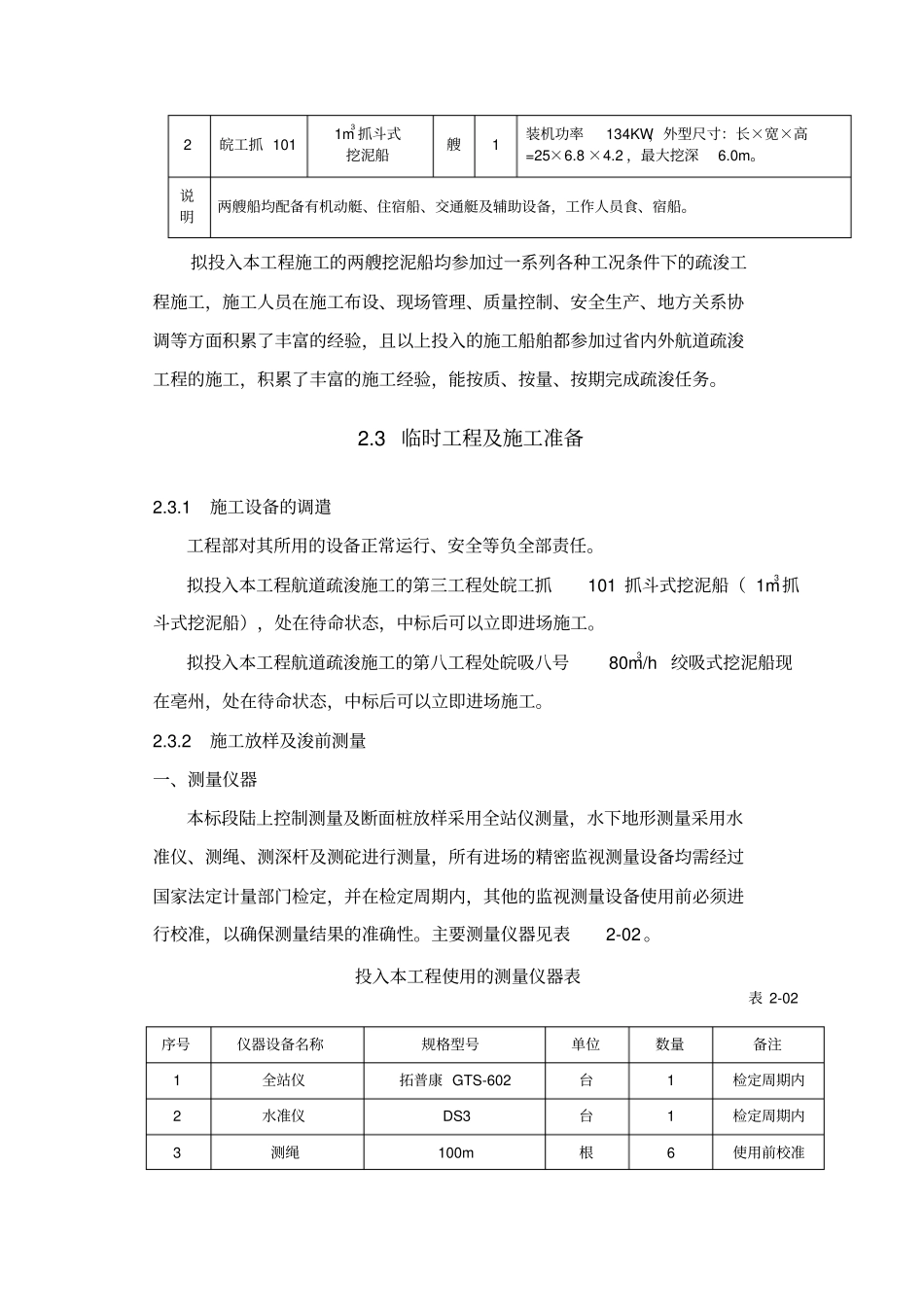

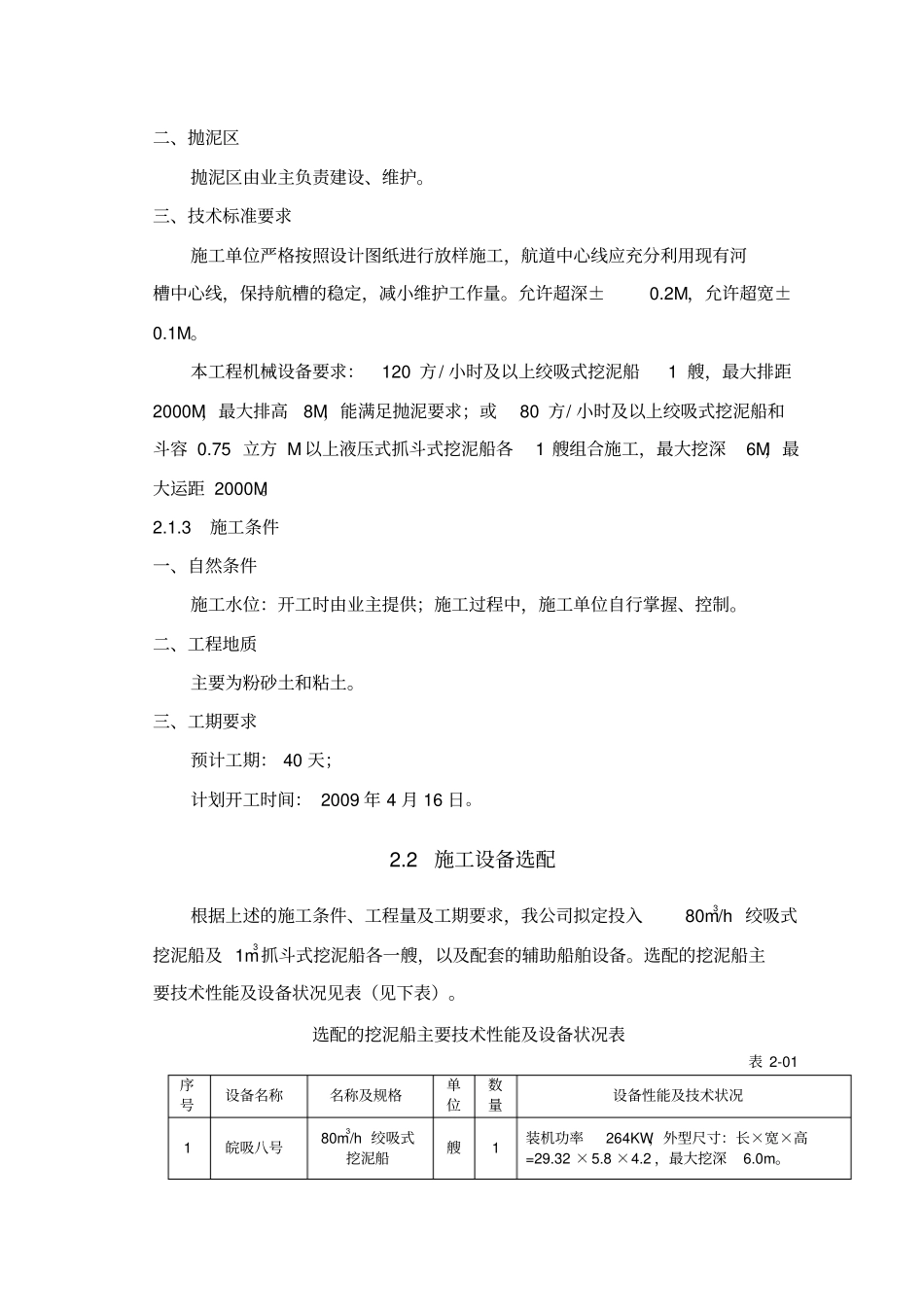

施工组织设计编制依据:1、涡河航道疏浚工程施工招标文件;2、涡河航道疏浚工程施工图设计;3、国家和行业相关的技术规范及质量检验评定标准;4 、 公 司 GB/T19001-2000ISO9001: 2000 质 量 管 理 体 系 文 件 , GB/T24001-2004ISO14001:2004 环境管理体系文件, GB/T28001-2001 职业健康管理体系文件相关要求。2.1 工程简况及施工条件分析2.1.1 工程简况涡河航道蒙城闸以下规划等级为四级,目前按五级维护,此次航道维护工程有两处:(1)涡河航道蒙城闸下华祖浅滩航道维护工程,位于蒙城县涡河双涧大桥下游约 5 公里处,华祖渡口下游约1 公里。由于涡河治理抛石护堤,致使主航槽变窄,航舶航行经常碰触抛石,需将左岸浅滩进行切滩。设计底宽40M,底标高 14.5M,边坡 1:2,维护航道长度792M,疏浚土方 34739 方。(2)蒙城水上交通安全检查站工作船基地港池疏浚工程,位于蒙城双涧大桥上游 500M处,疏浚长度 147M,土方 4767 方。2.1.2 施工技术要求一、工程内容( 1)涡河航道蒙城闸下华祖浅滩航道维护, 设计底宽40M,底标高14.5M,边坡 1:2,维护航道长度 792M,疏浚土方 34739 方。(2)蒙城水上交通安全检查站工作船基地港池疏浚,长度147M,土方4767 方。二、抛泥区抛泥区由业主负责建设、维护。三、技术标准要求施工单位严格按照设计图纸进行放样施工,航道中心线应充分利用现有河槽中心线,保持航槽的稳定,减小维护工作量。允许超深±0.2M,允许超宽±0.1M。本工程机械设备要求:120 方/ 小时及以上绞吸式挖泥船1 艘,最大排距2000M,最大排高8M,能满足抛泥要求;或80 方/ 小时及以上绞吸式挖泥船和斗容 0.75 立方 M 以上液压式抓斗式挖泥船各1 艘组合施工,最大挖深6M,最大运距 2000M。2.1.3 施工条件一、自然条件施工水位:开工时由业主提供;施工过程中,施工单位自行掌握、控制。二、工程地质主要为粉砂土和粘土。三、工期要求预计工期: 40 天;计划开工时间: 2009 年 4 月 16 日。2.2 施工设备选配根据上述的施工条件、工程量及工期要求,我公司拟定投入80m3/h 绞吸式挖泥船及 1m3 抓斗式挖泥船各一艘,以及配套的辅助船舶设备。选配的挖泥船主要技术性能及设备状况见表(见下表)。选配的挖泥船主要技术性能及设备状况表表 2-01 序号设备名称名称及规格单位数量设备性能及技术状况1 皖吸八号80m3/h 绞吸式挖泥船艘1 装机功率264KW,外型尺寸:长×...
