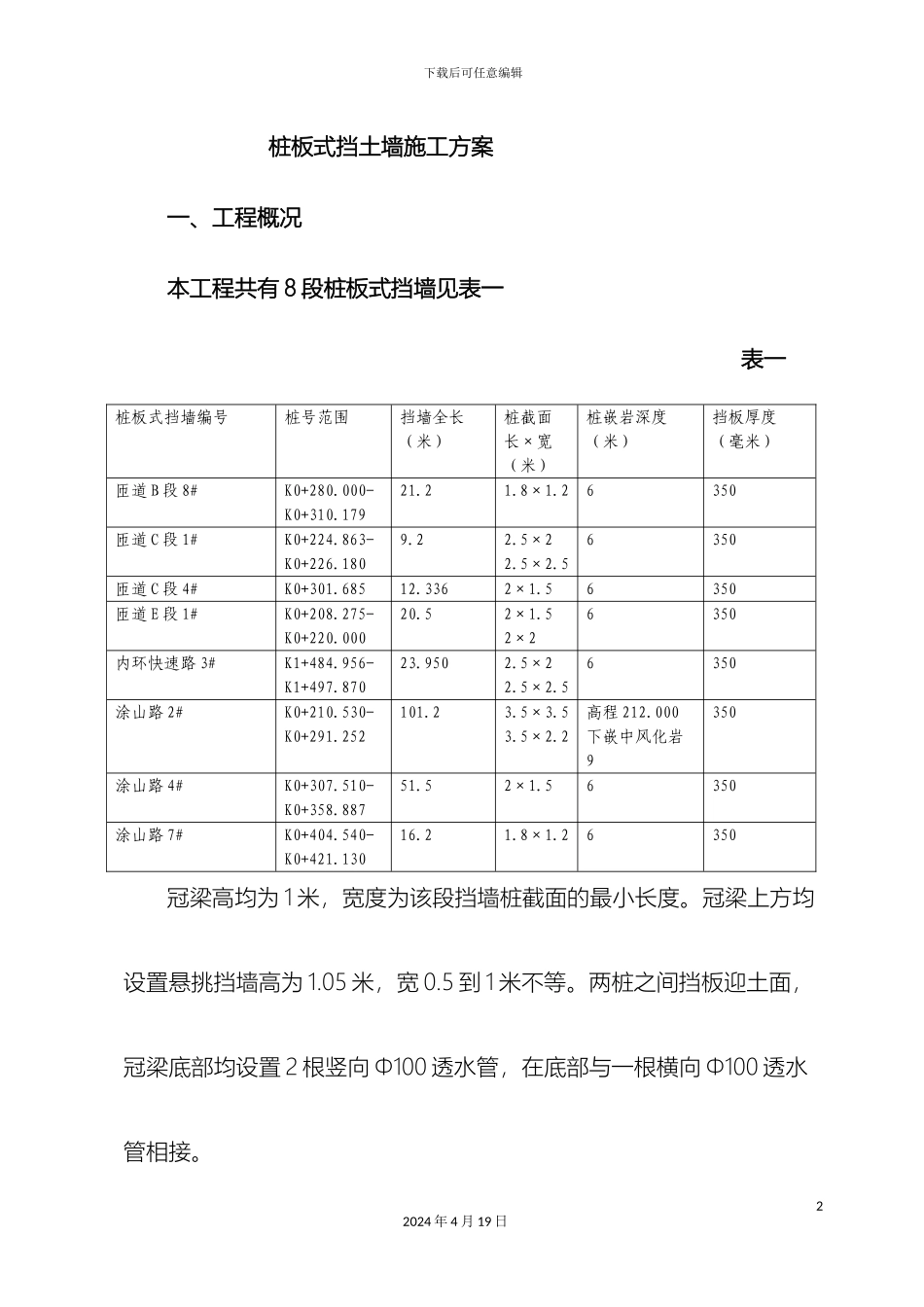

下载后可任意编辑东水门立交桩板式挡土墙施工方案12024 年 4 月 19 日下载后可任意编辑桩板式挡土墙施工方案一、工程概况本工程共有 8 段桩板式挡墙见表一表一桩板式挡墙编号桩号范围挡墙全长(米)桩截面长×宽(米)桩嵌岩深度(米)挡板厚度(毫米)匝道 B 段 8#K0+280.000-K0+310.17921.21.8×1.26350匝道 C 段 1#K0+224.863-K0+226.1809.22.5×22.5×2.56350匝道 C 段 4#K0+301.68512.3362×1.56350匝道 E 段 1#K0+208.275-K0+220.00020.52×1.52×26350内环快速路 3#K1+484.956-K1+497.87023.9502.5×22.5×2.56350涂山路 2#K0+210.530-K0+291.252101.23.5×3.53.5×2.2高程 212.000下嵌中风化岩9350涂山路 4#K0+307.510-K0+358.88751.52×1.56350涂山路 7#K0+404.540-K0+421.13016.21.8×1.26350冠梁高均为 1 米,宽度为该段挡墙桩截面的最小长度。冠梁上方均设置悬挑挡墙高为 1.05 米,宽 0.5 到 1 米不等。两桩之间挡板迎土面,冠梁底部均设置 2 根竖向 Φ100 透水管,在底部与一根横向 Φ100 透水管相接。22024 年 4 月 19 日下载后可任意编辑桩身混凝土为 C35 掺入水泥用量 8%的 He 高效抗裂剂,挡板、冠梁、悬挑挡墙为普通 C30 混凝土。钢材直径小于 12 的为 HPB300, 钢材直径大于等于 12 的为 HRB400, 大于等于 16 的钢材连接采纳强剥肋滚扎直螺纹接头。桩地基承载力:泥岩天然单轴抗压强度 7.87Mpa二、编制依据1 设计图纸2 合同及相关文件3 相关法律规范4 施工组织设计三、编制目的保证质量,并一次验收合格。安全实现零伤亡工期满足节点工期需要32024 年 4 月 19 日下载后可任意编辑四施工措施1,挖孔桩施工见《挖孔桩专项施工方案》2,大致积混凝土施工,根据《JGJ55- 普通混凝土配合比设计规程》中定义大致积混凝土为:混凝土结构物实体最小尺寸等于或大于 1m,或估计会因水泥水化热引起混凝土内外温差过大而导致裂缝的混凝土。本工程最小桩为 1.8×1.2 米,所有的桩均属于大致积混凝土。见《大致积混凝土专项施工方案》3,材料的转运,为保证处理材料及时到场,不影响工期对不通道路的桩板挡墙处修临时道路,临时道路宽 3 米,结构如图:五施工进度42024 年 4 月 19 日下载后可任意编辑根据整个项目的总体安排,本分部分项工程计划完成时间见表二:表二桩板式挡墙编号桩号范围挡墙全长(米)计划完成时间(天)匝道 B 段 8#K0+280.000-K0+...
