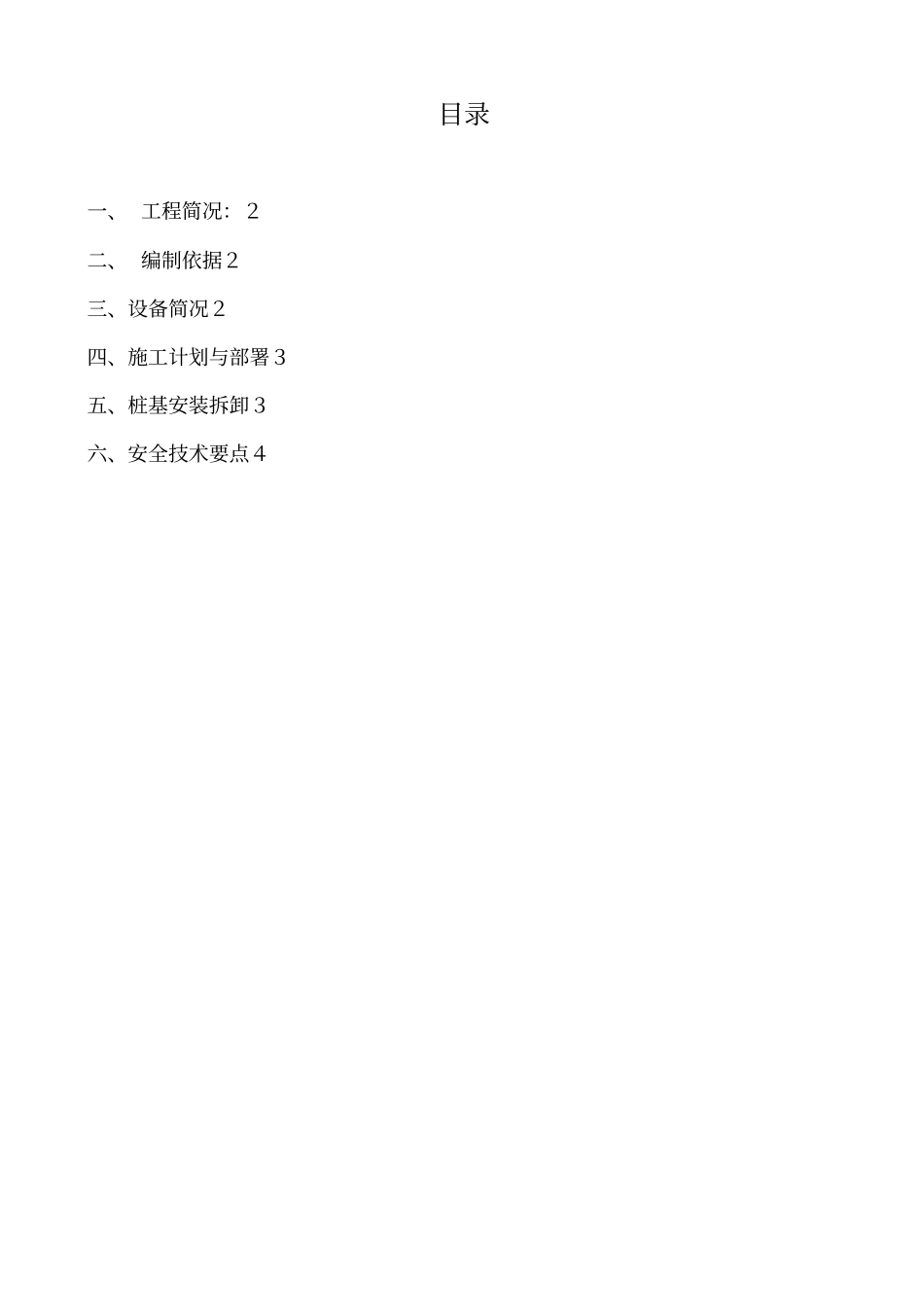

目录一、 工程简况:2二、 编制依据2三、设备简况2四、施工计划与部署3五、桩基安装拆卸3六、安全技术要点4静压桩机安装拆卸方案一、 工程简况:1.1 工程简介1、工程名称:白龙港污水处理厂提标改造工程BLG-C5标- 桩基工程2、工程地点:上海市浦东新区合庆镇 3 、建设单位:上海白龙港污水处理有限公司 4 、设计单位:上海市政工程设计研究总院(集团)有限公司 5 、监理单位:上海上咨工程咨询有限公司 6 、施工单位:上海城建市政工程(集团)有限公司7、桩基单位:上海劲豪建设工程有限公司8、勘察单位:江苏省地质工程勘察院1.2 施工简况( 1)本工程标高采用绝对标高(吴淞高程),生物反应池;二沉池;鼓风机房及6kV配电中心工; 38#变电所基础,采用静压 PHC管桩。(2)PHC管桩施工设备采用八台ZYC-800型静压桩机。(3)本方案为针对本工程ZYC-800型静压桩机实际装、拆编制方案。二、编制依据a.本工程地质报告;b.业主组织的答疑会及补充文件;c.本工程建筑场地现场踏勘;d.设计文件规定及现行相关的规范和标准;e.业主提供的工程进度方面的资料;f .本公司承担类似工程的建设经验;g. 桩机使用说明书;h. 桩机操作规程;i. 《建设工程安全生产管理条例》;j. 《建筑机械使用安全技术规范》JGJ33-2012;k. 相关证件(已报审);三、设备简况1、型号和重量序号名称外形尺寸(长 * 宽* 高)m 重量(t )数量1 YZC-800 13900*8610*3300mm 800 8 2、劳动力配备序号名称数量(人)备注1 安装指挥:4 2 司 索 工:6 3 安 全 员:2 4 安装人员:10 5 拆装人员10 6 电焊工2 7 起吊司机3 四、施工计划与部署1、施工计划:施工进度计划安装日期为:2017 年 12 月 15 日;拆除日期: 2018 年 2 月 10 日。2、现场勘察经过 2017 年 10 月现场勘察,勘察结论:1)施工现场道路畅通,场地较平整;2)场地条件较开阔,基底较硬。3)从现场较平整坚实中位置准备进行桩机安装工序,空中和周围无高压线影响。在安装时一定按照说明书要求和操作规程进行拼装,4)发现故障应停机修理,禁止机械带病作业。5)停机一段时间后,应先进行空机运行检查,然后才能带载运行。3、施工部署根据现场情况,工期以及甲方要求。我公司将分批次调进八台YZC-800 型液压静力压桩机。五、桩基安装拆卸(一)静力压桩机安装步骤:1)、先将长船、短船安放自定位置,将机身底盘油缸与长船、短船滚...
