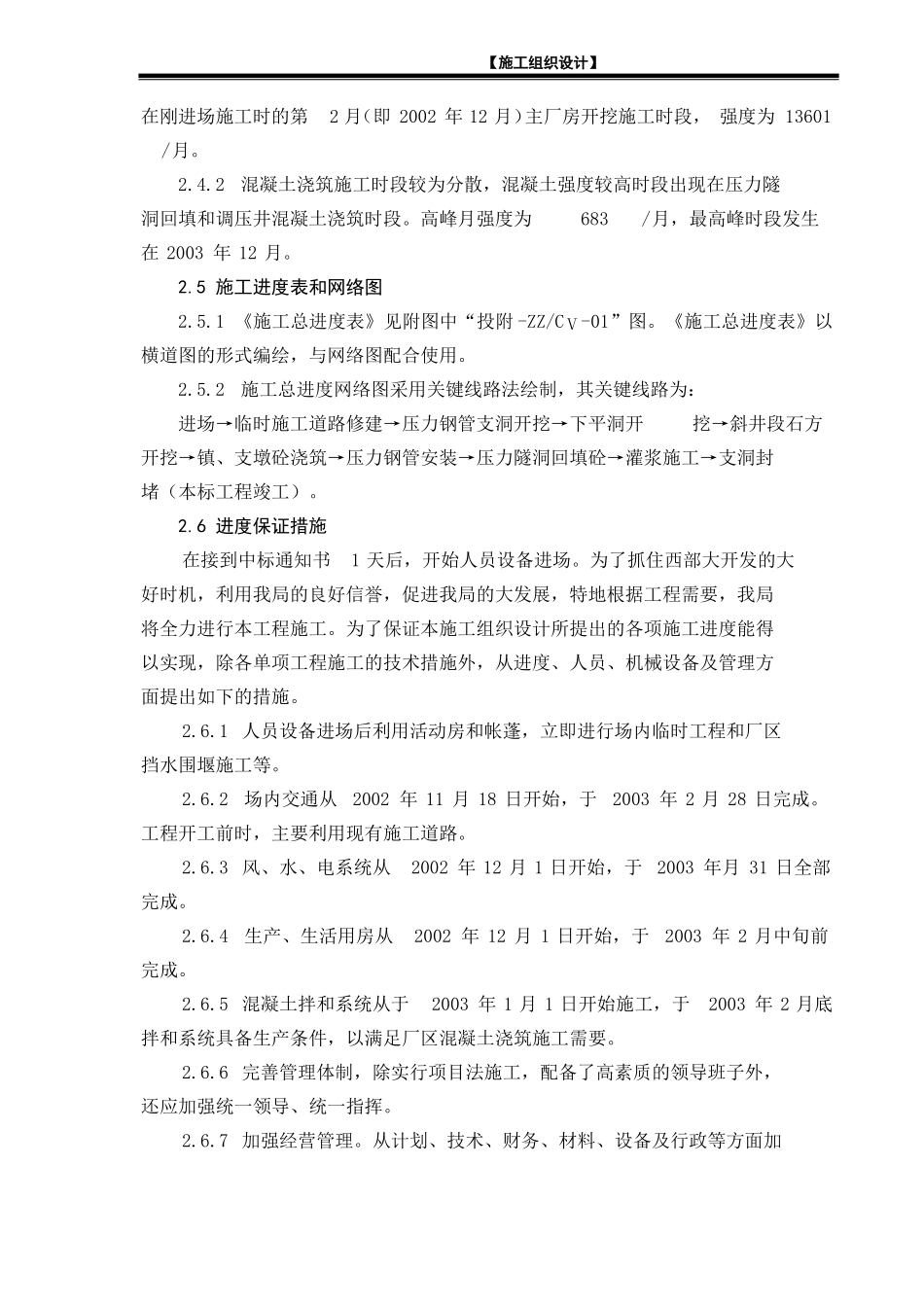

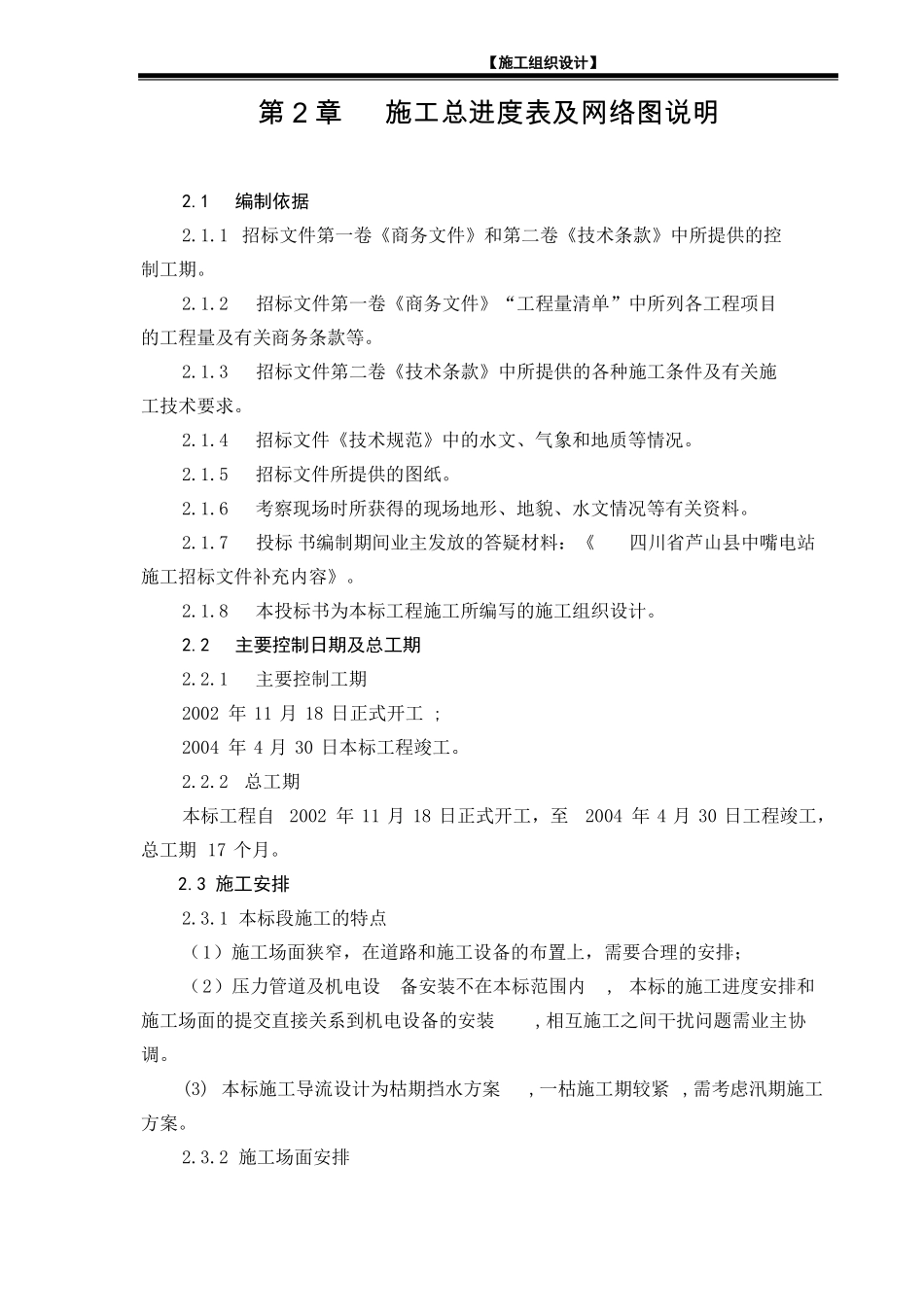

【施工组织设计】第 2 章施工总进度表及网络图说明2
1编制依据2
1 招标文件第一卷《商务文件》和第二卷《技术条款》中所提供的控制工期
2招标文件第一卷《商务文件》“工程量清单”中所列各工程项目的工程量及有关商务条款等
3招标文件第二卷《技术条款》中所提供的各种施工条件及有关施工技术要求
4招标文件《技术规范》中的水文、气象和地质等情况
5招标文件所提供的图纸
6考察现场时所获得的现场地形、地貌、水文情况等有关资料
7投标 书编制期间业主发放的答疑材料:《四川省芦山县中嘴电站施工招标文件补充内容》
8本投标书为本标工程施工所编写的施工组织设计
2主要控制日期及总工期2
1主要控制工期2002 年 11 月 18 日正式开工 ;2004 年 4 月 30 日本标工程竣工
2总工期本标工程自 2002 年 11 月 18 日正式开工,至2004 年 4 月 30 日工程竣工,总工期 17 个月
3 施工安排2
1 本标段施工的特点(1)施工场面狭窄,在道路和施工设备的布置上,需要合理的安排;(2)压力管道及机电设备安装不在本标范围内, 本标的施工进度安排和施工场面的提交直接关系到机电设备的安装,相互施工之间干扰问题需业主协调
(3) 本标施工导流设计为枯期挡水方案,一枯施工期较紧 ,需考虑汛期施工方案
2 施工场面安排【施工组织设计】由于压力管道设一条支洞进行施工,因此本标的施工场面主要分为两大施工区域:一个是压力管道施工区域,另一个是主副厂房施工区域
他们之间可独立施工,相互干扰较小

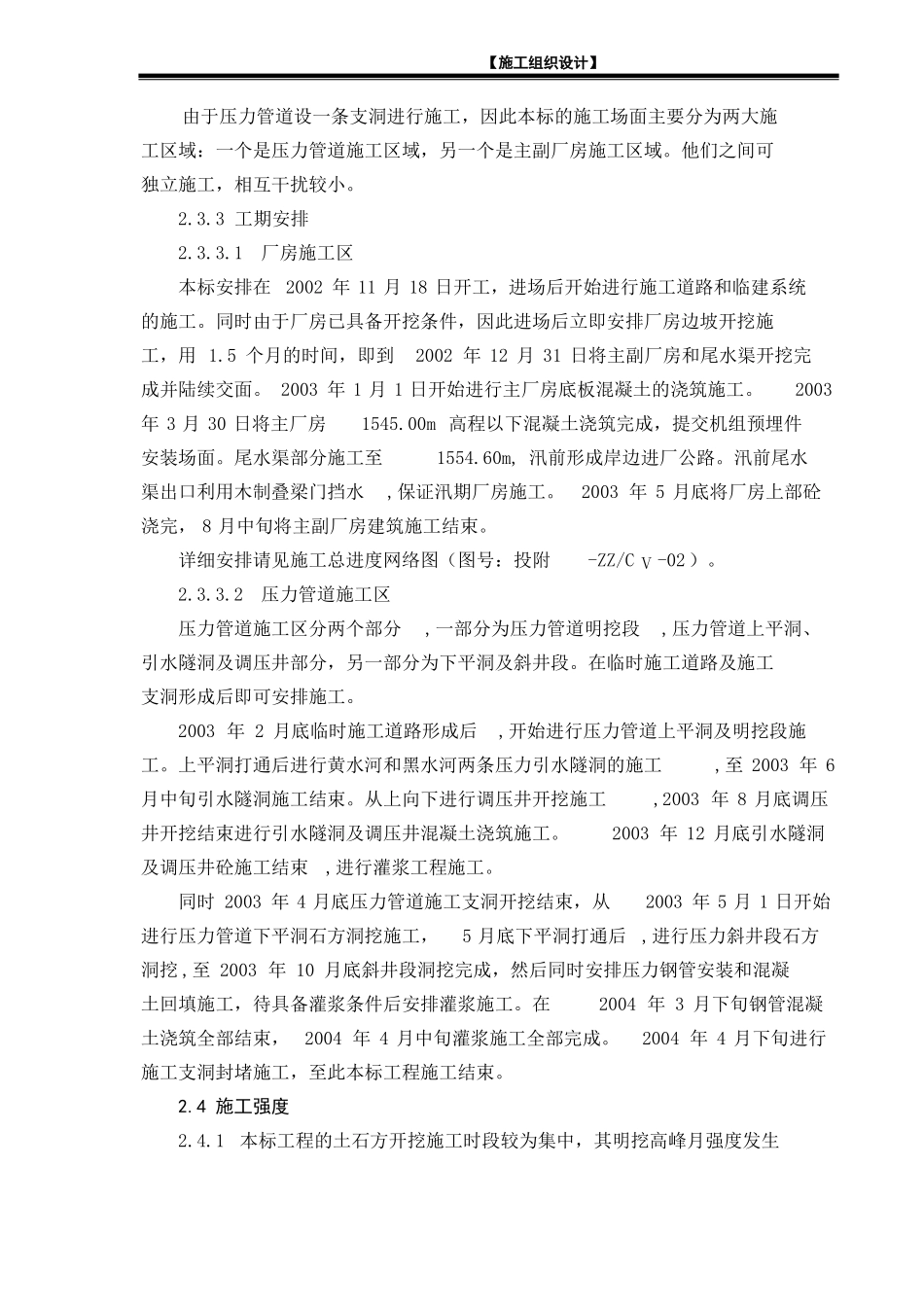

3 工期安排2
1厂房施工区本标安排在 2002 年 11 月 18 日开工,进场后开始进行施工道路和临建系统的施工
同时由于厂房已具备开挖条件,因此进场后立即安排厂房边坡开挖施工,用
