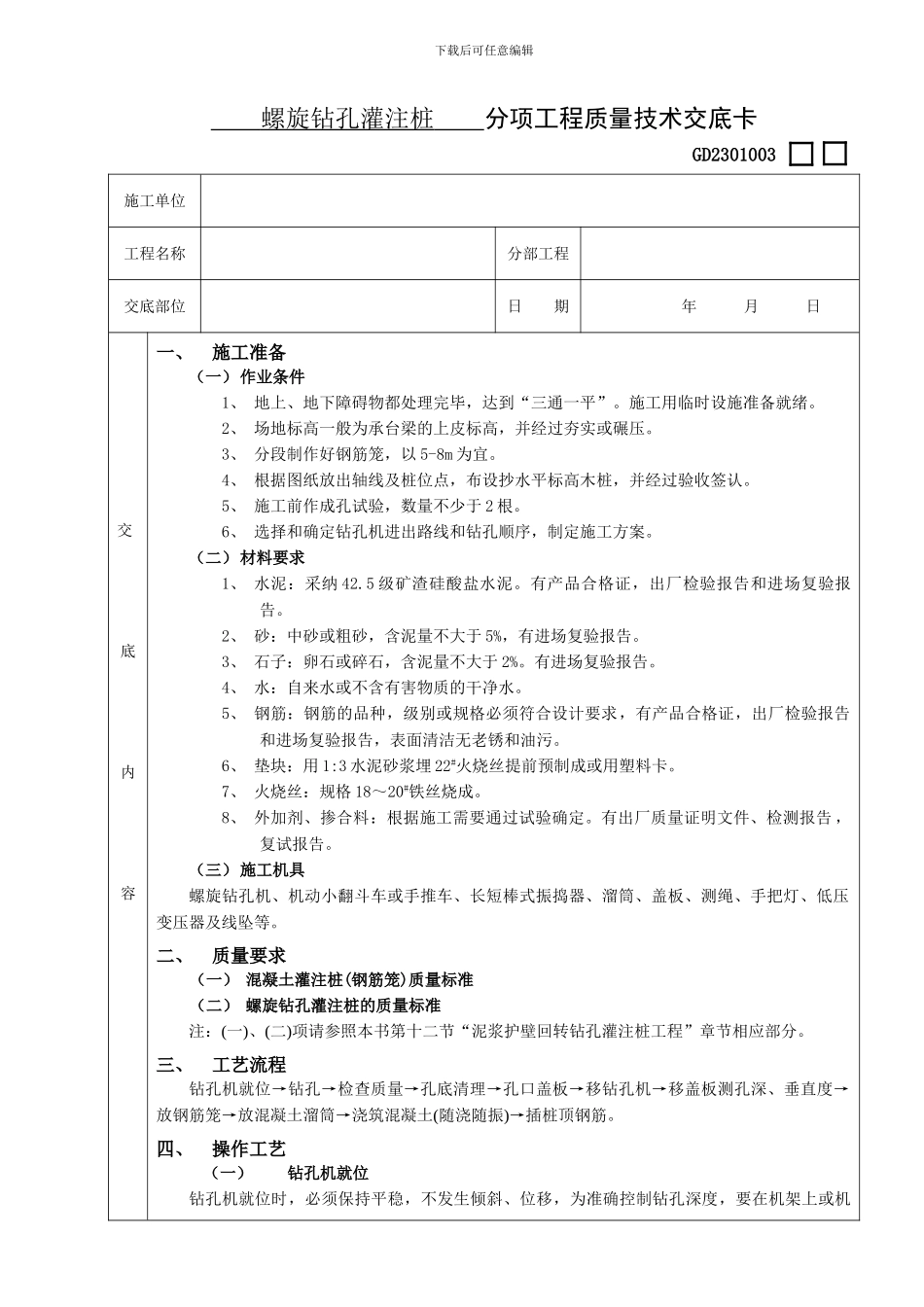

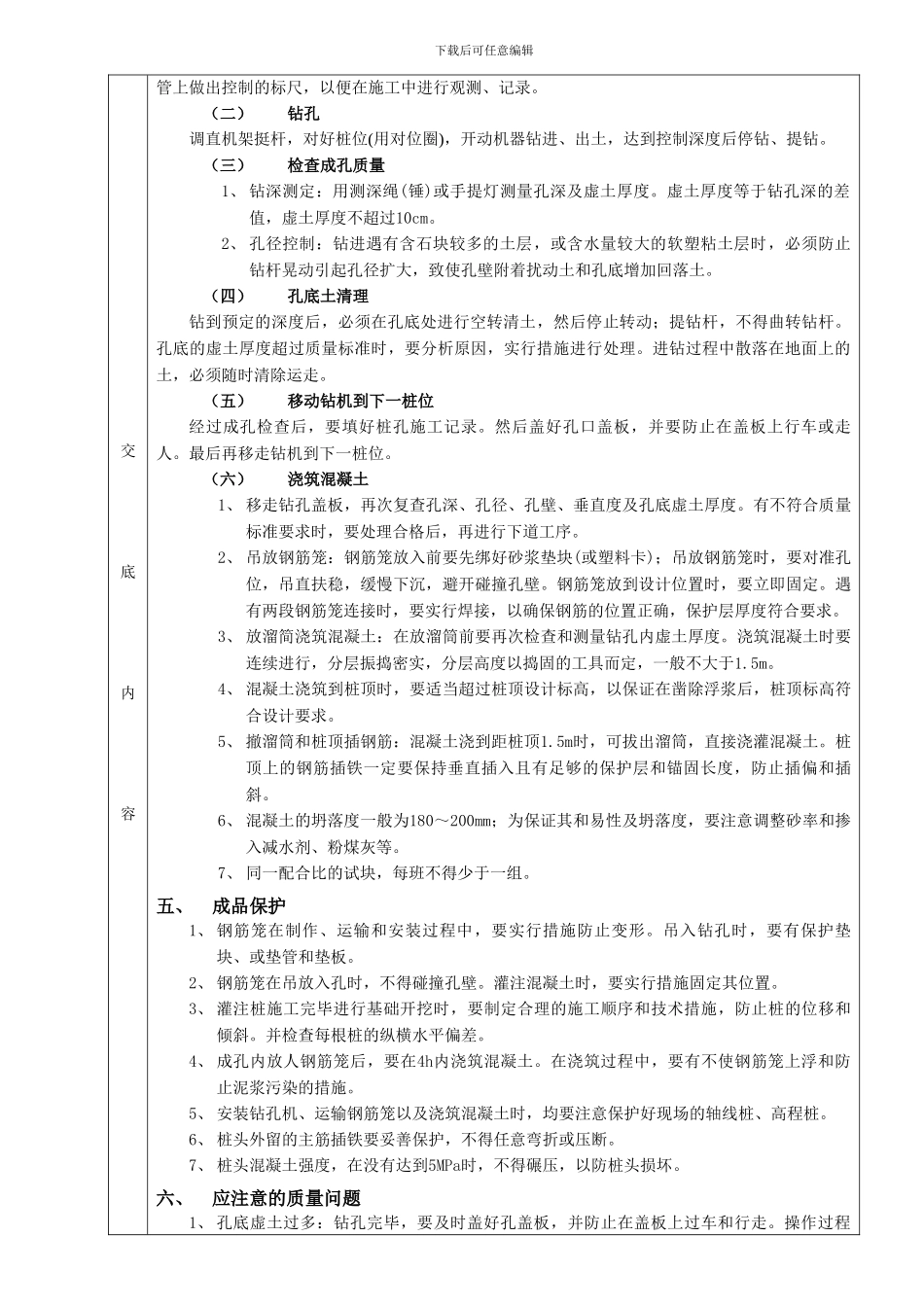

下载后可任意编辑 螺旋钻孔灌注桩 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一)作业条件1、 地上、地下障碍物都处理完毕,达到“三通一平”。施工用临时设施准备就绪。2、 场地标高一般为承台梁的上皮标高,并经过夯实或碾压。3、 分段制作好钢筋笼,以 5-8m 为宜。4、 根据图纸放出轴线及桩位点,布设抄水平标高木桩,并经过验收签认。5、 施工前作成孔试验,数量不少于 2 根。6、 选择和确定钻孔机进出路线和钻孔顺序,制定施工方案。(二)材料要求1、 水泥:采纳 42.5 级矿渣硅酸盐水泥。有产品合格证,出厂检验报告和进场复验报告。2、 砂:中砂或粗砂,含泥量不大于 5%,有进场复验报告。3、 石子:卵石或碎石,含泥量不大于 2%。有进场复验报告。4、 水:自来水或不含有害物质的干净水。5、 钢筋:钢筋的品种,级别或规格必须符合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污。6、 垫块:用 1:3 水泥砂浆埋 22#火烧丝提前预制成或用塑料卡。7、 火烧丝:规格 18~20#铁丝烧成。8、 外加剂、掺合料:根据施工需要通过试验确定。有出厂质量证明文件、检测报告 ,复试报告。(三)施工机具螺旋钻孔机、机动小翻斗车或手推车、长短棒式振捣器、溜筒、盖板、测绳、手把灯、低压变压器及线坠等。二、质量要求(一) 混凝土灌注桩(钢筋笼)质量标准(二) 螺旋钻孔灌注桩的质量标准注:(一)、(二)项请参照本书第十二节“泥浆护壁回转钻孔灌注桩工程”章节相应部分。三、工艺流程钻孔机就位→钻孔→检查质量→孔底清理→孔口盖板→移钻孔机→移盖板测孔深、垂直度→放钢筋笼→放混凝土溜筒→浇筑混凝土(随浇随振)→插桩顶钢筋。四、操作工艺(一)钻孔机就位钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,要在机架上或机下载后可任意编辑交底内容管上做出控制的标尺,以便在施工中进行观测、记录。(二)钻孔调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。(三)检查成孔质量1、 钻深测定:用测深绳(锤)或手提灯测量孔深及虚土厚度。虚土厚度等于钻孔深的差值,虚土厚度不超过10cm。2、 孔径控制:钻进遇有含石块较多的土层,或含水量较大的软塑粘土层时,必须防止钻杆晃动引起孔径扩大,致使孔壁附着扰动土和孔底增加回落土。(四)孔底土清理钻到...
