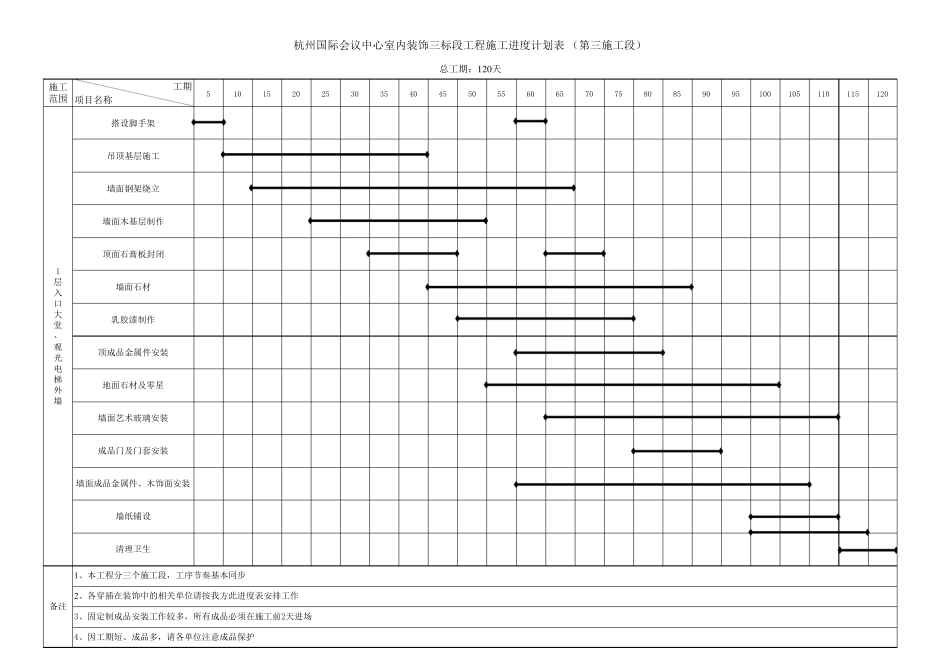

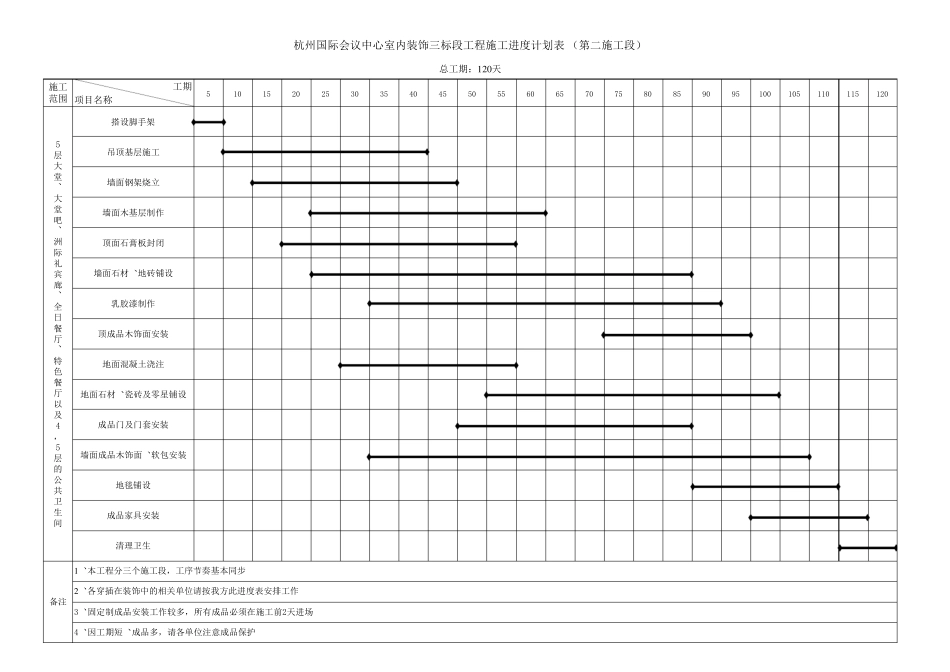

工期项目名称110115120成品门及门套安装9095100105707530354045808550556065地面石材及零星墙面成品木饰面、软包安装地毯铺设顶面石膏板封闭5施工范围吊顶基层施工墙面钢架烧立X X X X 会议中心室内装饰三标段工程施工进度计划表 (第一施工段)10152025前期准备4层中餐厅、VIP包厢墙面石材墙面木基层制作乳胶漆制作备注1、本工程分三个施工段,工序节奏基本同步2、各穿插在装饰中的相关单位请按我方此进度表安排工作3、固定制成品安装工作较多,所有成品必须在施工前2天进场4、因工期短、成品多,请各单位注意成品保护总工期:120天顶成品木饰面安装清理卫生成品家具安装地面混凝土浇注工期项目名称搭设脚手架5层大堂、大堂吧、洲际礼宾廊、全日餐厅、特色餐厅以及4,5层的公共卫生间地毯铺设成品家具安装清理卫生备注1、本工程分三个施工段,工序节奏基本同步2、各穿插在装饰中的相关单位请按我方此进度表安排工作703540453、固定制成品安装工作较多,所有成品必须在施工前2天进场4、因工期短、成品多,请各单位注意成品保护地面混凝土浇注地面石材、瓷砖及零星铺设成品门及门套安装墙面成品木饰面、软包安装墙面木基层制作顶面石膏板封闭墙面石材、地砖铺设乳胶漆制作115120吊顶基层施工墙面钢架烧立11065顶成品木饰面安装95100105758085905560杭州国际会议中心室内装饰三标段工程施工进度计划表 (第二施工段)总工期:120天施工范围5105015202530工期项目名称备注1、本工程分三个施工段,工序节奏基本同步2、各穿插在装饰中的相关单位请按我方此进度表安排工作3、固定制成品安装工作较多,所有成品必须在施工前2天进场4、因工期短、成品多,请各单位注意成品保护地面石材及零星成品门及门套安装墙面成品金属件、木饰面安装墙面艺术玻璃安装墙纸铺设清理卫生1201层入口大堂、观光电梯外墙搭设脚手架吊顶基层施工墙面钢架烧立墙面木基层制作顶面石膏板封闭墙面石材乳胶漆制作顶成品金属件安装9095100105110115606570758085303540455055施工范围510152025杭州国际会议中心室内装饰三标段工程施工进度计划表 (第三施工段)总工期:120天
