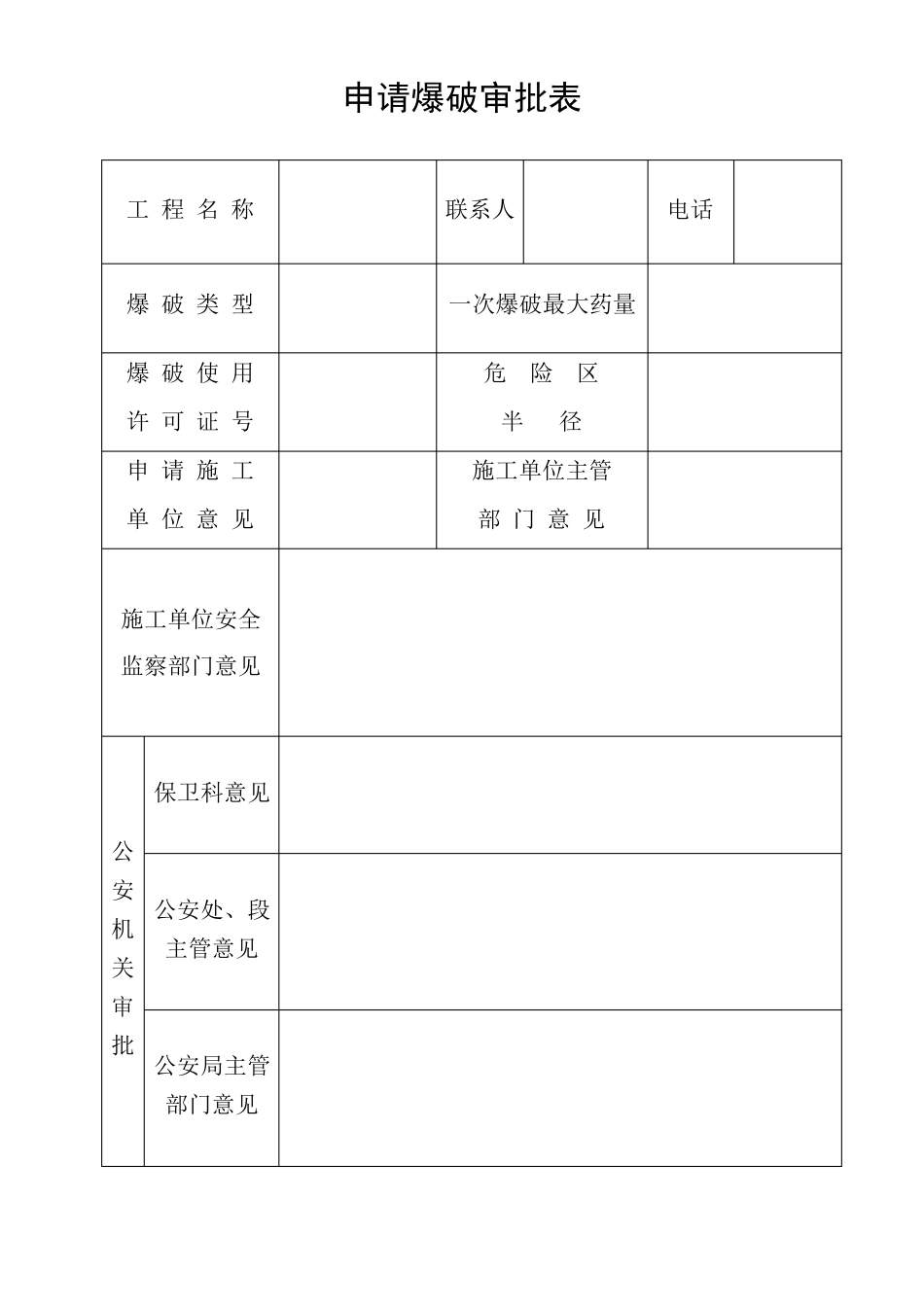

流溪河特大桥 桥墩基础水下爆破 施工方案 编制单位: 编制日期:2006 年 6 月 27 日 批准单位: 批准日期:2006 年 月 日 申请爆破审批表 工 程 名 称 联系人 电话 爆 破 类 型 一次爆破最大药量 爆 破 使 用 许 可 证 号 危 险 区 半 径 申 请 施 工 单 位 意 见 施工单位主管 部 门 意 见 施工单位安全监察部门意见 公安机关审批 保卫科意见 公安处、段主管意见 公安局主管部门意见 流溪河特大桥 桥墩基础水下爆破施工方案 一、编制依据 1、流溪河特大桥相关设计图、设计文件。 2、现场实测的水下岩石面地形图。 3、交通部《疏浚工程施工技术规范》(JTJ319-99); 交通部《疏浚工程质量检验评定标准》(JTJ286-90); 《疏浚工程土石方计量标准》(JTJ/T231-96); 《水运工程测量规范》(JTJ203-94); 中华人民共和国《爆破安全规程》(GB6722-2005) 《水运工程爆破技术规范》(JTJ286-90)。 二、工程概况 1、施工里程及墩位: 流溪河特大桥的主跨为预应力混凝土连续箱梁,主跨(84+152+84)m预应力混凝土连续箱梁跨越西华海,施工水位为 2.1m,,其中水中墩为 288#墩、289#墩,需水下爆破进行桥墩基础河床清平和基础开挖施工,并为后续主墩钻孔桩、承台基础钢围堰的顺利着床创造条件。 2、环境: 流溪河特大桥的主跨跨越华西海,水道北面位于广州市郊区白云区朝阳村,南面为南海市里水镇草场村。桥位河段为内河 III 级航道。 3、地形与地质: 288#墩、289#墩均靠近岸边,岩面较平坦,288#墩位河床岩石裸露,无覆盖层,地质结构为强风化炭质灰岩层及全风化炭质页岩层,爆破深度约7米;289#墩中心处离岸边约16m,地质结构为中密细砂层+中密粗砂层+粉质粘土层+强风化砂岩层岩层,先挖清覆盖层,后钻孔爆破,因此,本爆破设计不考虑覆盖层,其下基岩为炭质灰岩,爆破深度约2 米; 4、水文资料:主跨桥位河段为内河III 级航道,设计施工水位为H20%=3.1m,,流速在1.7m/s 以内,水深分别为:288#墩2~ 7 米,289#墩约为10~11 米。 5、工程数量:每个墩基按爆破后底面22m×29m 面积计算,墩位爆破工程量估算为:288#墩约5806m3,289#墩为1659m3。 6、工期和质量要求: (1)工期安排:总工期 30 天,计划于 2006 年 7 月 20 日开工,至 2006年 8 月 18 日完工。 (2)质量要求:爆破后,基坑底大面平整度在0.6m 以内,在基础面积 18.8~...
