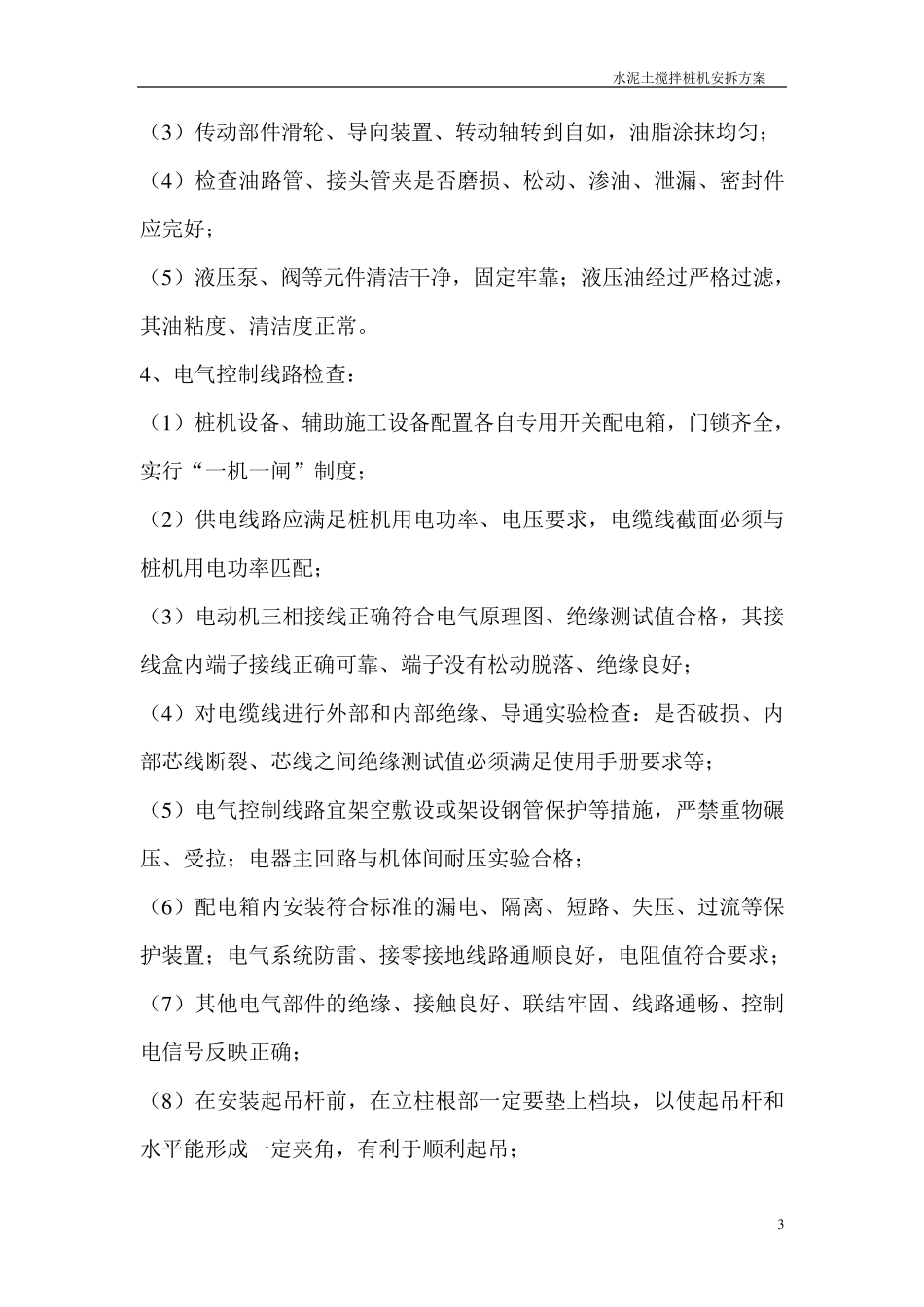

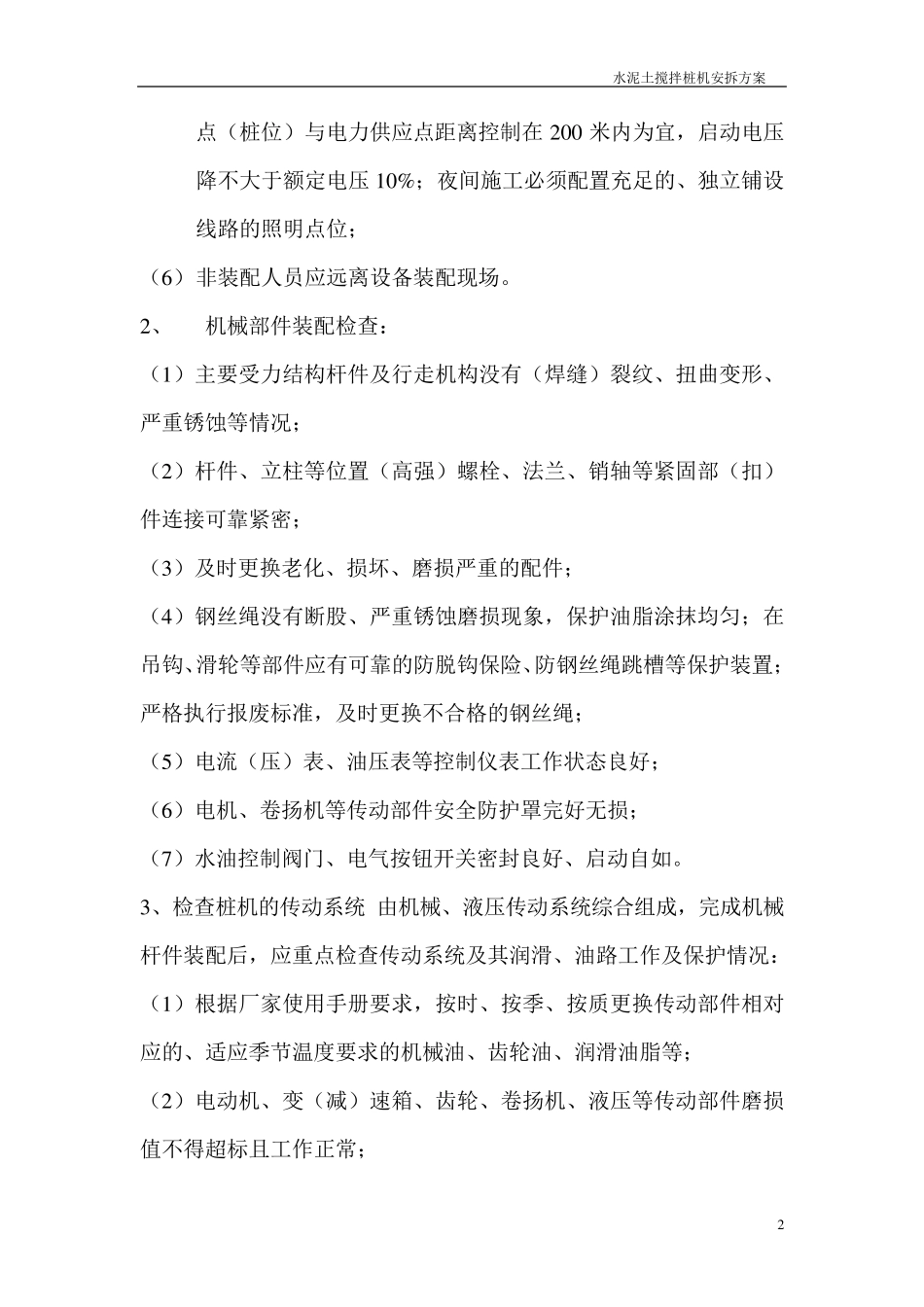

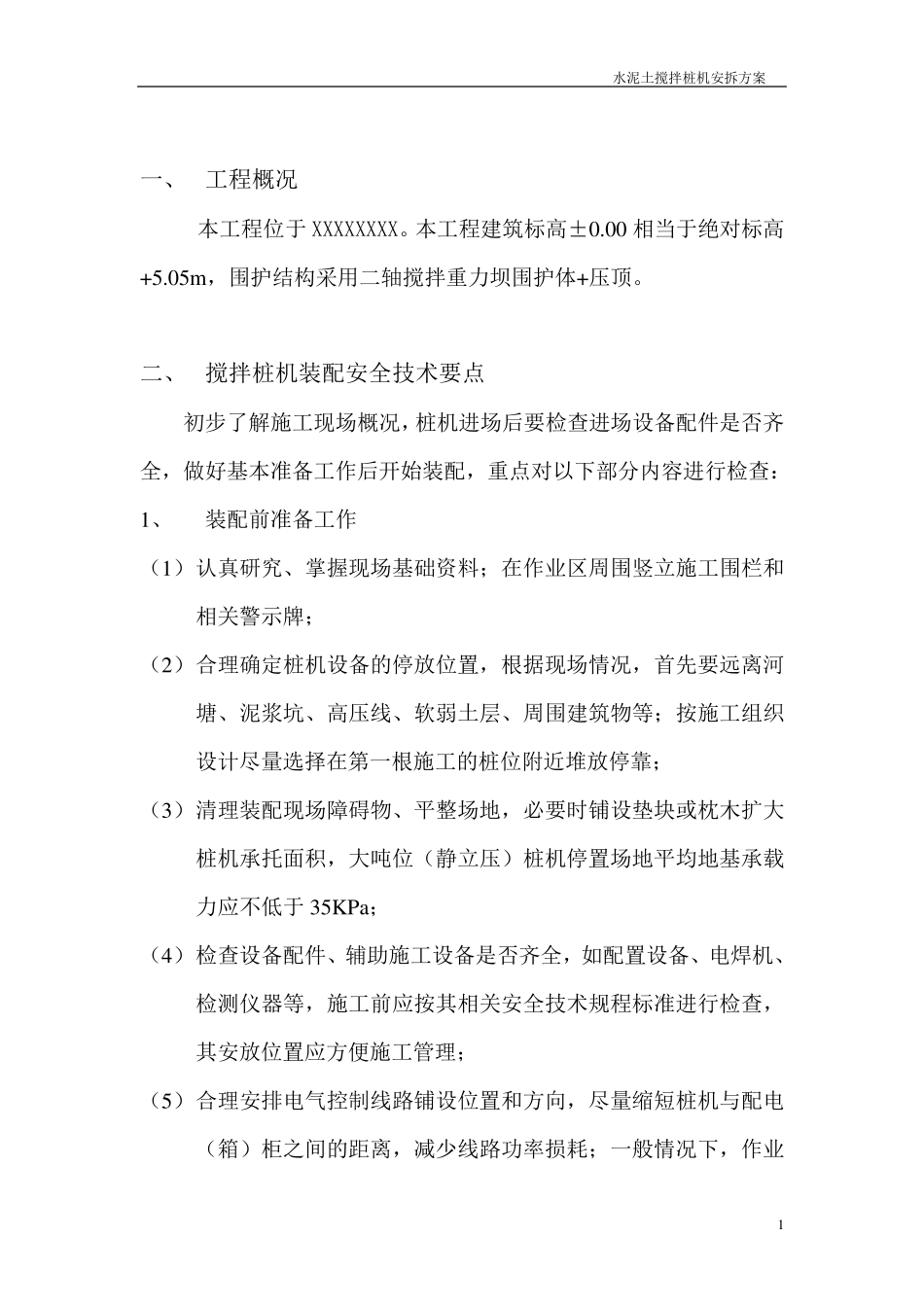

水泥土搅拌桩机安拆方案 1 一、 工程概况 本工程位于XXXXXXXX。本工程建筑标高±0.00 相当于绝对标高+5.05m ,围护结构采用二轴搅拌重力坝围护体+压顶。 二、 搅拌桩机装配安全技术要点 初步了解施工现场概况,桩机进场后要检查进场设备配件是否齐全,做好基本准备工作后开始装配,重点对以下部分内容进行检查: 1、 装配前准备工作 (1) 认真研究、掌握现场基础资料;在作业区周围竖立施工围栏和相关警示牌; (2) 合理确定桩机设备的停放位置,根据现场情况,首先要远离河塘、泥浆坑、高压线、软弱土层、周围建筑物等;按施工组织设计尽量选择在第一根施工的桩位附近堆放停靠; (3) 清理装配现场障碍物、平整场地,必要时铺设垫块或枕木 扩 大桩机承 托 面 积 ,大 吨 位(静 立压)桩机停置场地平均 地基承 载力应 不 低 于35KPa; (4) 检查设备配件、辅 助 施工设备是否齐全,如 配置设备、电 焊 机、检测 仪 器 等,施工前应 按其 相关安全技术规 程标准进行检查,其 安放位置应 方便 施工管 理; (5) 合理安排 电 气 控 制 线路 铺设位置和方向 ,尽量缩 短 桩机与 配电(箱 )柜 之 间 的距 离,减 少 线路 功 率 损 耗 ;一般 情况下,作业 水泥土搅拌桩机安拆方案 2 点(桩位)与电力供应点距离控制在200米内为宜,启动电压降不大于额定电压10%;夜间施工必须配置充足的、独立铺设线路的照明点位; (6) 非装配人员应远离设备装配现场。 2、 机械部件装配检查: (1)主要受力结构杆件及行走机构没有(焊缝)裂纹、扭曲变形、严重锈蚀等情况; (2)杆件、立柱等位置(高强)螺栓、法兰、销轴等紧固部(扣)件连接可靠紧密; (3)及时更换老化、损坏、磨损严重的配件; (4)钢丝绳没有断股、严重锈蚀磨损现象,保护油脂涂抹均匀;在吊钩、滑轮等部件应有可靠的防脱钩保险、防钢丝绳跳槽等保护装置;严格执行报废标准,及时更换不合格的钢丝绳; (5)电流(压)表、油压表等控制仪表工作状 态 良 好 ; (6)电机、卷 扬 机等传 动部件安全 防护罩 完 好 无 损; (7)水油控制阀 门 、电气 按 钮 开 关 密封 良 好 、启动自 如 。 3、检查桩机的传 动系 统 由 机械、液 压传 动系 统 综 合组 成 ,完 成 机械杆件装配后 ,应重点检查传 动系 统 及其 润 滑、油路工作及保护情况: (1...
