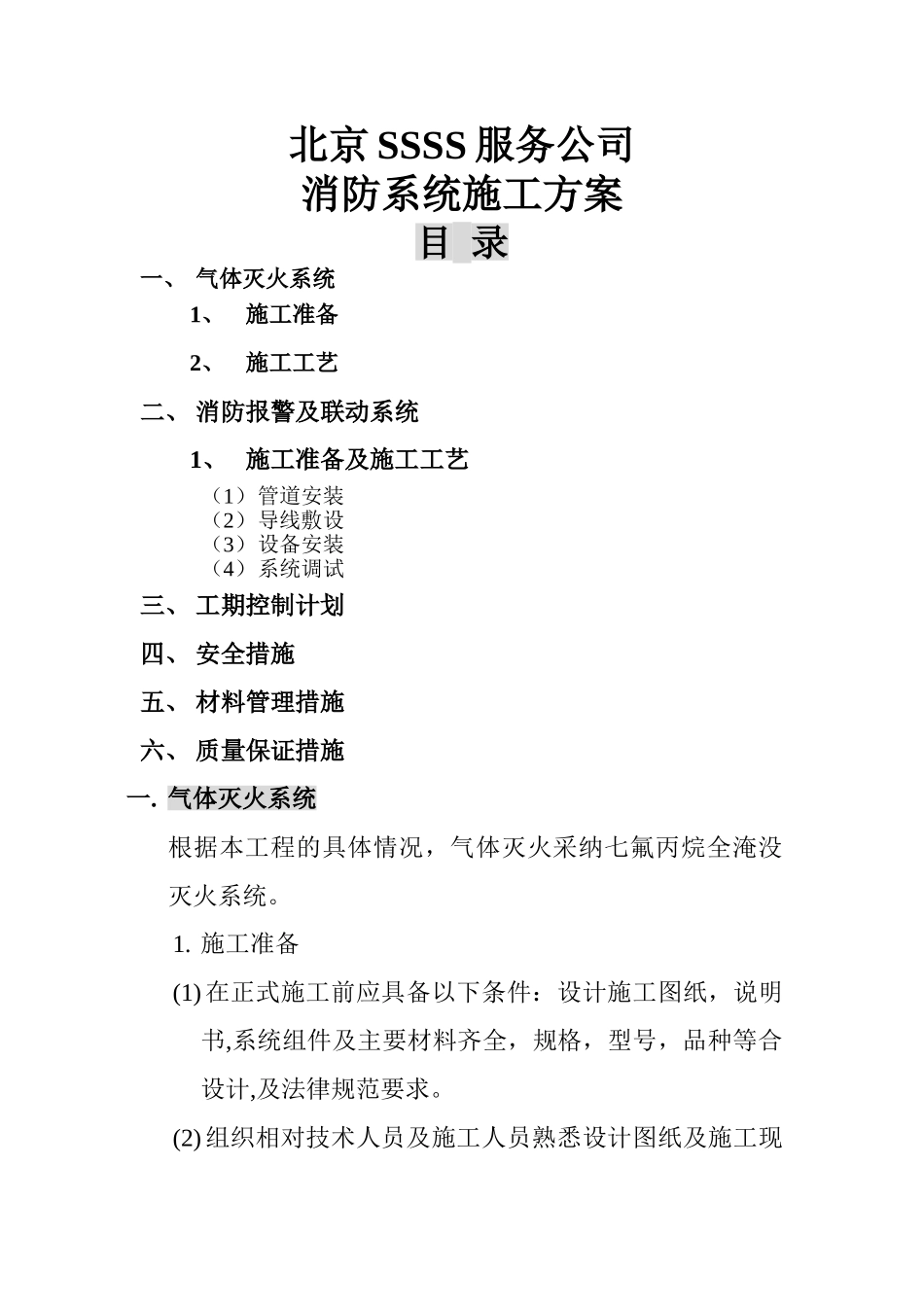

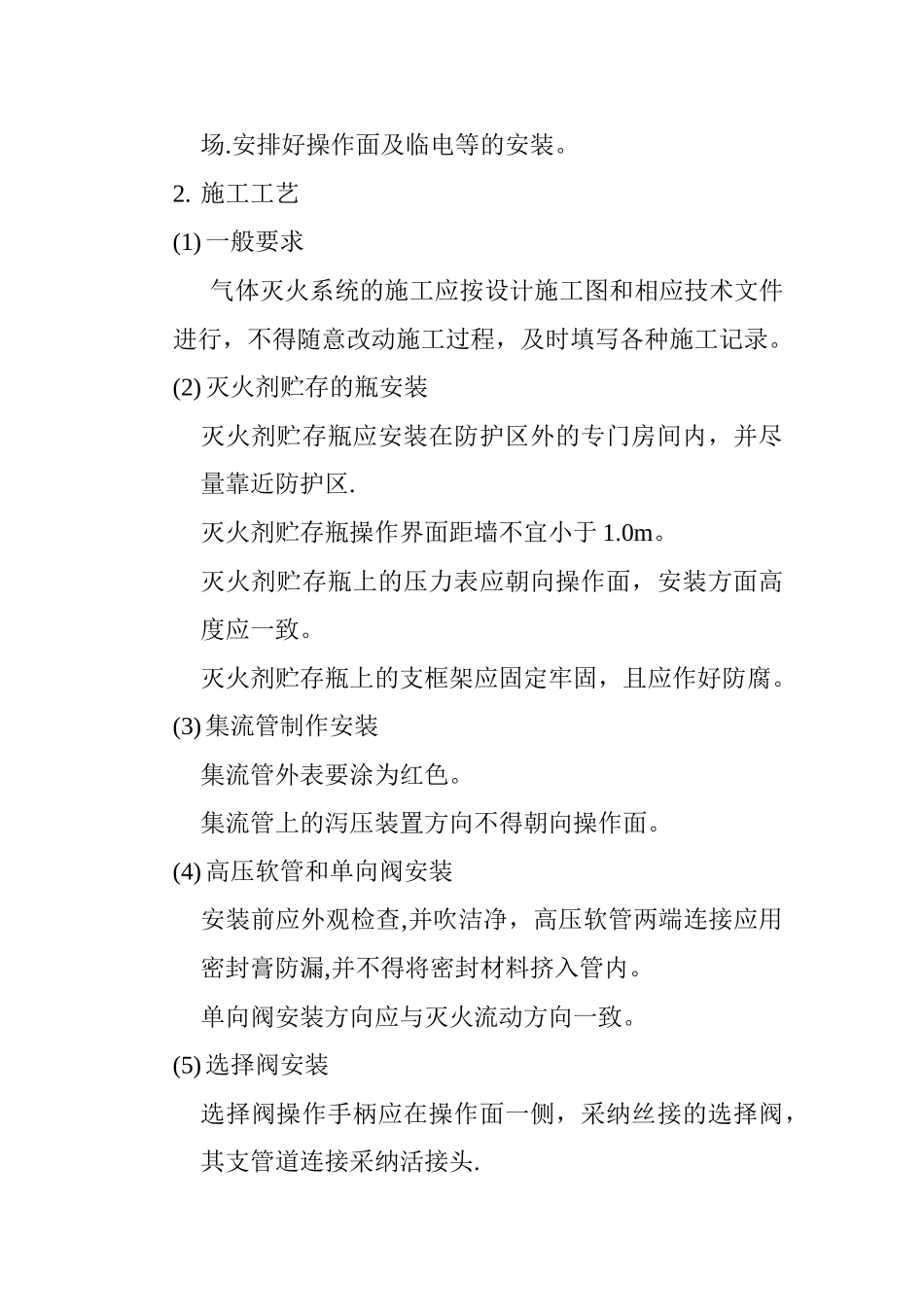

北京 SSSS 服务公司消防系统施工方案目 录一、 气体灭火系统1、施工准备2、施工工艺二、 消防报警及联动系统1、 施工准备及施工工艺(1)管道安装(2)导线敷设(3)设备安装(4)系统调试三、 工期控制计划四、 安全措施五、 材料管理措施六、 质量保证措施一. 气体灭火系统根据本工程的具体情况,气体灭火采纳七氟丙烷全淹没灭火系统。1. 施工准备(1)在正式施工前应具备以下条件:设计施工图纸,说明书,系统组件及主要材料齐全,规格,型号,品种等合设计,及法律规范要求。(2)组织相对技术人员及施工人员熟悉设计图纸及施工现场.安排好操作面及临电等的安装。2. 施工工艺(1)一般要求气体灭火系统的施工应按设计施工图和相应技术文件进行,不得随意改动施工过程,及时填写各种施工记录。(2)灭火剂贮存的瓶安装灭火剂贮存瓶应安装在防护区外的专门房间内,并尽量靠近防护区.灭火剂贮存瓶操作界面距墙不宜小于 1.0m。灭火剂贮存瓶上的压力表应朝向操作面,安装方面高度应一致。灭火剂贮存瓶上的支框架应固定牢固,且应作好防腐。(3)集流管制作安装集流管外表要涂为红色。集流管上的泻压装置方向不得朝向操作面。(4)高压软管和单向阀安装安装前应外观检查,并吹洁净,高压软管两端连接应用密封膏防漏,并不得将密封材料挤入管内。单向阀安装方向应与灭火流动方向一致。(5)选择阀安装选择阀操作手柄应在操作面一侧,采纳丝接的选择阀,其支管道连接采纳活接头.选择阀上应标明其防护区的名称。(6)管道施工管材及管件应等合设计及法律规范规定镀锌管道不宜焊接,与组件连接部位需采纳法兰时。应进行二次镀锌.管道穿越墙壁及楼板时应加套管。管道固定应牢靠套齐,吊间距应等合下表规定公称直径mm1520253240506580100最大间 距m1。51。82。12。42.73。43.53。74 。3管道末端喷嘴处应有支架固定,支架与喷嘴距离应小于500mm。管道应加防晃支架.管道三通接口应水平安装.(7)管道吹扫及试验管道安装完毕后应进行气压强度试验及严密性试验,试验压力为 8mpa。保压 5min.管道吹扫宜采纳氮气或压缩空气.吹扫时末端气流过度不小于 20m/s 用白布检查,直至无杂物。(8)喷嘴安装喷嘴安装应逐个核对其型号,规格,喷孔方向,并符合要求。(9)调试系统安装完成后应采纳高压氮气进行模拟试验.看气体从喷嘴喷出,有关控制阀工作正常,信号正确。二.消防报警及联动系统1. 施工准备及施工工艺(1) 管道安装 电线管采纳 JDG 钢管 电线管固定支架宜为 1.5m...
