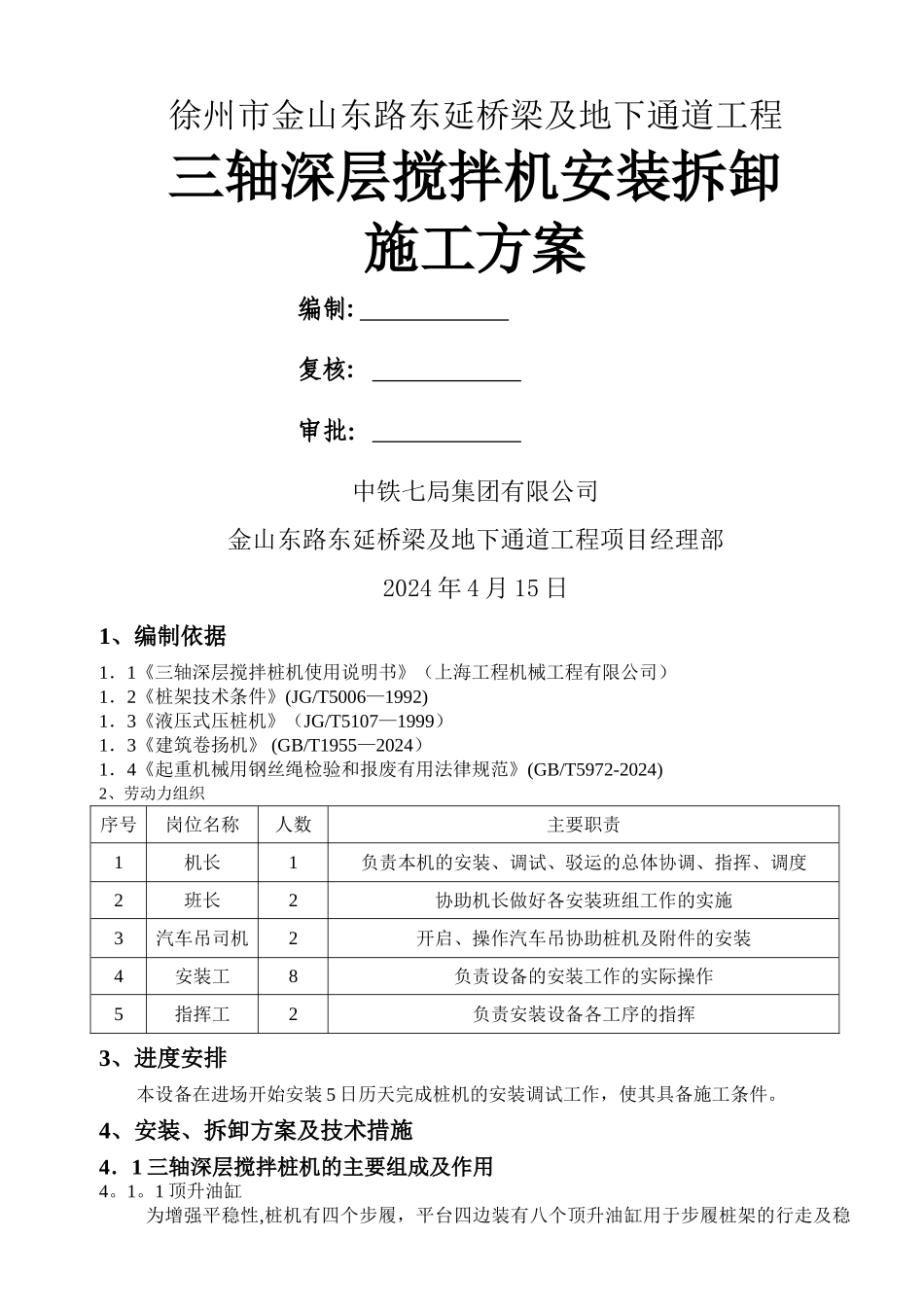

徐州市金山东路东延桥梁及地下通道工程三轴深层搅拌机安装拆卸施工方案 编制: 复核: 审批: 中铁七局集团有限公司金山东路东延桥梁及地下通道工程项目经理部2024 年 4 月 15 日1、编制依据1.1《三轴深层搅拌桩机使用说明书》(上海工程机械工程有限公司)1.2《桩架技术条件》(JG/T5006—1992)1.3《液压式压桩机》(JG/T5107—1999)1.3《建筑卷扬机》 (GB/T1955—2024)1.4《起重机械用钢丝绳检验和报废有用法律规范》(GB/T5972-2024)2、劳动力组织序号岗位名称人数主要职责1机长1负责本机的安装、调试、驳运的总体协调、指挥、调度2班长2协助机长做好各安装班组工作的实施3汽车吊司机2开启、操作汽车吊协助桩机及附件的安装4安装工8负责设备的安装工作的实际操作5指挥工2负责安装设备各工序的指挥3、进度安排 本设备在进场开始安装 5 日历天完成桩机的安装调试工作,使其具备施工条件

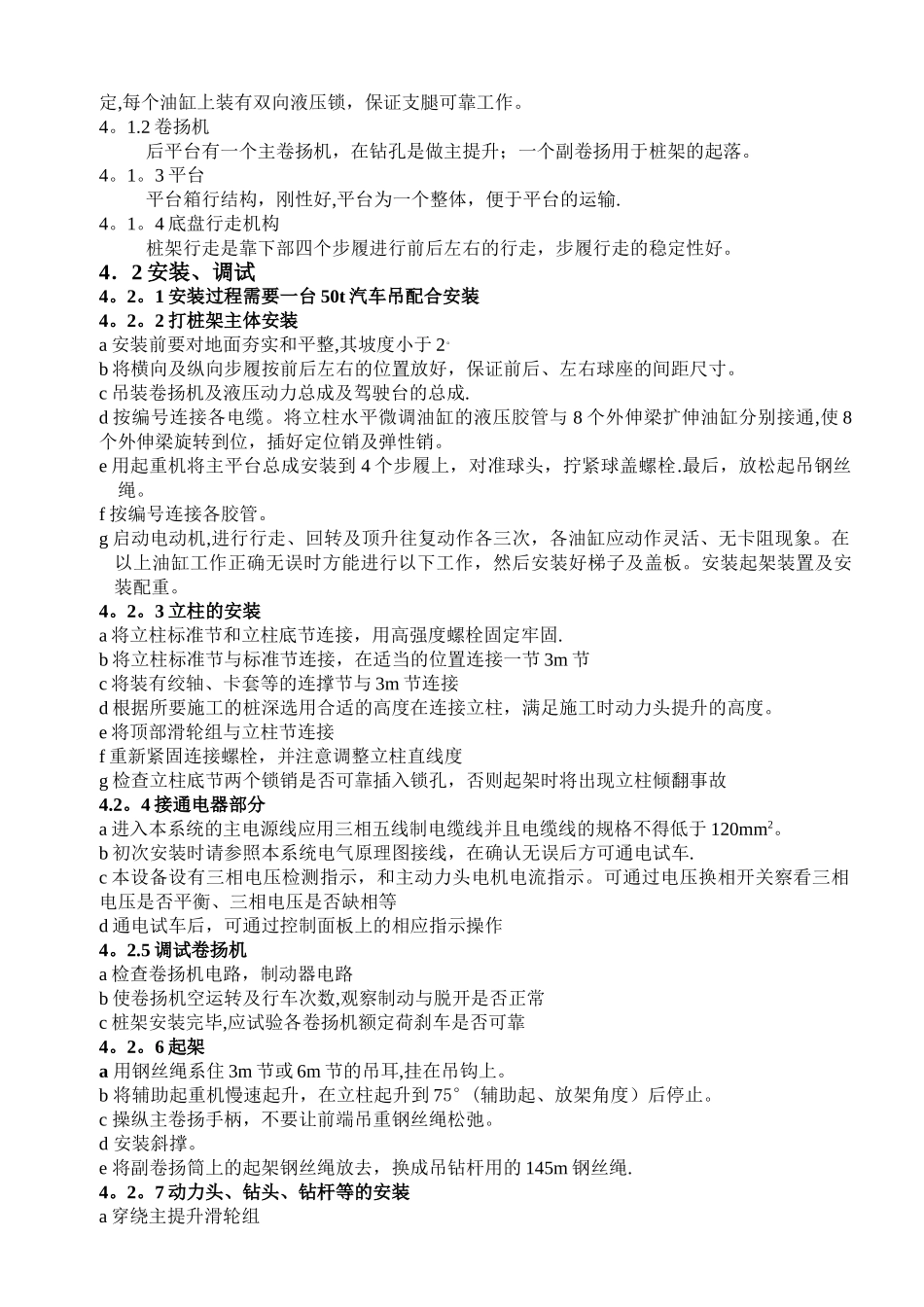

4、安装、拆卸方案及技术措施4.1 三轴深层搅拌桩机的主要组成及作用4
1 顶升油缸为增强平稳性,桩机有四个步履,平台四边装有八个顶升油缸用于步履桩架的行走及稳定,每个油缸上装有双向液压锁,保证支腿可靠工作
2 卷扬机后平台有一个主卷扬机,在钻孔是做主提升;一个副卷扬用于桩架的起落
3 平台平台箱行结构,刚性好,平台为一个整体,便于平台的运输
4 底盘行走机构桩架行走是靠下部四个步履进行前后左右的行走,步履行走的稳定性好
4.2 安装、调试4
1 安装过程需要一台 50t 汽车吊配合安装4
2 打桩架主体安装a 安装前要对地面夯实和平整,其坡度小于 2
b 将横向及纵向步履按前后左右的位置放好,保证前后、左右球座的间距尺寸
c 吊装卷扬机及液压动力总成及驾驶台的总成
d 按编号连接各电缆

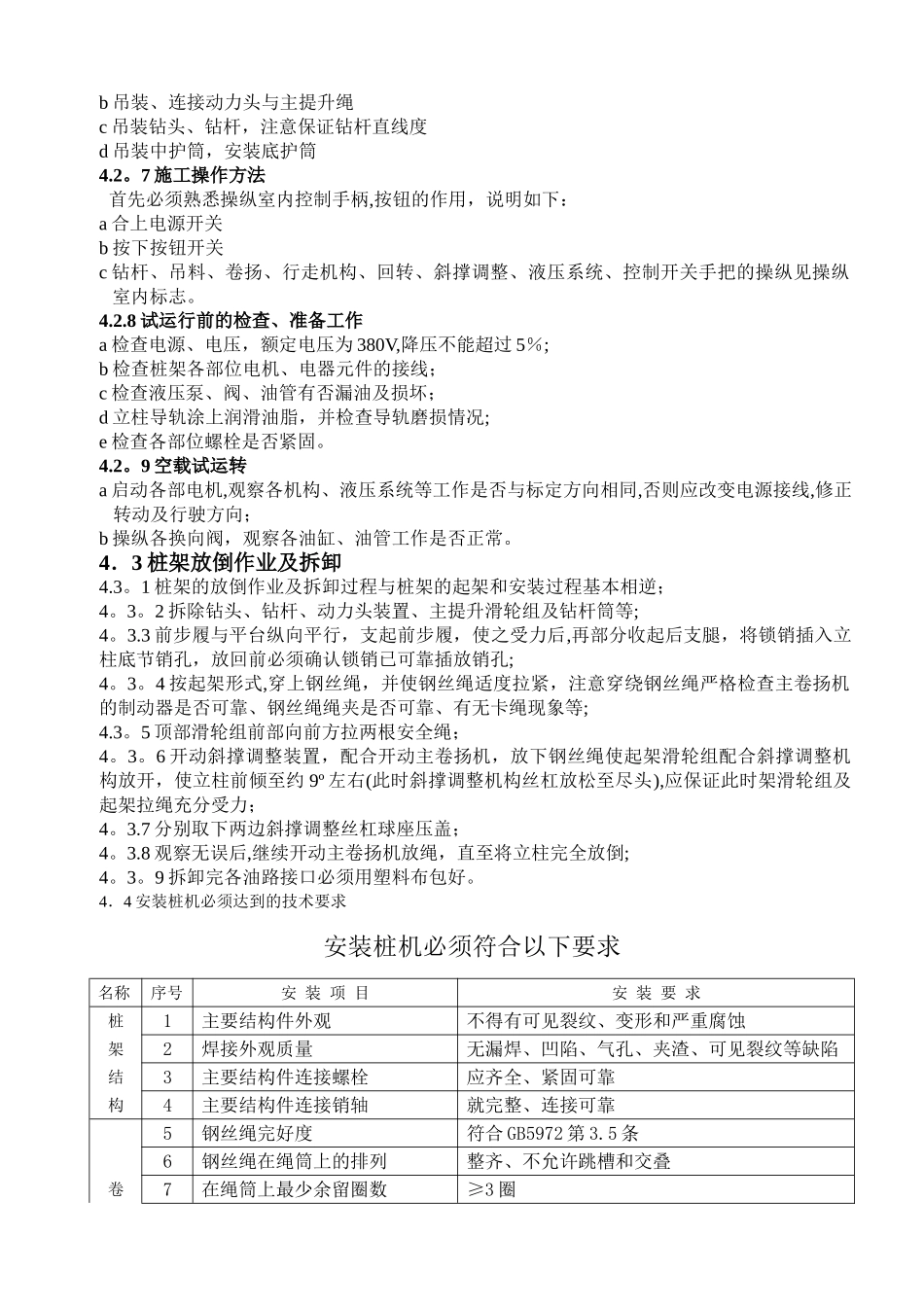

将立柱水平微调油缸的液压胶管与
