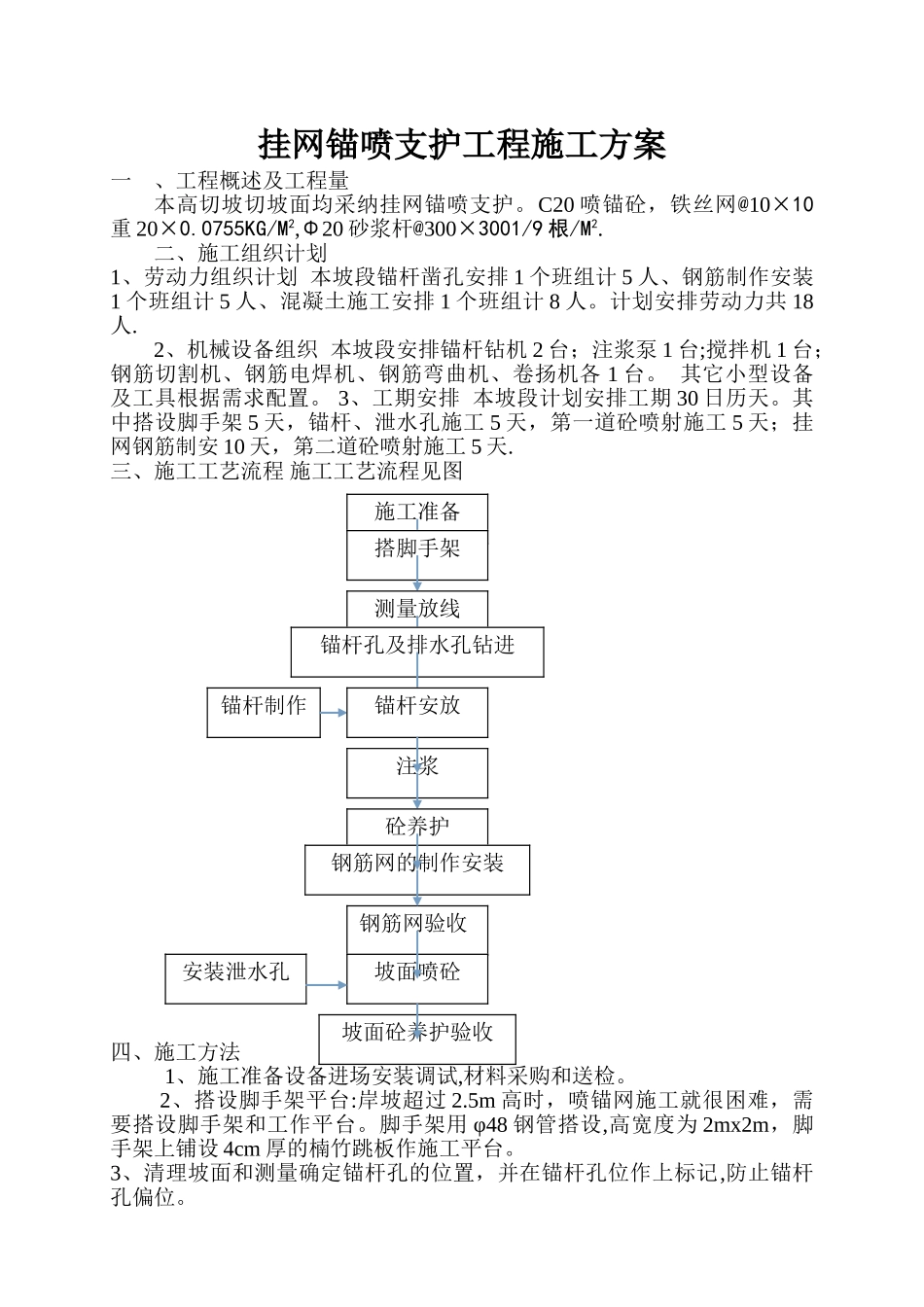

挂网锚喷支护工程施工方案一 、工程概述及工程量 本高切坡切坡面均采纳挂网锚喷支护
C20 喷锚砼,铁丝网@10×10重 20×0
0755KG/M2,Φ20 砂浆杆@300×3001/9 根/M2

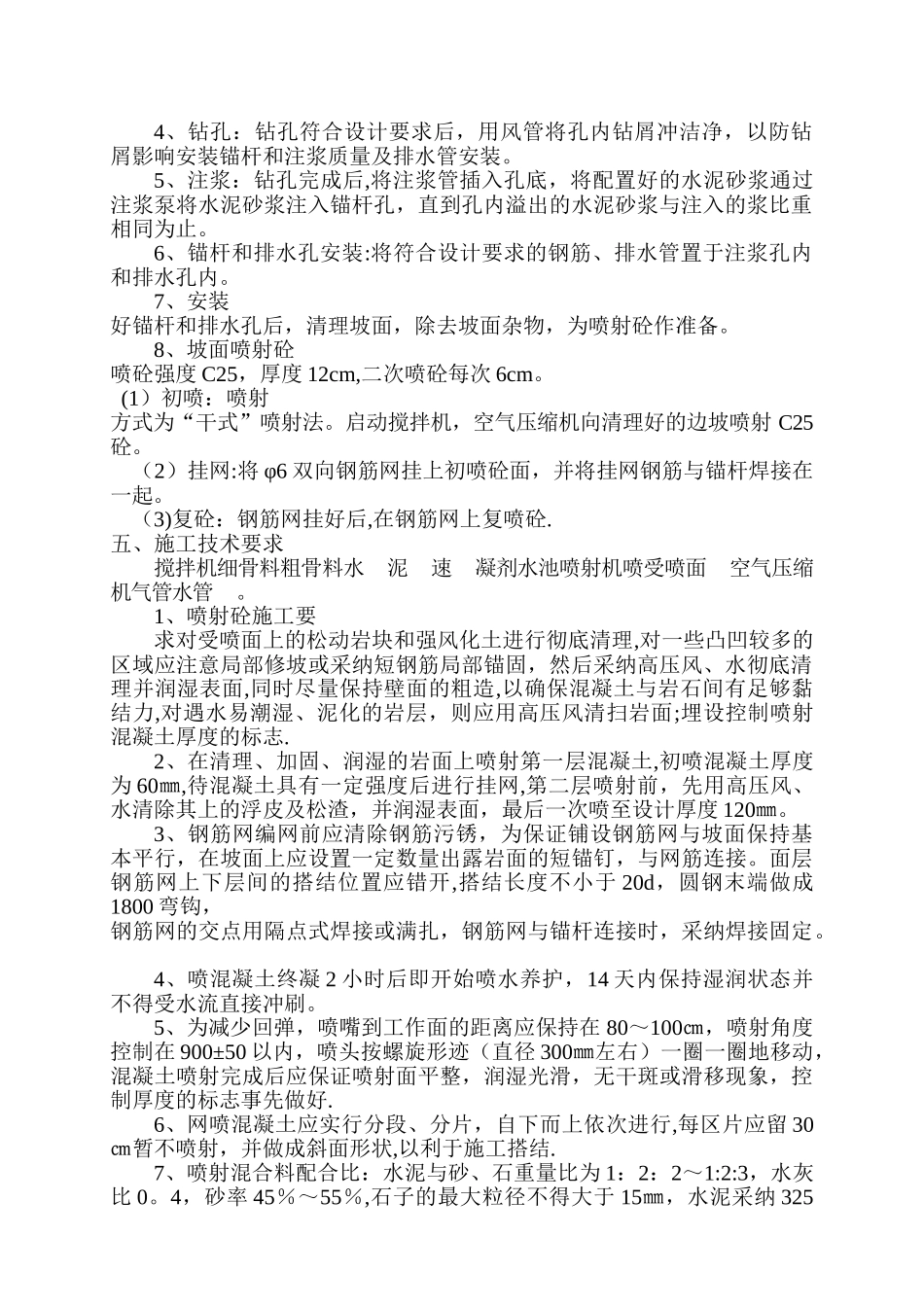

二、施工组织计划1、劳动力组织计划 本坡段锚杆凿孔安排 1 个班组计 5 人、钢筋制作安装1 个班组计 5 人、混凝土施工安排 1 个班组计 8 人
计划安排劳动力共 18人
2、机械设备组织 本坡段安排锚杆钻机 2 台;注浆泵 1 台;搅拌机 1 台;钢筋切割机、钢筋电焊机、钢筋弯曲机、卷扬机各 1 台
其它小型设备及工具根据需求配置
3、工期安排 本坡段计划安排工期 30 日历天
其中搭设脚手架 5 天,锚杆、泄水孔施工 5 天,第一道砼喷射施工 5 天;挂网钢筋制安 10 天,第二道砼喷射施工 5 天
三、施工工艺流程 施工工艺流程见图四、施工方法 1、施工准备设备进场安装调试,材料采购和送检
2、搭设脚手架平台:岸坡超过 2
5m 高时,喷锚网施工就很困难,需要搭设脚手架和工作平台
脚手架用 φ48 钢管搭设,高宽度为 2mx2m,脚手架上铺设 4cm 厚的楠竹跳板作施工平台
3、清理坡面和测量确定锚杆孔的位置,并在锚杆孔位作上标记,防止锚杆孔偏位
施工准备搭脚手架测量放线锚杆孔及排水孔钻进锚杆制作锚杆安放注浆砼养护钢筋网的制作安装钢筋网验收安装泄水孔坡面喷砼坡面砼养护验收4、钻孔:钻孔符合设计要求后,用风管将孔内钻屑冲洁净,以防钻屑影响安装锚杆和注浆质量及排水管安装
5、注浆:钻孔完成后,将注浆管插入孔底,将配置好的水泥砂浆通过注浆泵将水泥砂浆注入锚杆孔,直到孔内溢出的水泥砂浆与注入的浆比重相同为止
6、锚杆和排水孔安装:将符合设计要求的钢筋、排水管置于注浆孔内和排水孔内
7、安装好锚杆和排水孔后,清理坡面,除去坡面杂物,为喷射砼作准备
8、坡面喷射
