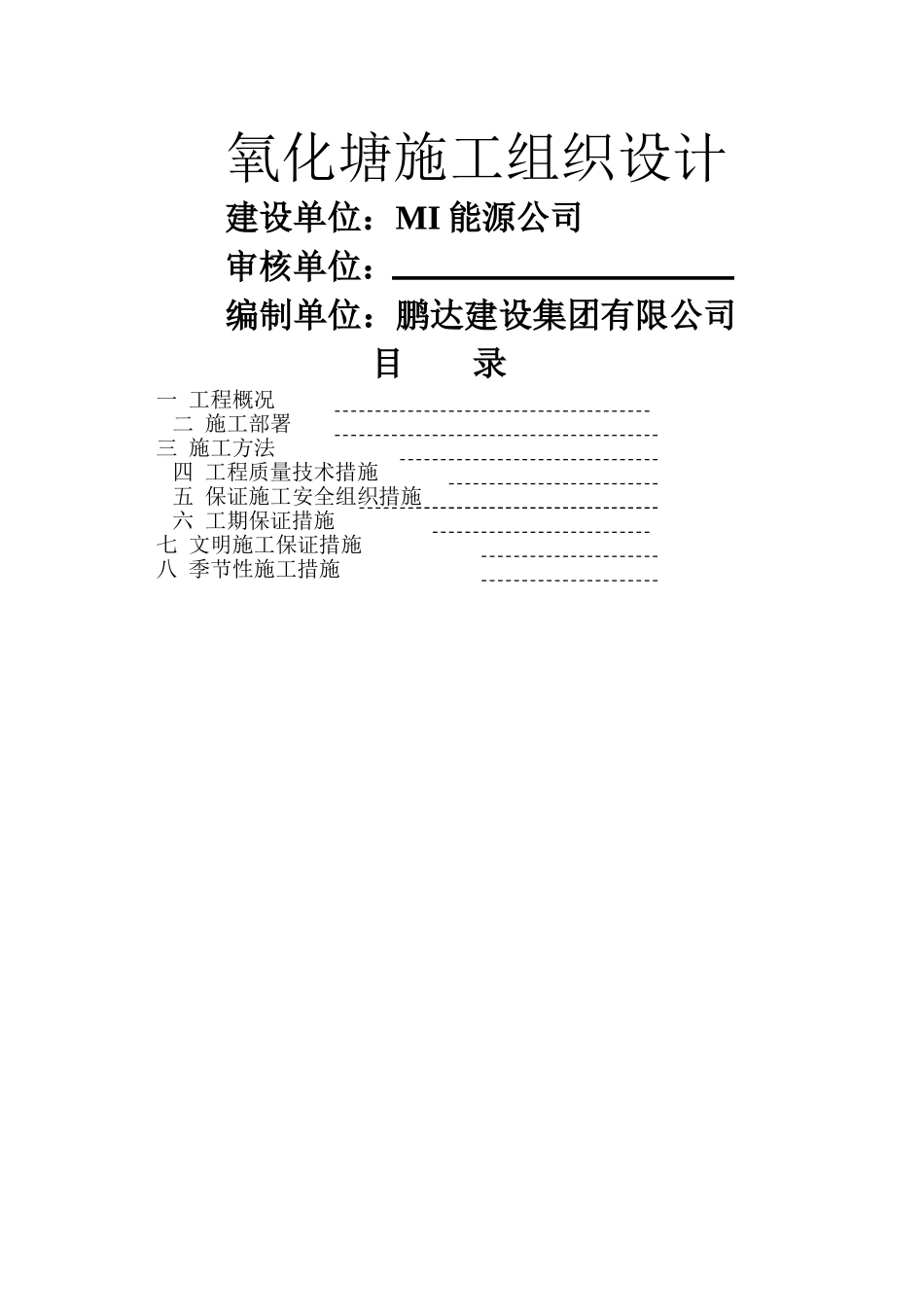

氧化塘施工组织设计建设单位:MI 能源公司审核单位: 编制单位:鹏达建设集团有限公司目 录 一 工程概况 二 施工部署 三 施工方法 四 工程质量技术措施 五 保证施工安全组织措施六 工期保证措施 七 文明施工保证措施 八 季节性施工措施 第一章、工程概况1、工程结构特点:本工程为现浇钢筋混凝土结构工程,设计抗震设防烈度七度,钢筋及混凝土用量较大
平面尺寸 50M×50M,底板厚 500㎜,侧壁厚:内壁 370㎜,外壁 500㎜

底板、池壁走道平台等砼强度等级 C25、S6建设单位MI 能源公司工程名称中转站氧化塘设计单位监理单位大庆市天丰监理有限公司建筑类别三类抗震设防七度经济技术指标总造价(万元)万元 建筑面积m2地下地上合计单方造价(元/m2)元/ m2钢材用量(kg/m2)建筑面积m2长 m宽 m高 m平面形状木材用量(m3/m2)50502
5正方型地基基础开挖层土质基础类型筏式基础持力层土质基础深度3
6 米丰水期水位古水期水位主 整体结构结构类型构筑物柱标准层高梁板最大层高墙体现浇整体钢筋砼檐口标高楼梯最大跨度圈梁 装饰装修外墙装饰门内墙装饰 窗 天 棚屋面防水地 面抗渗,钢筋保护层:底板下层筋 40mm,上层筋 35mm ;池壁主筋及走道板下层筋均为 35mm ;走道板筋为 25mm
底板下为 C10 细石砼垫层,砼垫层下面是人工级配中砂垫层 500㎜厚
该池中还附有大量的钢结构,即穿孔集水槽支撑钢管、穿墙水管以及钢爬梯和防护铁栏杆,具体构造详施工图

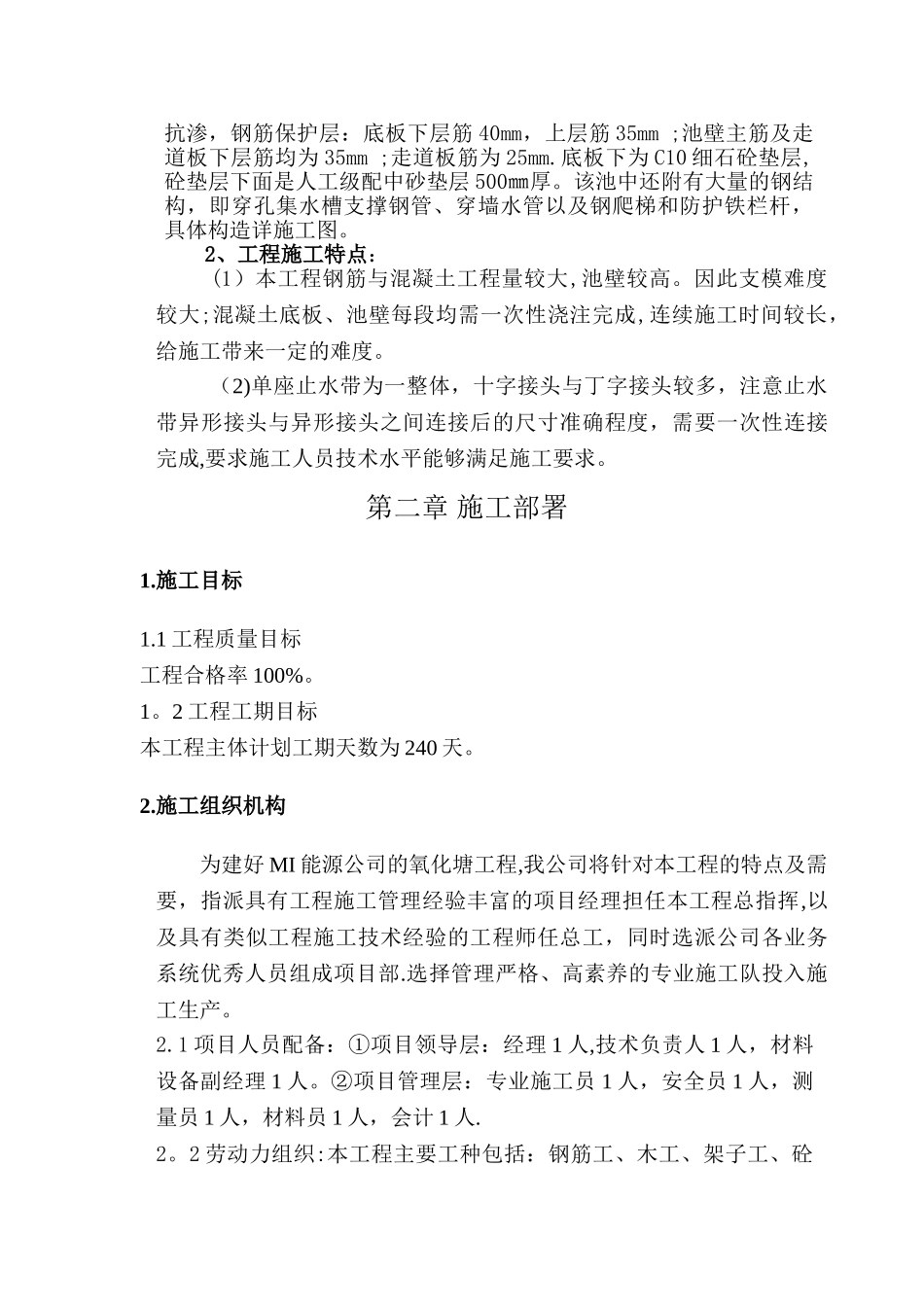

2、工程施工特点:(1)本工程钢筋与混凝土工程量较大,池壁较高
因此支模难度较大;混凝土底板、池壁每段均需一次性浇注完成,连续施工时间较长,给施工带来一定的难度
(2)单座止水带为一整体,十字接头与丁字接头较多,注意止水带异形接头与异形接头之间连接后的尺寸准确程度,需要一次性连接完成,要求施工人员技术水平能够满
