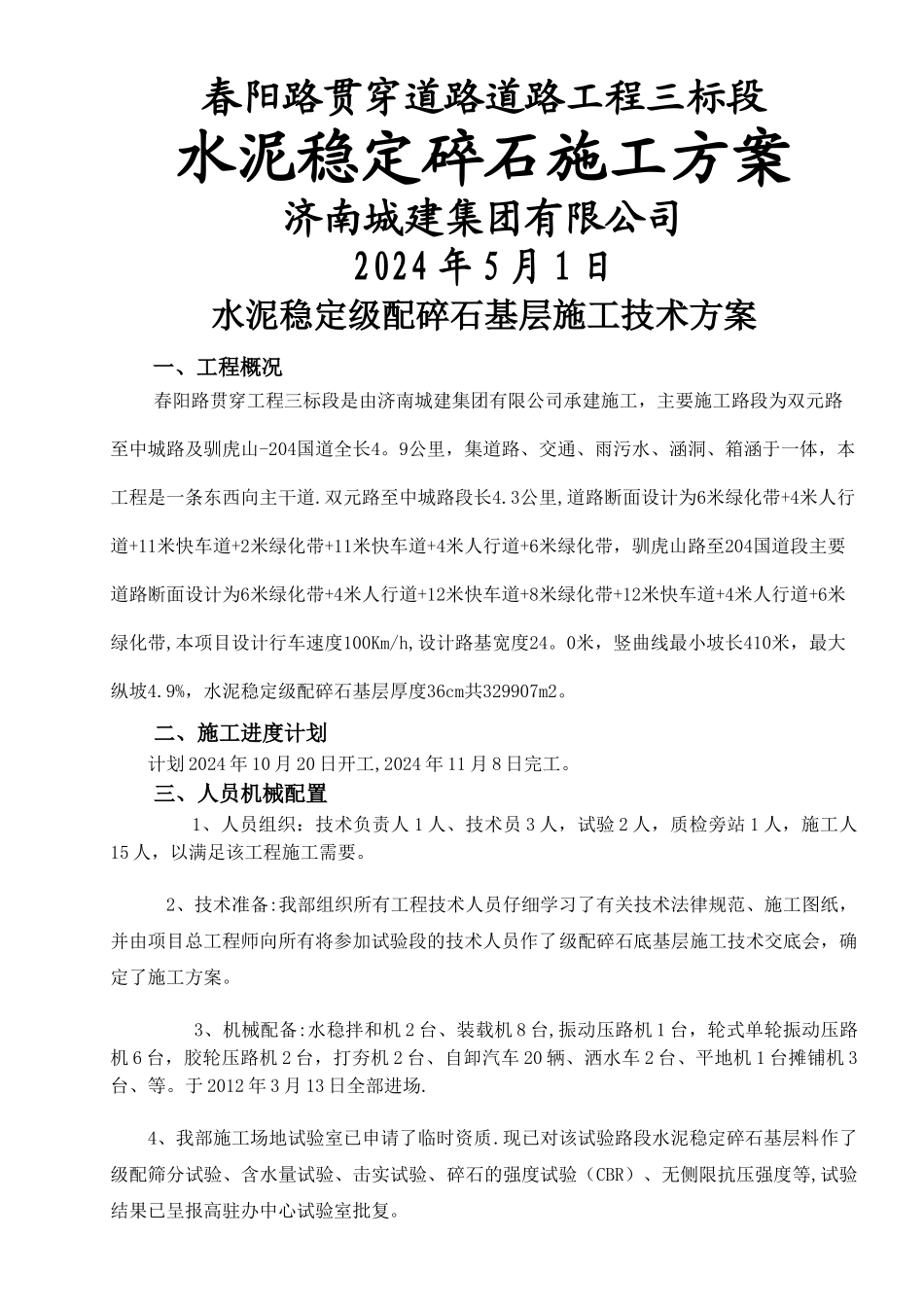

春阳路贯穿道路道路工程三标段水泥稳定碎石施工方案济南城建集团有限公司2024 年 5 月 1 日水泥稳定级配碎石基层施工技术方案一、工程概况春阳路贯穿工程三标段是由济南城建集团有限公司承建施工,主要施工路段为双元路至中城路及驯虎山-204国道全长4
9公里,集道路、交通、雨污水、涵洞、箱涵于一体,本工程是一条东西向主干道
双元路至中城路段长4
3公里,道路断面设计为6米绿化带+4米人行道+11米快车道+2米绿化带+11米快车道+4米人行道+6米绿化带,驯虎山路至204国道段主要道路断面设计为6米绿化带+4米人行道+12米快车道+8米绿化带+12米快车道+4米人行道+6米绿化带,本项目设计行车速度100Km/h,设计路基宽度24
0米,竖曲线最小坡长410米,最大纵坡4
9%,水泥稳定级配碎石基层厚度36cm共329907m2
二、施工进度计划计划 2024 年 10 月 20 日开工,2024 年 11 月 8 日完工
三、人员机械配置 1、人员组织:技术负责人 1 人、技术员 3 人,试验 2 人,质检旁站 1 人,施工人15 人,以满足该工程施工需要
2、技术准备:我部组织所有工程技术人员仔细学习了有关技术法律规范、施工图纸,并由项目总工程师向所有将参加试验段的技术人员作了级配碎石底基层施工技术交底会,确定了施工方案
3、机械配备:水稳拌和机 2 台、装载机 8 台,振动压路机 1 台,轮式单轮振动压路机 6 台,胶轮压路机 2 台,打夯机 2 台、自卸汽车 20 辆、洒水车 2 台、平地机 1 台摊铺机 3台、等
于 2012 年 3 月 13 日全部进场
4、我部施工场地试验室已申请了临时资质
现已对该试验路段水泥稳定碎石基层料作了级配筛分试验、含水量试验、击实试验、碎石的强度试验(CBR)、无侧限抗压强度等,试验结果已呈报高驻办中心试验室批复

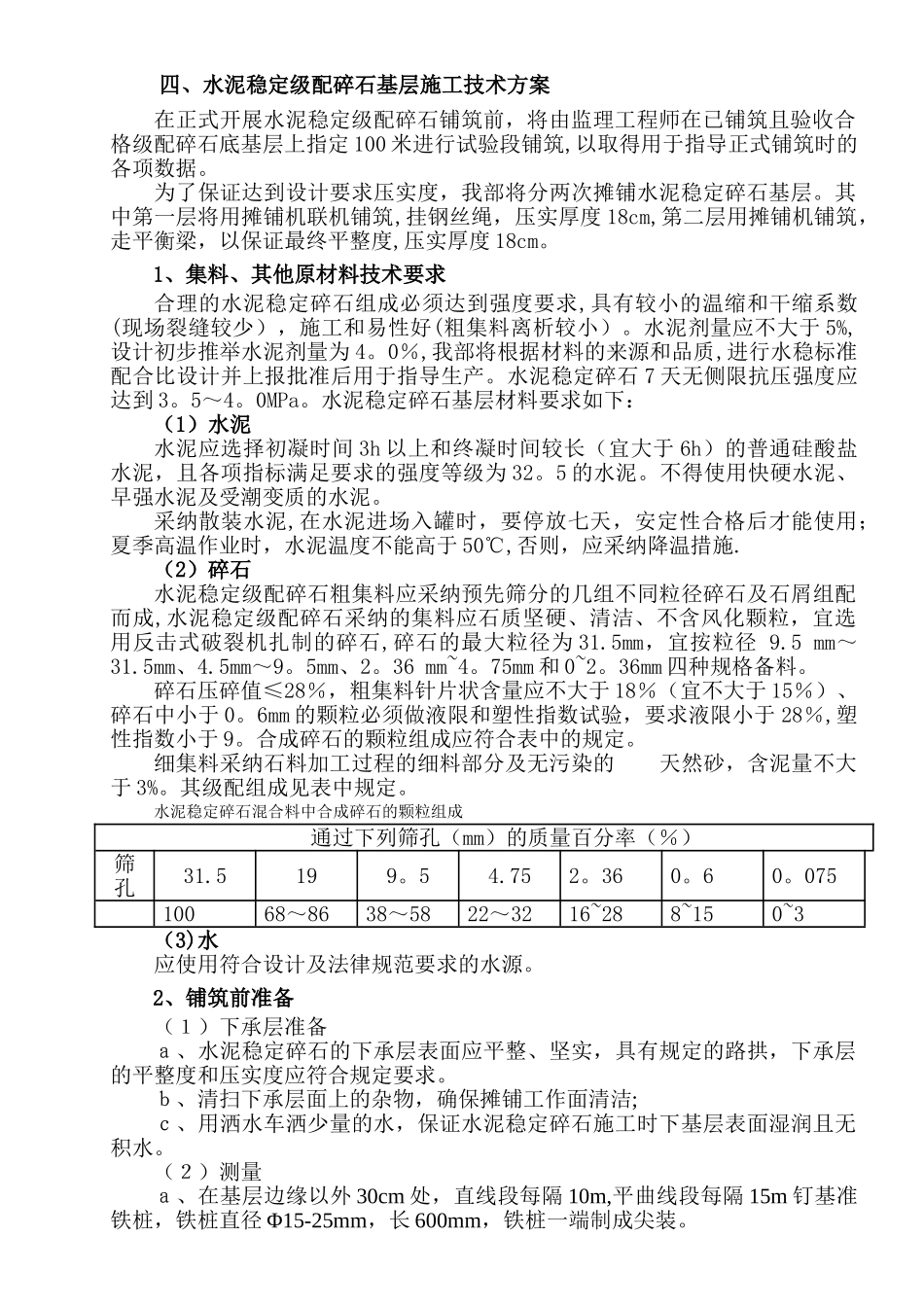

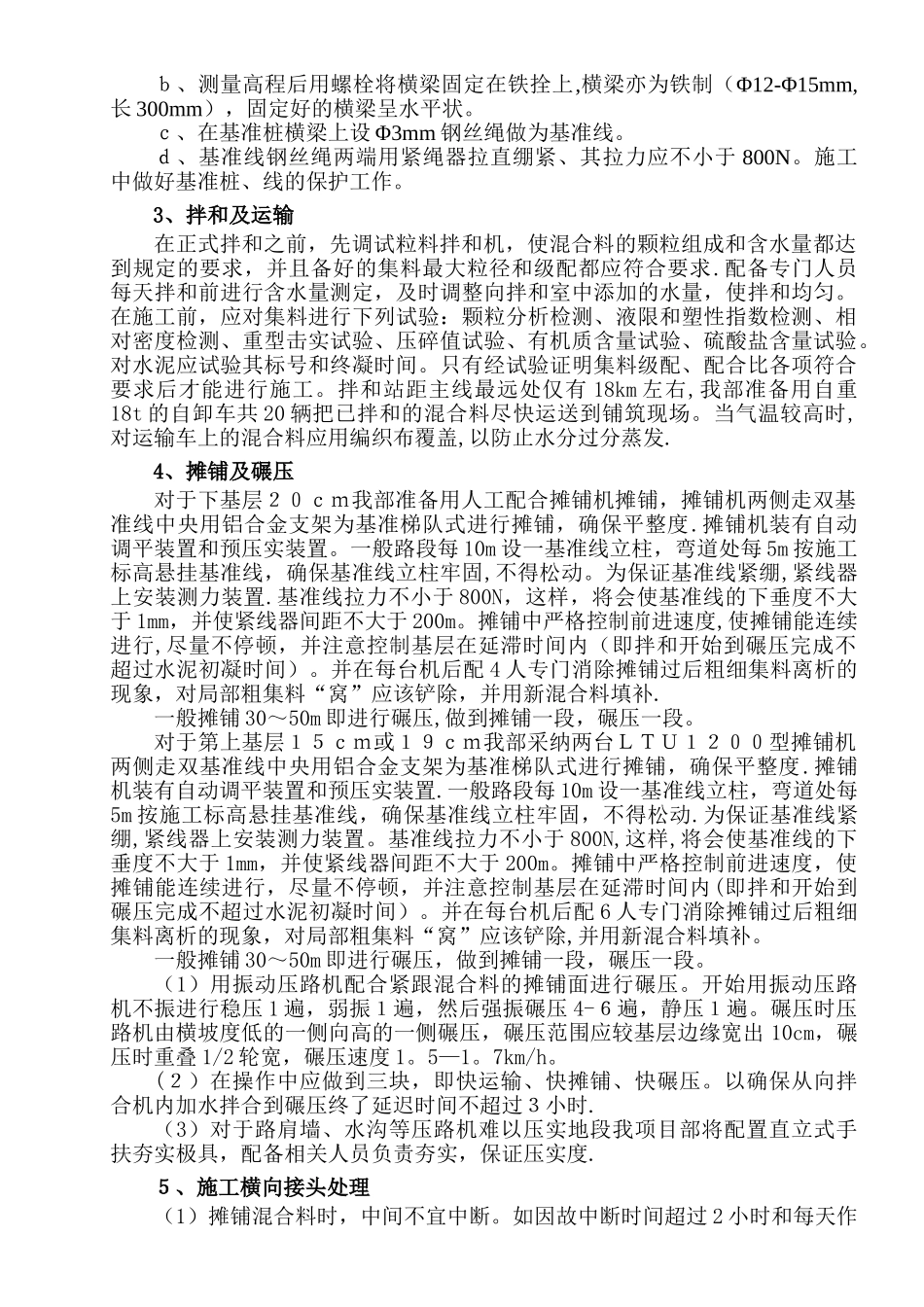

四、水泥稳定级配碎石
