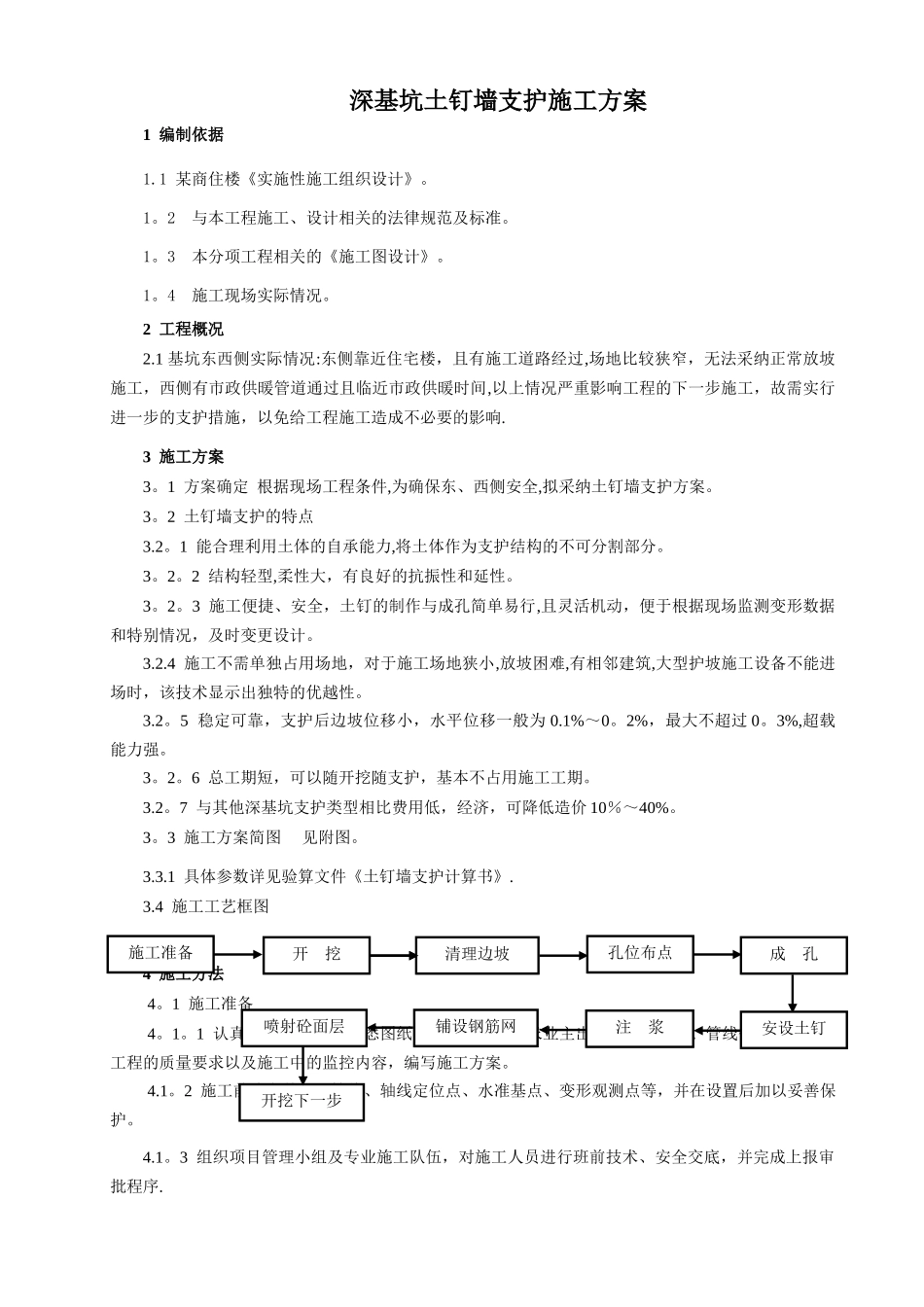

深基坑土钉墙支护施工方案1 编制依据1.1 某商住楼《实施性施工组织设计》。1。2 与本工程施工、设计相关的法律规范及标准。1。3 本分项工程相关的《施工图设计》。1。4 施工现场实际情况。2 工程概况2.1 基坑东西侧实际情况:东侧靠近住宅楼,且有施工道路经过,场地比较狭窄,无法采纳正常放坡施工,西侧有市政供暖管道通过且临近市政供暖时间,以上情况严重影响工程的下一步施工,故需实行进一步的支护措施,以免给工程施工造成不必要的影响.3 施工方案3。1 方案确定 根据现场工程条件,为确保东、西侧安全,拟采纳土钉墙支护方案。3。2 土钉墙支护的特点 3.2。1 能合理利用土体的自承能力,将土体作为支护结构的不可分割部分。3。2。2 结构轻型,柔性大,有良好的抗振性和延性。3。2。3 施工便捷、安全,土钉的制作与成孔简单易行,且灵活机动,便于根据现场监测变形数据和特别情况,及时变更设计。3.2.4 施工不需单独占用场地,对于施工场地狭小,放坡困难,有相邻建筑,大型护坡施工设备不能进场时,该技术显示出独特的优越性。3.2。5 稳定可靠,支护后边坡位移小,水平位移一般为 0.1%~0。2%,最大不超过 0。3%,超载能力强。3。2。6 总工期短,可以随开挖随支护,基本不占用施工工期。3.2。7 与其他深基坑支护类型相比费用低,经济,可降低造价 10%~40%。3。3 施工方案简图 见附图。3.3.1 具体参数详见验算文件《土钉墙支护计算书》.3.4 施工工艺框图4 施工方法4。1 施工准备 4。1。1 认真学习法律规范,熟悉图纸,以书面形式请求业主出据地下障碍物、管线位置图,了解工程的质量要求以及施工中的监控内容,编写施工方案。4.1。2 施工前确定基坑开挖线、轴线定位点、水准基点、变形观测点等,并在设置后加以妥善保护。4.1。3 组织项目管理小组及专业施工队伍,对施工人员进行班前技术、安全交底,并完成上报审批程序.施工准备开 挖清理边坡孔位布点成 孔安设土钉注 浆铺设钢筋网喷射砼面层开挖下一步4。1。4 根据施工方案选择施工机具与工艺,并检查设备运转情况,安排现场水、电、照明及施工工作面,材料进场后做好原材料的检验与砼、水泥浆的试配.4.2 开挖4.2。1 土钉墙支护应根据施工方案规定的分层深度按作业顺序施工,在完成土层作业面的土钉与喷射砼以前,不得进行下一层深度的开挖。分层深度根据边坡土质以每层一道或两道土钉为宜,使土钉均匀分布于层间。4.2。2 当用机械进行土方作业时,严禁边壁出现超...
