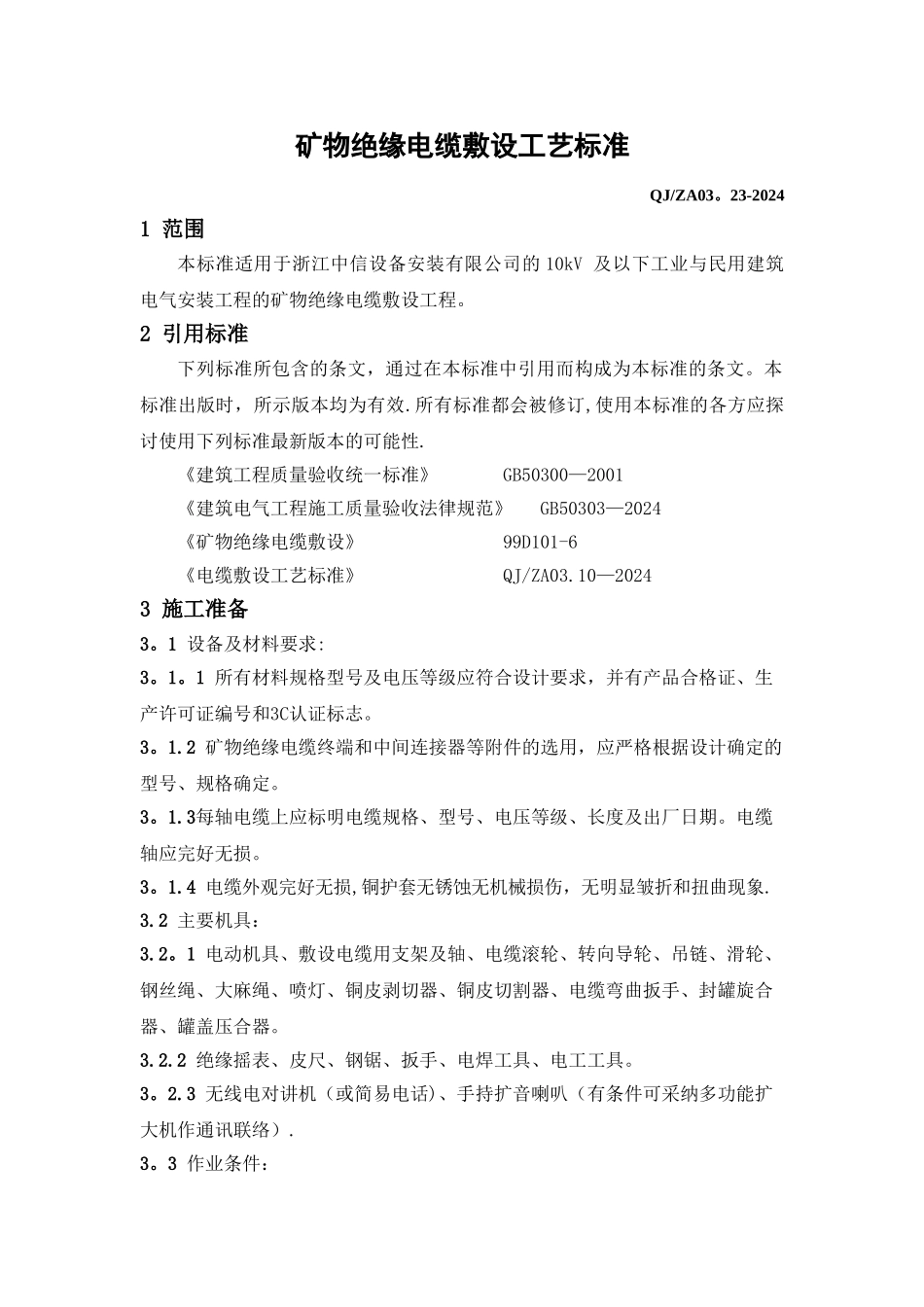

矿物绝缘电缆敷设工艺标准QJ/ZA03
23-20241 范围本标准适用于浙江中信设备安装有限公司的 10kV 及以下工业与民用建筑电气安装工程的矿物绝缘电缆敷设工程
2 引用标准下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文
本标准出版时,所示版本均为有效
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性
《建筑工程质量验收统一标准》 GB50300—2001《建筑电气工程施工质量验收法律规范》 GB50303—2024《矿物绝缘电缆敷设》 99D101-6《电缆敷设工艺标准》 QJ/ZA03
10—20243 施工准备3
1 设备及材料要求:3
1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证、生产许可证编号和3C认证标志
2 矿物绝缘电缆终端和中间连接器等附件的选用,应严格根据设计确定的型号、规格确定
3每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期
电缆轴应完好无损
4 电缆外观完好无损,铜护套无锈蚀无机械损伤,无明显皱折和扭曲现象
2 主要机具:3
1 电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、喷灯、铜皮剥切器、铜皮切割器、电缆弯曲扳手、封罐旋合器、罐盖压合器
2 绝缘摇表、皮尺、钢锯、扳手、电焊工具、电工工具
3 无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采纳多功能扩大机作通讯联络)
3 作业条件:3
1 电缆绝缘测试合格,预留孔洞、预埋件符合设计要求、预埋件安装牢固
2 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水
3 电缆沿线模板等设施拆除完毕
场地清理洁净、道路畅通,沟盖板齐备
4 放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线照明照度满足施
