仙霞西路(可乐路—协和路)道路新建工程护岸工程高压旋喷桩专项工程施工方案高压旋喷桩施工方案一、编制依据1
本工程河道护岸结构施工图;2
现行市政桥梁、道路、河道治理及给排水工程验收标准、技术规程及设计法律规范;3
业主提供的“工程地质勘察资料”;4
现场踏勘资料;5
本投标人类似工程的施工经验及人员管理、机械设备施工能力;6
其它相关技术资料

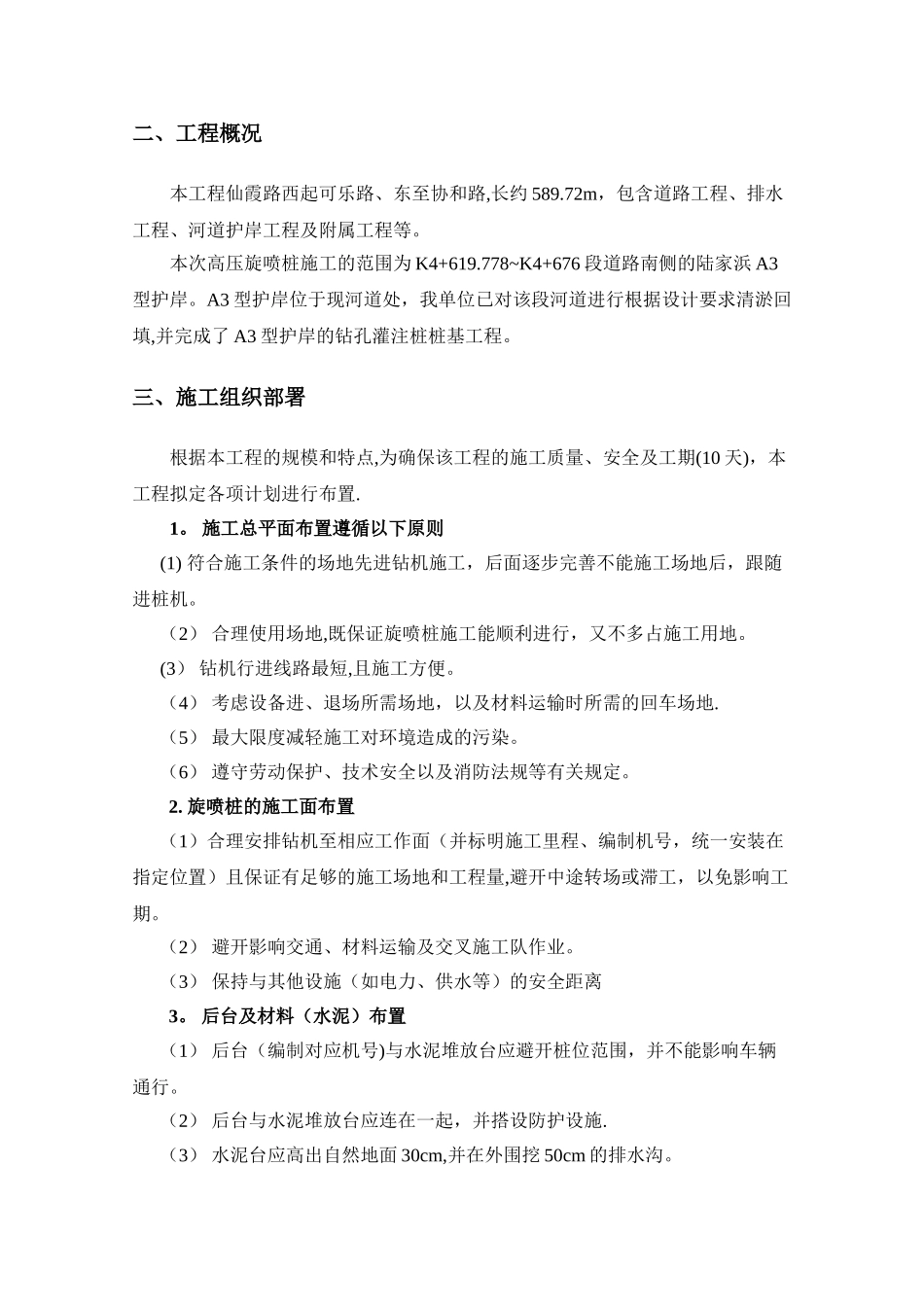

二、工程概况本工程仙霞路西起可乐路、东至协和路,长约 589
72m,包含道路工程、排水工程、河道护岸工程及附属工程等
本次高压旋喷桩施工的范围为 K4+619
778~K4+676 段道路南侧的陆家浜 A3型护岸
A3 型护岸位于现河道处,我单位已对该段河道进行根据设计要求清淤回填,并完成了 A3 型护岸的钻孔灌注桩桩基工程
三、施工组织部署根据本工程的规模和特点,为确保该工程的施工质量、安全及工期(10 天),本工程拟定各项计划进行布置
施工总平面布置遵循以下原则(1) 符合施工条件的场地先进钻机施工,后面逐步完善不能施工场地后,跟随进桩机
(2) 合理使用场地,既保证旋喷桩施工能顺利进行,又不多占施工用地
(3) 钻机行进线路最短,且施工方便
(4) 考虑设备进、退场所需场地,以及材料运输时所需的回车场地
(5) 最大限度减轻施工对环境造成的污染
(6) 遵守劳动保护、技术安全以及消防法规等有关规定
旋喷桩的施工面布置(1)合理安排钻机至相应工作面(并标明施工里程、编制机号,统一安装在指定位置)且保证有足够的施工场地和工程量,避开中途转场或滞工,以免影响工期
(2) 避开影响交通、材料运输及交叉施工队作业
(3) 保持与其他设施(如电力、供水等)的安全距离3
后台及材料(水泥)布置(1) 后台(编制对应机号)与水泥堆放台应避开桩位范围,并不能影响车辆通行
(2) 后台与水泥堆放台应连在一起,并搭设防护
