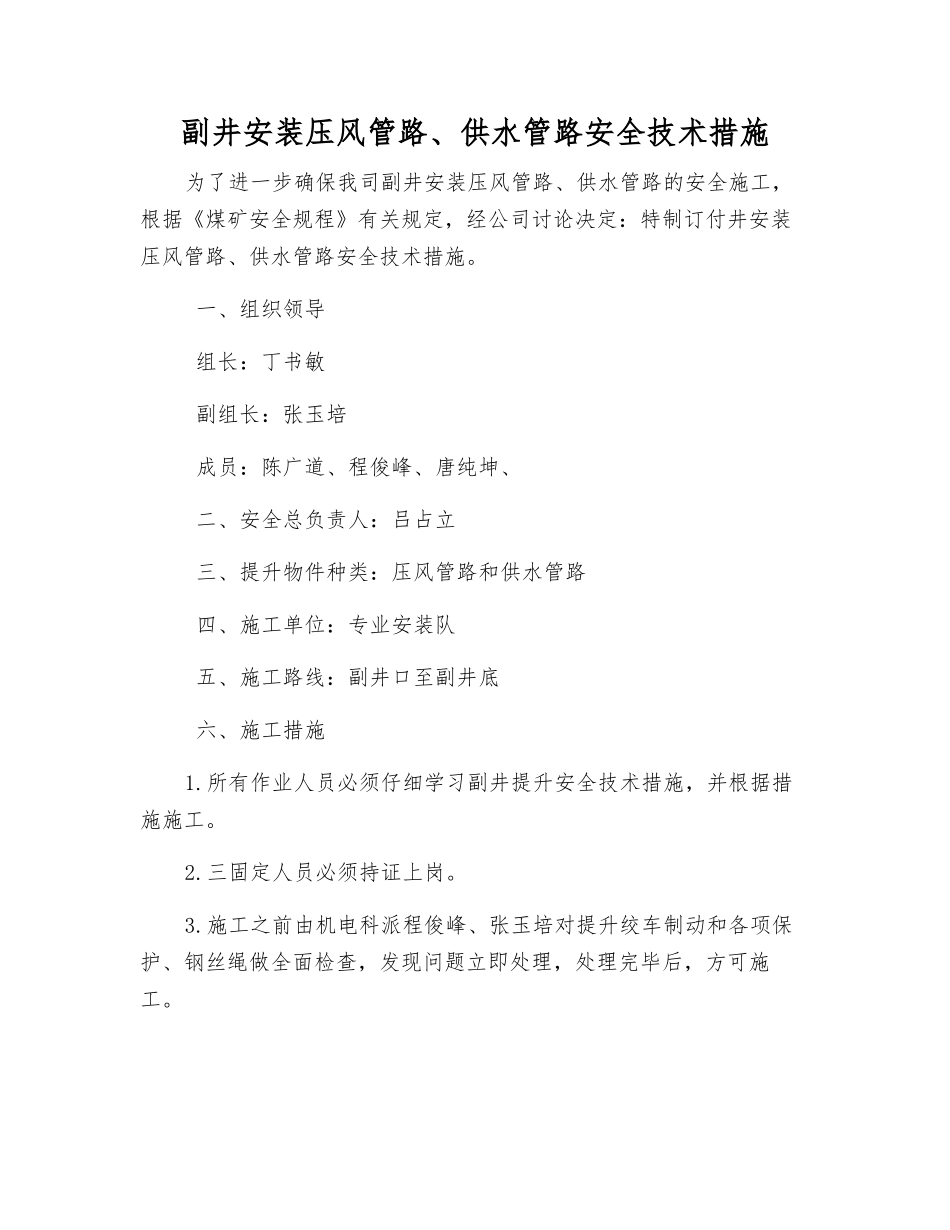

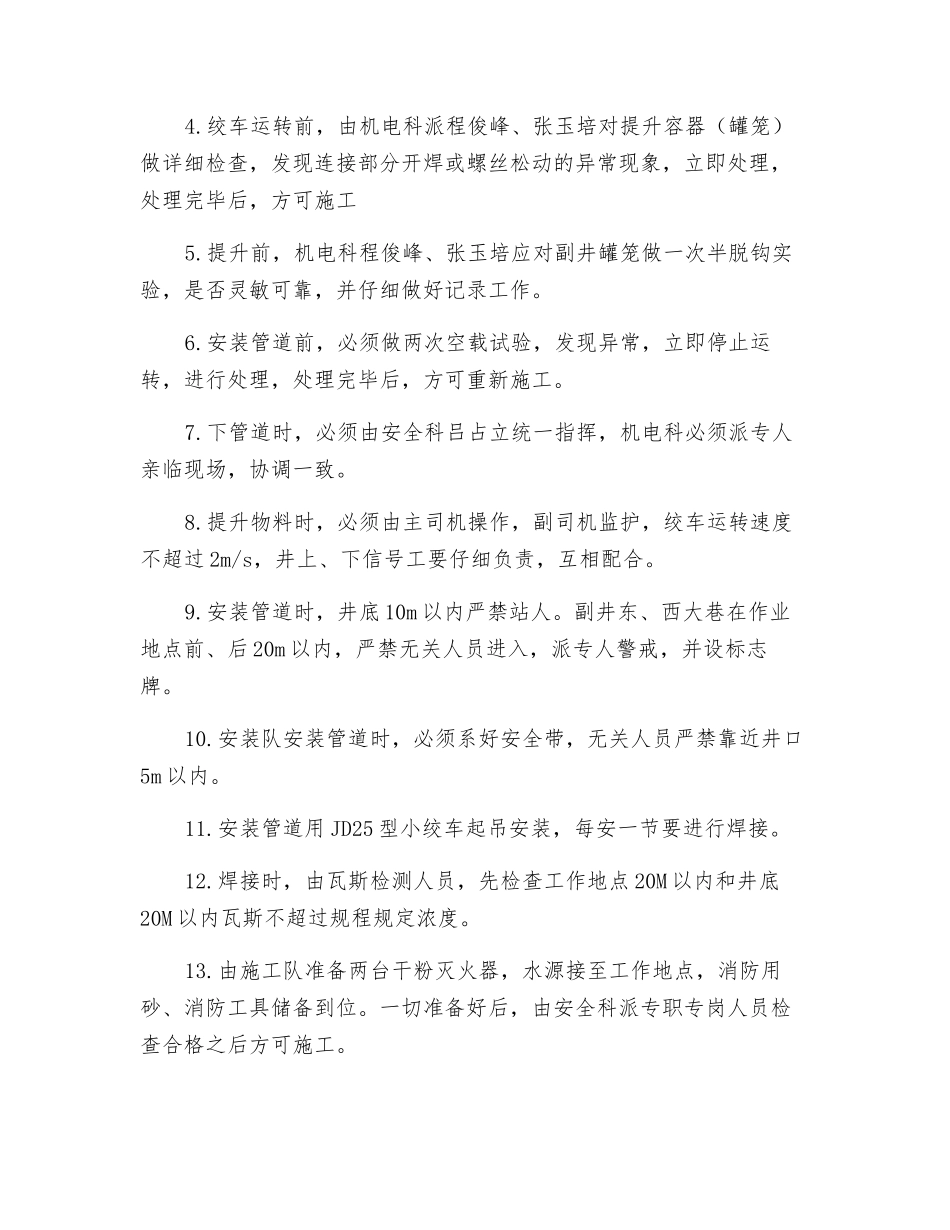

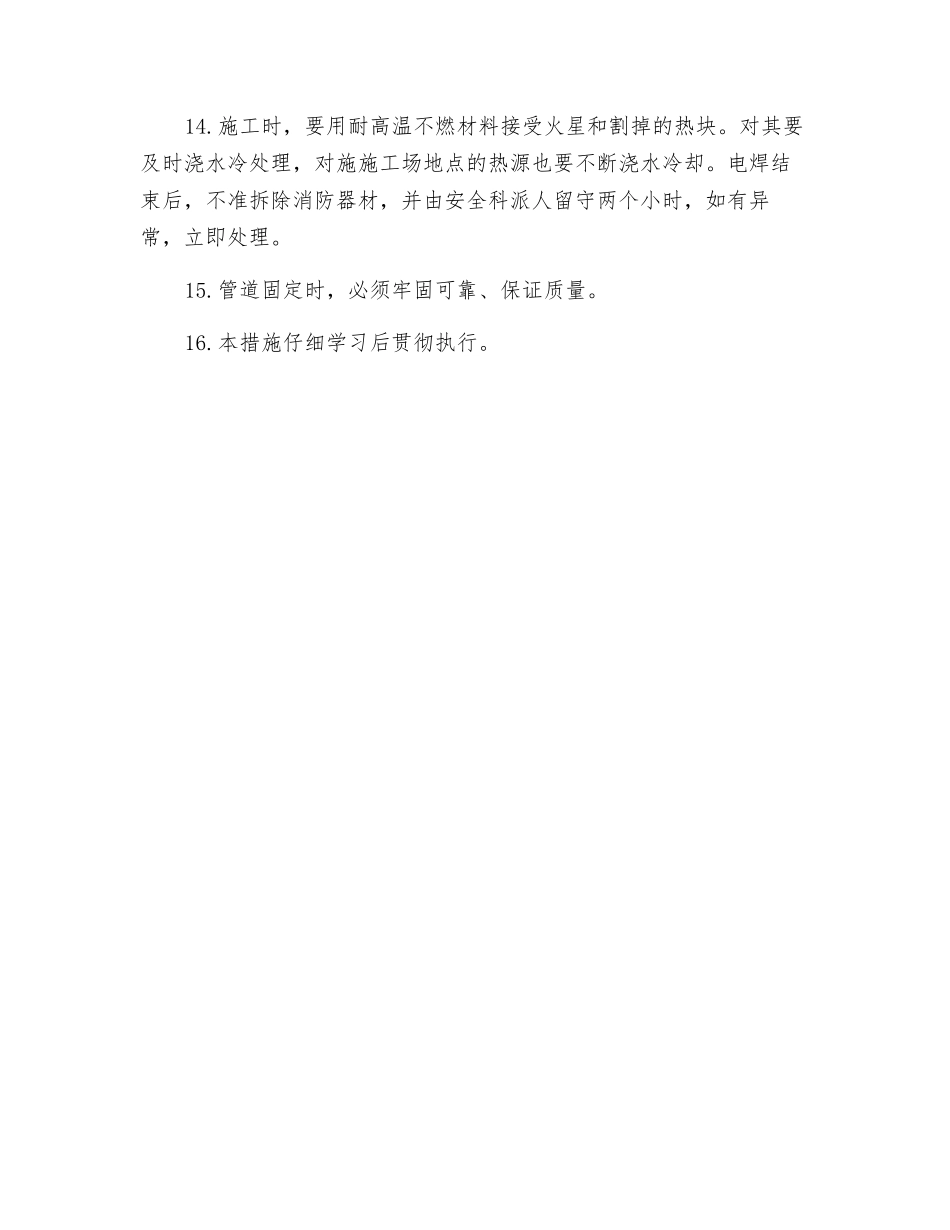

副井安装压风管路、供水管路安全技术措施为了进一步确保我司副井安装压风管路、供水管路的安全施工,根据《煤矿安全规程》有关规定,经公司讨论决定:特制订付井安装压风管路、供水管路安全技术措施。 一、组织领导 组长:丁书敏 副组长:张玉培 成员:陈广道、程俊峰、唐纯坤、 二、安全总负责人:吕占立 三、提升物件种类:压风管路和供水管路 四、施工单位:专业安装队 五、施工路线:副井口至副井底 六、施工措施1.所有作业人员必须仔细学习副井提升安全技术措施,并根据措施施工。2.三固定人员必须持证上岗。3.施工之前由机电科派程俊峰、张玉培对提升绞车制动和各项保护、钢丝绳做全面检查,发现问题立即处理,处理完毕后,方可施工。4.绞车运转前,由机电科派程俊峰、张玉培对提升容器(罐笼)做详细检查,发现连接部分开焊或螺丝松动的异常现象,立即处理,处理完毕后,方可施工5.提升前,机电科程俊峰、张玉培应对副井罐笼做一次半脱钩实验,是否灵敏可靠,并仔细做好记录工作。6.安装管道前,必须做两次空载试验,发现异常,立即停止运转,进行处理,处理完毕后,方可重新施工。7.下管道时,必须由安全科吕占立统一指挥,机电科必须派专人亲临现场,协调一致。8.提升物料时,必须由主司机操作,副司机监护,绞车运转速度不超过 2m/s,井上、下信号工要仔细负责,互相配合。9.安装管道时,井底 10m 以内严禁站人。副井东、西大巷在作业地点前、后 20m 以内,严禁无关人员进入,派专人警戒,并设标志牌。10.安装队安装管道时,必须系好安全带,无关人员严禁靠近井口5m 以内。11.安装管道用 JD25 型小绞车起吊安装,每安一节要进行焊接。12.焊接时,由瓦斯检测人员,先检查工作地点 20M 以内和井底20M 以内瓦斯不超过规程规定浓度。13.由施工队准备两台干粉灭火器,水源接至工作地点,消防用砂、消防工具储备到位。一切准备好后,由安全科派专职专岗人员检查合格之后方可施工。14.施工时,要用耐高温不燃材料接受火星和割掉的热块。对其要及时浇水冷处理,对施施工场地点的热源也要不断浇水冷却。电焊结束后,不准拆除消防器材,并由安全科派人留守两个小时,如有异常,立即处理。15.管道固定时,必须牢固可靠、保证质量。16.本措施仔细学习后贯彻执行。
