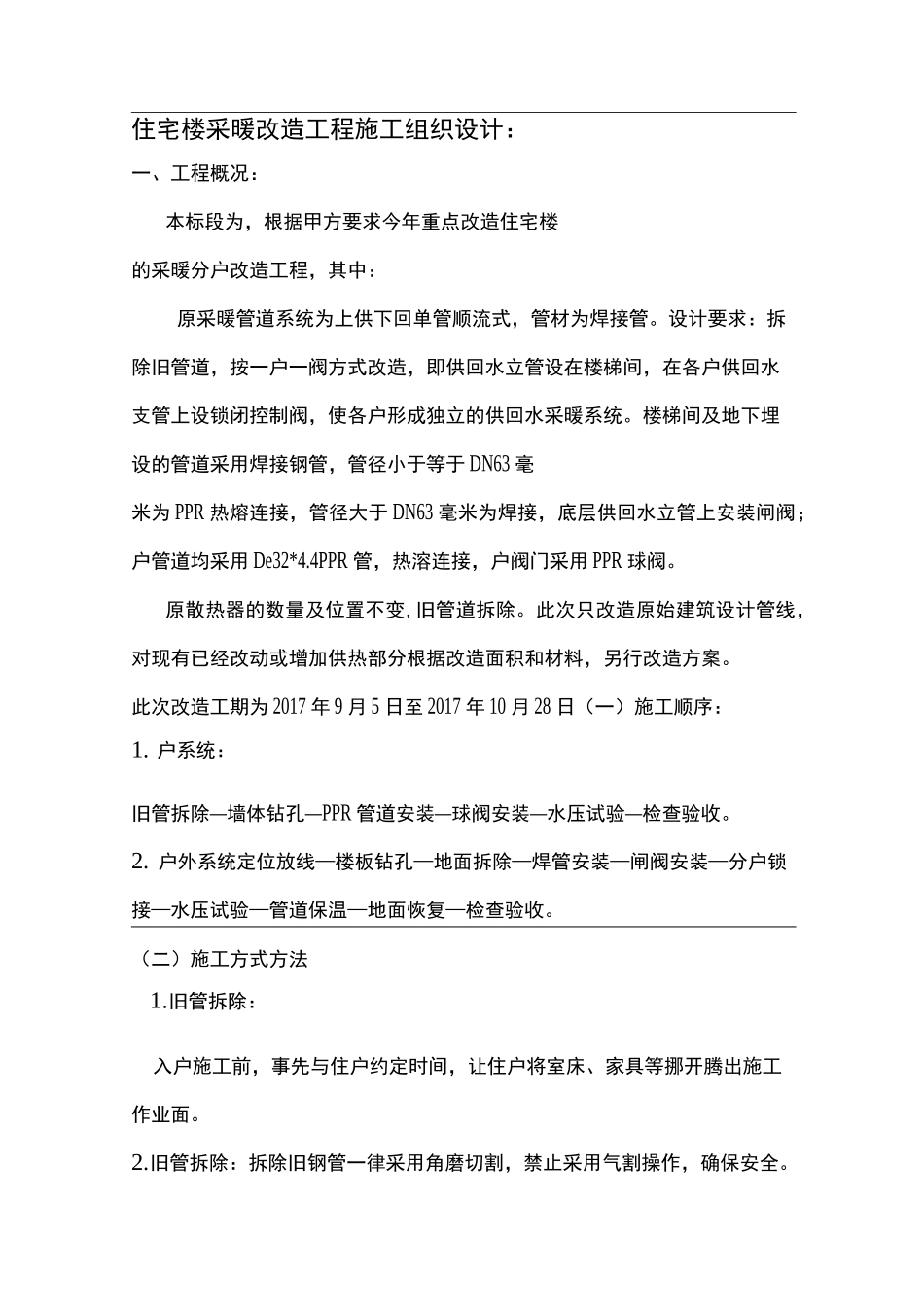

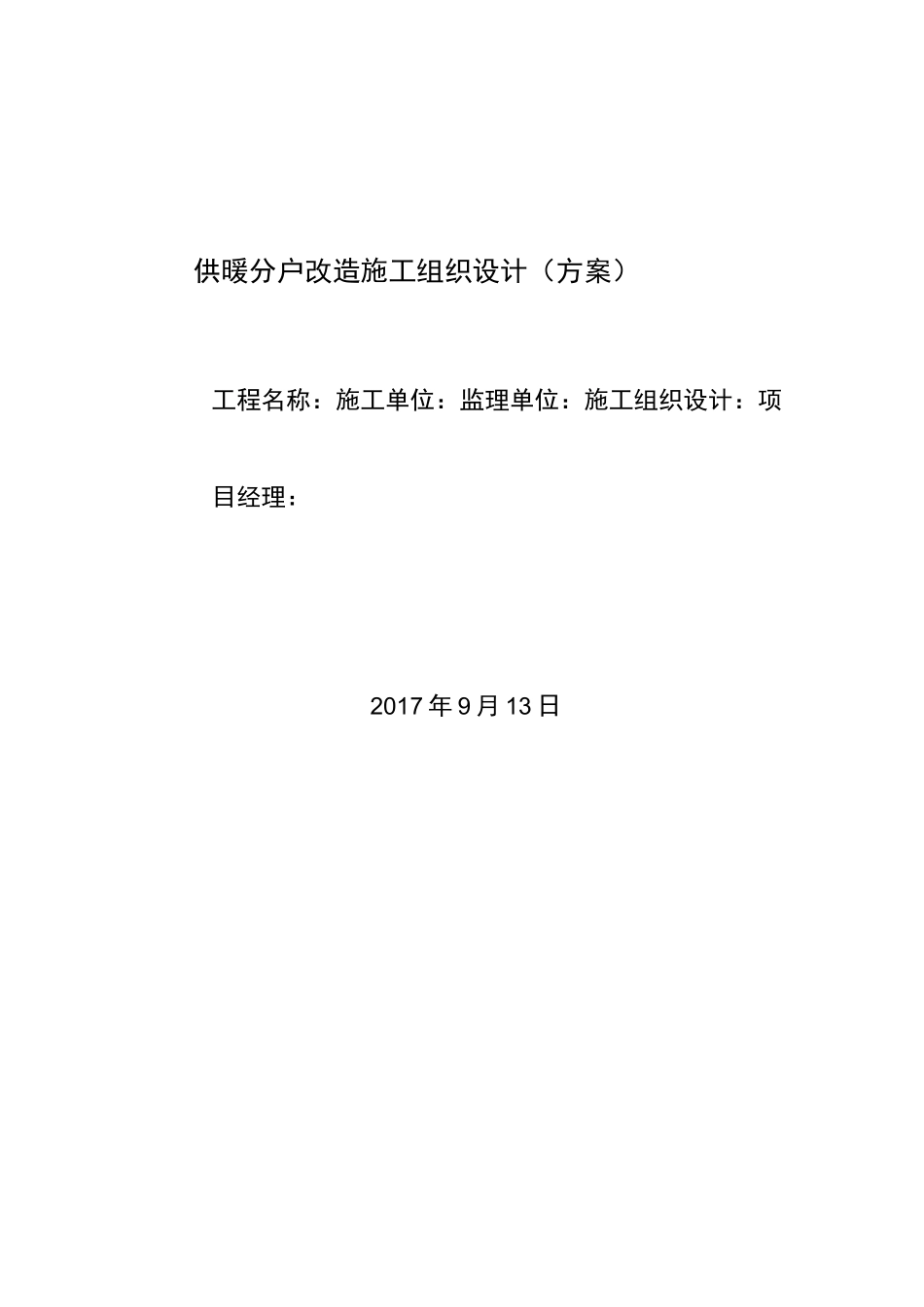

供暖分户改造施工组织设计(方案)工程名称:施工单位:监理单位:施工组织设计:项目经理:2017 年 9 月 13 日住宅楼采暖改造工程施工组织设计:一、工程概况:本标段为,根据甲方要求今年重点改造住宅楼的采暖分户改造工程,其中:原采暖管道系统为上供下回单管顺流式,管材为焊接管
设计要求:拆除旧管道,按一户一阀方式改造,即供回水立管设在楼梯间,在各户供回水支管上设锁闭控制阀,使各户形成独立的供回水采暖系统
楼梯间及地下埋设的管道采用焊接钢管,管径小于等于 DN63 毫米为 PPR 热熔连接,管径大于 DN63 毫米为焊接,底层供回水立管上安装闸阀;户管道均采用 De32*4
4PPR 管,热溶连接,户阀门采用 PPR 球阀
原散热器的数量及位置不变,旧管道拆除
此次只改造原始建筑设计管线,对现有已经改动或增加供热部分根据改造面积和材料,另行改造方案
此次改造工期为 2017 年 9 月 5 日至 2017 年 10 月 28 日(一)施工顺序:1
户系统:旧管拆除—墙体钻孔—PPR 管道安装—球阀安装—水压试验—检查验收
户外系统定位放线—楼板钻孔—地面拆除—焊管安装—闸阀安装—分户锁接—水压试验—管道保温—地面恢复—检查验收
(二)施工方式方法1
旧管拆除:入户施工前,事先与住户约定时间,让住户将室床、家具等挪开腾出施工作业面
旧管拆除:拆除旧钢管一律采用角磨切割,禁止采用气割操作,确保安全

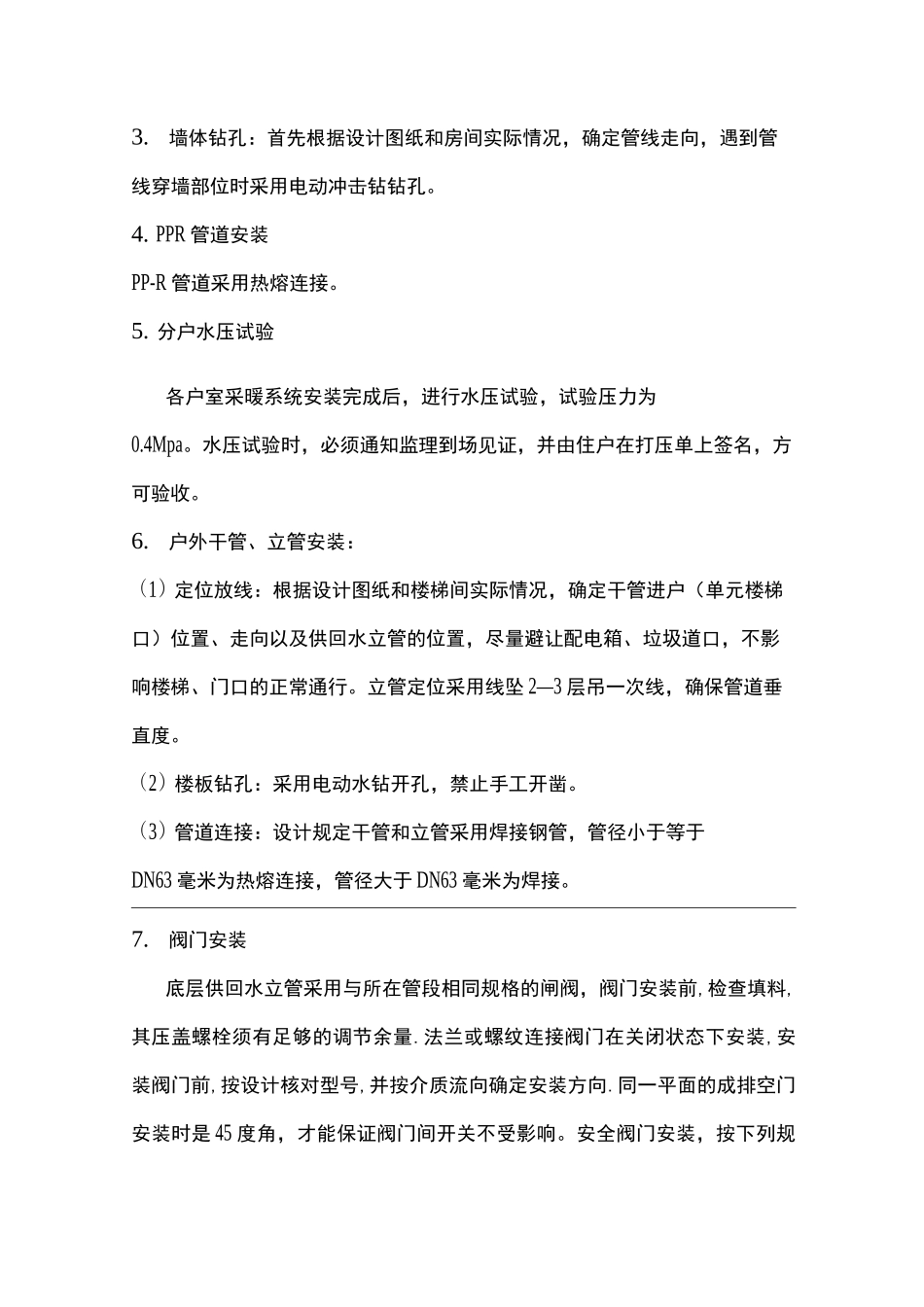

墙体钻孔:首先根据设计图纸和房间实际情况,确定管线走向,遇到管线穿墙部位时采用电动冲击钻钻孔
PPR 管道安装PP-R 管道采用热熔连接
分户水压试验各户室采暖系统安装完成后,进行水压试验,试验压力为0
水压试验时,必须通知监理到场见证,并由住户在打压单上签名,方可验收
户外干管、立管安装:(1)定位放线:根据设计图纸和楼梯间实际情况,确定干管
