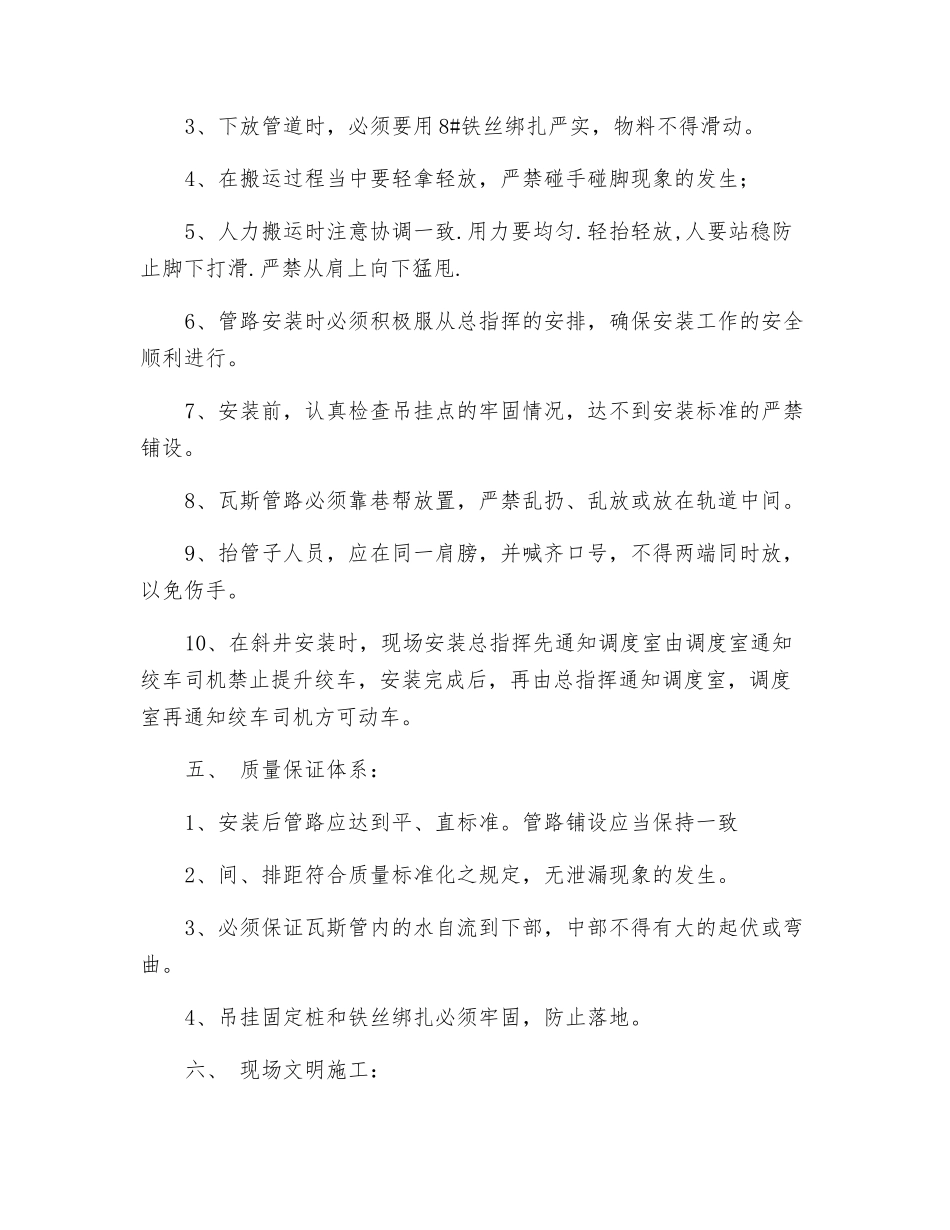

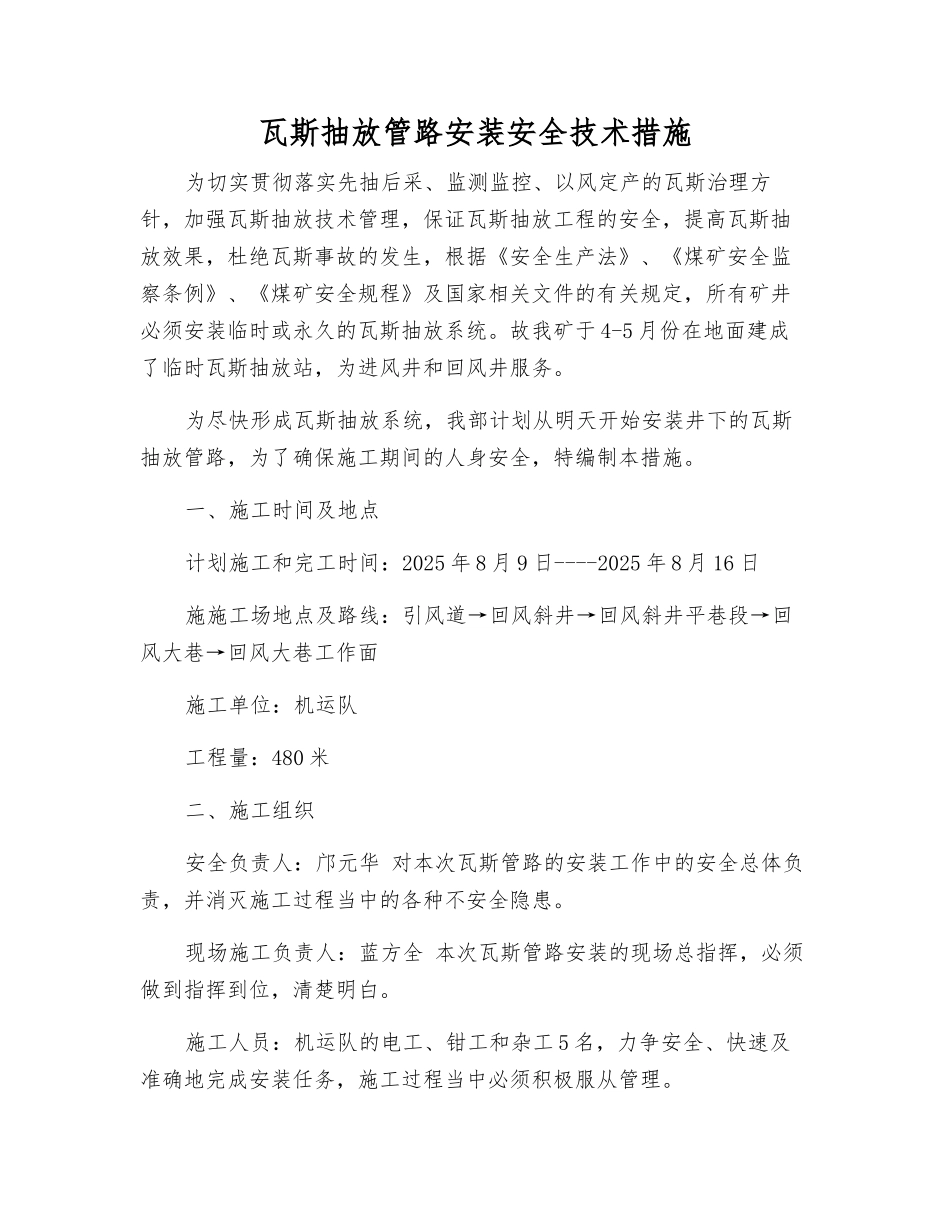

瓦斯抽放管路安装安全技术措施为切实贯彻落实先抽后采、监测监控、以风定产的瓦斯治理方针,加强瓦斯抽放技术管理,保证瓦斯抽放工程的安全,提高瓦斯抽放效果,杜绝瓦斯事故的发生,根据《安全生产法》、《煤矿安全监察条例》、《煤矿安全规程》及国家相关文件的有关规定,所有矿井必须安装临时或永久的瓦斯抽放系统
故我矿于 4-5 月份在地面建成了临时瓦斯抽放站,为进风井和回风井服务
为尽快形成瓦斯抽放系统,我部计划从明天开始安装井下的瓦斯抽放管路,为了确保施工期间的人身安全,特编制本措施
一、施工时间及地点计划施工和完工时间:2025 年 8 月 9 日----2025 年 8 月 16 日施施工场地点及路线:引风道→回风斜井→回风斜井平巷段→回风大巷→回风大巷工作面施工单位:机运队工程量:480 米二、施工组织安全负责人:邝元华 对本次瓦斯管路的安装工作中的安全总体负责,并消灭施工过程当中的各种不安全隐患
现场施工负责人:蓝方全 本次瓦斯管路安装的现场总指挥,必须做到指挥到位,清楚明白
施工人员:机运队的电工、钳工和杂工 5 名,力争安全、快速及准确地完成安装任务,施工过程当中必须积极服从管理

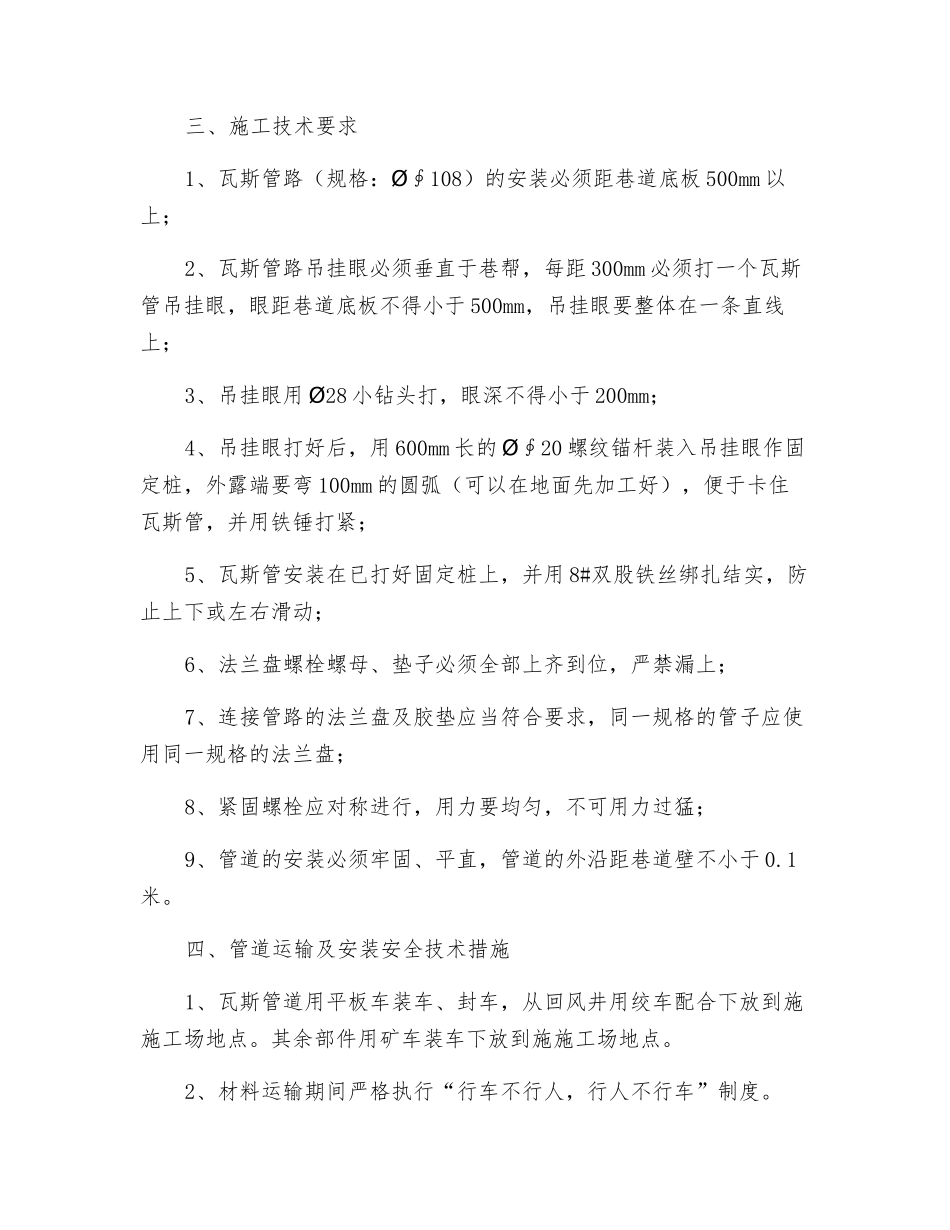

三、施工技术要求1、瓦斯管路(规格: ∮108Ø)的安装必须距巷道底板 500mm 以上;2、瓦斯管路吊挂眼必须垂直于巷帮,每距 300mm 必须打一个瓦斯管吊挂眼,眼距巷道底板不得小于 500mm,吊挂眼要整体在一条直线上;3、吊挂眼用28Ø小钻头打,眼深不得小于 200mm;4、吊挂眼打好后,用 600mm 长的∮20Ø螺纹锚杆装入吊挂眼作固定桩,外露端要弯 100mm 的圆弧(可以在地面先加工好),便于卡住瓦斯管,并用铁锤打紧;5、瓦斯管安装在已打好固定桩上,并用 8#双股铁丝绑扎结实,防止上下或左右滑动;6、法兰盘螺栓螺母、垫子必须全部上齐到位,严禁漏上;7、连接管路的法兰盘及胶垫应当符合要
