综采工作面设备列车迁移安全技术措施一、概述6106 综采工作面对前推动,每天为了进一步保证煤质割煤四刀向前推动 3
2 米,现在超前单体已经跟到电缆车,为了进一步保证超前支护的距离,现在决定拉设备列车,为了进一步保证迁移设备列车期间的安全,特制定本措施
设备列车共计 27 车
二、施工准备1、检查绞车周围:顶帮支护牢固、安全,无异常变化;绞车至轨道的间距满足车辆通行要求;操作空间满足操作要求;作业地点干净
2、检查绞车固定:基础稳固、地锚齐全紧固、四压两戗齐全牢固
3、检查绞车滚筒、轴承座、护绳板等齐全完好
4、检查绞车制动闸和工作闸:动作灵活,制动准确、可靠,无别卡现象
各部螺栓、销、轴、拉杆螺栓、限位螺栓等齐全完整,无弯曲、变形
施闸后,闸把位置在全部行程的 60~70%之间
闸带必须完整无断裂、磨损余厚不得小于 4mm,闸轮表面光洁平滑,无沟痕,无油泥
5、检查钢丝绳:要求无弯折、无硬伤、无打结、无锈蚀,无断丝,在滚筒上绳端固定牢固,在滚筒上的排列应整齐,无咬绳、爬绳现象
松绳至终点,滚筒上余绳不得少于 3 圈
6、信号装置齐全,声光兼备,声音清楚,准确可靠

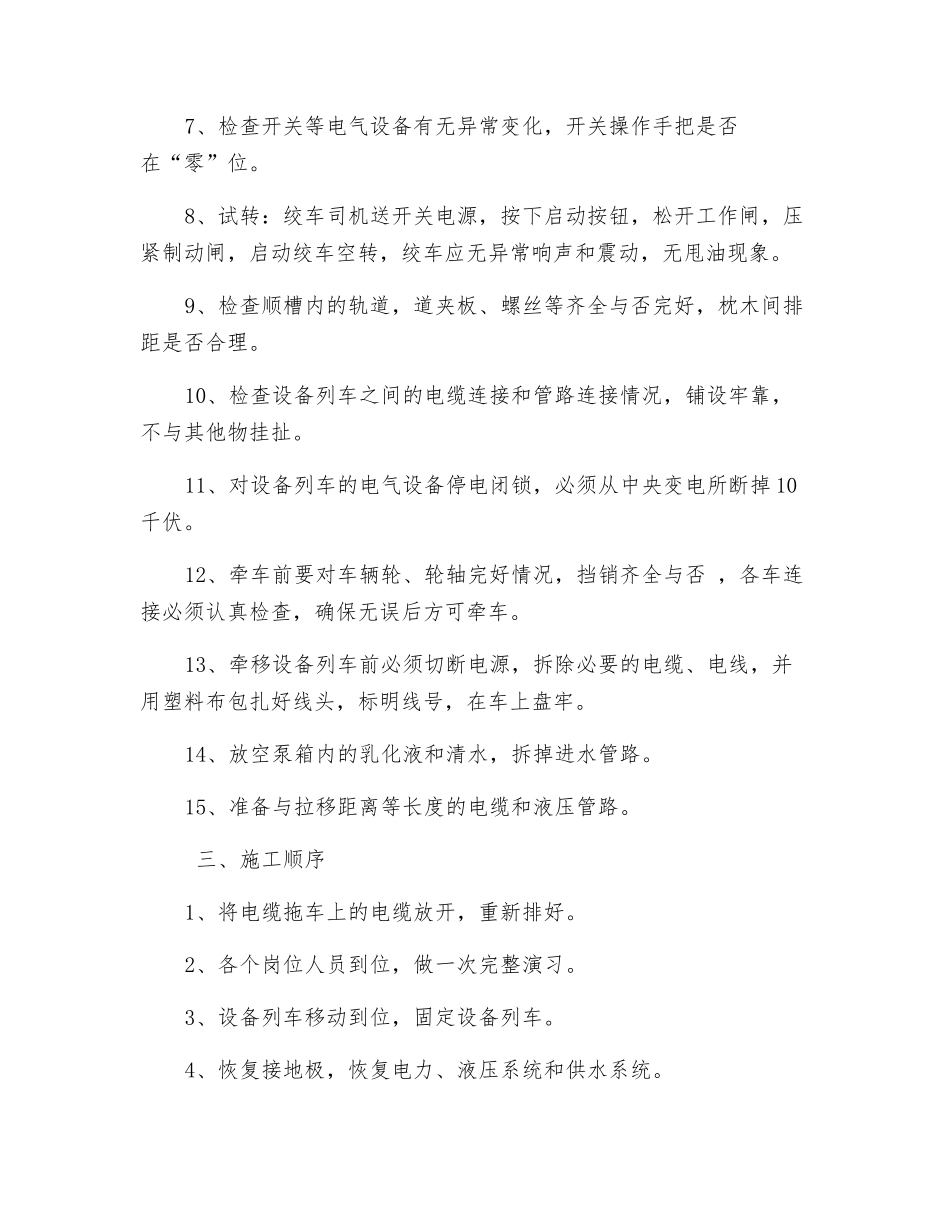

7、检查开关等电气设备有无异常变化,开关操作手把是否在“零”位
8、试转:绞车司机送开关电源,按下启动按钮,松开工作闸,压紧制动闸,启动绞车空转,绞车应无异常响声和震动,无甩油现象
9、检查顺槽内的轨道,道夹板、螺丝等齐全与否完好,枕木间排距是否合理
10、检查设备列车之间的电缆连接和管路连接情况,铺设牢靠,不与其他物挂扯
11、对设备列车的电气设备停电闭锁,必须从中央变电所断掉 10千伏
12、牵车前要对车辆轮、轮轴完好情况,挡销齐全与否 ,各车连接必须认真检查,确保无误后方可牵车
13、牵移设备列车前必须切断电源,拆除必要的电缆、电线,并用塑料布包扎好线头,标明线号,在车上盘牢
14、放空泵箱内的乳化液和清
