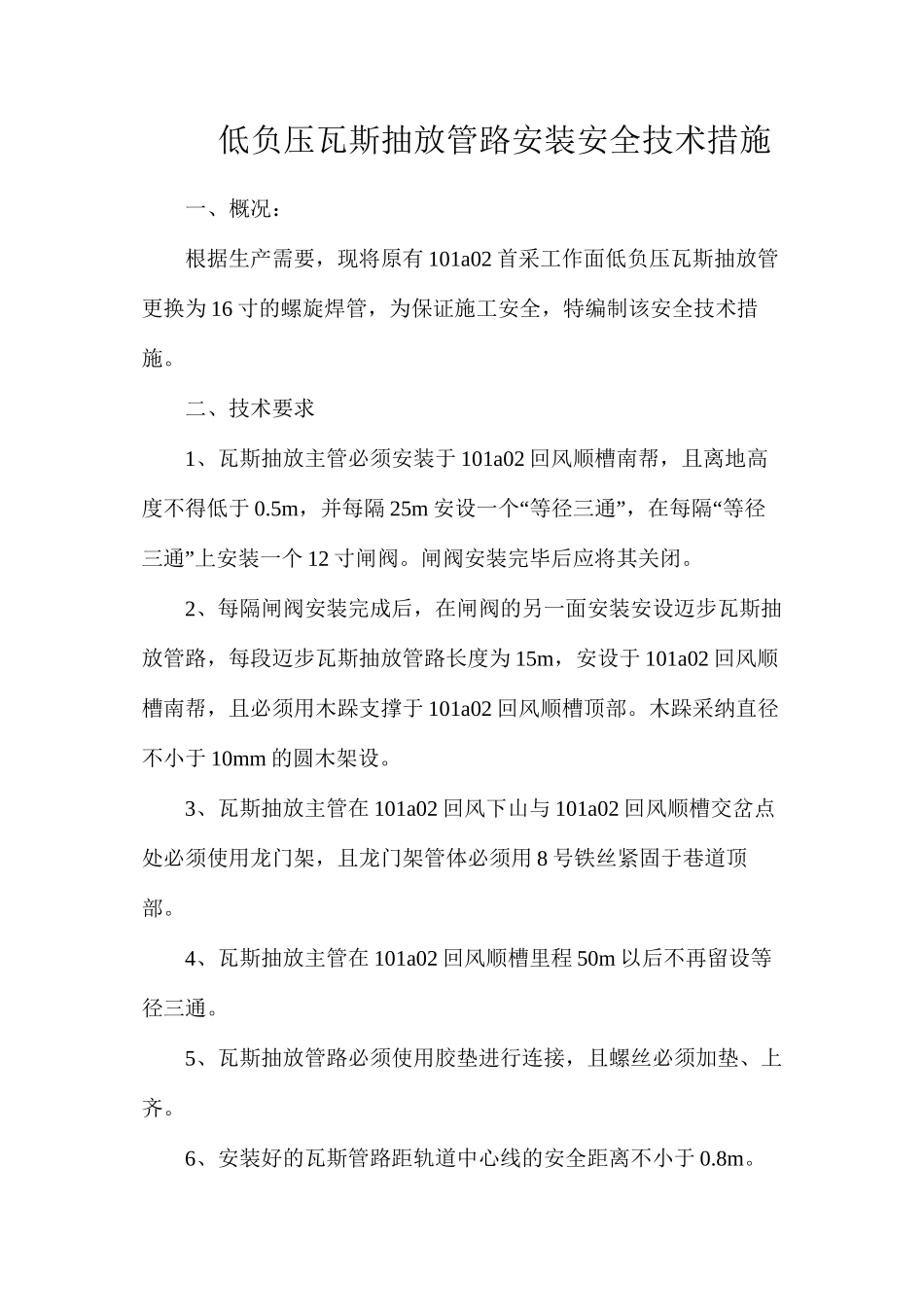

低负压瓦斯抽放管路安装安全技术措施一、概况:根据生产需要,现将原有 101a02 首采工作面低负压瓦斯抽放管更换为 16 寸的螺旋焊管,为保证施工安全,特编制该安全技术措施
二、技术要求1、瓦斯抽放主管必须安装于 101a02 回风顺槽南帮,且离地高度不得低于 0
5m,并每隔 25m“”“安设一个 等径三通 ,在每隔 等径”三通 上安装一个 12 寸闸阀
闸阀安装完毕后应将其关闭
2、每隔闸阀安装完成后,在闸阀的另一面安装安设迈步瓦斯抽放管路,每段迈步瓦斯抽放管路长度为 15m,安设于 101a02 回风顺槽南帮,且必须用木跺支撑于 101a02 回风顺槽顶部
木跺采纳直径不小于 10mm 的圆木架设
3、瓦斯抽放主管在 101a02 回风下山与 101a02 回风顺槽交岔点处必须使用龙门架,且龙门架管体必须用 8 号铁丝紧固于巷道顶部
4、瓦斯抽放主管在 101a02 回风顺槽里程 50m 以后不再留设等径三通
5、瓦斯抽放管路必须使用胶垫进行连接,且螺丝必须加垫、上齐
6、安装好的瓦斯管路距轨道中心线的安全距离不小于 0

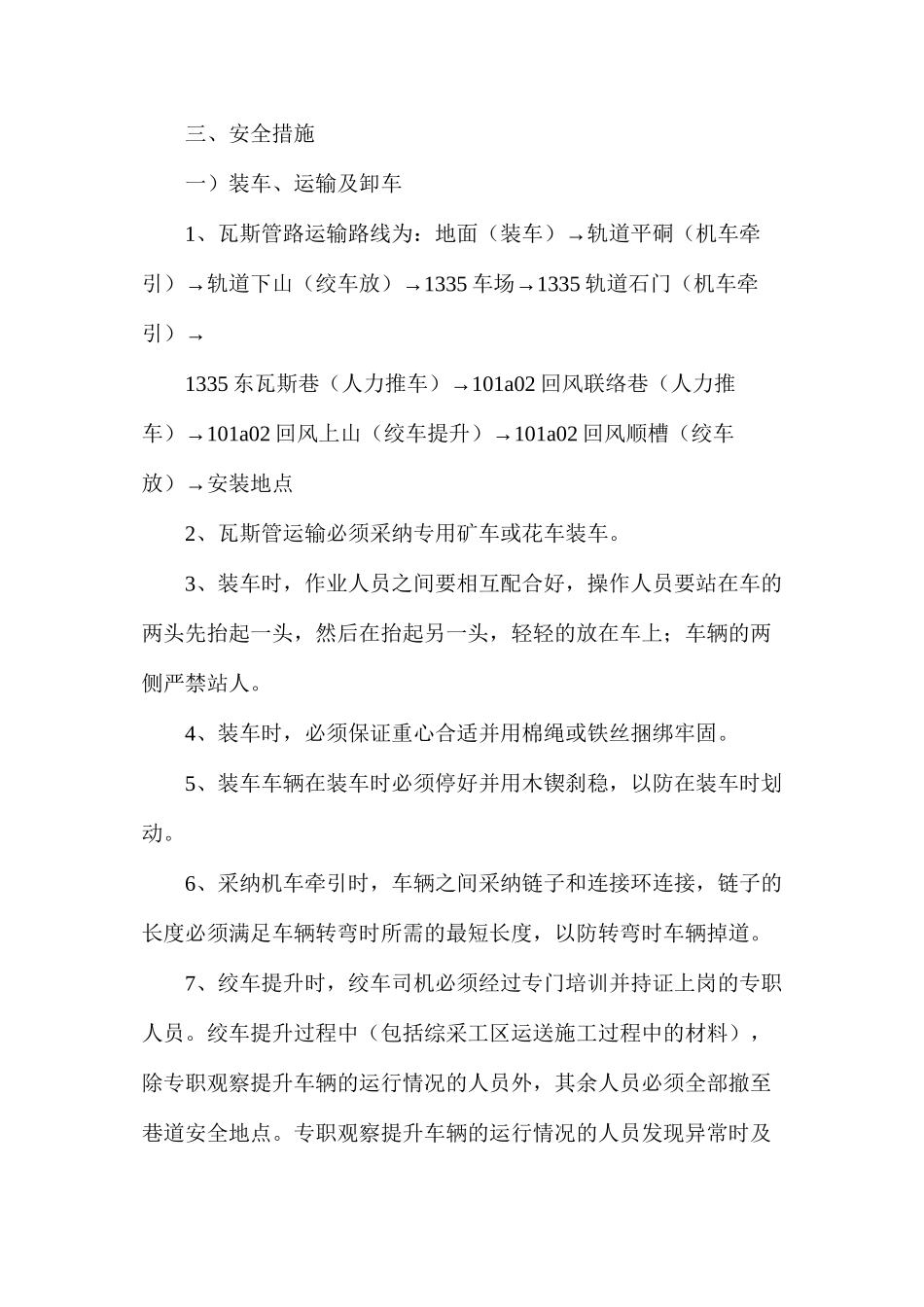

三、安全措施一)装车、运输及卸车1→、瓦斯管路运输路线为:地面(装车)轨道平硐(机车牵→→引)轨道下山(绞车放)1335→车场1335 轨道石门(机车牵→引)1335→东瓦斯巷(人力推车)101a02 回风联络巷(人力推→车)101a02→回风上山(绞车提升)101a02 回风顺槽(绞车→放)安装地点2、瓦斯管运输必须采纳专用矿车或花车装车
3、装车时,作业人员之间要相互配合好,操作人员要站在车的两头先抬起一头,然后在抬起另一头,轻轻的放在车上;车辆的两侧严禁站人
4、装车时,必须保证重心合适并用棉绳或铁丝捆绑牢固
5、装车车辆在装车时必须停好并用木锲刹稳,以防在装车时划动

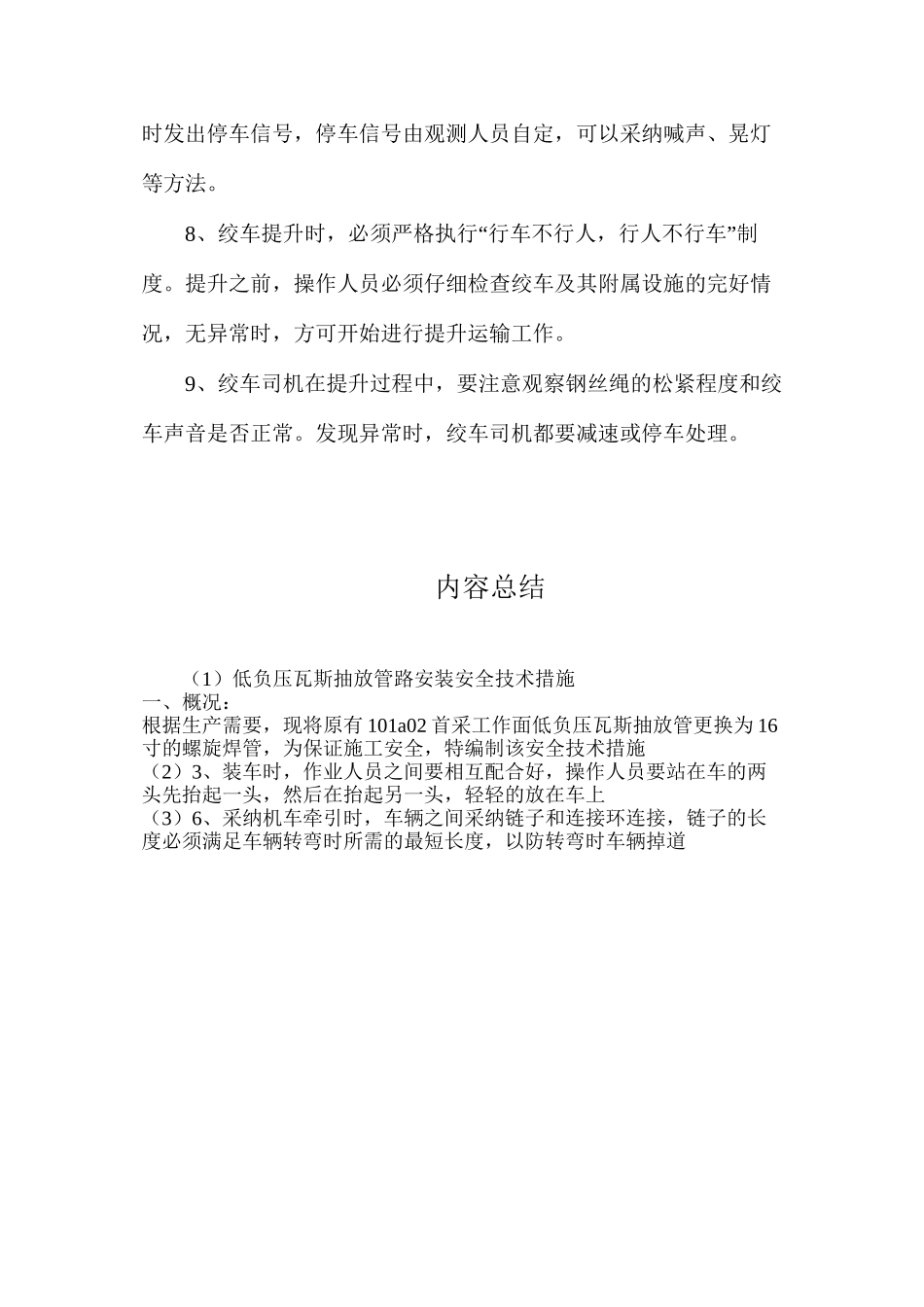

6、采纳机车牵引时,车辆之间采纳链子和连接环连接,链子的长度必须满足车
