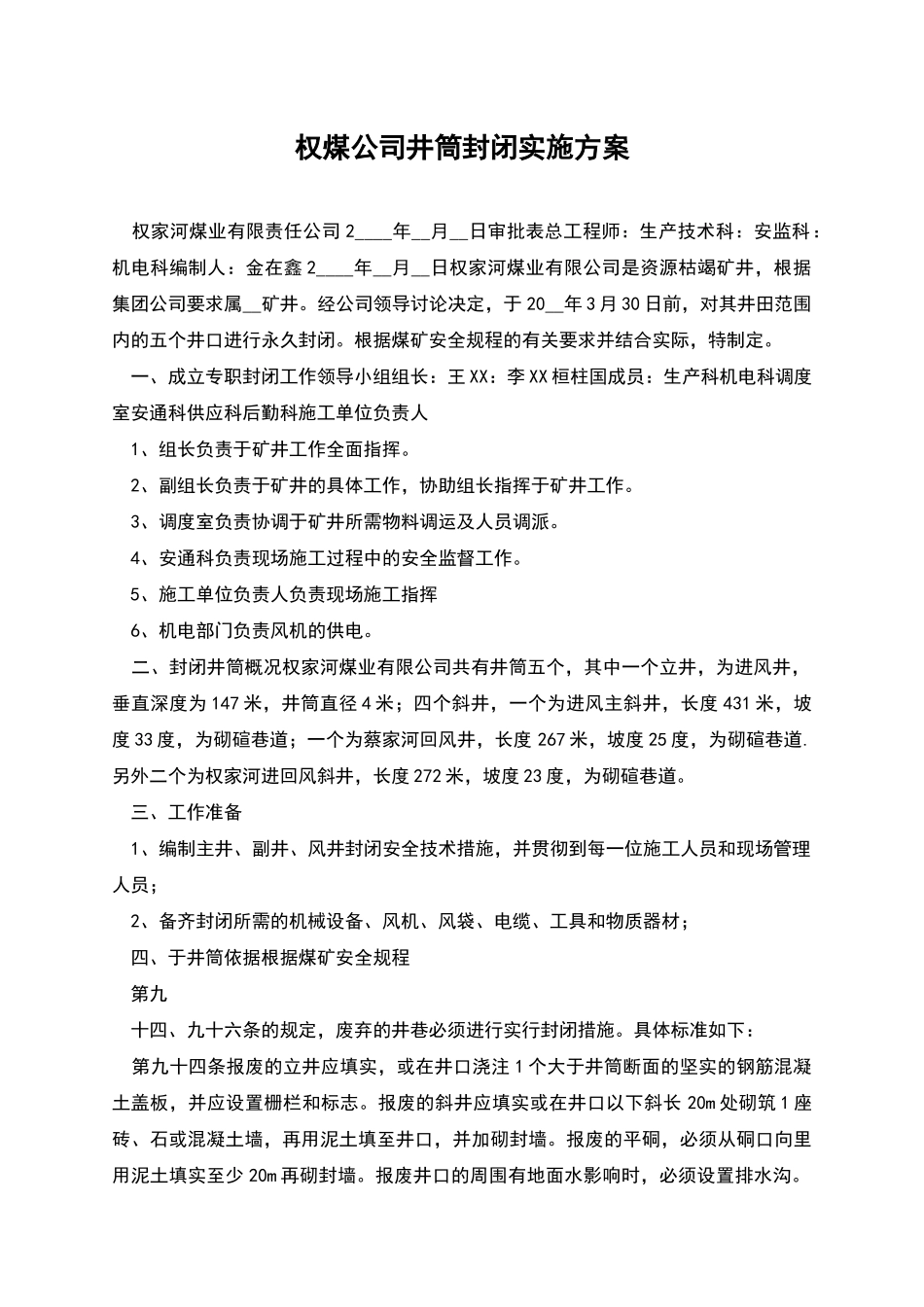

权煤公司井筒封闭实施方案 权家河煤业有限责任公司 2____年__月__日审批表总工程师:生产技术科:安监科:机电科编制人:金在鑫 2____年__月__日权家河煤业有限公司是资源枯竭矿井,根据集团公司要求属__矿井。经公司领导讨论决定,于 20__年 3 月 30 日前,对其井田范围内的五个井口进行永久封闭。根据煤矿安全规程的有关要求并结合实际,特制定。 一、成立专职封闭工作领导小组组长:王 XX:李 XX 桓柱国成员:生产科机电科调度室安通科供应科后勤科施工单位负责人 1、组长负责于矿井工作全面指挥。 2、副组长负责于矿井的具体工作,协助组长指挥于矿井工作。 3、调度室负责协调于矿井所需物料调运及人员调派。 4、安通科负责现场施工过程中的安全监督工作。 5、施工单位负责人负责现场施工指挥 6、机电部门负责风机的供电。 二、封闭井筒概况权家河煤业有限公司共有井筒五个,其中一个立井,为进风井,垂直深度为 147 米,井筒直径 4 米;四个斜井,一个为进风主斜井,长度 431 米,坡度 33 度,为砌碹巷道;一个为蔡家河回风井,长度 267 米,坡度 25 度,为砌碹巷道.另外二个为权家河进回风斜井,长度 272 米,坡度 23 度,为砌碹巷道。 三、工作准备 1、编制主井、副井、风井封闭安全技术措施,并贯彻到每一位施工人员和现场管理人员; 2、备齐封闭所需的机械设备、风机、风袋、电缆、工具和物质器材; 四、于井筒依据根据煤矿安全规程 第九 十四、九十六条的规定,废弃的井巷必须进行实行封闭措施。具体标准如下: 第九十四条报废的立井应填实,或在井口浇注 1 个大于井筒断面的坚实的钢筋混凝土盖板,并应设置栅栏和标志。报废的斜井应填实或在井口以下斜长 20m 处砌筑 1 座砖、石或混凝土墙,再用泥土填至井口,并加砌封墙。报废的平硐,必须从硐口向里用泥土填实至少 20m 再砌封墙。报废井口的周围有地面水影响时,必须设置排水沟。封填报废的立井、斜井和平硐时,必须做好隐蔽工程记录,并填图归档。 第九十六条报废的井巷,必须在井上、下对比图上标明。其它规程及相关文件制定的斜井井巷封闭标准如下: 1、报废的井巷和峒室,必须及时封闭。封闭之前,入口应设显标志,实行措施,禁止人员入内。 2、报废的竖井、斜井和平巷的入口,应封闭、填实,并在其周围设高度不低于 1.5m 的栅栏和挖掘排水沟,防止地表水进入地下采区。 五、封闭井筒施工顺序:主斜井权家河回风井权家河...
