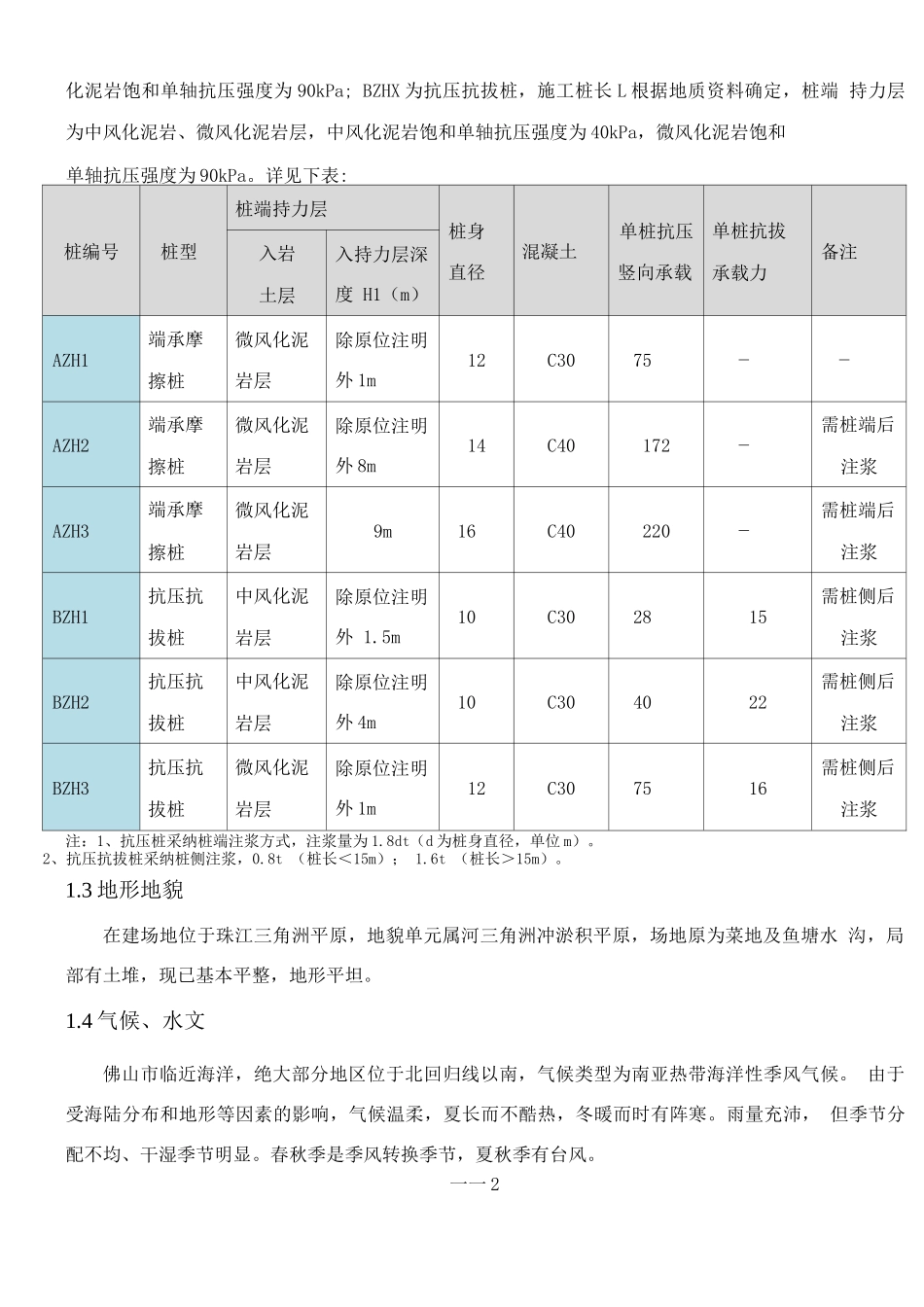

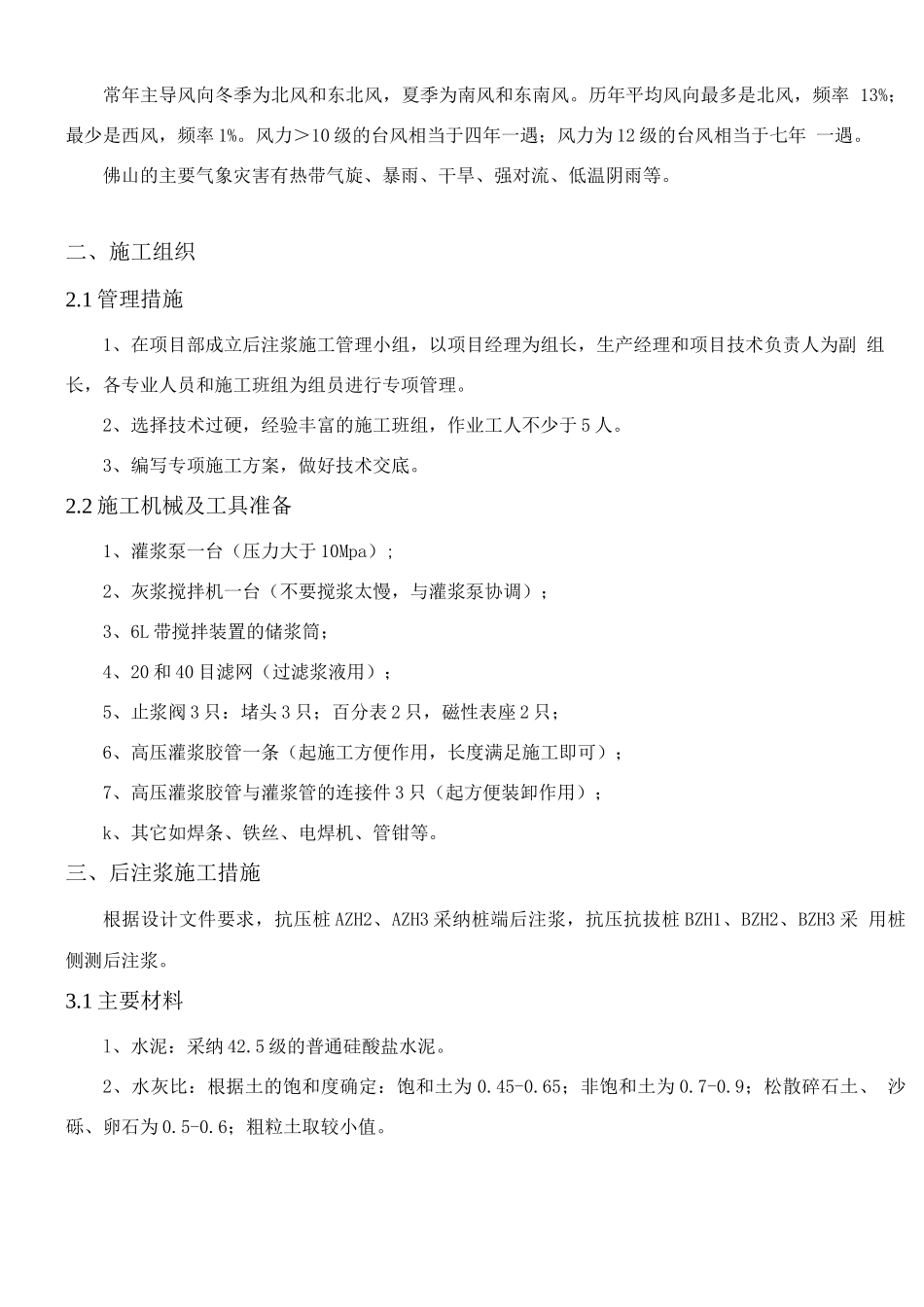

桩基后注浆专项施工方案一、工程概况1.1 工程概况佛山企业家大厦位于佛山市新城核心区君兰路 02-01、02 地块,文华南路和君兰路两条城市 主要干道交汇处,且五条轨道线汇聚交通枢纽中心。项目建设总用地面积:15305.20 平方米,净 用地面积11609.33 ,其中 B-02-01 地块:净用地 5999.11 平方米,容积率<17.7,计容建筑面 积< 106634 平方米,建筑密度:<60%; B-02-02 地块:净用地 5610.22 平方米,容积率<2.1, 计容建筑面积<11781平方米,建筑密度:<56%。总建筑面积:118415 平米,主要建设商业、办 公于一体的办公综合大楼。地上、地下总建筑面积约 1530 平方米。1.3 桩设计概况根 据 设 计 图 纸 要 求 , 本 工 程 采 纳 钻 ( 冲 ) 孔 混 凝 土 灌 注 桩 , 桩 数 为 547 根 , 桩 径 D 为 10mm;12mm;14mm;16mm 四种桩型,直径 10、12 的桩采纳 C30 浇筑,直径 14、16 的直径桩采纳 C40浇筑,水泥采纳普通硅酸盐水泥,桩身砼水灰比不宜大于 0.45,抗渗等级不应 低于 P8。本工程桩 AZHX 为抗压桩,施工桩长 L 根据地质资料确定,桩端持力层为微风化泥岩层,微风工程名称佛山企业家大厦桩基础工程建设单位项目管理单位设计单位勘察单位造价咨询单位监理单位施工单位建设地点工程内容1.2 项目概况化泥岩饱和单轴抗压强度为 90kPa; BZHX 为抗压抗拔桩,施工桩长 L 根据地质资料确定,桩端 持力层为中风化泥岩、微风化泥岩层,中风化泥岩饱和单轴抗压强度为 40kPa,微风化泥岩饱和单轴抗压强度为 90kPa。详见下表:桩编号桩型桩端持力层桩身直径混凝土单桩抗压竖向承载单桩抗拔承载力备注入岩土层入持力层深度 H1(m)AZH1端承摩擦桩微风化泥岩层除原位注明外 1m12C3075——AZH2端承摩擦桩微风化泥岩层除原位注明外 8m14C40172—需桩端后注浆AZH3端承摩擦桩微风化泥岩层9m16C40220—需桩端后注浆BZH1抗压抗拔桩中风化泥岩层除原位注明外 1.5m10C302815需桩侧后注浆BZH2抗压抗拔桩中风化泥岩层除原位注明外 4m10C304022需桩侧后注浆BZH3抗压抗拔桩微风化泥岩层除原位注明外 1m12C307516需桩侧后注浆注:1、抗压桩采纳桩端注浆方式,注浆量为 1.8dt(d 为桩身直径,单位 m)。2、抗压抗拔桩采纳桩侧注浆,0.8t (桩长<15m); 1.6t (桩长>15m)。1.3 地形地貌在建场地位于珠江三角洲平原,地貌单元属河三角洲冲淤积平原,场地原为菜地...
