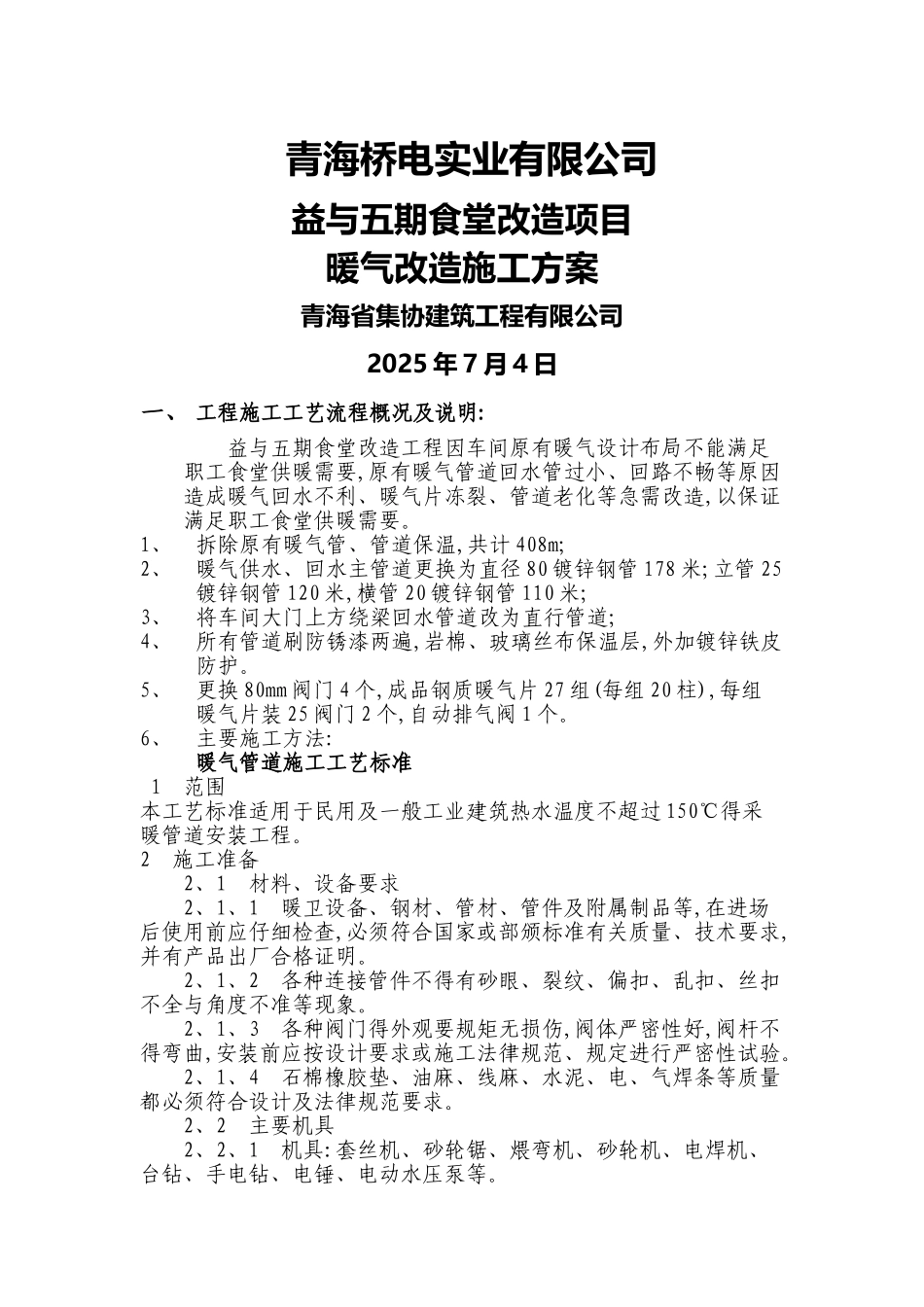

青海桥电实业有限公司益与五期食堂改造项目暖气改造施工方案青海省集协建筑工程有限公司2025 年 7 月 4 日一、 工程施工工艺流程概况及说明:益与五期食堂改造工程因车间原有暖气设计布局不能满足职工食堂供暖需要,原有暖气管道回水管过小、回路不畅等原因造成暖气回水不利、暖气片冻裂、管道老化等急需改造,以保证满足职工食堂供暖需要
1、拆除原有暖气管、管道保温,共计 408m;2、暖气供水、回水主管道更换为直径 80 镀锌钢管 178 米;立管 25镀锌钢管 120 米,横管 20 镀锌钢管 110 米;3、将车间大门上方绕梁回水管道改为直行管道;4、所有管道刷防锈漆两遍,岩棉、玻璃丝布保温层,外加镀锌铁皮防护
5、更换 80mm 阀门 4 个,成品钢质暖气片 27 组(每组 20 柱),每组暖气片装 25 阀门 2 个,自动排气阀 1 个
6、主要施工方法:暖气管道施工工艺标准1 范围本工艺标准适用于民用及一般工业建筑热水温度不超过 150℃得采暖管道安装工程
2 施工准备 2、1 材料、设备要求 2、1、1 暖卫设备、钢材、管材、管件及附属制品等,在进场后使用前应仔细检查,必须符合国家或部颁标准有关质量、技术要求,并有产品出厂合格证明
2、1、2 各种连接管件不得有砂眼、裂纹、偏扣、乱扣、丝扣不全与角度不准等现象
2、1、3 各种阀门得外观要规矩无损伤,阀体严密性好,阀杆不得弯曲,安装前应按设计要求或施工法律规范、规定进行严密性试验
2、1、4 石棉橡胶垫、油麻、线麻、水泥、电、气焊条等质量都必须符合设计及法律规范要求
2、2 主要机具 2、2、1 机具:套丝机、砂轮锯、煨弯机、砂轮机、电焊机、台钻、手电钻、电锤、电动水压泵等

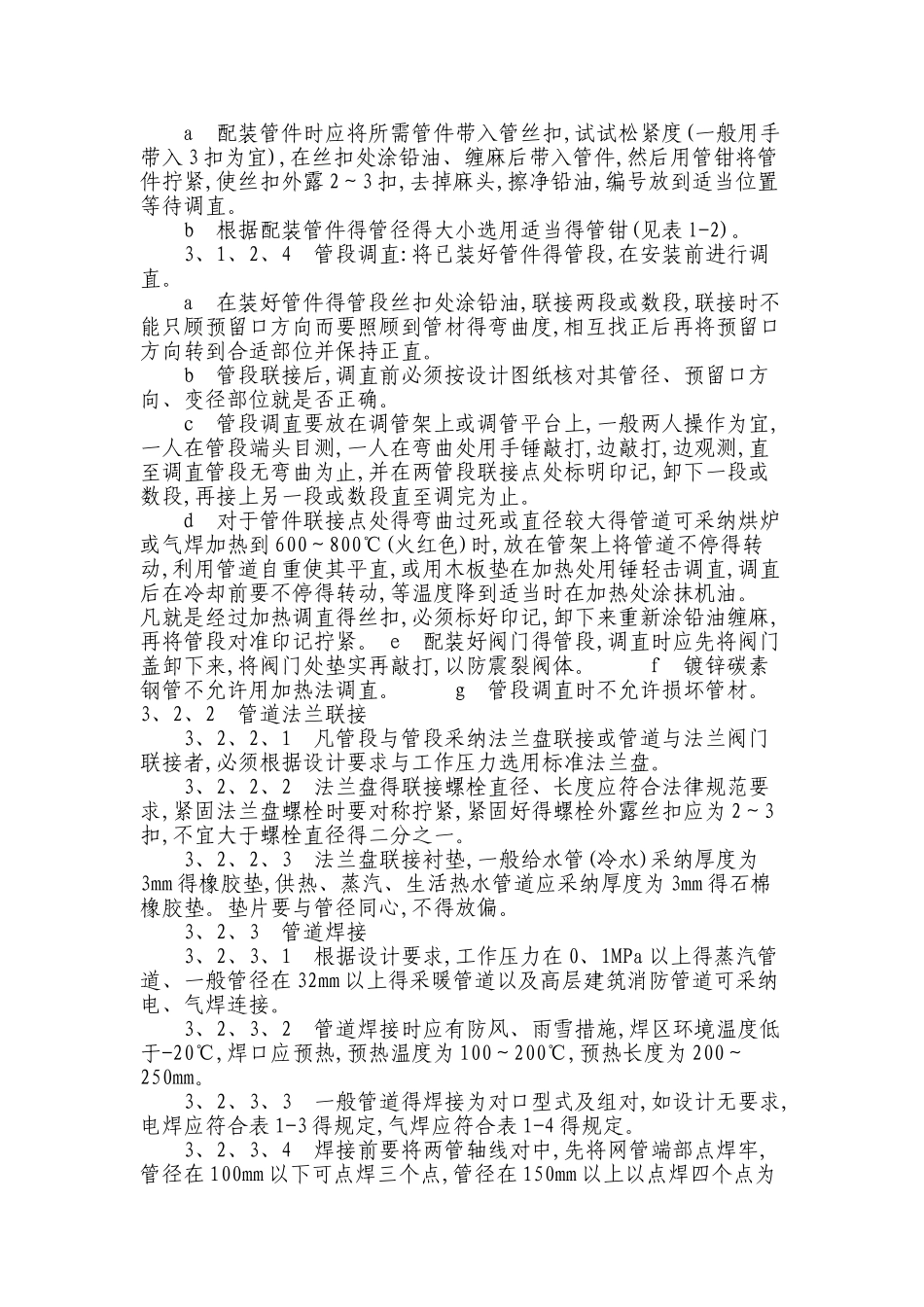

2、2、2 具:套丝板、圆丝板、管钳、链钳、活扳子、手锯、手锤、大锤、錾子、捻凿、麻钎、螺丝板、压力案、台虎钳、克丝钳、改锥、气焊工具等
