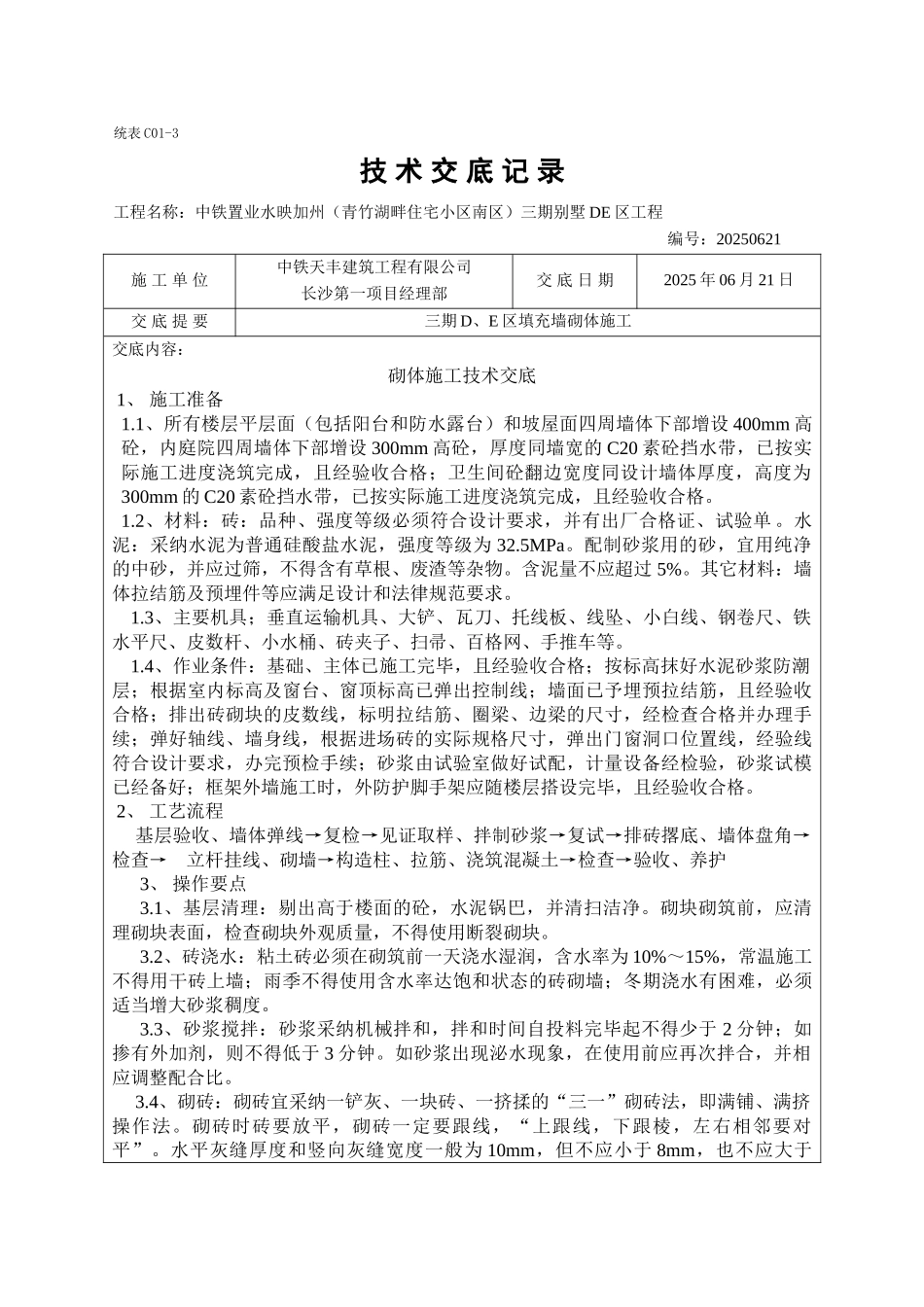

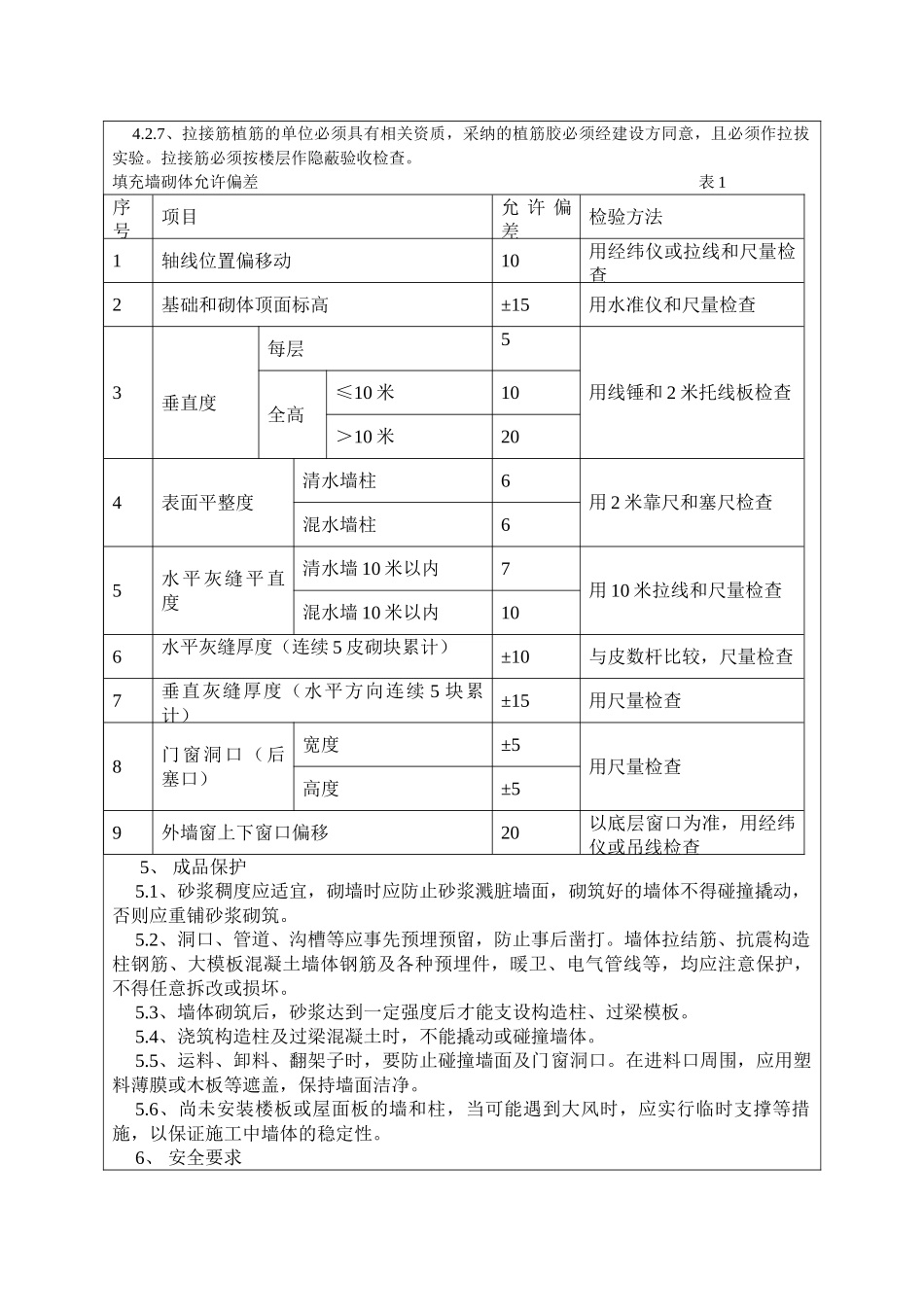

统表 C01-3技 术 交 底 记 录工程名称:中铁置业水映加州(青竹湖畔住宅小区南区)三期别墅 DE 区工程 编号:20250621施 工 单 位中铁天丰建筑工程有限公司长沙第一项目经理部交 底 日 期2025 年 06 月 21 日交 底 提 要三期 D、E 区填充墙砌体施工交底内容:砌体施工技术交底 1、 施工准备1.1、所有楼层平层面(包括阳台和防水露台)和坡屋面四周墙体下部增设 400mm 高砼,内庭院四周墙体下部增设 300mm 高砼,厚度同墙宽的 C20 素砼挡水带,已按实际施工进度浇筑完成,且经验收合格;卫生间砼翻边宽度同设计墙体厚度,高度为300mm 的 C20 素砼挡水带,已按实际施工进度浇筑完成,且经验收合格。1.2、材料:砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单 。水泥:采纳水泥为普通硅酸盐水泥,强度等级为 32.5MPa。配制砂浆用的砂,宜用纯净的中砂,并应过筛,不得含有草根、废渣等杂物。含泥量不应超过 5%。其它材料:墙体拉结筋及预埋件等应满足设计和法律规范要求。 1.3、主要机具;垂直运输机具、大铲、瓦刀、托线板、线坠、小白线、钢卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚、百格网、手推车等。 1.4、作业条件:基础、主体已施工完毕,且经验收合格;按标高抹好水泥砂浆防潮层;根据室内标高及窗台、窗顶标高已弹出控制线;墙面已予埋预拉结筋,且经验收合格;排出砖砌块的皮数线,标明拉结筋、圈梁、边梁的尺寸,经检查合格并办理手续;弹好轴线、墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续;砂浆由试验室做好试配,计量设备经检验,砂浆试模已经备好;框架外墙施工时,外防护脚手架应随楼层搭设完毕,且经验收合格。 2、 工艺流程 基层验收、墙体弹线→复检→见证取样、拌制砂浆→复试→排砖撂底、墙体盘角→检查→ 立杆挂线、砌墙→构造柱、拉筋、浇筑混凝土→检查→验收、养护 3、 操作要点 3.1、基层清理:剔出高于楼面的砼,水泥锅巴,并清扫洁净。砌块砌筑前,应清理砌块表面,检查砌块外观质量,不得使用断裂砌块。 3.2、砖浇水:粘土砖必须在砌筑前一天浇水湿润,含水率为 10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。 3.3、砂浆搅拌:砂浆采纳机械拌和,拌和时间自投料完毕起不得少于 2 分钟;如掺有外加剂,则不得低于 3 分钟...
