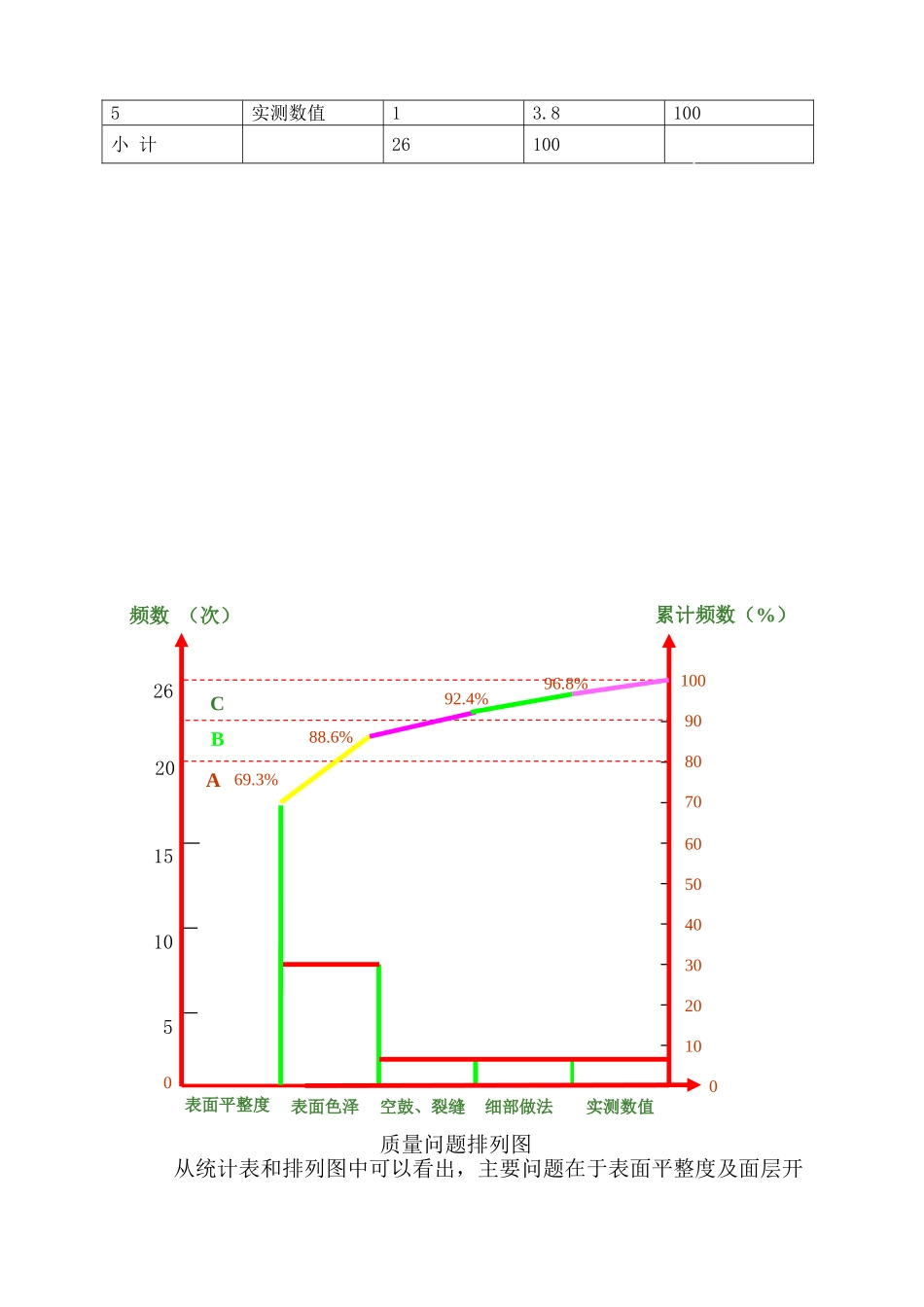

提高大面积压光耐磨地面施工质量的控制措施前言在**电厂二期工程 3#机组主厂房区域,为了争创鲁班奖,传统的施工方法已无法保证其高质量的要求。这就要求我们必须实行有效的控制方法,并加强工序质量控制,才能达到更高的质量标准。根据我们对**电厂二期工程主厂房地面施工过程的总结,形成本工法,能够针对性的指导此类工程的施工。1.QC 小组简介我们小组成立于 2025 年 10 月,成员主要由项目建筑经理、建筑工程师等施工现场管理人员组成,针对压光耐磨地面开展 QC 活动。小组成员共计 10 人,其中工程师 7 名,助理工程师 3 名,人均接受 QC 教育62h,考核合格,小组组长**。小组概况如下表: 表 1-QC 小组概况小组名称 成立日期 注册日期类型注册号湖南火电建设公司**项目 QC 小组 07.10.2007.11.1现场型SXJG-QC05-009 姓名性别年龄学历职称职务小组分工男34大本工程师项目经理 总体策划 男44大专工程师项目副经理 总体实施 男36大专工程师项目工程师方案策划 男34大专工程师施工员 组织实施 男36大专工程师施工员 组织实施 男55大专工程师质量员 现场质检 男24大本助工技术员 现场技术 男24大本助工资料员 资料管理 男24大专助工材料员 材料管理 女40大专工程师核算员 经济分析 2.选 题 理 由公司要求: 工程建设规模和社会影响大,必须建设成为集团总公司的窗口工程,树立良好的社会形象。质量目标: 工程的质量目标为:确保达标投产,争创“鲁班奖”。新材料: 耐磨材料选用地面硬化剂材料,该材料由非金属矿物骨料、金属矿物骨料和特别添加剂组成。选择课题: 大面积压光耐磨地面施工质量控制措施。3.QC 小组课题活动情况统计表 2-QC 小组课题活动情况统计表活动内容活动次数出勤人次应出勤人数出勤率(%)计划阶段(P)22020100实施阶段(D)3273090检查阶段(C)21820100总结阶段(A)22020100小 计9859094.44.现 状 调 查 表 3-压光耐磨地面质量检查表检查项目检查标准检查结果未达到要求点12345678910表面平整度表面平整 ××××√×××××18√×××××××××面层开裂面层光滑 √×√×√√×√√√5√√√×√√√√×√空鼓无 空 鼓 现象√√√√×√√√√√1√√√√√√√√√√细部做法符合技术交底要求√√√√√√√√√√1√√√×√√√√√√实测数值符 合 法 律规范要求√√√√√√√√√√1×√√√√√√√√√检查 20 处五项内容共计 100...
