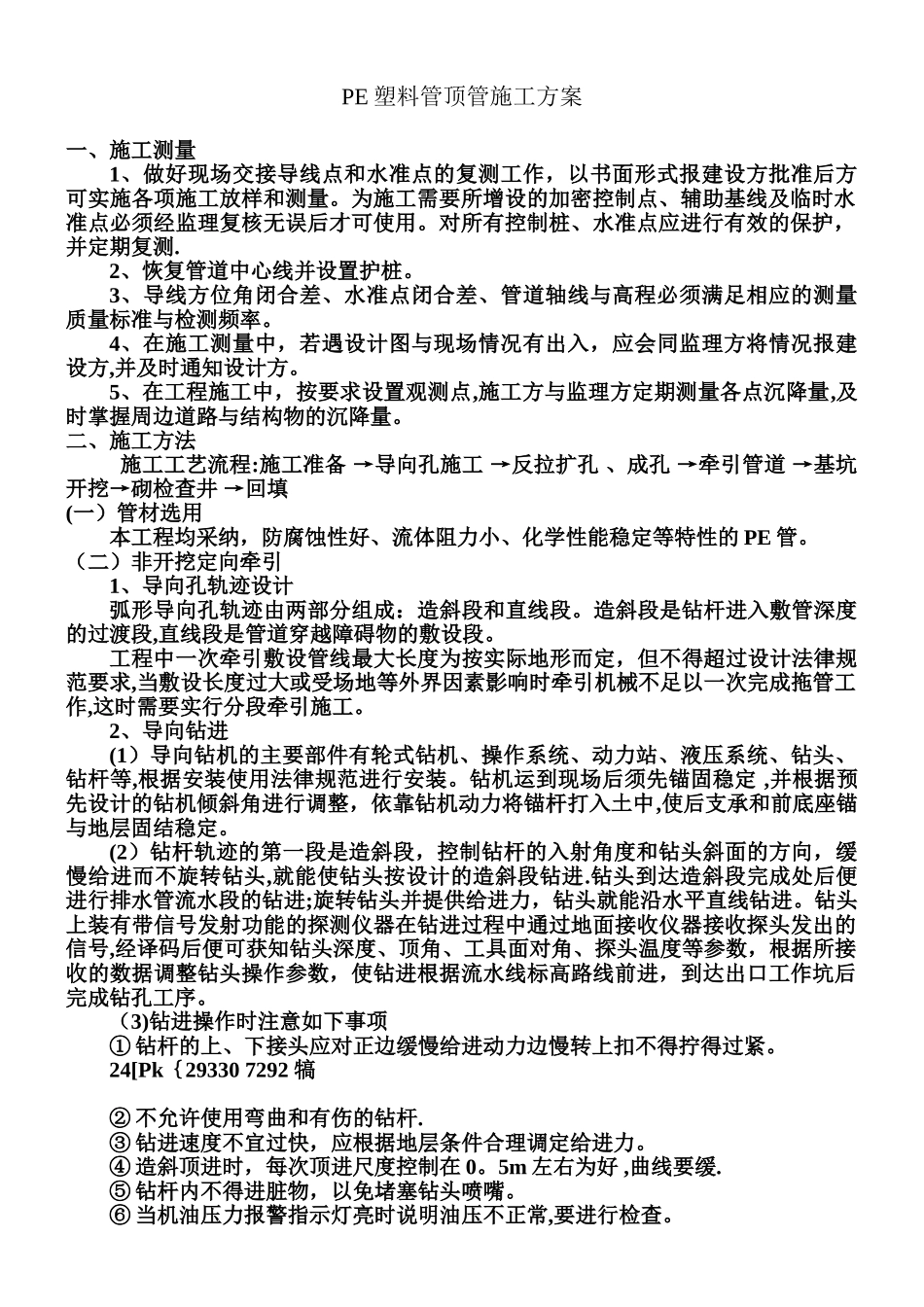

PE 塑料管顶管施工方案一、施工测量1、做好现场交接导线点和水准点的复测工作,以书面形式报建设方批准后方可实施各项施工放样和测量
为施工需要所增设的加密控制点、辅助基线及临时水准点必须经监理复核无误后才可使用
对所有控制桩、水准点应进行有效的保护,并定期复测
2、恢复管道中心线并设置护桩
3、导线方位角闭合差、水准点闭合差、管道轴线与高程必须满足相应的测量质量标准与检测频率
4、在施工测量中,若遇设计图与现场情况有出入,应会同监理方将情况报建设方,并及时通知设计方
5、在工程施工中,按要求设置观测点,施工方与监理方定期测量各点沉降量,及时掌握周边道路与结构物的沉降量

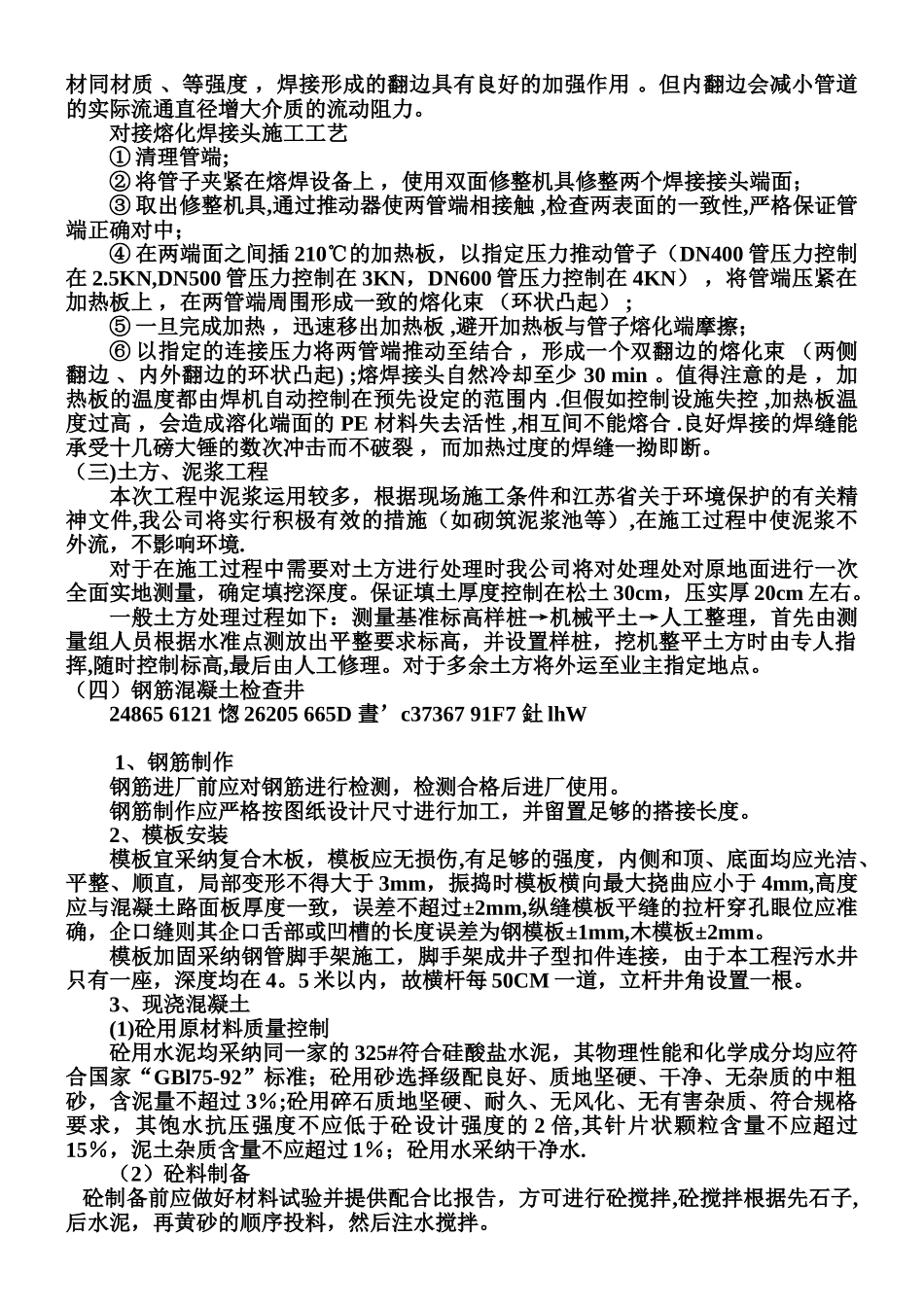

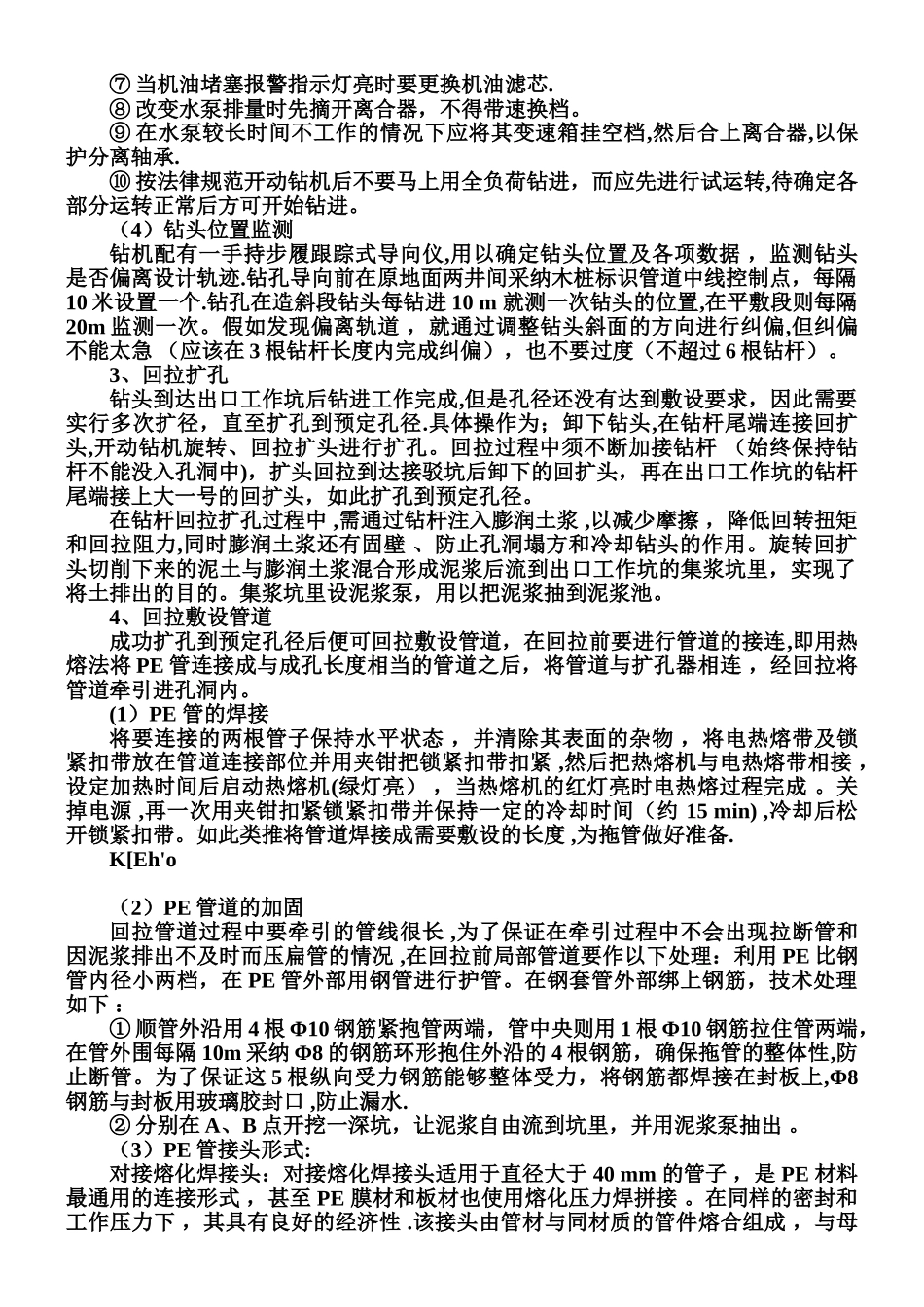

二、施工方法施工工艺流程:施工准备 →导向孔施工 →反拉扩孔 、成孔 →牵引管道 →基坑开挖→砌检查井 →回填 (一)管材选用 本工程均采纳,防腐蚀性好、流体阻力小、化学性能稳定等特性的 PE 管
(二)非开挖定向牵引1、导向孔轨迹设计弧形导向孔轨迹由两部分组成:造斜段和直线段
造斜段是钻杆进入敷管深度的过渡段,直线段是管道穿越障碍物的敷设段
工程中一次牵引敷设管线最大长度为按实际地形而定,但不得超过设计法律规范要求,当敷设长度过大或受场地等外界因素影响时牵引机械不足以一次完成拖管工作,这时需要实行分段牵引施工
2、导向钻进(1)导向钻机的主要部件有轮式钻机、操作系统、动力站、液压系统、钻头、钻杆等,根据安装使用法律规范进行安装
钻机运到现场后须先锚固稳定 ,并根据预先设计的钻机倾斜角进行调整,依靠钻机动力将锚杆打入土中,使后支承和前底座锚与地层固结稳定
(2)钻杆轨迹的第一段是造斜段,控制钻杆的入射角度和钻头斜面的方向,缓慢给进而不旋转钻头,就能使钻头按设计的造斜段钻进
钻头到达造斜段完成处后便进行排水管流水段的钻进;旋转钻头并提供给进力,钻头就能沿水平直线钻进
钻头上装有带信号发射功能的探测仪器在钻进过程
