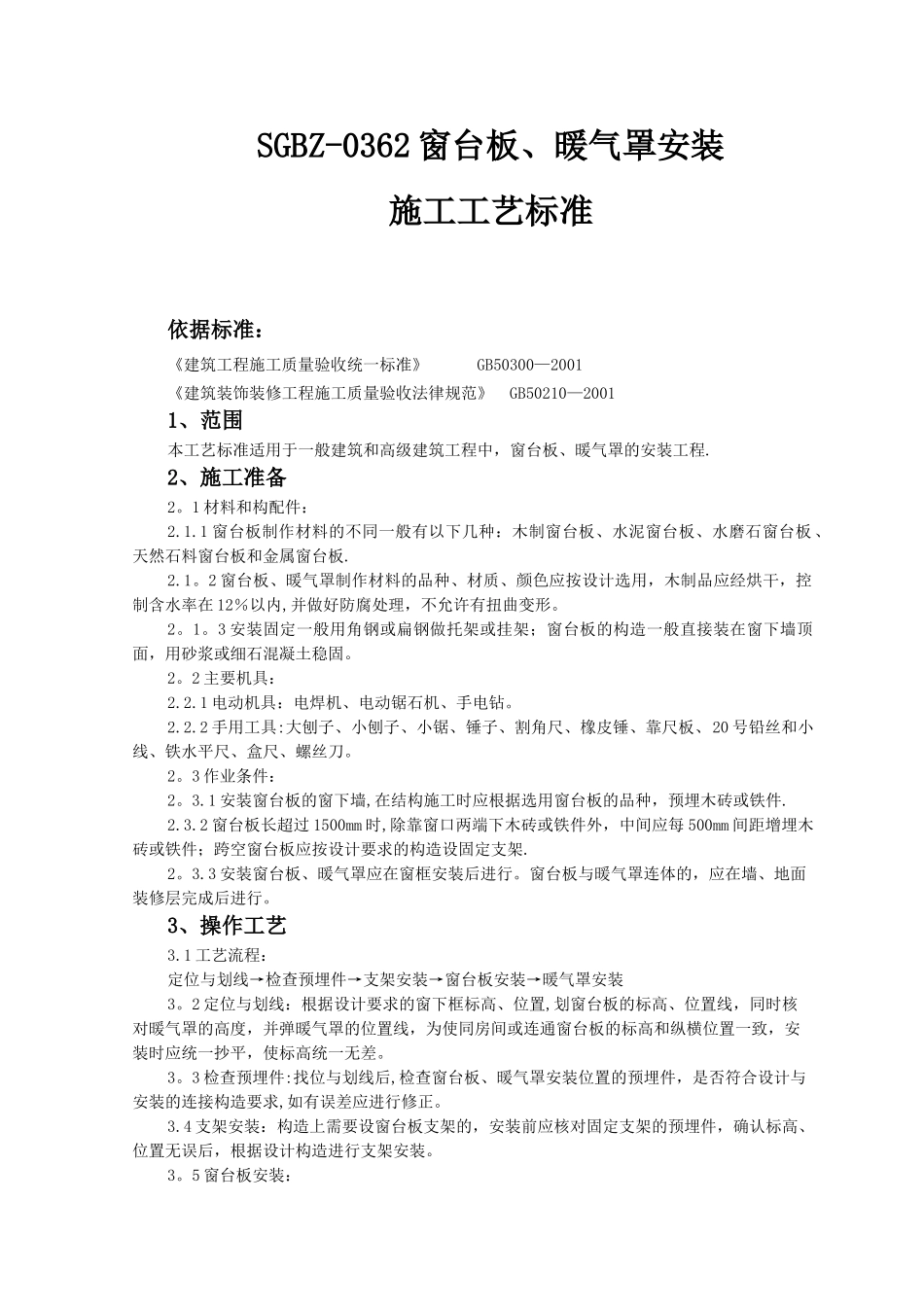

SGBZ-0362 窗台板、暖气罩安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》 GB50300—2001《建筑装饰装修工程施工质量验收法律规范》 GB50210—20011、范围本工艺标准适用于一般建筑和高级建筑工程中,窗台板、暖气罩的安装工程
2、施工准备2
1 材料和构配件:2
1 窗台板制作材料的不同一般有以下几种:木制窗台板、水泥窗台板、水磨石窗台板 、天然石料窗台板和金属窗台板
2 窗台板、暖气罩制作材料的品种、材质、颜色应按设计选用,木制品应经烘干,控制含水率在 12%以内,并做好防腐处理,不允许有扭曲变形
3 安装固定一般用角钢或扁钢做托架或挂架;窗台板的构造一般直接装在窗下墙顶面,用砂浆或细石混凝土稳固
2 主要机具:2
1 电动机具:电焊机、电动锯石机、手电钻
2 手用工具:大刨子、小刨子、小锯、锤子、割角尺、橡皮锤、靠尺板、20 号铅丝和小线、铁水平尺、盒尺、螺丝刀
3 作业条件:2
1 安装窗台板的窗下墙,在结构施工时应根据选用窗台板的品种,预埋木砖或铁件
2 窗台板长超过 1500mm 时,除靠窗口两端下木砖或铁件外,中间应每 500mm 间距增埋木砖或铁件;跨空窗台板应按设计要求的构造设固定支架
3 安装窗台板、暖气罩应在窗框安装后进行
窗台板与暖气罩连体的,应在墙、地面装修层完成后进行
3、操作工艺3
1 工艺流程:定位与划线→检查预埋件→支架安装→窗台板安装→暖气罩安装3
2 定位与划线:根据设计要求的窗下框标高、位置,划窗台板的标高、位置线,同时核对暖气罩的高度,并弹暖气罩的位置线,为使同房间或连通窗台板的标高和纵横位置一致,安装时应统一抄平,使标高统一无差
3 检查预埋件:找位与划线后,检查窗台板、暖气罩安装位置的预埋件,是否符合设计与安装的连接构造要求,如有误差
