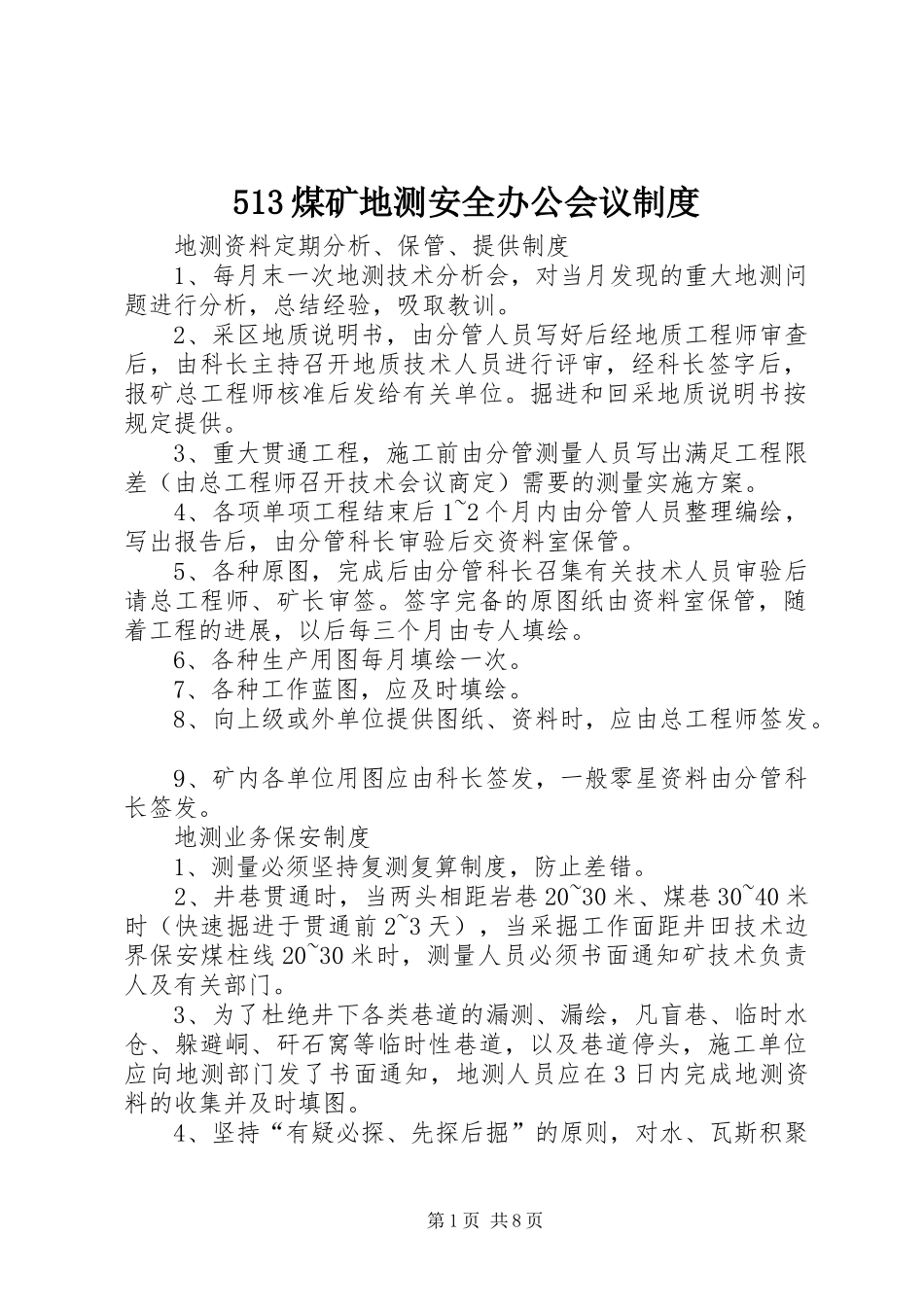

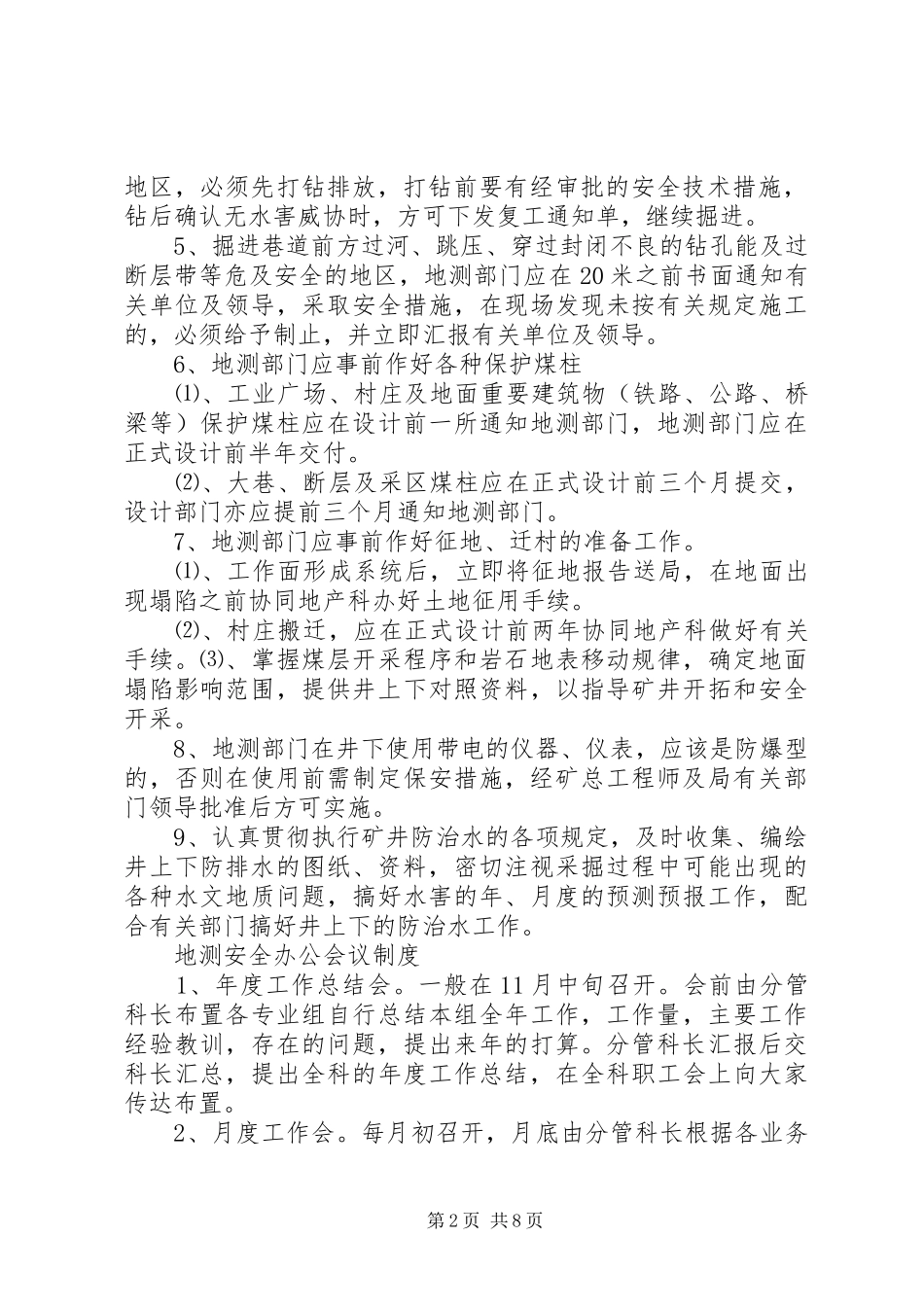

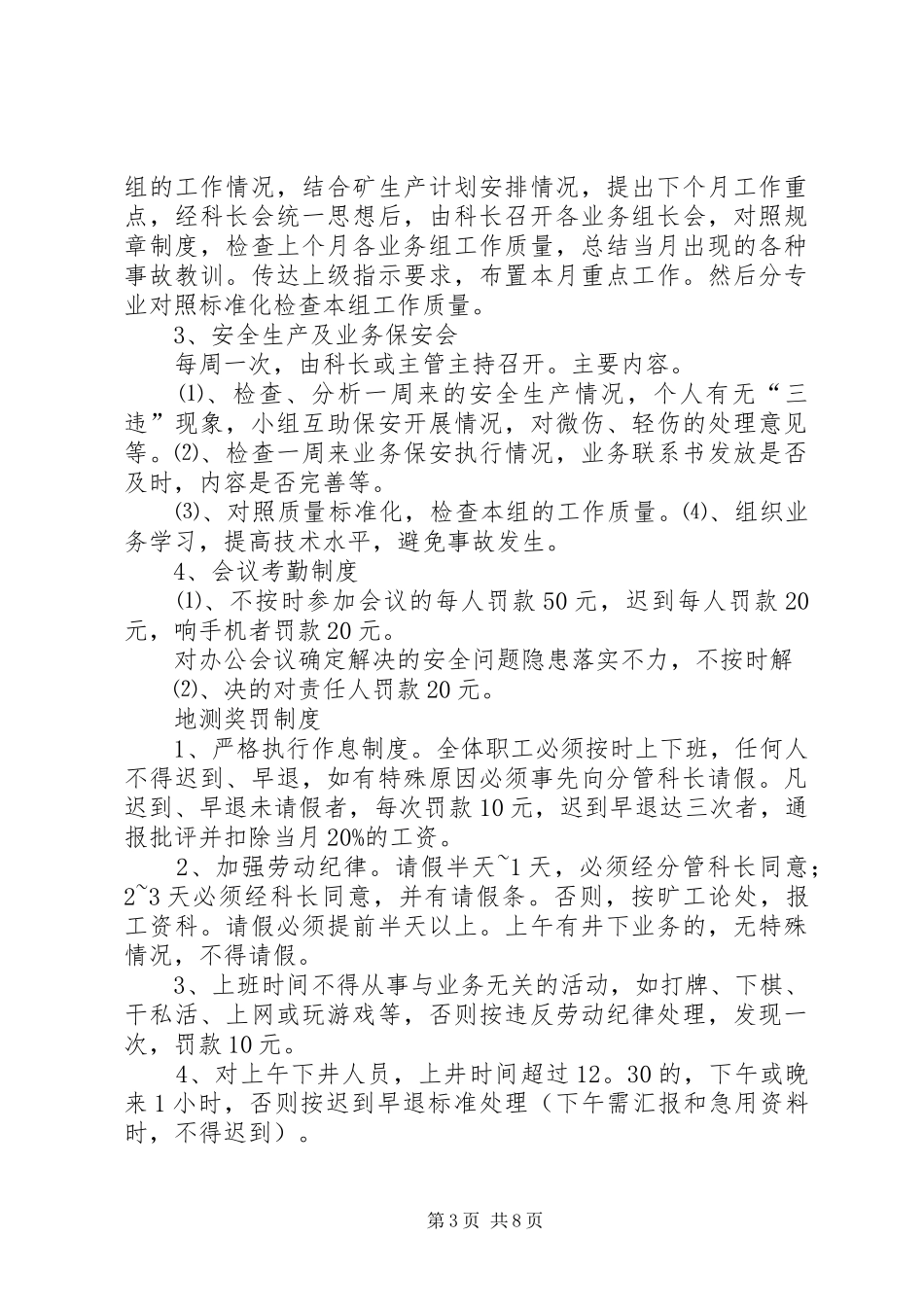

513煤矿地测安全办公会议制度地测资料定期分析、保管、提供制度1、每月末一次地测技术分析会,对当月发现的重大地测问题进行分析,总结经验,吸取教训
2、采区地质说明书,由分管人员写好后经地质工程师审查后,由科长主持召开地质技术人员进行评审,经科长签字后,报矿总工程师核准后发给有关单位
掘进和回采地质说明书按规定提供
3、重大贯通工程,施工前由分管测量人员写出满足工程限差(由总工程师召开技术会议商定)需要的测量实施方案
4、各项单项工程结束后1~2个月内由分管人员整理编绘,写出报告后,由分管科长审验后交资料室保管
5、各种原图,完成后由分管科长召集有关技术人员审验后请总工程师、矿长审签
签字完备的原图纸由资料室保管,随着工程的进展,以后每三个月由专人填绘
6、各种生产用图每月填绘一次
7、各种工作蓝图,应及时填绘
8、向上级或外单位提供图纸、资料时,应由总工程师签发
9、矿内各单位用图应由科长签发,一般零星资料由分管科长签发
地测业务保安制度1、测量必须坚持复测复算制度,防止差错
2、井巷贯通时,当两头相距岩巷20~30米、煤巷30~40米时(快速掘进于贯通前2~3天),当采掘工作面距井田技术边界保安煤柱线20~30米时,测量人员必须书面通知矿技术负责人及有关部门
3、为了杜绝井下各类巷道的漏测、漏绘,凡盲巷、临时水仓、躲避峒、矸石窝等临时性巷道,以及巷道停头,施工单位应向地测部门发了书面通知,地测人员应在3日内完成地测资料的收集并及时填图
4、坚持“有疑必探、先探后掘”的原则,对水、瓦斯积聚第1页共8页地区,必须先打钻排放,打钻前要有经审批的安全技术措施,钻后确认无水害威协时,方可下发复工通知单,继续掘进
5、掘进巷道前方过河、跳压、穿过封闭不良的钻孔能及过断层带等危及安全的地区,地测部门应在20米之前书面通知有关单位及领导,采取安全措施,在现场发现未按有关规定施工的,必须给
