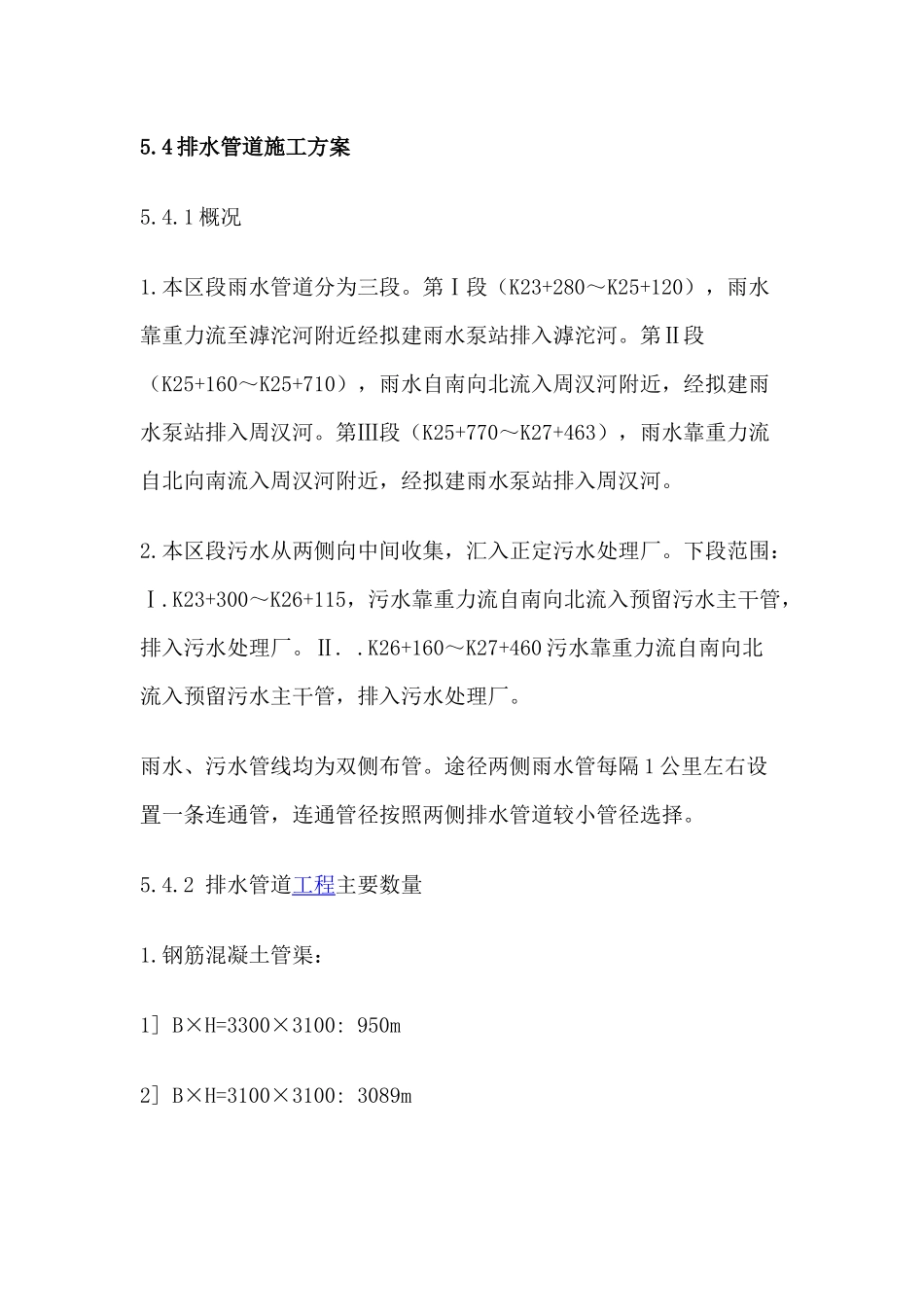

5.4排水管道施工方案5.4.1概况1.本区段雨水管道分为三段。第Ⅰ段(K23+280~K25+120),雨水靠重力流至滹沱河附近经拟建雨水泵站排入滹沱河。第Ⅱ段(K25+160~K25+710),雨水自南向北流入周汉河附近,经拟建雨水泵站排入周汉河。第Ⅲ段(K25+770~K27+463),雨水靠重力流自北向南流入周汉河附近,经拟建雨水泵站排入周汉河。2.本区段污水从两侧向中间收集,汇入正定污水处理厂。下段范围:Ⅰ.K23+300~K26+115,污水靠重力流自南向北流入预留污水主干管,排入污水处理厂。Ⅱ..K26+160~K27+460污水靠重力流自南向北流入预留污水主干管,排入污水处理厂。雨水、污水管线均为双侧布管。途径两侧雨水管每隔1公里左右设置一条连通管,连通管径按照两侧排水管道较小管径选择。5.4.2排水管道工程主要数量1.钢筋混凝土管渠:1]B×H=3300×3100:950m2]B×H=3100×3100:3089m2.高密度聚氯乙烯双壁波纹管[HDPE]1]DN2600:1050m;2]DN2400:902m3]DN2200:659m4]DN2000:471m;5]DN1800:675m;6]DN1600:170m7]DN1500:87;8]DN1400:171m;9]DN1300:178m;9]DN1200:88;10]DN1100:88m;11]DN1000:67m12]DN900:89m;13]DN800:658m;14]DN700:2184m15]DN600:118516]DN500:3137m17]DN400:1258m。3.混凝土管Ⅰ级混凝土管DN300:1792mⅢ级混凝土管DN600:1200mⅢ级混凝土管DN500:440mⅢ级混凝土管DN700:750m4.雨水检查井:187座5.沉泥井:100座6.立篦雨水口:402座6.污水检查井:123座5.4.3计划安排1.施工队伍安排:六队一站。即,投入六个管道施工队、一个拌合站。每队80人,分两班作业,以加快摸板、支架的周转。详细安排如下:管道施工一队:承担23+280~23+920段的全部管道和检查井、沉泥井、立篦雨水口的施工;管道施工二队:承担23+920~24+640段的全部管道和检查井、沉泥井、立篦雨水口的施工;管道施工三队:承担24+640~25+710段的全部管道和检查井、沉泥井、立篦雨水口的施工;管道施工四队:承担25+710~26+400段的全部管道和检查井、沉泥井、立篦雨水口的施工;管道施工五队:承担26+400~27+040段的全部管道和检查井、沉泥井、立篦雨水口的施工;管道施工六队:承担27+040~27+463段的全部管道和检查井、沉泥井、立篦雨水口的施工;拌和站:承担全管区的混凝土供给。3.时间安排:管道施工预备10天,管道施工117天。共127天。复测成果报告上报被批复后,10天内修通管区内大部分便道,完成设备、机械、摸具、支架进场,完成队伍调遣和水电的预备。拌和站要早建设,早调试,早标定,早备料,早投产,确保混凝土的供给。4.进度计划安排的原则:“先地下、后地上”,“先主体、后附属”尽量缩短土方处理部分施工工期,为排水管、井工程打开工作面。在管渠施工任务重,工期紧迫的情况下,必须以“倒计时”的方式,以“大滚动、大流水、动态治理”为指导,采用“二级网络、五级计划”分级治理的模式,建立工期预警系统,基本要点是以业主提出的指令性计划为前提,一级网络为目标,形象控制为框架,子网络为保证,小流水为补充,阶段计划为辅助,保证计划的连续性、均衡性和可实施性。五级计划治理为总计划、分部计划、月计划、周计划、日计划,并分别与各级网络对应。实施网络和计划控制的意义在于:在网络计划的执行过程中,通过落实技术组织办法,确保人员调配、材料供给、机械设备、资金调拨、技术预备满意计划周期内的需要,跟踪检查计划的实施情况,及时反馈信息,再采取相应办法,在全场组织动态平衡,通过对计划的制订→执行→跟踪→反馈→修订→执行有效地控制施工进度,用“一倍的目标、两倍的办法、三倍的努力”确保工程安全、质量、进度目标的完整实现。5.4.4HDPE双壁波纹管施工方案:1.施工工艺流程:测量放线→机械开槽→支撑与防护→槽底平整夯实→砂砾垫层→砂基→管道安装→井室砌筑、抹面→胸腔填土→闭水试验→回填土夯实1]导线点、水准点加密控制及定位测量放线施工方案:认识设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。2]认识现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。3].根据管道平面和已有控制点,...
