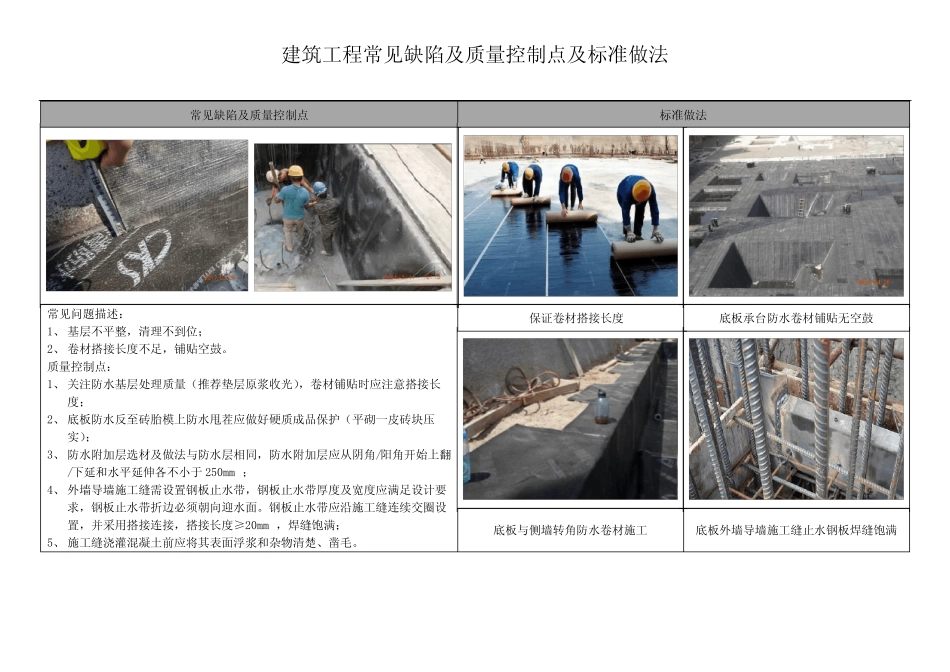

建筑工程常见缺陷及质量控制点及标准做法常见缺陷及质量控制点标准做法常见问题描述:1、基层不平整,清理不到位;2、卷材搭接长度不足,铺贴空鼓
质量控制点:1、关注防水基层处理质量(推荐垫层原浆收光),卷材铺贴时应注意搭接长度;2、底板防水反至砖胎模上防水甩茬应做好硬质成品保护(平砌一皮砖块压实);3、防水附加层选材及做法与防水层相同,防水附加层应从阴角/阳角开始上翻/下延和水平延伸各不小于250mm;4、外墙导墙施工缝需设置钢板止水带,钢板止水带厚度及宽度应满足设计要求,钢板止水带折边必须朝向迎水面
钢板止水带应沿施工缝连续交圈设置,并采用搭接连接,搭接长度≥20mm,焊缝饱满;5、施工缝浇灌混凝土前应将其表面浮浆和杂物清楚、凿毛

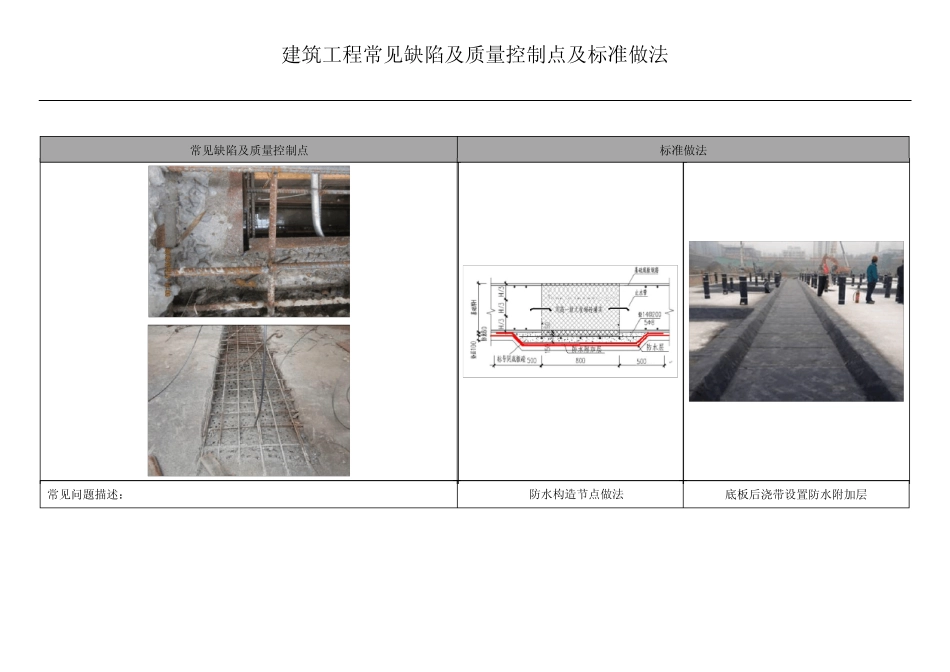

保证卷材搭接长度底板承台防水卷材铺贴无空鼓底板与侧墙转角防水卷材施工底板外墙导墙施工缝止水钢板焊缝饱满建筑工程常见缺陷及质量控制点及标准做法常见缺陷及质量控制点标准做法常见问题描述:防水构造节点做法底板后浇带设置防水附加层建筑工程常见缺陷及质量控制点及标准做法1、止水钢板焊接质量差,止水钢板穿孔;2、后浇带未做成品保护,水泥浆等杂物掉入后浇带,后期清理难度大
质量控制点:1、底板后浇带下部必须设钢筋混凝土保护板(宽度及厚度符合设计要求),两边放坡不大于45度,并在阴阳角处增设防水附加层;2、止水钢板厚度及宽度应满足设计要求,且搭接长度≥20mm,焊缝饱满,交圈设置;3、当后浇带混凝土需待较长时间才能浇筑时,应用砌挡水坎并用木板封闭保护,防止杂物进入;4、施工缝浇灌混凝土前应将其表面浮浆和杂物清除并凿毛;5、后浇带位置应采用标号高一等级的膨胀混凝土

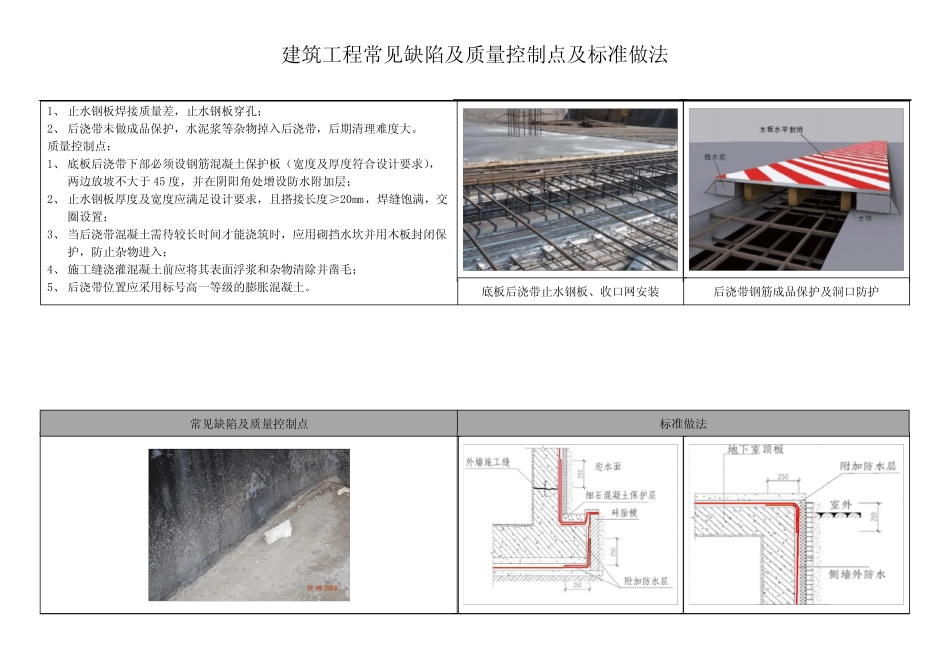

底板后浇带止水钢板、收口网安装后浇带钢筋成品保护及洞口防护常见缺陷及质量控制点标准做法建筑工程常见缺陷及质量控制点及标准做法常见问题描述:1、底板防水层在砖胎膜顶部临时收头未做保护措施;2、转角部位防水附
