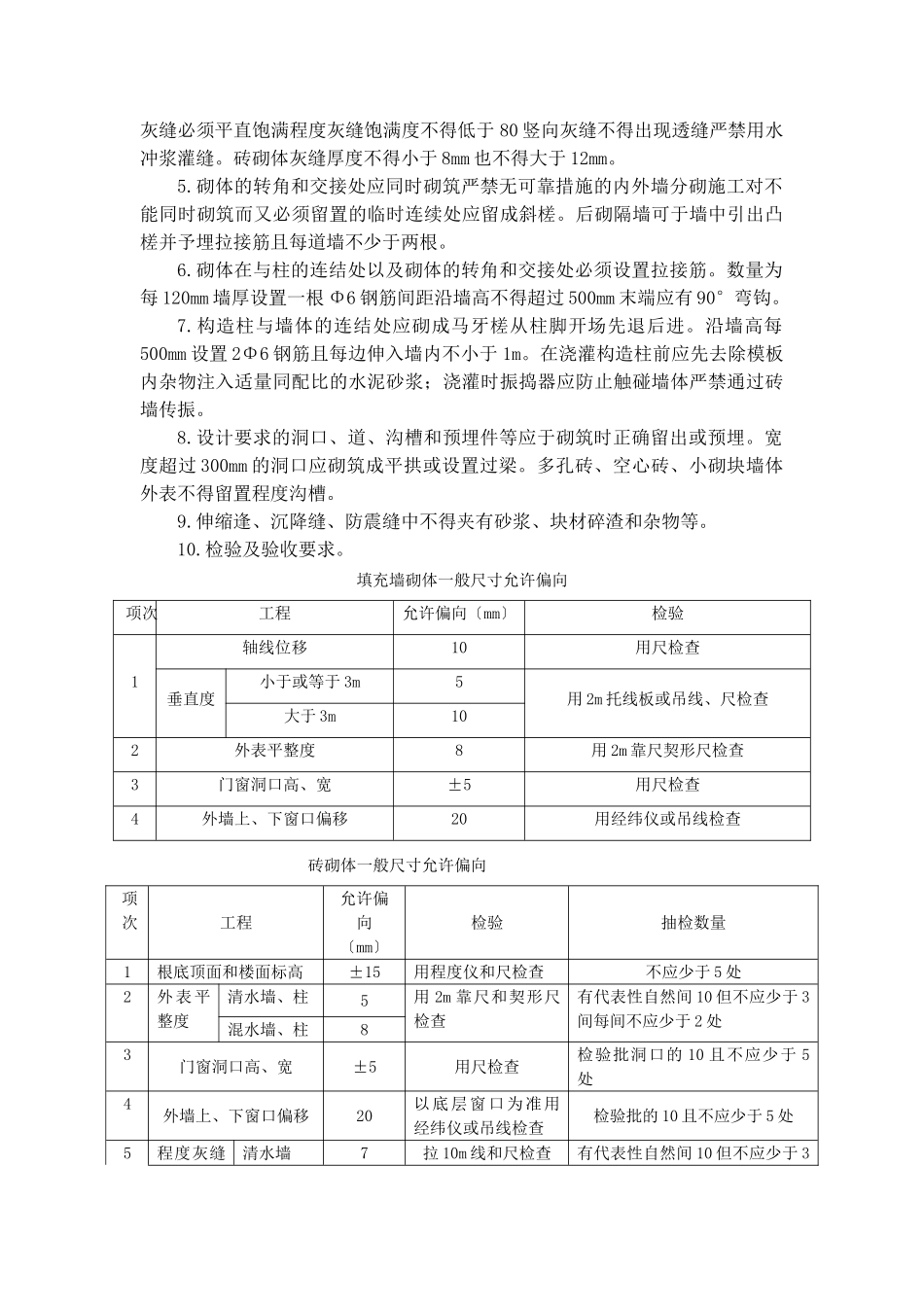

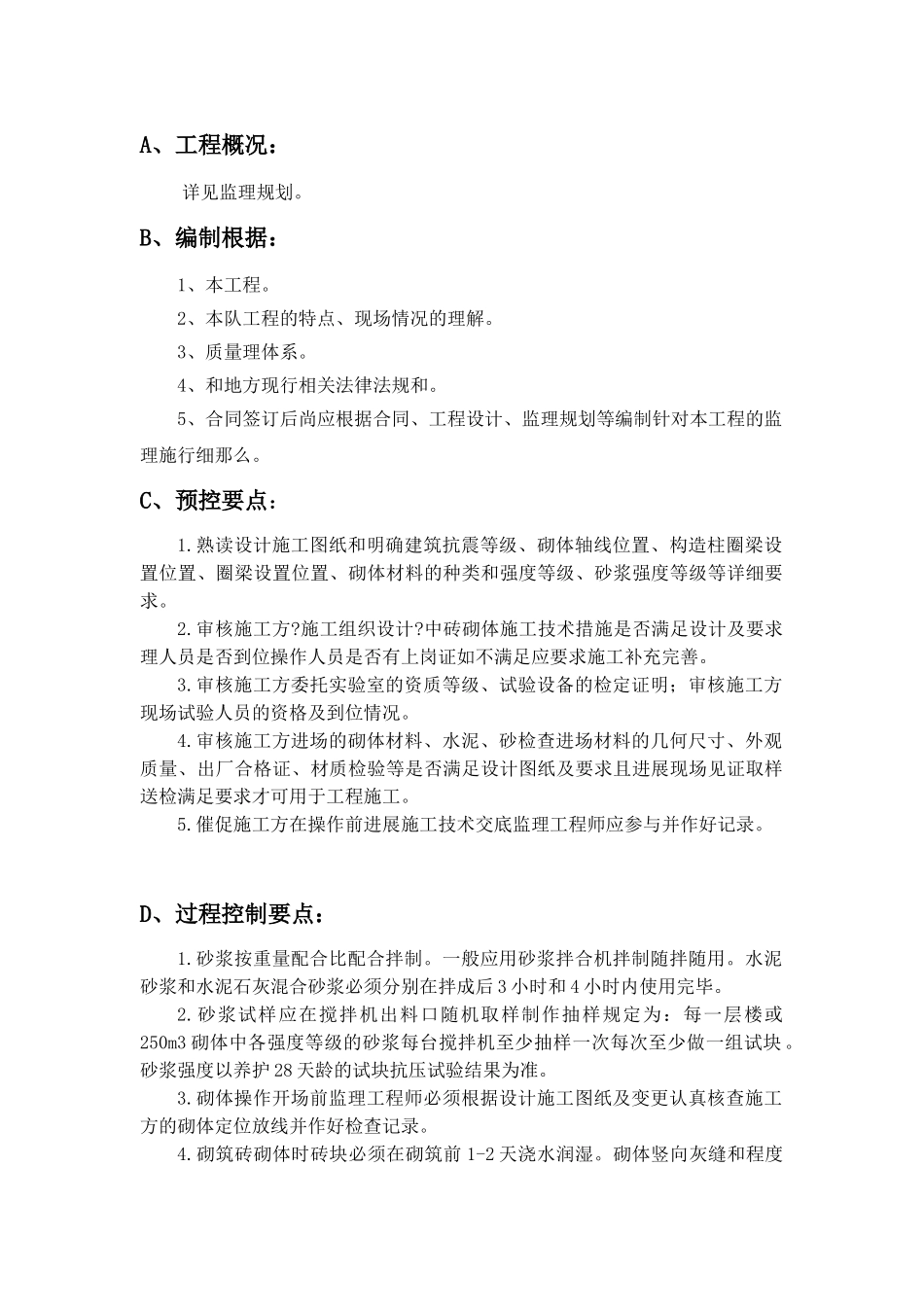

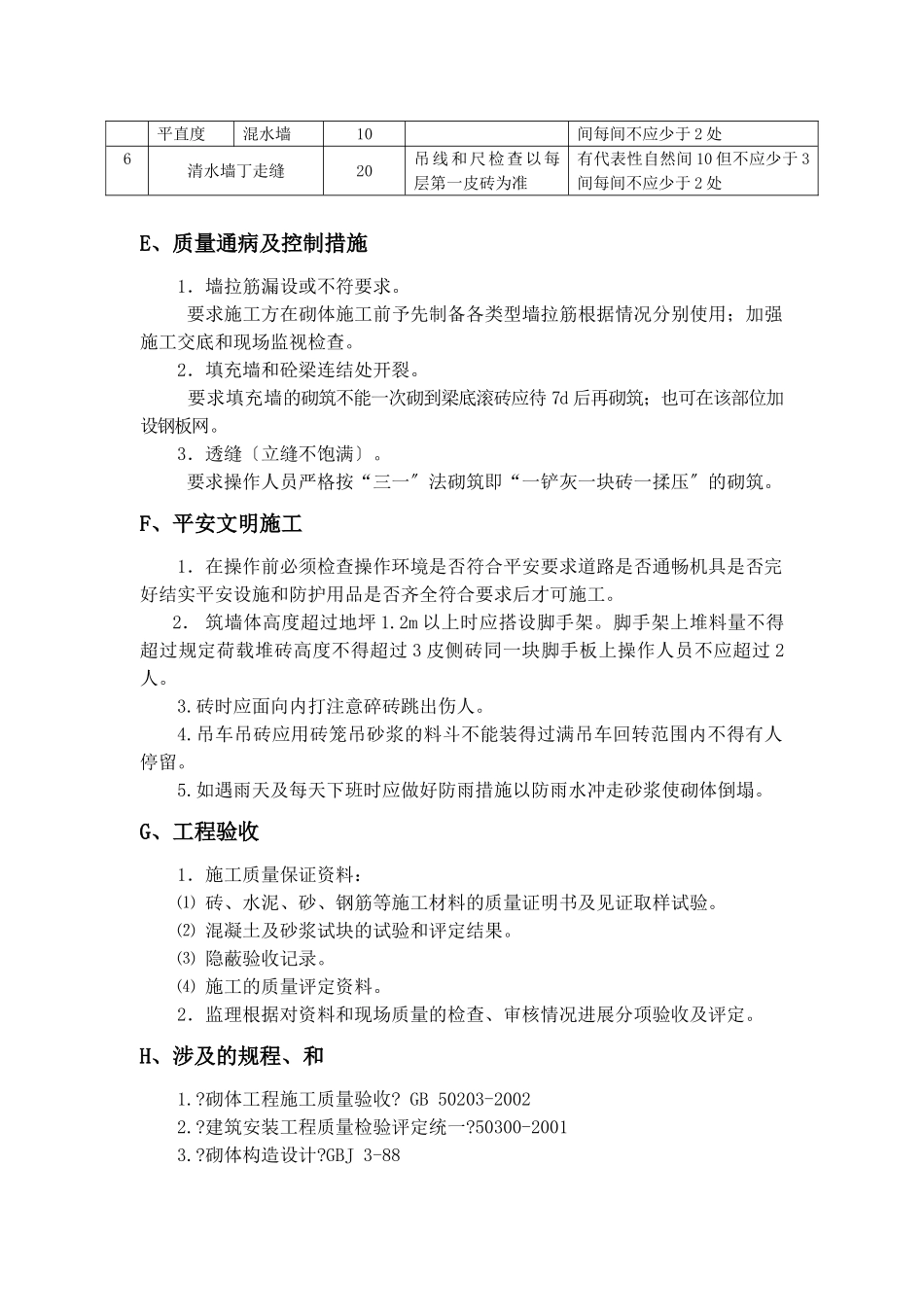

A、工程概况:详见监理规划。B、编制根据:1、本工程。2、本队工程的特点、现场情况的理解。3、质量理体系。4、和地方现行相关法律法规和。5、合同签订后尚应根据合同、工程设计、监理规划等编制针对本工程的监理施行细那么。C、预控要点:1.熟读设计施工图纸和明确建筑抗震等级、砌体轴线位置、构造柱圈梁设置位置、圈梁设置位置、砌体材料的种类和强度等级、砂浆强度等级等详细要求。2.审核施工方?施工组织设计?中砖砌体施工技术措施是否满足设计及要求理人员是否到位操作人员是否有上岗证如不满足应要求施工补充完善。3.审核施工方委托实验室的资质等级、试验设备的检定证明;审核施工方现场试验人员的资格及到位情况。4.审核施工方进场的砌体材料、水泥、砂检查进场材料的几何尺寸、外观质量、出厂合格证、材质检验等是否满足设计图纸及要求且进展现场见证取样送检满足要求才可用于工程施工。5.催促施工方在操作前进展施工技术交底监理工程师应参与并作好记录。D、过程控制要点:1.砂浆按重量配合比配合拌制。一般应用砂浆拌合机拌制随拌随用。水泥砂浆和水泥石灰混合砂浆必须分别在拌成后3小时和4小时内使用完毕。2.砂浆试样应在搅拌机出料口随机取样制作抽样规定为:每一层楼或250m3砌体中各强度等级的砂浆每台搅拌机至少抽样一次每次至少做一组试块。砂浆强度以养护28天龄的试块抗压试验结果为准。3.砌体操作开场前监理工程师必须根据设计施工图纸及变更认真核查施工方的砌体定位放线并作好检查记录。4.砌筑砖砌体时砖块必须在砌筑前1-2天浇水润湿。砌体竖向灰缝和程度灰缝必须平直饱满程度灰缝饱满度不得低于80竖向灰缝不得出现透缝严禁用水冲浆灌缝。砖砌体灰缝厚度不得小于8mm也不得大于12mm。5.砌体的转角和交接处应同时砌筑严禁无可靠措施的内外墙分砌施工对不能同时砌筑而又必须留置的临时连续处应留成斜槎。后砌隔墙可于墙中引出凸槎并予埋拉接筋且每道墙不少于两根。6.砌体在与柱的连结处以及砌体的转角和交接处必须设置拉接筋。数量为每120mm墙厚设置一根Φ6钢筋间距沿墙高不得超过500mm末端应有90°弯钩。7.构造柱与墙体的连结处应砌成马牙槎从柱脚开场先退后进。沿墙高每500mm设置2Φ6钢筋且每边伸入墙内不小于1m。在浇灌构造柱前应先去除模板内杂物注入适量同配比的水泥砂浆;浇灌时振捣器应防止触碰墙体严禁通过砖墙传振。8.设计要求的洞口、道、沟槽和预埋件等应于砌筑时正确留出或预埋。宽度超过300mm的洞口应砌筑成平拱或设置过梁。多孔砖、空心砖、小砌块墙体外表不得留置程度沟槽。9.伸缩逢、沉降缝、防震缝中不得夹有砂浆、块材碎渣和杂物等。10.检验及验收要求。填充墙砌体一般尺寸允许偏向项次工程允许偏向〔mm〕检验1轴线位移10用尺检查垂直度小于或等于3m5用2m托线板或吊线、尺检查大于3m102外表平整度8用2m靠尺契形尺检查3门窗洞口高、宽±5用尺检查4外墙上、下窗口偏移20用经纬仪或吊线检查砖砌体一般尺寸允许偏向项次工程允许偏向〔mm〕检验抽检数量1根底顶面和楼面标高±15用程度仪和尺检查不应少于5处2外表平整度清水墙、柱5用2m靠尺和契形尺检查有代表性自然间10但不应少于3间每间不应少于2处混水墙、柱83门窗洞口高、宽±5用尺检查检验批洞口的10且不应少于5处4外墙上、下窗口偏移20以底层窗口为准用经纬仪或吊线检查检验批的10且不应少于5处5程度灰缝清水墙7拉10m线和尺检查有代表性自然间10但不应少于3平直度间每间不应少于2处混水墙106清水墙丁走缝20吊线和尺检查以每层第一皮砖为准有代表性自然间10但不应少于3间每间不应少于2处E、质量通病及控制措施1.墙拉筋漏设或不符要求。要求施工方在砌体施工前予先制备各类型墙拉筋根据情况分别使用;加强施工交底和现场监视检查。2.填充墙和砼梁连结处开裂。要求填充墙的砌筑不能一次砌到梁底滚砖应待7d后再砌筑;也可在该部位加设钢板网。3.透缝〔立缝不饱满〕。要求操作人员严格按“三一〞法砌筑即“一铲灰一块砖一揉压〞的砌筑。F、平安文明施工1.在操作前必须检查操作环境是否符合平安要求道路是否通畅机具是否完好结实平安设施和防护用品是否齐全符合要求后才可施工。2.筑墙体高度超过...
