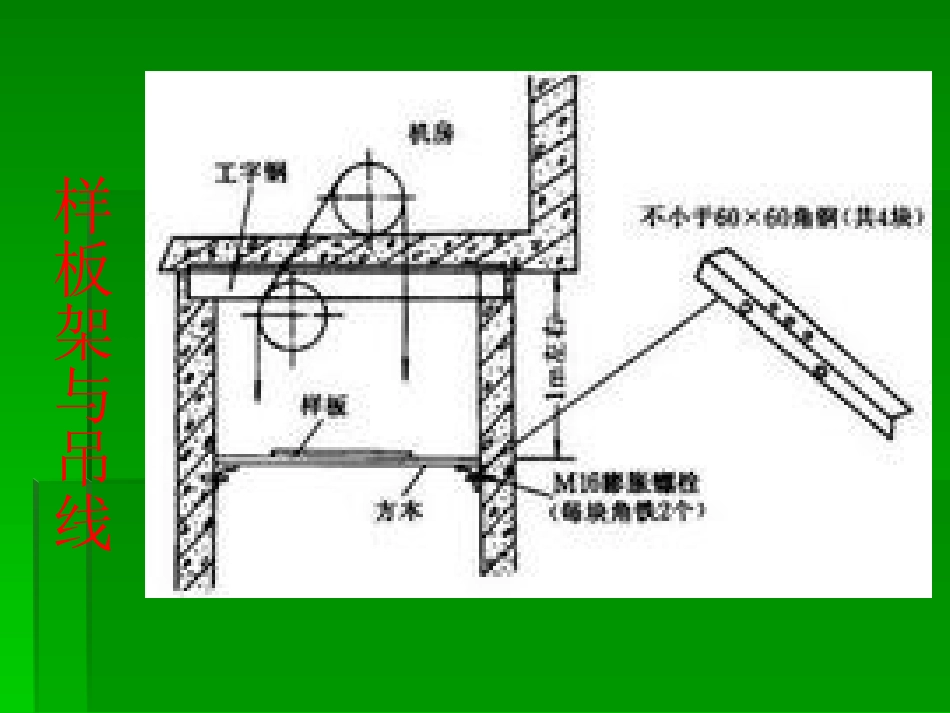

调试样板架与吊线吊线一、导轨支架固定方法1.地脚螺栓法将尾部预先开叉的地脚螺栓埋在井壁中,其埋入深度不小于120mm,然后将导轨支架装上旋紧固定
地脚螺栓井壁支架2.膨胀螺栓法电梯膨胀螺栓膨胀螺栓井道壁支架以膨胀螺栓代替地脚螺栓,不需预先埋入,只需在现场安装时打孔,放入膨胀套筒螺栓,然后收紧螺母,至螺栓被胀开固死,最后用膨胀螺栓将导轨支架固定
膨胀螺栓井道壁支架此方法简单、方便、灵活可靠,目前较常用
采用地脚螺栓法或膨胀螺栓法时,一般用于整体式导轨支架,为了调整支架的高度,允许在撑臂与墙面之间加金属垫片,当垫片厚度超过10mm时,应与撑臂焊成一体
膨胀螺栓地脚螺栓3.预埋钢板弯钩法钢板弯钩导轨支架•预先将钢板弯钩按导轨支架安装位置预埋在井道壁中,在安装时将导轨架焊在上面,为了保证强度,焊缝必须是双面
4.螺栓穿入紧固法当井道壁的厚度小于100mm时,以上几种方法都不能采用,则可用螺栓穿过井道壁,同时要在外部加垫尺寸不小于100×100×10(长、宽、厚)的钢板
5.预埋导轨支架法•土建时在井道壁上预留埋入孔,然后在安装时将导轨架端部开叉埋入,深度不小于120mm
井道预留孔导轨支架二、导轨支架安装调整要求1.•导轨支架及撑脚的水平度误差不大于5mm,导轨支架的撑脚必须垂直于导轨支架的横梁,其垂直度误差不大于5mm,2.必须按图施工(导轨支架安装位置、支架间距、支架与底坑、支架与顶层楼板距离等),若无图纸,可采用第一个支架距底坑1m处,再往上每隔壁2m处设一个支架,但最后一个架距顶板不能大于0
5m,以防轿厢导靴脱轨;3.•安装支架前,要认真检
