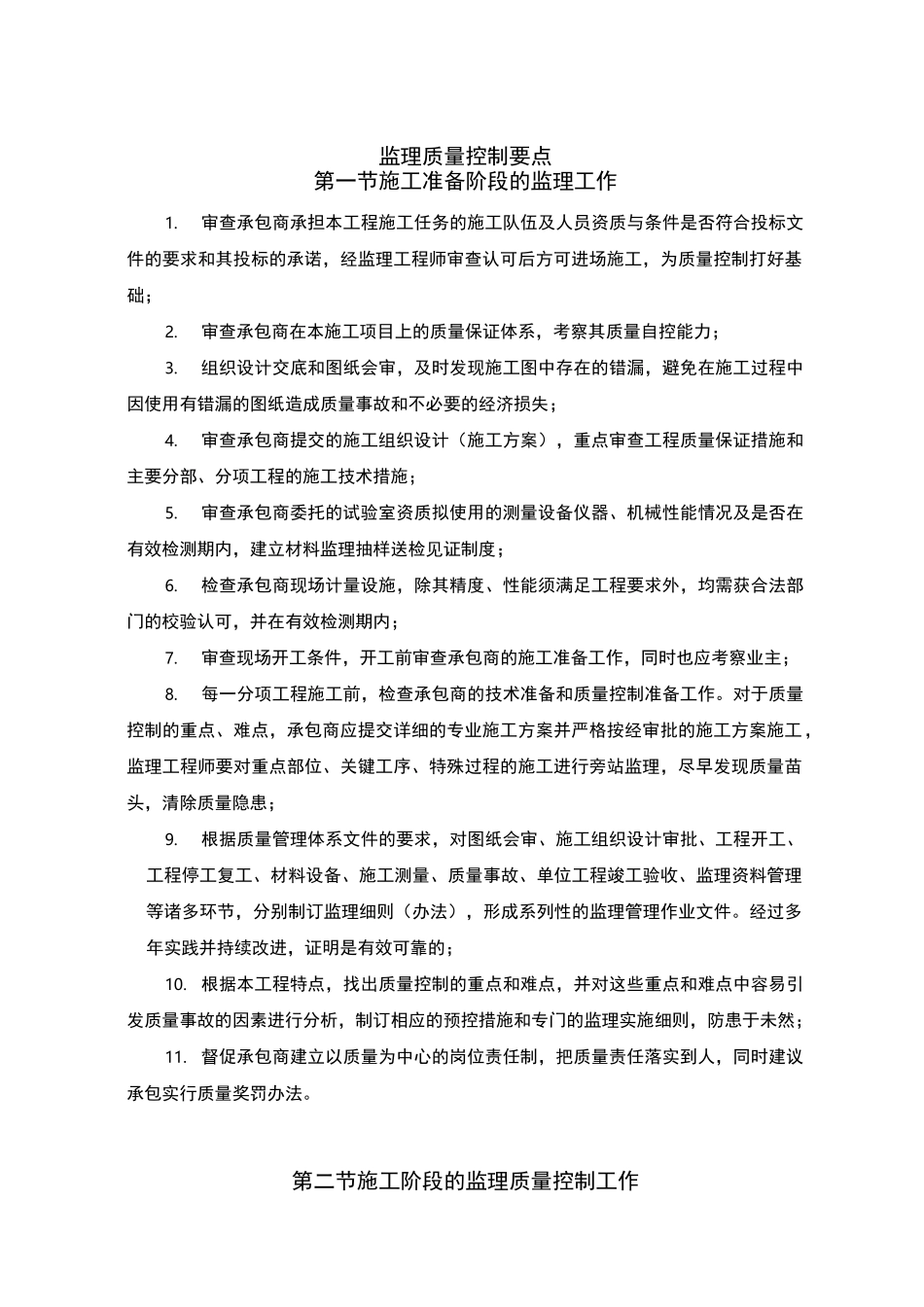

监理质量控制要点第一节施工准备阶段的监理工作1
审查承包商承担本工程施工任务的施工队伍及人员资质与条件是否符合投标文件的要求和其投标的承诺,经监理工程师审查认可后方可进场施工,为质量控制打好基础;2
审查承包商在本施工项目上的质量保证体系,考察其质量自控能力;3
组织设计交底和图纸会审,及时发现施工图中存在的错漏,避免在施工过程中因使用有错漏的图纸造成质量事故和不必要的经济损失;4
审查承包商提交的施工组织设计(施工方案),重点审查工程质量保证措施和主要分部、分项工程的施工技术措施;5
审查承包商委托的试验室资质拟使用的测量设备仪器、机械性能情况及是否在有效检测期内,建立材料监理抽样送检见证制度;6
检查承包商现场计量设施,除其精度、性能须满足工程要求外,均需获合法部门的校验认可,并在有效检测期内;7
审查现场开工条件,开工前审查承包商的施工准备工作,同时也应考察业主;8
每一分项工程施工前,检查承包商的技术准备和质量控制准备工作
对于质量控制的重点、难点,承包商应提交详细的专业施工方案并严格按经审批的施工方案施工,监理工程师要对重点部位、关键工序、特殊过程的施工进行旁站监理,尽早发现质量苗头,清除质量隐患;9
根据质量管理体系文件的要求,对图纸会审、施工组织设计审批、工程开工、工程停工复工、材料设备、施工测量、质量事故、单位工程竣工验收、监理资料管理等诸多环节,分别制订监理细则(办法),形成系列性的监理管理作业文件
经过多年实践并持续改进,证明是有效可靠的;10
根据本工程特点,找出质量控制的重点和难点,并对这些重点和难点中容易引发质量事故的因素进行分析,制订相应的预控措施和专门的监理实施细则,防患于未然;11
督促承包商建立以质量为中心的岗位责任制,把质量责任落实到人,同时建议承包实行质量奖罚办法

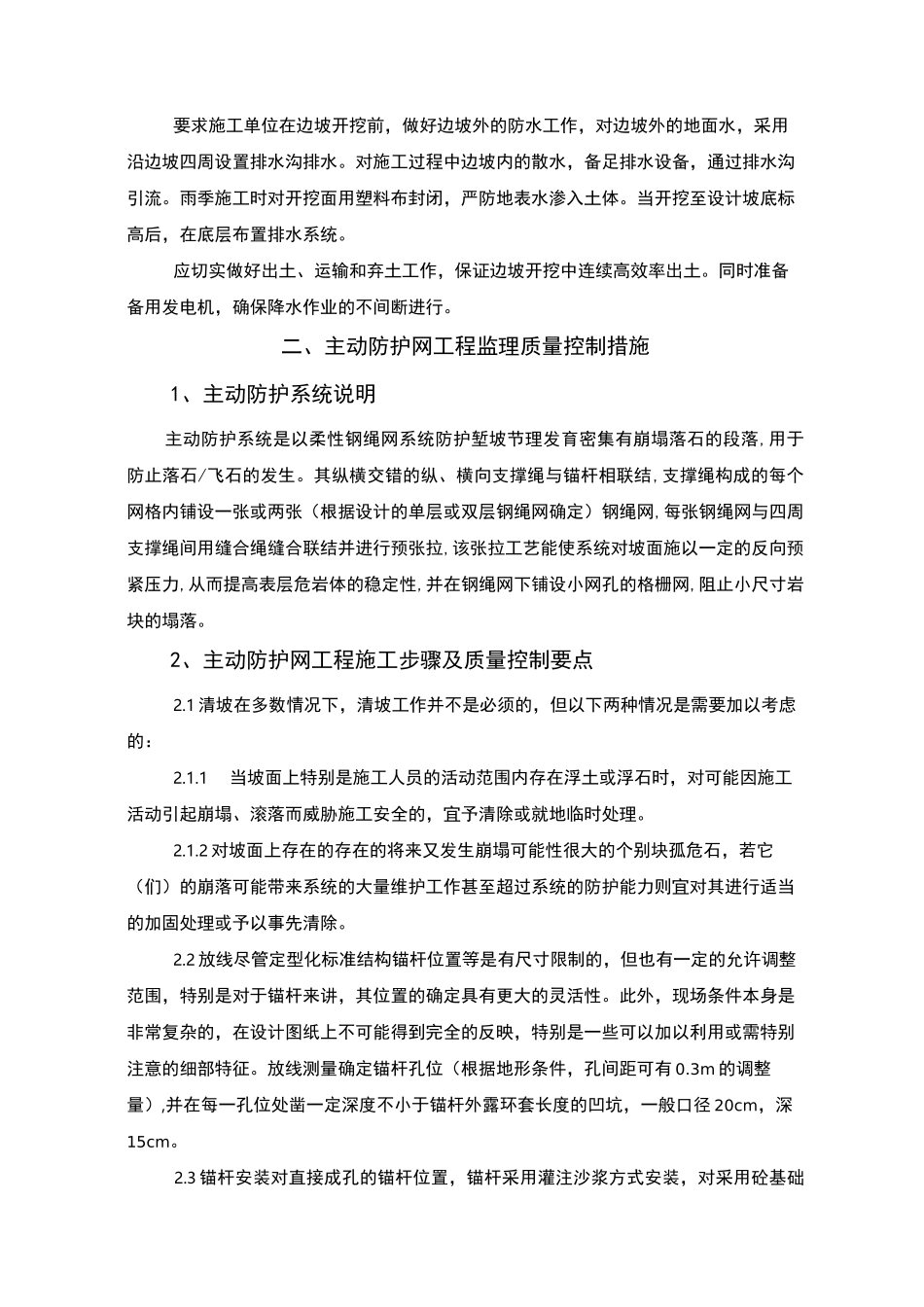

第二节施工阶段的监理质量控制工作一、边坡开挖施工监理质量控制措施1、控制
