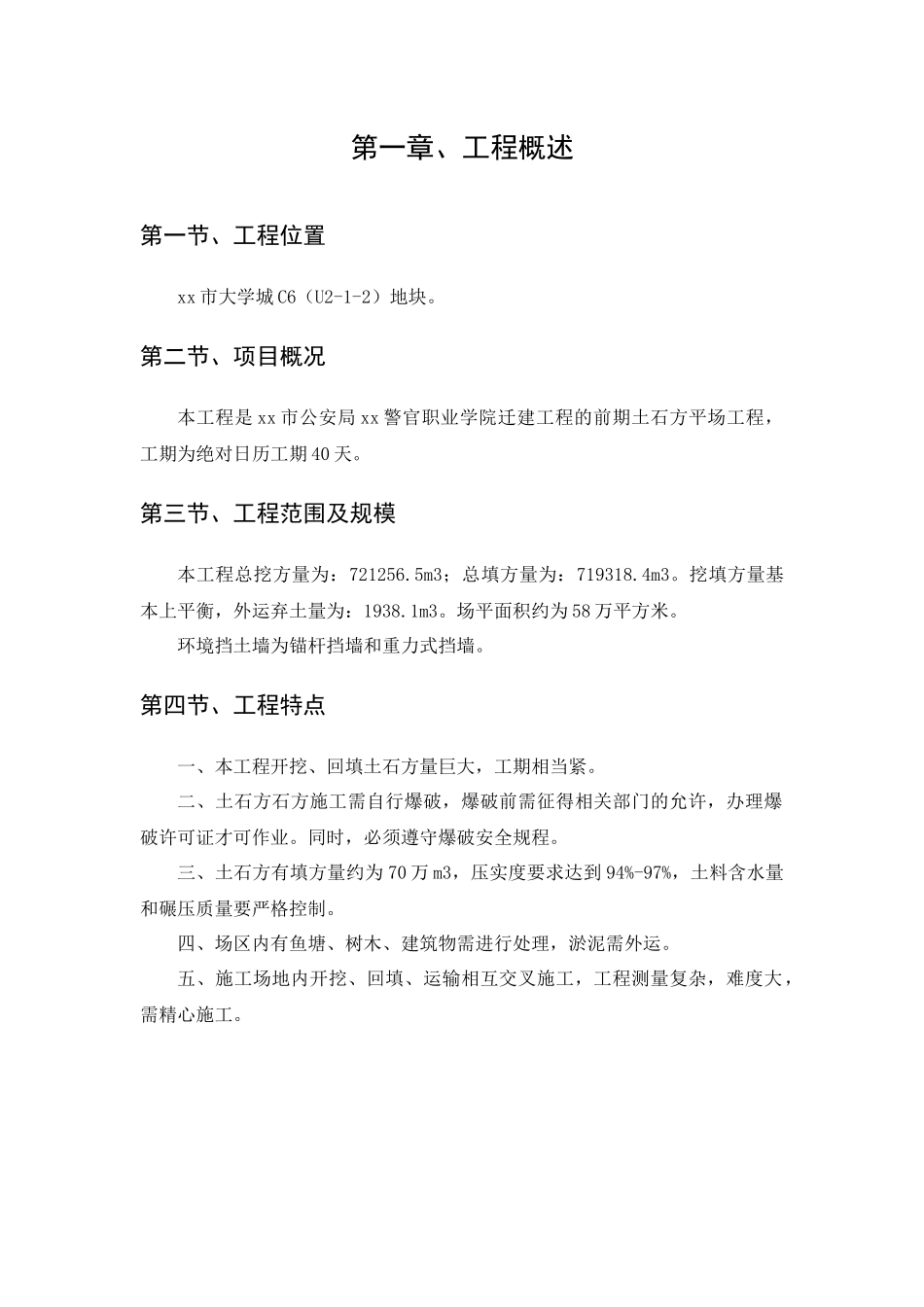

第一章、工程概述第一节、工程位置xx 市大学城 C6(U2-1-2)地块。第二节、项目概况本工程是 xx 市公安局 xx 警官职业学院迁建工程的前期土石方平场工程,工期为绝对日历工期 40 天。第三节、工程范围及规模本工程总挖方量为:721256.5m3;总填方量为:719318.4m3。挖填方量基本上平衡,外运弃土量为:1938.1m3。场平面积约为 58 万平方米。环境挡土墙为锚杆挡墙和重力式挡墙。第四节、工程特点一、本工程开挖、回填土石方量巨大,工期相当紧。二、土石方石方施工需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证才可作业。同时,必须遵守爆破安全规程。三、土石方有填方量约为 70 万 m3,压实度要求达到 94%-97%,土料含水量和碾压质量要严格控制。四、场区内有鱼塘、树木、建筑物需进行处理,淤泥需外运。五、施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工。技术质安部工程施工部设备材料部计财管理部劳动人事部xx 桥梁有限责任公司 xx 警官学院迁建工程土石方工程项目经理部项目经理: 项目技术负责人: 项目财务经理: 合同管理负责人: 实验室测量组软基处理施工队土方开挖施工队土方回填碾压施工队石方爆破施工队锚杆挡墙施工队重力式挡墙施工队第二章、施工组织机构设置及主要职责范围第一节、施工管理人员组织安排xx 公司高度重视本工程,本工程已列为 xx 公司重点工程,在全公司范围内抽调年富力强、管理水平高、具有丰富施工经验的人员,组成 xx 桥梁有限责任公司 xx 警官学院迁建工程土石方工程项目经理部。本工程严格按项目法组织施工,xx 司将任命 xx 为项目经理、xx 为项目技术负责人,xx 为合同管理负责人、xx 为项目财务经理,下设五个管理部门,并选派具有土石方施工、爆破作业、环境挡墙施工经验的施工队,分别负责本工程的软基处理、土方开挖、回填、石方爆破、环境挡墙的施工。管理班子组织机构设置如下:第二节、施工管理人员职责:一、项目经理职责:(一)作为该工程的总负责人,全权管理本项目。认真组织全体施工人员履行工程施工合同,合理计划好工程承包所规定的期限。保证本工程所确定的各项目标全部实现。(二)带头执行企业各项规章制度及有关规定,并组织贯彻实施工作,对各职能岗位的具体工作方案进行决策,并对实施过程进行监控。(三)落实项目责任人的责任,准确处理效益、质量、工期、安全、文明施工之间的关系,全面负责,齐抓共管,...
