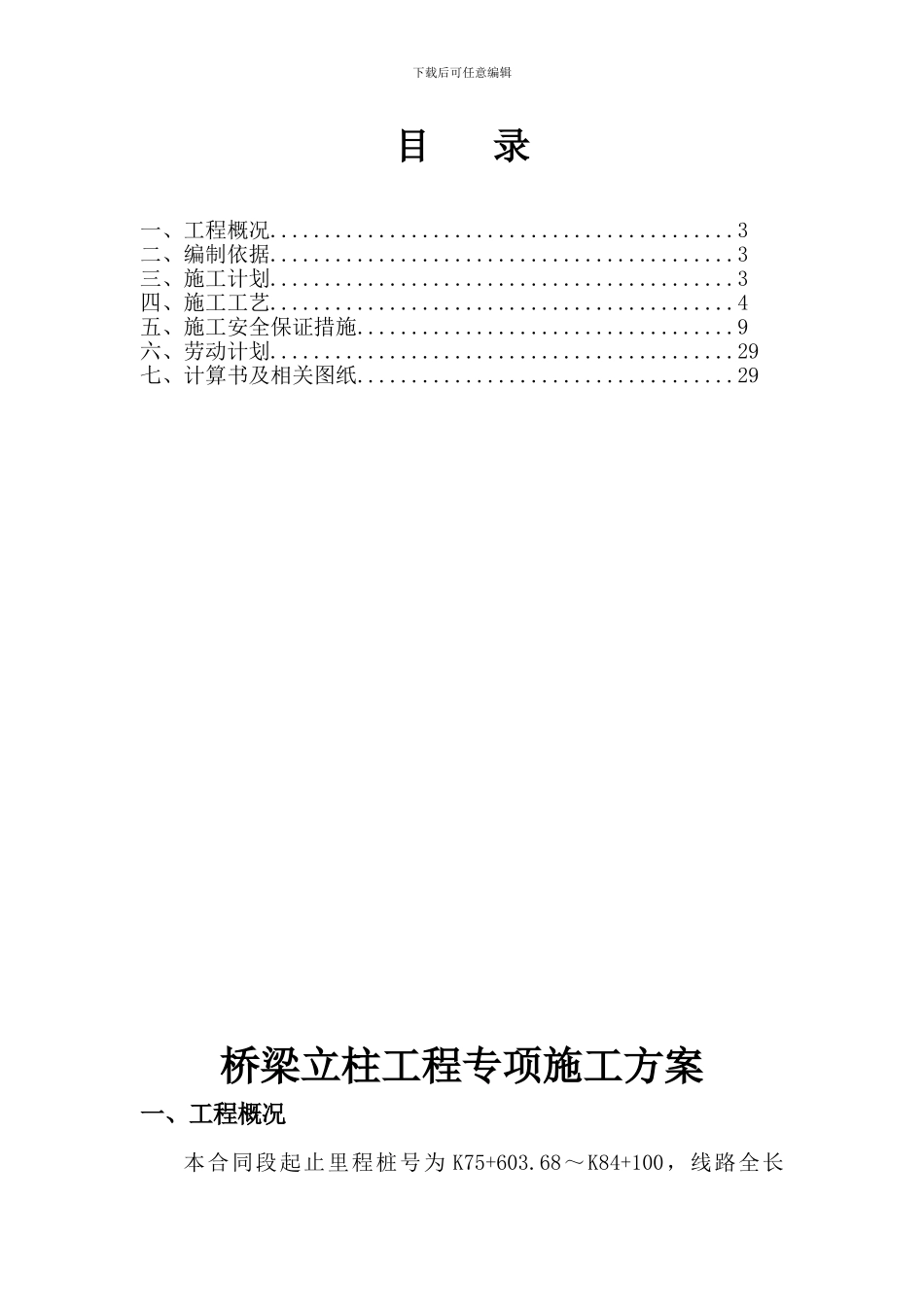

下载后可任意编辑桥梁立柱工程专项施工方案 编制:刘伟群审核:杨清华批准:杨华波西南交通建设集团股份有限公司龙瑞高速公路第十四合同段项目部二 0 一二年五月二十日下载后可任意编辑目 录一、工程概况...........................................3二、编制依据...........................................3三、施工计划...........................................3四、施工工艺...........................................4五、施工安全保证措施...................................9六、劳动计划...........................................29七、计算书及相关图纸...................................29桥梁立柱工程专项施工方案一、工程概况本合同段起止里程桩号为 K75+603.68~K84+100,线路全长下载后可任意编辑8.49804 公里,采纳双向 4 车道高速公路标准,路基宽 24.5m,设计速度 80 公里/小时,桥涵设计汽车荷载为公路—Ⅰ级,主要以路基、桥梁、涵洞通道为主。其中大桥 7 座、中桥 2 座,桥下部为钻孔桩、挖孔桩基础、柱式墩、埋置式桥台及肋式重力桥台,上部构造为预应力混凝土连续 T 梁,左、右幅桥宽均有 5 片 T 梁组成,合同范围内所有桥梁 T 梁共计 630 片梁,其中 30mT 梁 200 片,20mT 梁 430 片;桥梁 9 座钻孔桩基础。二、编制依据1)、《公路桥梁施工技术法律规范》(JTG/TF50—2024)2)、《公路工程质量检验评定标》(JTG F80/1—2024)3)、《公路工程施工安全技术规程》(JTJ 076—95)等相关施工技术法律规范和规程。4)、根据云南龙瑞高速公路 TJ-14 合同段招标文件、投标文件、合同文件、两阶段施工图设计文件。三、施工计划2024 年 2 月 1 日开始进行施工到 2024 年 9 月 30 日结束。1、施工机械:机械配备混 凝 土 拌合机750 型混凝土运输车钢筋剥肋滚扎直螺纹机床钢筋弯曲机钢筋切断机电焊机吊车钢模板数量2 台5 辆2 台3 台3 台9 台3 台120米2、施工人员:职务分项工程负责人技术负责人质检负责人安全负责人劳务人员姓名杨清华廖泽鹏李本佑刘伟群45四、施工工艺1、场地平整桥位基桩附近的场地由人工配合推土机整平处理,以便施工机械等设施就位。2、原材料下载后可任意编辑(1)钢筋:钢筋按不同钢种、等级、牌号、规格及生产厂家分别堆放整齐,且设立识别标志。钢筋露天堆置时,垫高 30cm 以上并加以覆盖。(2)水泥:每批进场的水泥的试验报告或...
