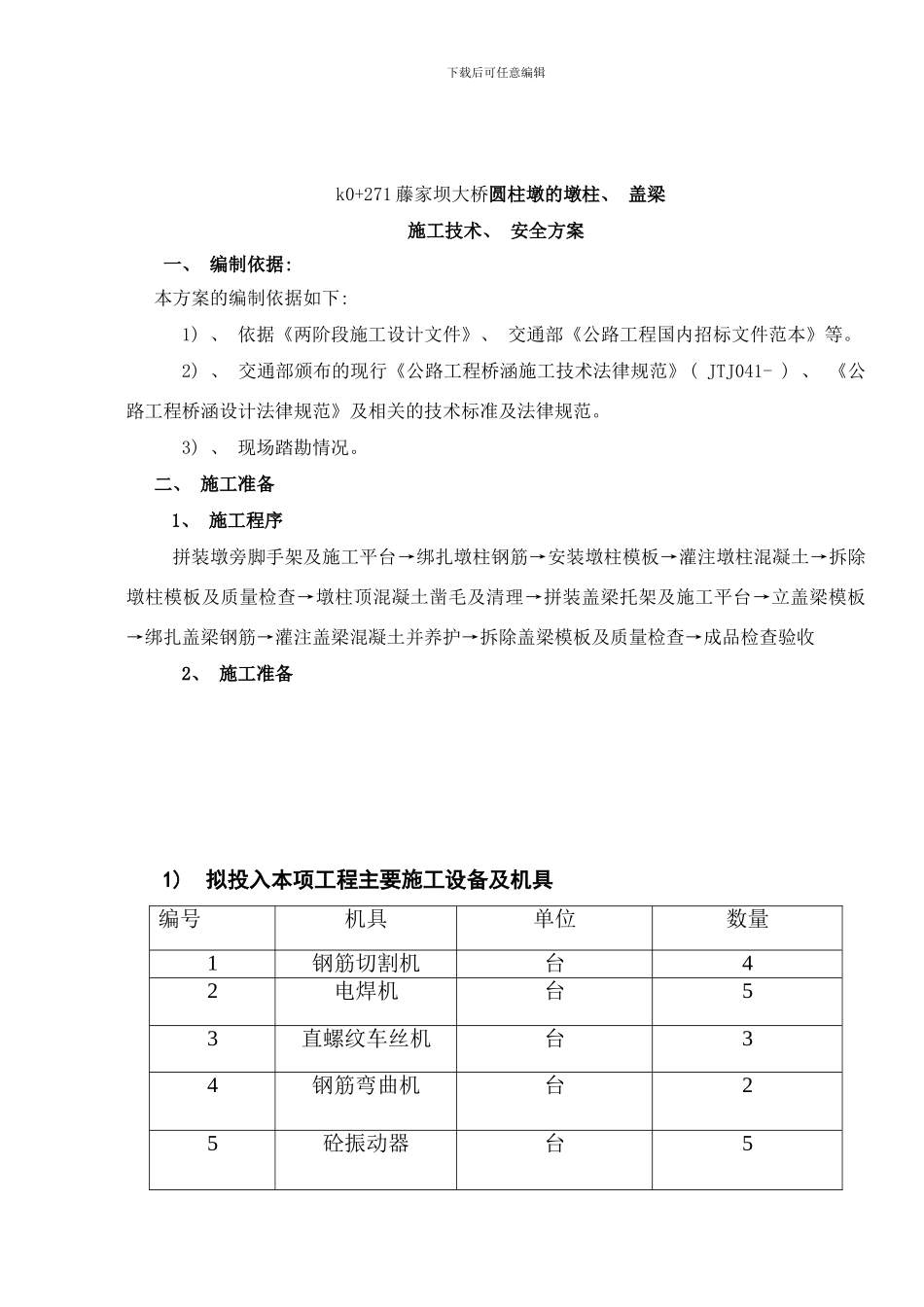

下载后可任意编辑 k0+271 藤家坝大桥圆柱墩的墩柱、 盖梁施工技术、 安全方案一、 编制依据: 本方案的编制依据如下: 1) 、 依据《两阶段施工设计文件》、 交通部《公路工程国内招标文件范本》等
2) 、 交通部颁布的现行《公路工程桥涵施工技术法律规范》( JTJ041- ) 、 《公路工程桥涵设计法律规范》及相关的技术标准及法律规范
3) 、 现场踏勘情况
二、 施工准备1、 施工程序拼装墩旁脚手架及施工平台→绑扎墩柱钢筋→安装墩柱模板→灌注墩柱混凝土→拆除墩柱模板及质量检查→墩柱顶混凝土凿毛及清理→拼装盖梁托架及施工平台→立盖梁模板→绑扎盖梁钢筋→灌注盖梁混凝土并养护→拆除盖梁模板及质量检查→成品检查验收2、 施工准备1) 拟投入本项工程主要施工设备及机具 编号机具单位数量1钢筋切割机台42电焊机台53直螺纹车丝机台34钢筋弯曲机台25砼振动器台5下载后可任意编辑6吊 车台17柱模米808盖梁底模、 钢棒套59盖梁底模把210桥台模板M210011架管

扣件等吨1002) 、 用电准备 现场用电由变压器接出
引线及配电箱安装均由项目电工按法律规范进行 , 以免发生事故
3) 、 测量准备测量人员符合中心位置, 在已浇筑桩基顶面复测墩身的位置无误后放出桩基中心点

三、 施工方法和工艺技术方案1、 10#桥台施工方法10#桥台土石方开挖( 回填) →0#盖梁底部的硬化处理→钢筋工程→模板工程→10#桥台混凝土工程→混凝土养护→混凝土养护强度达 90%拆模1) 、 凿除桩头破桩头前, 在桩体侧面用红油漆标注高程线, 以防桩头被多凿
破除桩头时应用采纳空压机结合人工凿除, 上部采纳空压机凿除, 下部留有 10~20cm 由人工进行凿除
凿除过程中保证不扰动设计桩顶以下的桩身砼
严禁用挖掘机或铲车将桩头强行拉断, 以免破坏主筋
将伸入系梁的桩身钢筋清理整修成设计形状,
