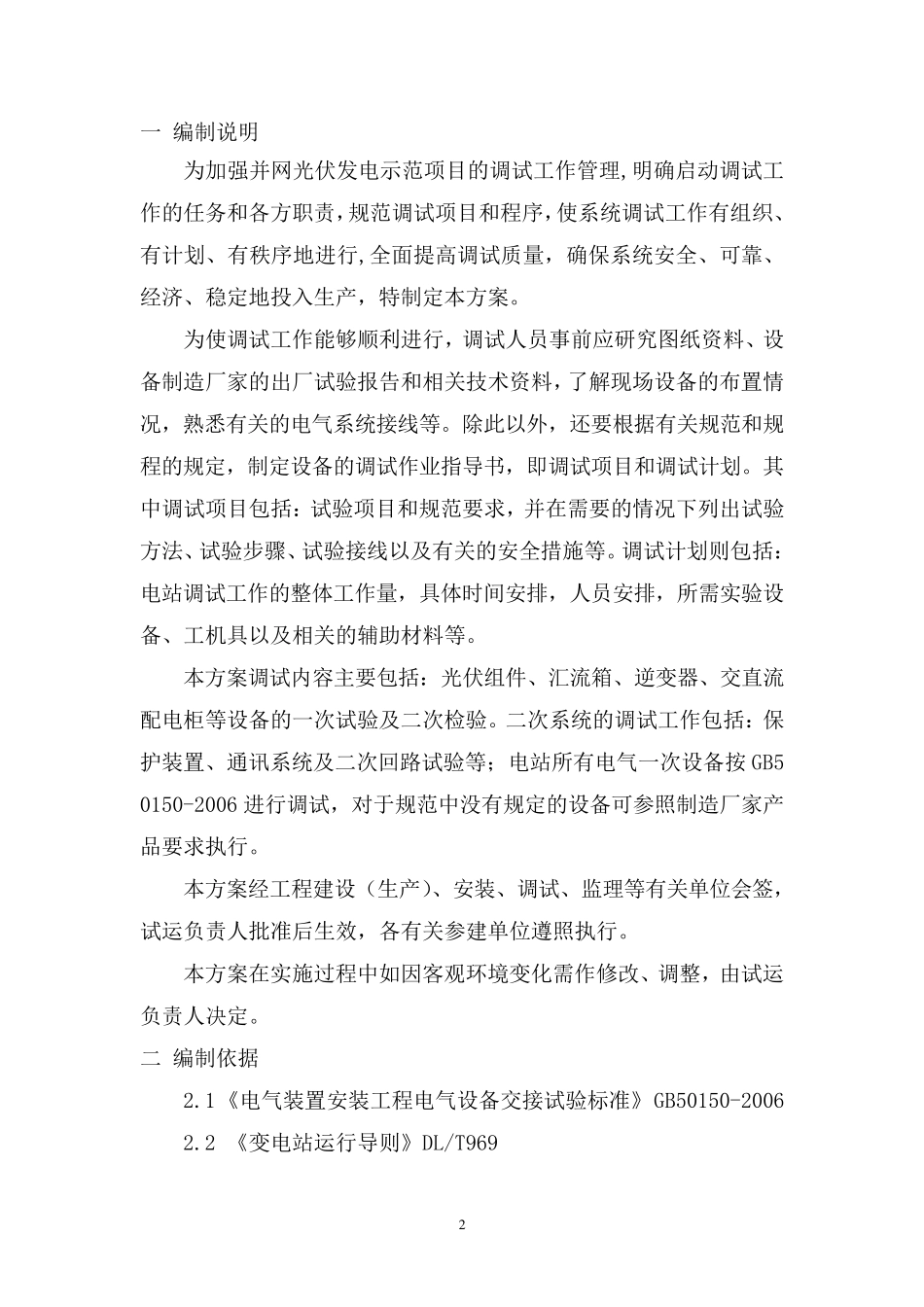

1 光伏并网电站 电气调试方案 2 一 编制说明 为加强并网光伏发电示范项目的调试工作管理,明确启动调试工作的任务和各方职责,规范调试项目和程序,使系统调试工作有组织、有计划、有秩序地进行,全面提高调试质量,确保系统安全、可靠、经济、稳定地投入生产,特制定本方案
为使调试工作能够顺利进行,调试人员事前应研究图纸资料、设备制造厂家的出厂试验报告和相关技术资料,了解现场设备的布置情况,熟悉有关的电气系统接线等
除此以外,还要根据有关规范和规程的规定,制定设备的调试作业指导书,即调试项目和调试计划
其中调试项目包括:试验项目和规范要求,并在需要的情况下列出试验方法、试验步骤、试验接线以及有关的安全措施等
调试计划则包括:电站调试工作的整体工作量,具体时间安排,人员安排,所需实验设备、工机具以及相关的辅助材料等
本方案调试内容 主 要包括:光伏组件 、汇 流 箱 、逆 变 器 、交 直 流配 电柜 等设备的一次 试验及二 次 检 验
二 次 系统的调试工作包括:保护 装 置、通 讯 系统及二 次 回 路 试验等; 电站所有电气一次 设备按 GB50150-2006 进行调试,对 于 规范中没 有规定的设备可参 照 制造厂家产品 要求执 行
本方案经工程建 设( 生产)、安装 、调试、监 理等有关单 位 会 签 ,试运 负 责人批 准 后 生效 ,各有关参 建 单 位 遵 照 执 行
本方案在实施过 程中如 因 客 观 环 境 变 化 需作修 改 、调整,由 试运负 责人决 定

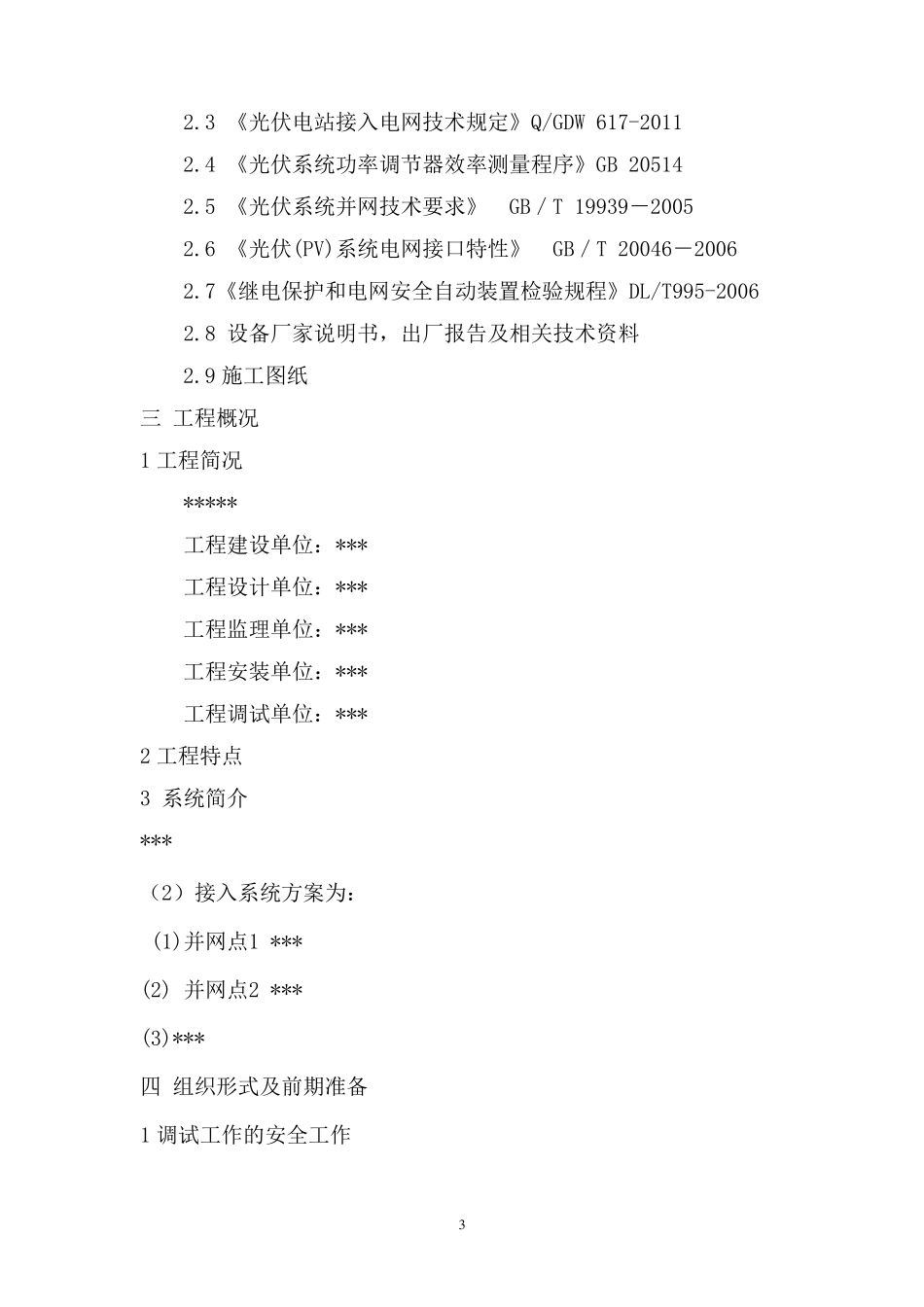

二 编制依 据 2
1 《 电气装 置安装 工程电气设备交 接试验标 准 》 GB50150-2006 2
2 《 变 电站运 行导则》 DL/T969 3 2
3 《光伏电站接入电网技术规定》Q/GDW 617-2011 2
4 《光伏系统功率调节器效率测量程序》GB 20514 2
5 《光伏系
