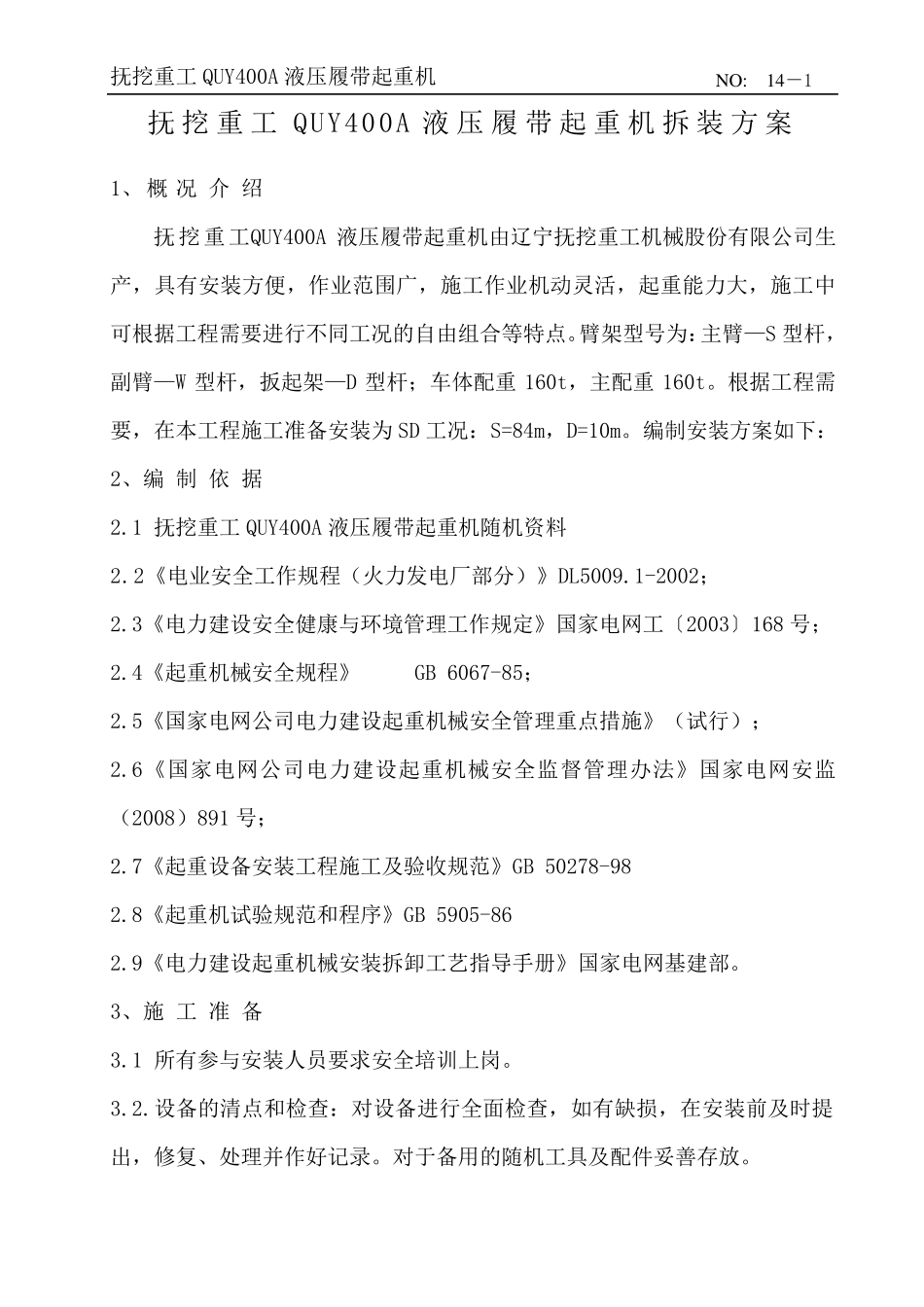

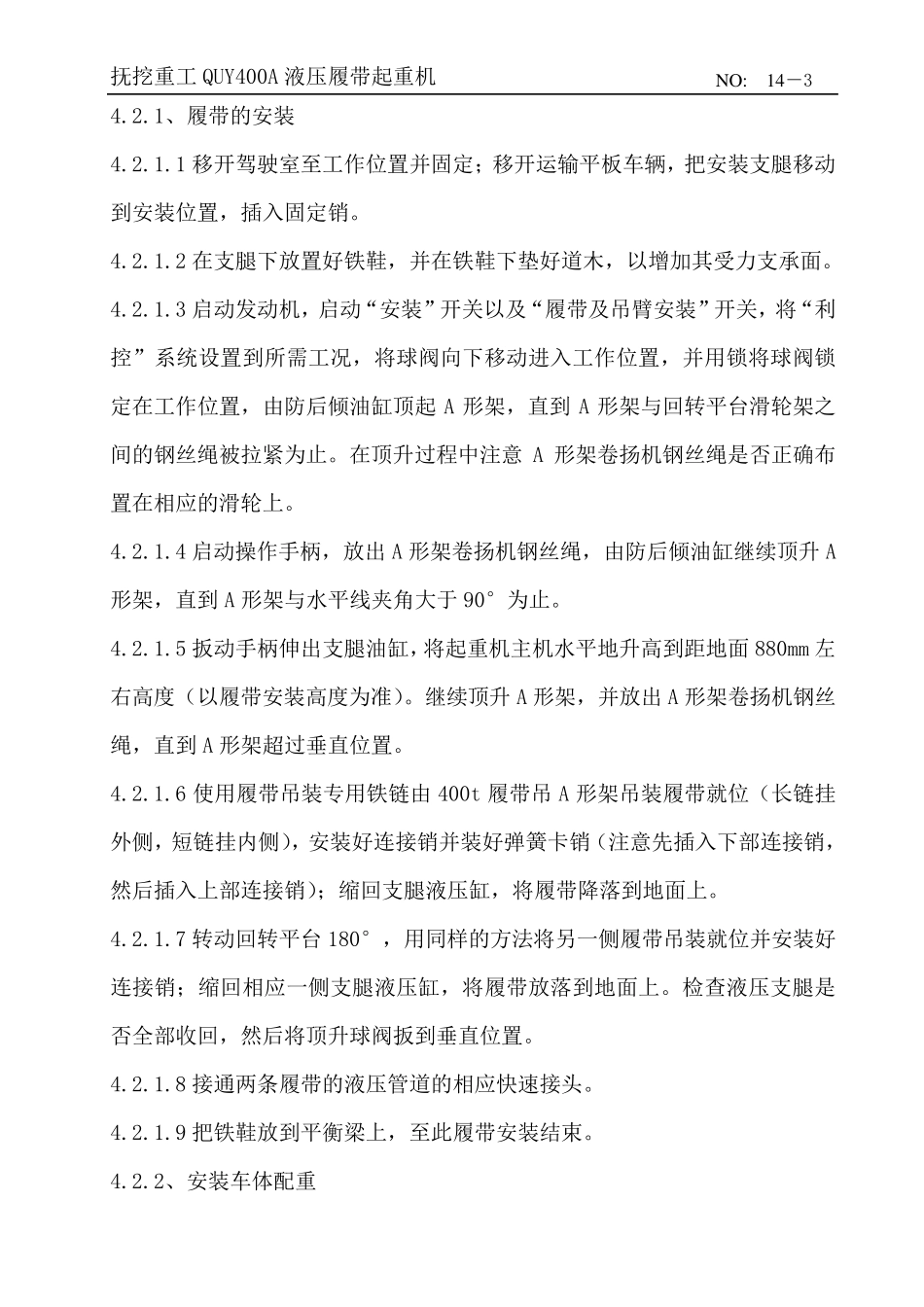

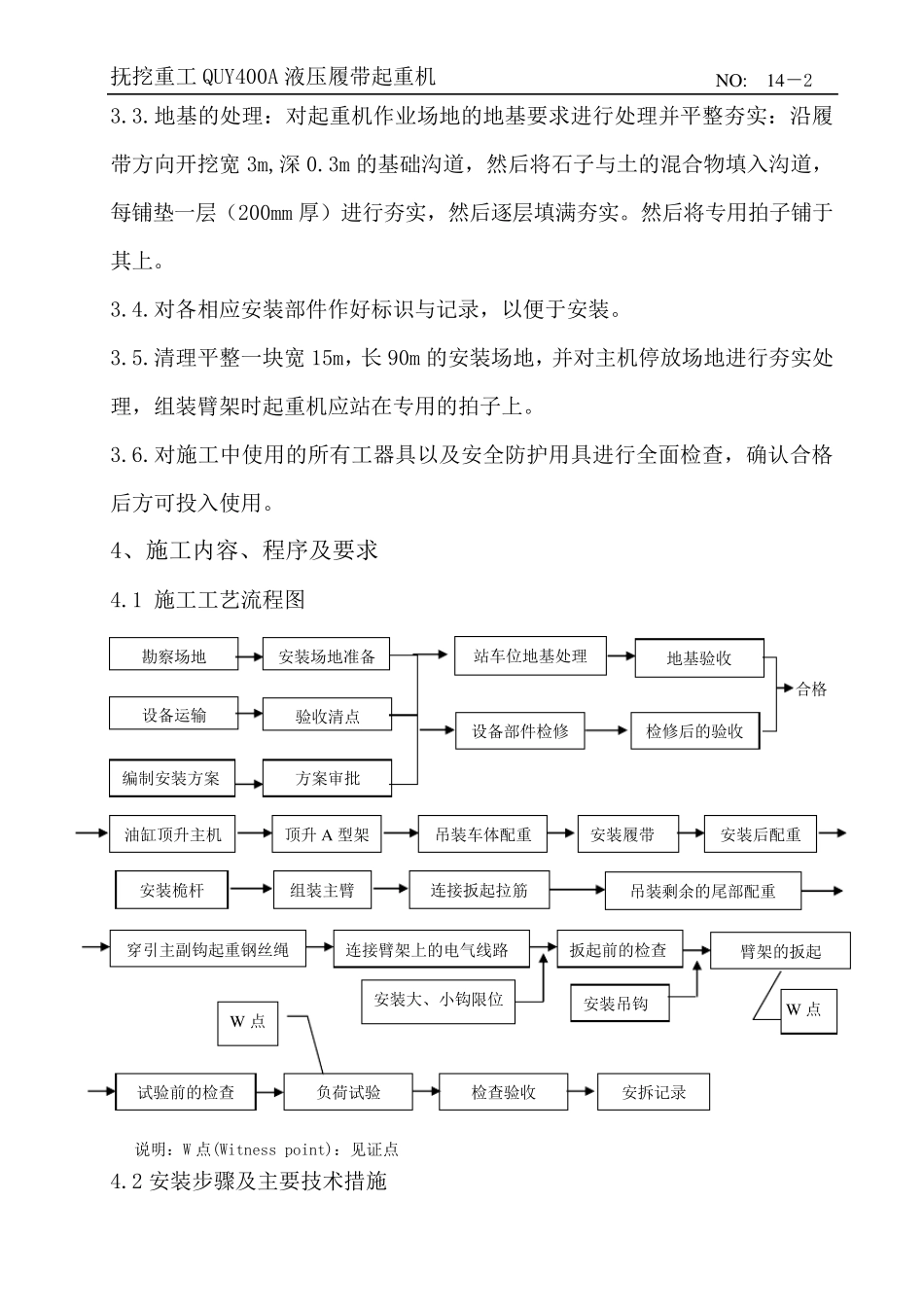

抚挖重工QUY400A 液压履带起重机 N O : 14-1 抚挖重工QUY400A 液压履带起重机拆装方案 1、概 况 介 绍 抚挖重工QUY400A 液压履带起重机由辽宁抚挖重工机械股份有限公司生产,具有安装方便,作业范围广,施工作业机动灵活,起重能力大,施工中可根据工程需要进行不同工况的自由组合等特点。臂架型号为:主臂—S 型杆,副臂—W 型杆,扳起架—D 型杆;车体配重160t,主配重160t。根据工程需要,在本工程施工准备安装为SD 工况:S=84m,D=10m。编制安装方案如下: 2、编 制 依 据 2.1 抚挖重工QUY400A 液压履带起重机随机资料 2.2《电业安全工作规程(火力发电厂部分)》DL5009.1-2002; 2.3《电力建设安全健康与环境管理工作规定》国家电网工〔2003〕168 号; 2.4《起重机械安全规程》 GB 6067-85; 2.5《国家电网公司电力建设起重机械安全管理重点措施》(试行); 2.6《国家电网公司电力建设起重机械安全监督管理办法》国家电网安监(2008)891 号; 2.7《起重设备安装工程施工及验收规范》GB 50278-98 2.8《起重机试验规范和程序》GB 5905-86 2.9《电力建设起重机械安装拆卸工艺指导手册》国家电网基建部。 3、施 工 准 备 3.1 所有参与安装人员要求安全培训上岗。 3.2.设备的清点和检查:对设备进行全面检查,如有缺损,在安装前及时提出,修复 、处 理并 作好 记 录 。对于 备用 的随机工具及配件 妥 善 存 放 。 抚挖重工QUY400A 液压履带起重机 NO: 14-2 3.3.地基的处理:对起重机作业场地的地基要求进行处理并平整夯实:沿履带方向开挖宽3m,深0.3m 的基础沟道,然后将石子与土的混合物填入沟道,每铺垫一层(200mm 厚)进行夯实,然后逐层填满夯实。然后将专用拍子铺于其上。 3.4.对各相应安装部件作好标识与记录,以便于安装。 3.5.清理平整一块宽15m,长90m 的安装场地,并对主机停放场地进行夯实处理,组装臂架时起重机应站在专用的拍子上。 3.6.对施工中使用的所有工器具以及安全防护用具进行全面检查,确认合格后方可投入使用。 4、施工内容、程序及要求 4.1 施工工艺流程图 合格 说明:W 点(Witness point):见证点 4.2 安装步骤及主要技术措施 安装履带 吊装车体配重 勘察场地 安装场地准备 设备运输 验收清点 方案审批 检修后的验收 设备部件检修 站车位地基处理 地基验收 顶升A 型架 油缸顶升主机 安装桅杆 组装主臂 连接扳起拉...
