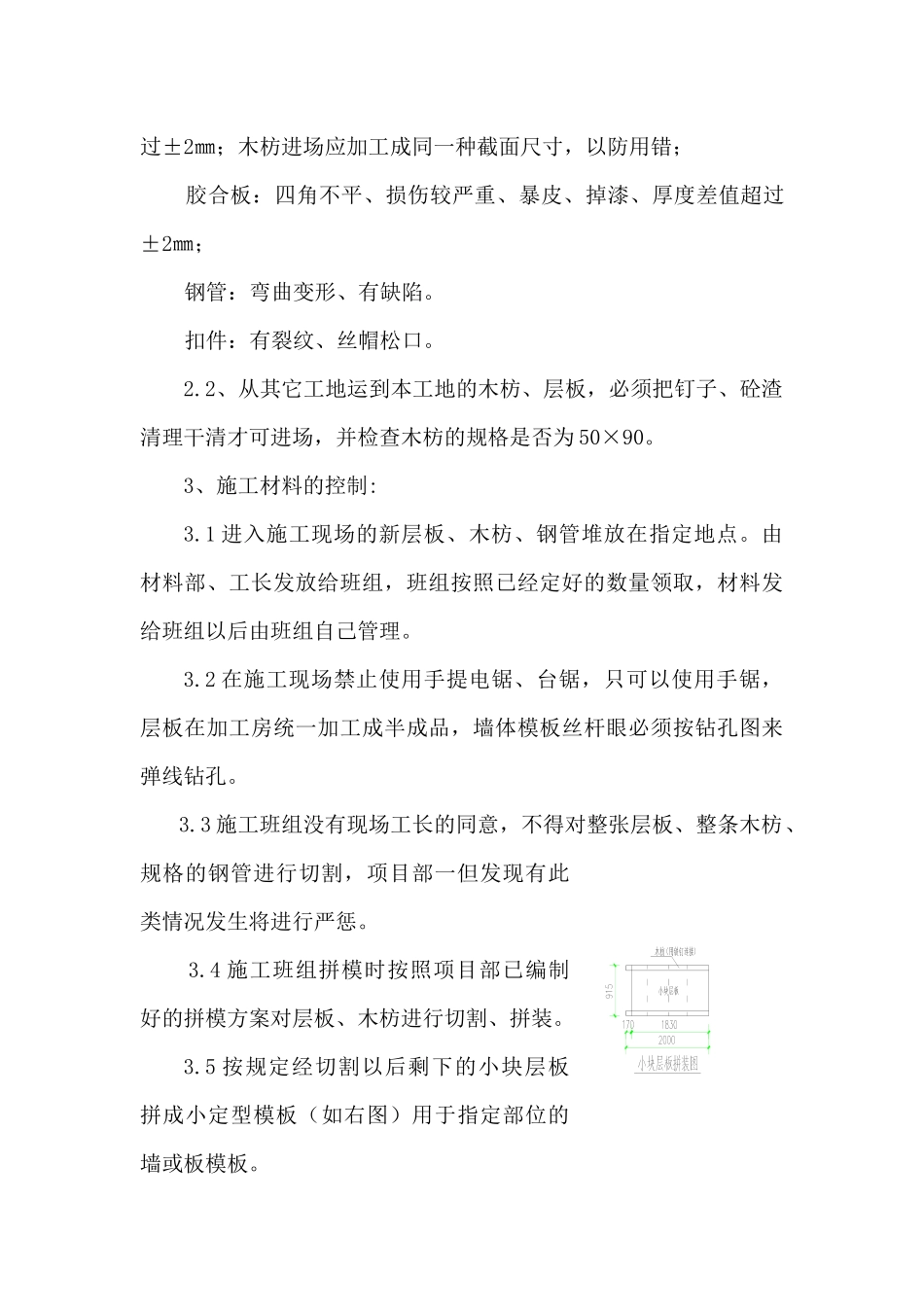

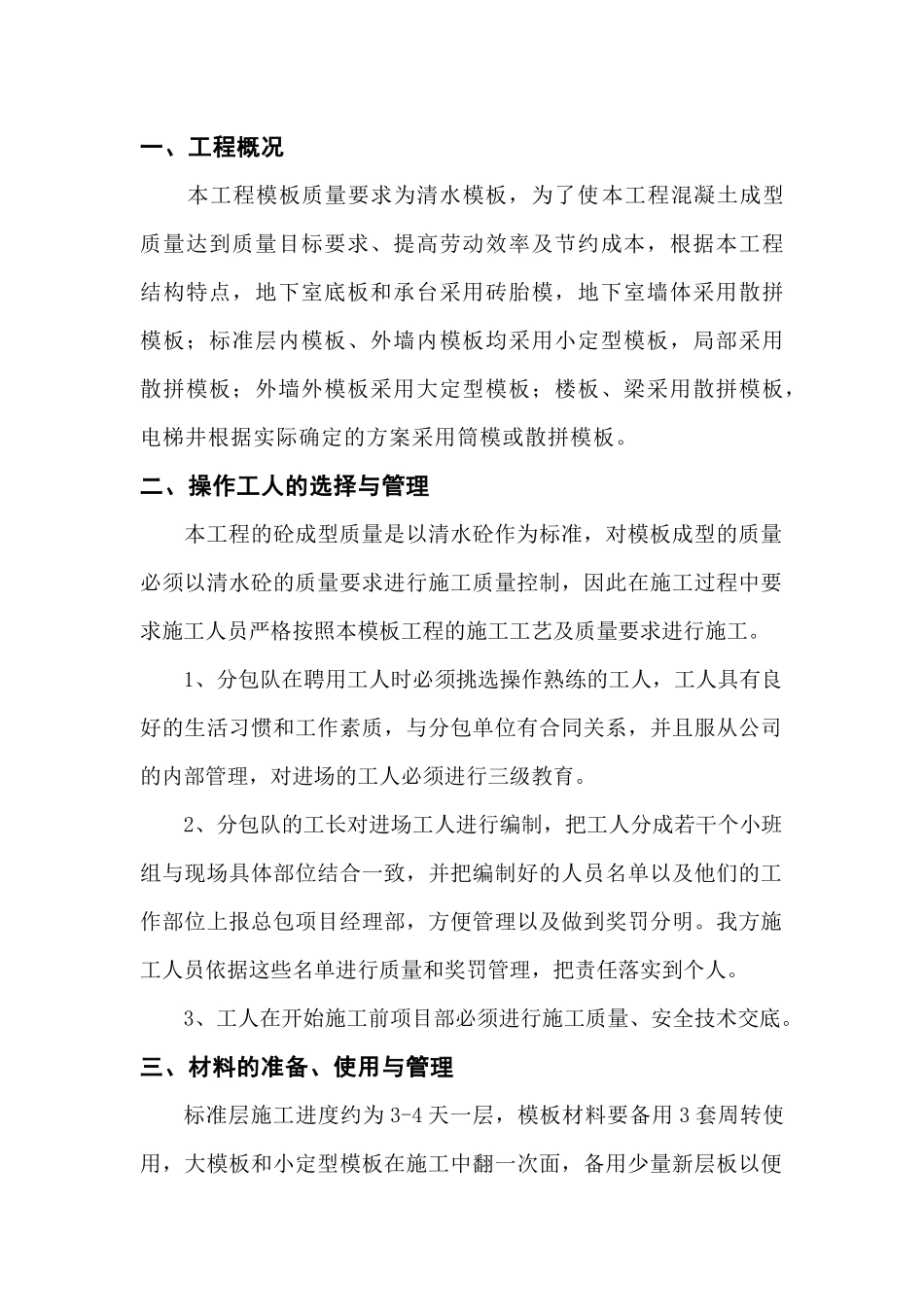

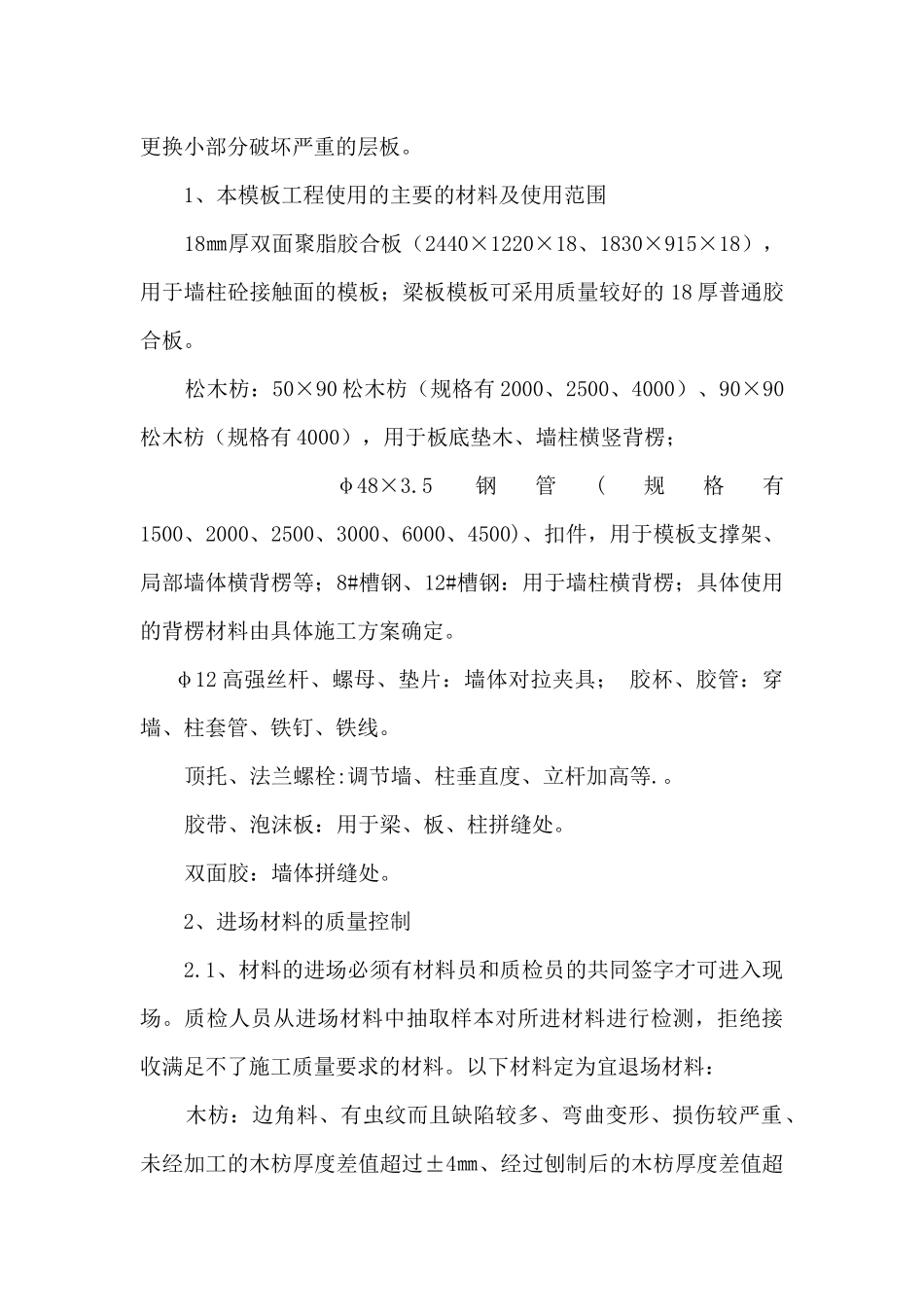

一、工程概况本工程模板质量要求为清水模板,为了使本工程混凝土成型质量达到质量目标要求、提高劳动效率及节约成本,根据本工程结构特点,地下室底板和承台采用砖胎模,地下室墙体采用散拼模板;标准层内模板、外墙内模板均采用小定型模板,局部采用散拼模板;外墙外模板采用大定型模板;楼板、梁采用散拼模板,电梯井根据实际确定的方案采用筒模或散拼模板。二、操作工人的选择与管理本工程的砼成型质量是以清水砼作为标准,对模板成型的质量必须以清水砼的质量要求进行施工质量控制,因此在施工过程中要求施工人员严格按照本模板工程的施工工艺及质量要求进行施工。1、分包队在聘用工人时必须挑选操作熟练的工人,工人具有良好的生活习惯和工作素质,与分包单位有合同关系,并且服从公司的内部管理,对进场的工人必须进行三级教育。2、分包队的工长对进场工人进行编制,把工人分成若干个小班组与现场具体部位结合一致,并把编制好的人员名单以及他们的工作部位上报总包项目经理部,方便管理以及做到奖罚分明。我方施工人员依据这些名单进行质量和奖罚管理,把责任落实到个人。3、工人在开始施工前项目部必须进行施工质量、安全技术交底。三、材料的准备、使用与管理标准层施工进度约为 3-4 天一层,模板材料要备用 3 套周转使用,大模板和小定型模板在施工中翻一次面,备用少量新层板以便更换小部分破坏严重的层板。1、本模板工程使用的主要的材料及使用范围 18㎜厚双面聚脂胶合板(2440×1220×18、1830×915×18),用于墙柱砼接触面的模板;梁板模板可采用质量较好的 18 厚普通胶合板。 松木枋:50×90 松木枋(规格有 2000、2500、4000)、90×90松木枋(规格有 4000),用于板底垫木、墙柱横竖背楞; φ48×3.5钢管(规格有1500、2000、2500、3000、6000、4500)、扣件,用于模板支撑架、局部墙体横背楞等;8#槽钢、12#槽钢:用于墙柱横背楞;具体使用的背楞材料由具体施工方案确定。 φ12 高强丝杆、螺母、垫片:墙体对拉夹具; 胶杯、胶管:穿墙、柱套管、铁钉、铁线。顶托、法兰螺栓:调节墙、柱垂直度、立杆加高等.。胶带、泡沫板:用于梁、板、柱拼缝处。 双面胶:墙体拼缝处。2、进场材料的质量控制 2.1、材料的进场必须有材料员和质检员的共同签字才可进入现场。质检人员从进场材料中抽取样本对所进材料进行检测,拒绝接收满足不了施工质量要求的材料。以下材料定为宜退场材料: 木枋:边角料、有虫纹而且缺陷较多、...
