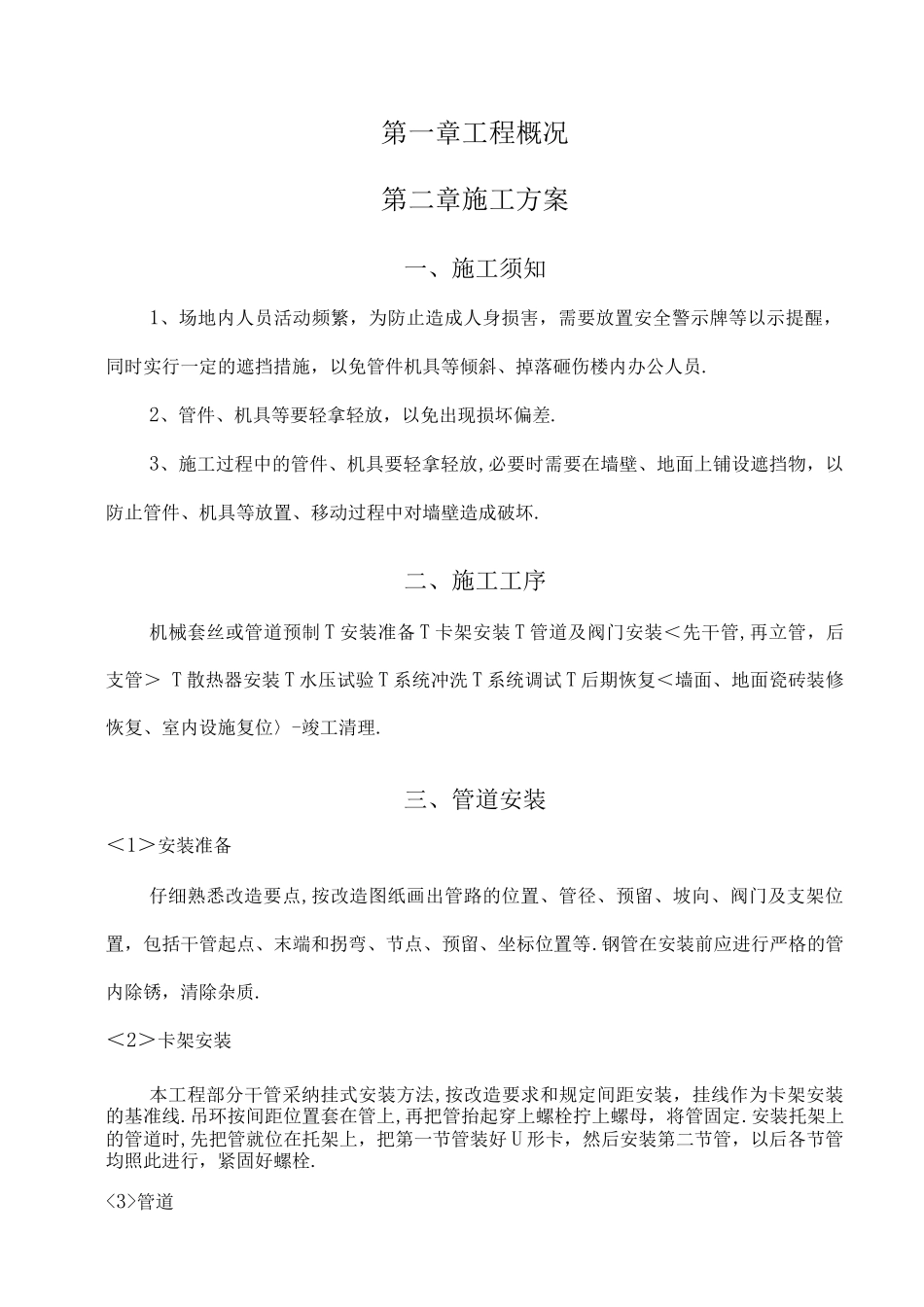

第一章工程概况第二章施工方案一、施工须知1、场地内人员活动频繁,为防止造成人身损害,需要放置安全警示牌等以示提醒,同时实行一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内办公人员
2、管件、机具等要轻拿轻放,以免出现损坏偏差
3、施工过程中的管件、机具要轻拿轻放,必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁造成破坏
二、施工工序机械套丝或管道预制 T 安装准备 T 卡架安装 T 管道及阀门安装<先干管,再立管,后支管> T 散热器安装 T 水压试验 T 系统冲洗 T 系统调试 T 后期恢复<墙面、地面瓷砖装修恢复、室内设施复位〉-竣工清理
三、管道安装<1>安装准备仔细熟悉改造要点,按改造图纸画出管路的位置、管径、预留、坡向、阀门及支架位置,包括干管起点、末端和拐弯、节点、预留、坐标位置等
钢管在安装前应进行严格的管内除锈,清除杂质
<2>卡架安装本工程部分干管采纳挂式安装方法,按改造要求和规定间距安装,挂线作为卡架安装的基准线
吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定
安装托架上的管道时,先把管就位在托架上,把第一节管装好 U 形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓

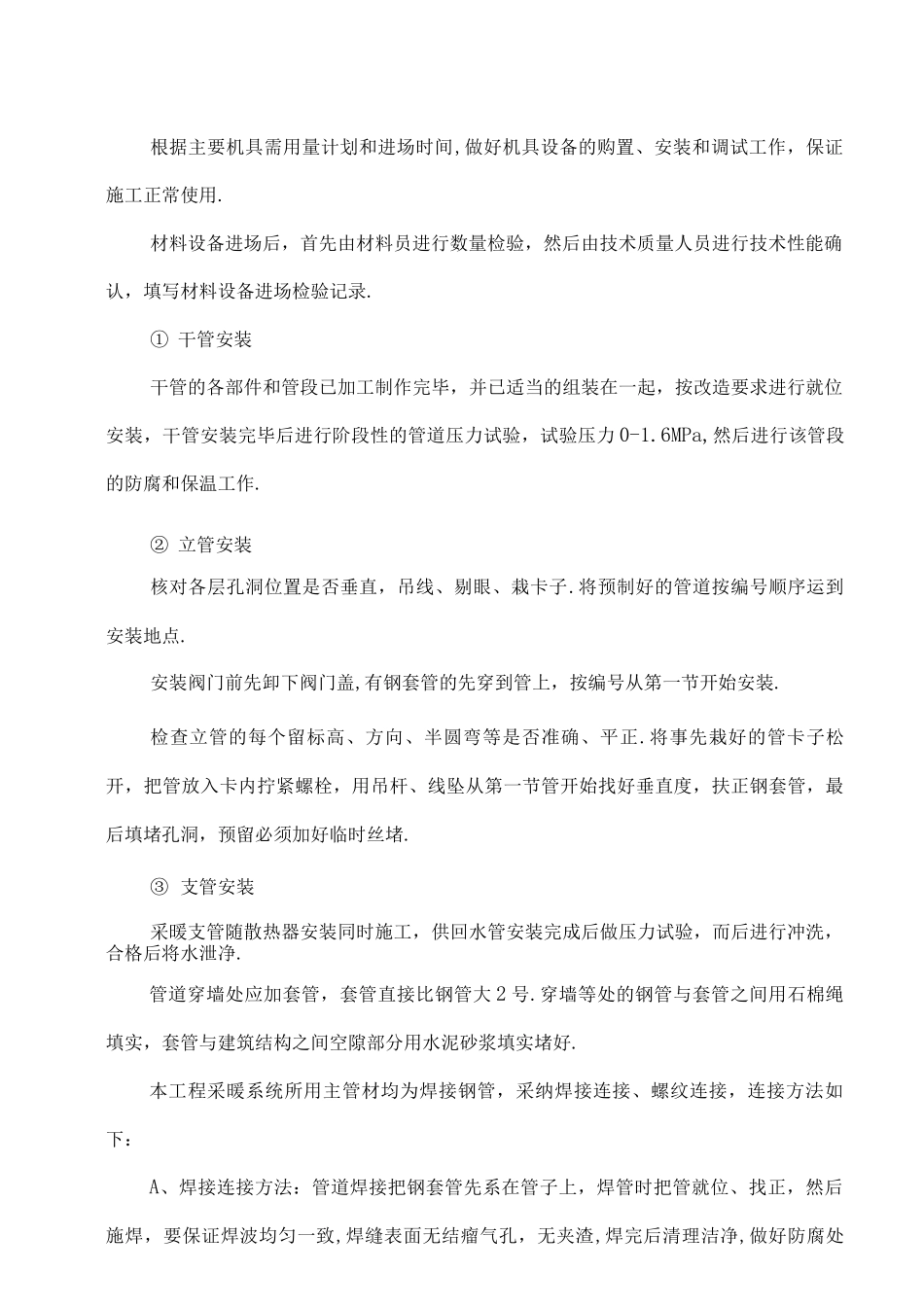

管道根据主要机具需用量计划和进场时间,做好机具设备的购置、安装和调试工作,保证施工正常使用
材料设备进场后,首先由材料员进行数量检验,然后由技术质量人员进行技术性能确认,填写材料设备进场检验记录
① 干管安装干管的各部件和管段已加工制作完毕,并已适当的组装在一起,按改造要求进行就位安装,干管安装完毕后进行阶段性的管道压力试验,试验压力 0-1
6MPa,然后进行该管段的防腐和保温工作
② 立管安装核对各层孔洞位置是否垂直,吊线、剔眼、栽卡子
将预制好的管道按编号顺序运到安装地点
安装阀门前先卸下阀门盖,有钢套管的先穿到管上,按编号从第一节开
