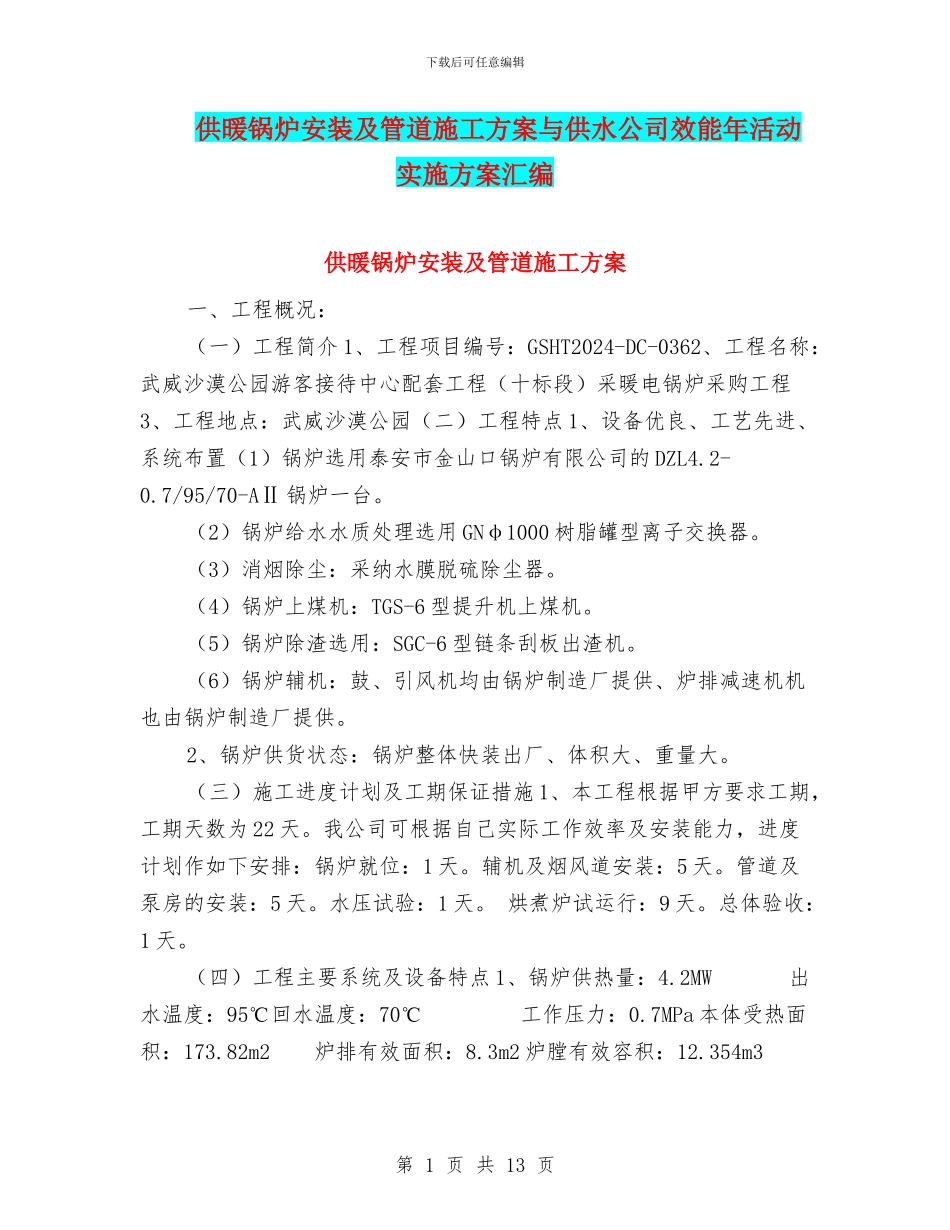

下载后可任意编辑供暖锅炉安装及管道施工方案与供水公司效能年活动实施方案汇编供暖锅炉安装及管道施工方案一、工程概况:(一)工程简介1、工程项目编号:GSHT2024-DC-0362、工程名称:武威沙漠公园游客接待中心配套工程(十标段)采暖电锅炉采购工程3、工程地点:武威沙漠公园(二)工程特点1、设备优良、工艺先进、系统布置(1)锅炉选用泰安市金山口锅炉有限公司的DZL4
7/95/70-AⅡ锅炉一台
(2)锅炉给水水质处理选用GNφ1000树脂罐型离子交换器
(3)消烟除尘:采纳水膜脱硫除尘器
(4)锅炉上煤机:TGS-6型提升机上煤机
(5)锅炉除渣选用:SGC-6型链条刮板出渣机
(6)锅炉辅机:鼓、引风机均由锅炉制造厂提供、炉排减速机机也由锅炉制造厂提供
2、锅炉供货状态:锅炉整体快装出厂、体积大、重量大
(三)施工进度计划及工期保证措施1、本工程根据甲方要求工期,工期天数为22天
我公司可根据自己实际工作效率及安装能力,进度计划作如下安排:锅炉就位:1天
辅机及烟风道安装:5天
管道及泵房的安装:5天
水压试验:1天
烘煮炉试运行:9天
总体验收:1天

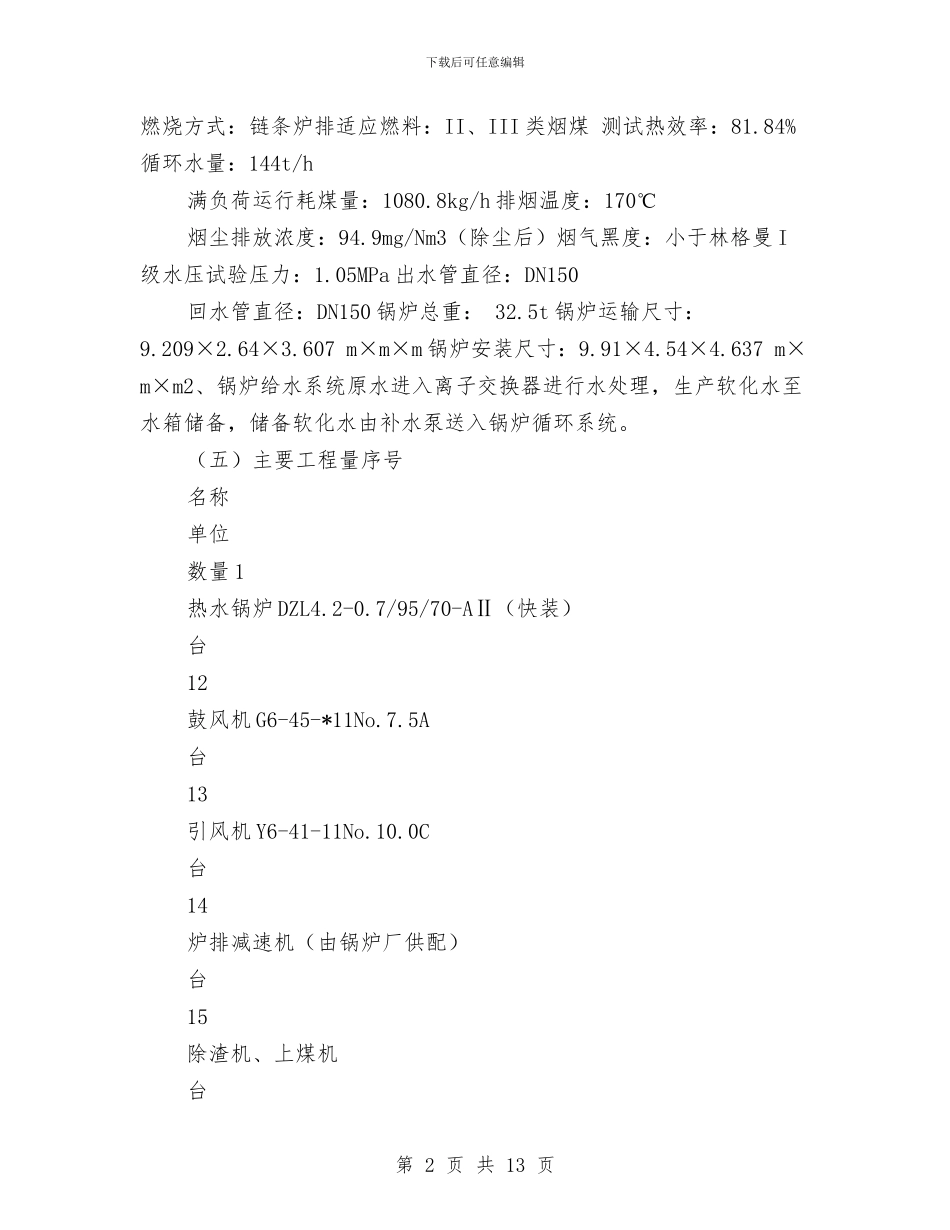

(四)工程主要系统及设备特点1、锅炉供热量:4
2MW出水温度:95℃回水温度:70℃工作压力:0
7MPa本体受热面积:173
82m2炉排有效面积:8
3m2炉膛有效容积:12
354m3第1页共13页下载后可任意编辑燃烧方式:链条炉排适应燃料:II、III类烟煤测试热效率:81
84%循环水量:144t/h满负荷运行耗煤量:1080
8kg/h排烟温度:170℃烟尘排放浓度:94
9mg/Nm3(除尘后)烟气黑度:小于林格曼I级水压试验压力:1
05MPa出水管直径:DN150回水管直径:DN150锅炉总重:32
5t锅炉运输尺寸:9

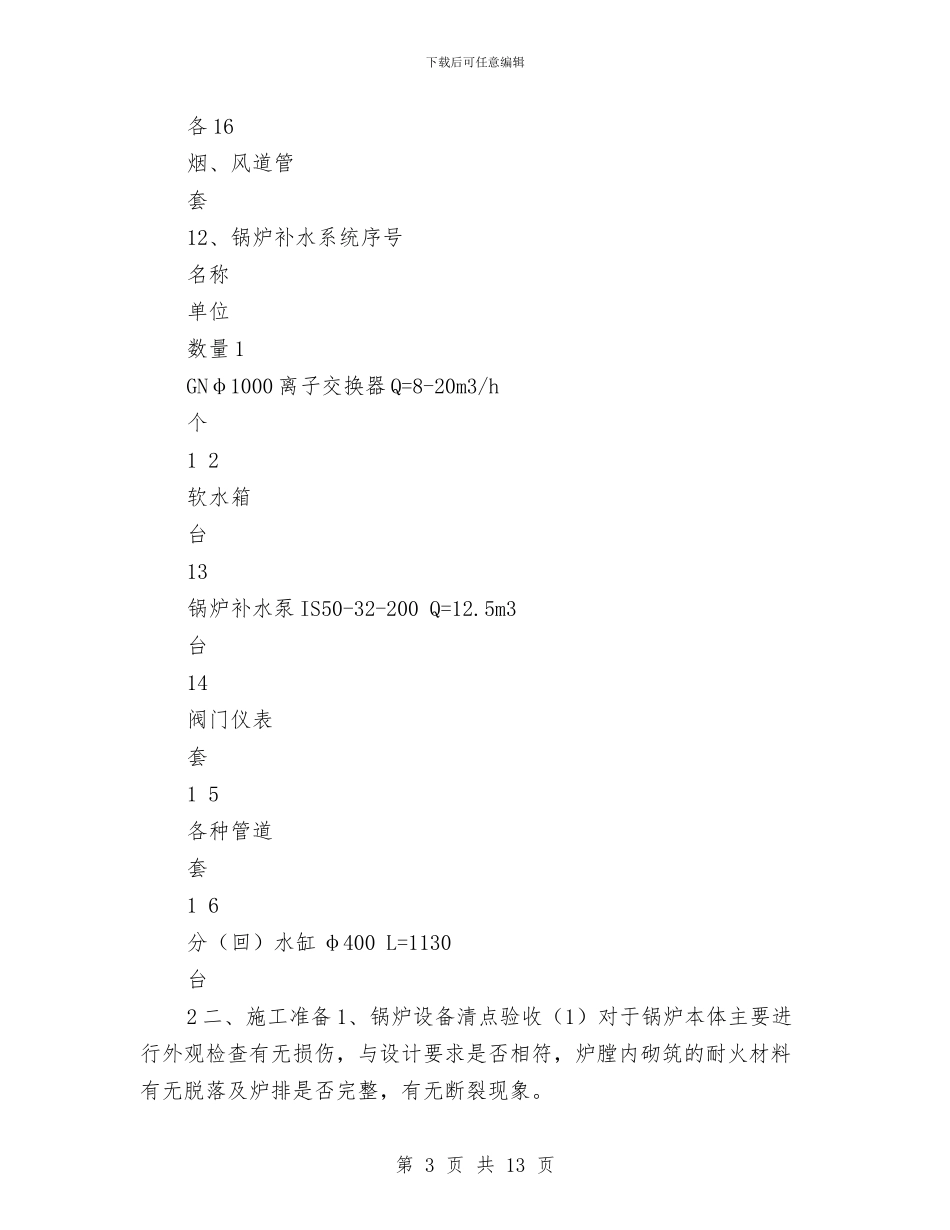

607m×m×m锅炉安装尺寸:9
