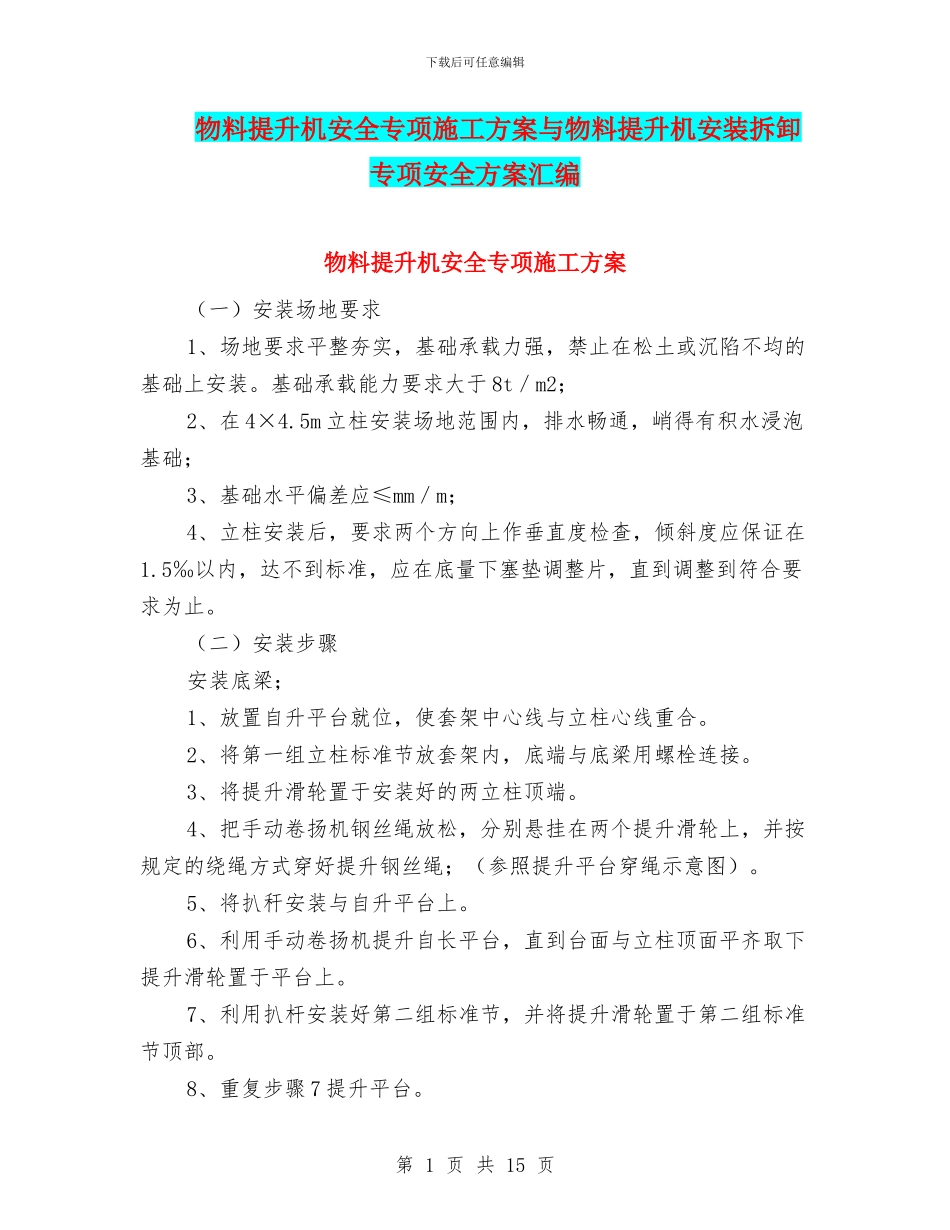

下载后可任意编辑物料提升机安全专项施工方案与物料提升机安装拆卸专项安全方案汇编物料提升机安全专项施工方案(一)安装场地要求1、场地要求平整夯实,基础承载力强,禁止在松土或沉陷不均的基础上安装
基础承载能力要求大于 8t/m2;2、在 4×4
5m 立柱安装场地范围内,排水畅通,峭得有积水浸泡基础;3、基础水平偏差应≤mm/m;4、立柱安装后,要求两个方向上作垂直度检查,倾斜度应保证在1
5‰以内,达不到标准,应在底量下塞垫调整片,直到调整到符合要求为止
(二)安装步骤安装底梁;1、放置自升平台就位,使套架中心线与立柱心线重合
2、将第一组立柱标准节放套架内,底端与底梁用螺栓连接
3、将提升滑轮置于安装好的两立柱顶端
4、把手动卷扬机钢丝绳放松,分别悬挂在两个提升滑轮上,并按规定的绕绳方式穿好提升钢丝绳;(参照提升平台穿绳示意图)
5、将扒秆安装与自升平台上
6、利用手动卷扬机提升自长平台,直到台面与立柱顶面平齐取下提升滑轮置于平台上
7、利用扒杆安装好第二组标准节,并将提升滑轮置于第二组标准节顶部
8、重复步骤 7 提升平台

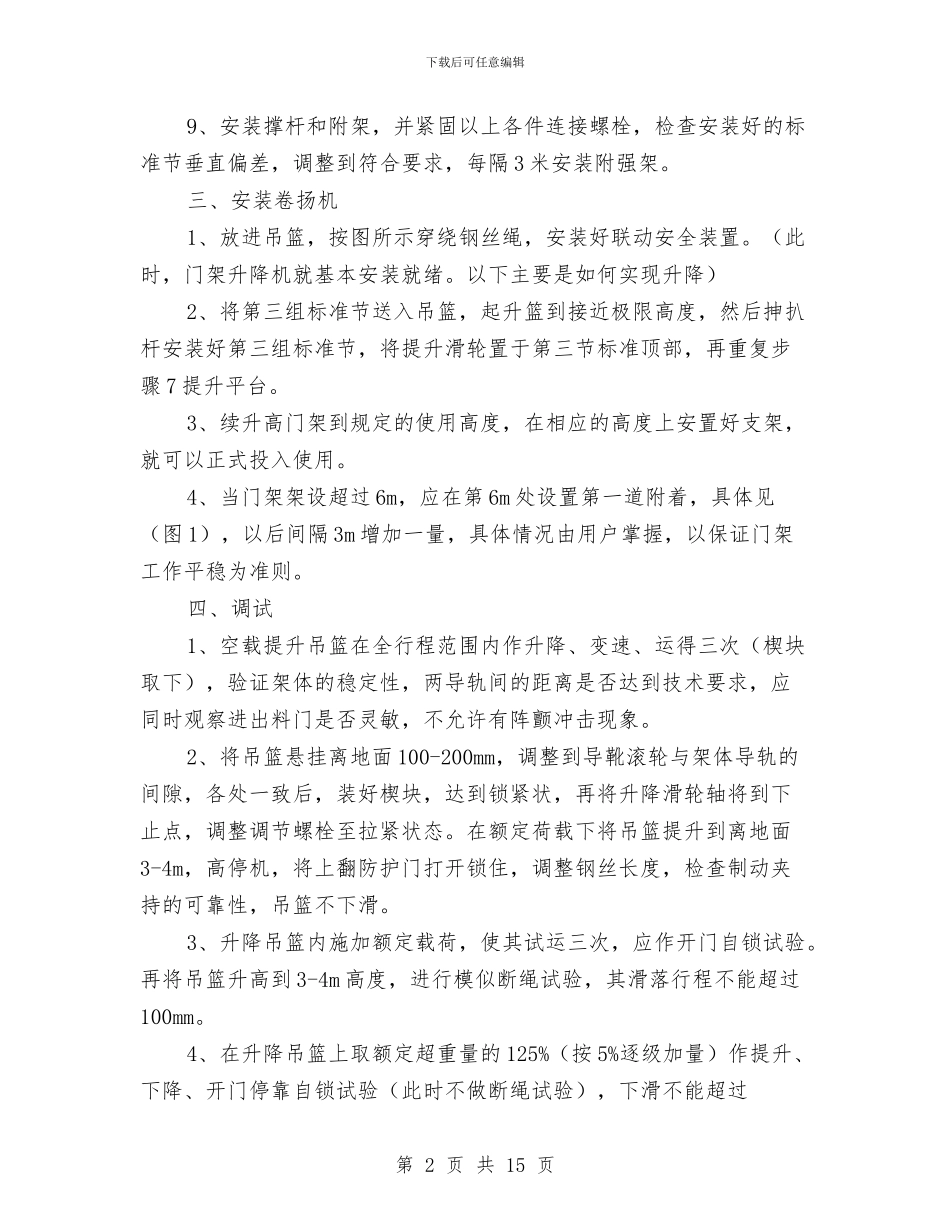

第 1 页 共 15 页下载后可任意编辑9、安装撑杆和附架,并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到符合要求,每隔 3 米安装附强架
三、安装卷扬机1、放进吊篮,按图所示穿绕钢丝绳,安装好联动安全装置
(此时,门架升降机就基本安装就绪
以下主要是如何实现升降)2、将第三组标准节送入吊篮,起升篮到接近极限高度,然后抻扒杆安装好第三组标准节,将提升滑轮置于第三节标准顶部,再重复步骤 7 提升平台
3、续升高门架到规定的使用高度,在相应的高度上安置好支架,就可以正式投入使用
4、当门架架设超过 6m,应在第 6m 处设置第一道附着,具体见(图 1),以后间隔 3m 增加一量,具体情况由用户掌握,以保证门架工作平稳为准则

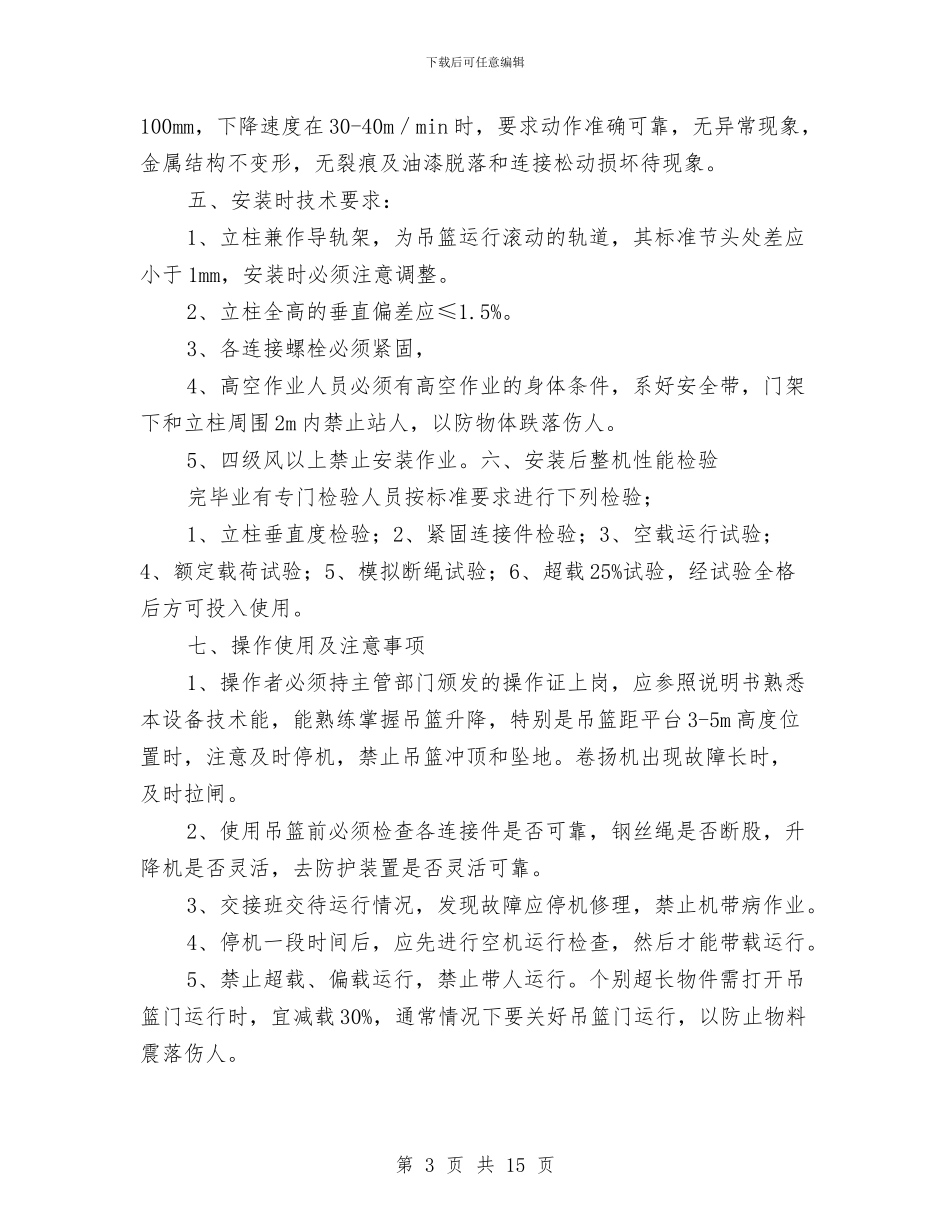

四、调试1、空载提升
