箱涵及圆管涵施工监理控制要点

箱涵及圆管涵施工监理控制要点_第1页
1/7
箱涵及圆管涵施工监理控制要点_第2页
2/7
箱涵及圆管涵施工监理控制要点_第3页
3/7

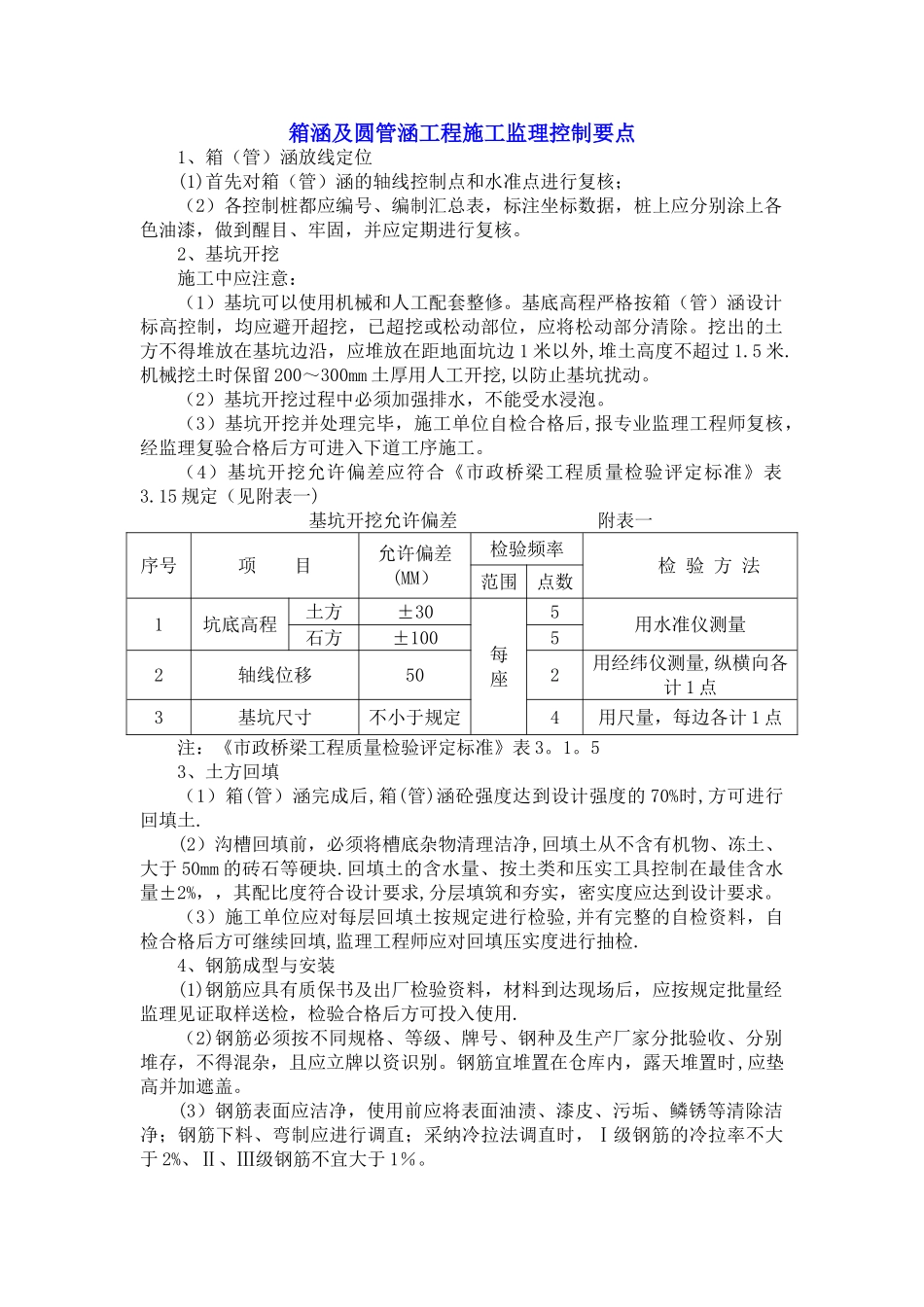

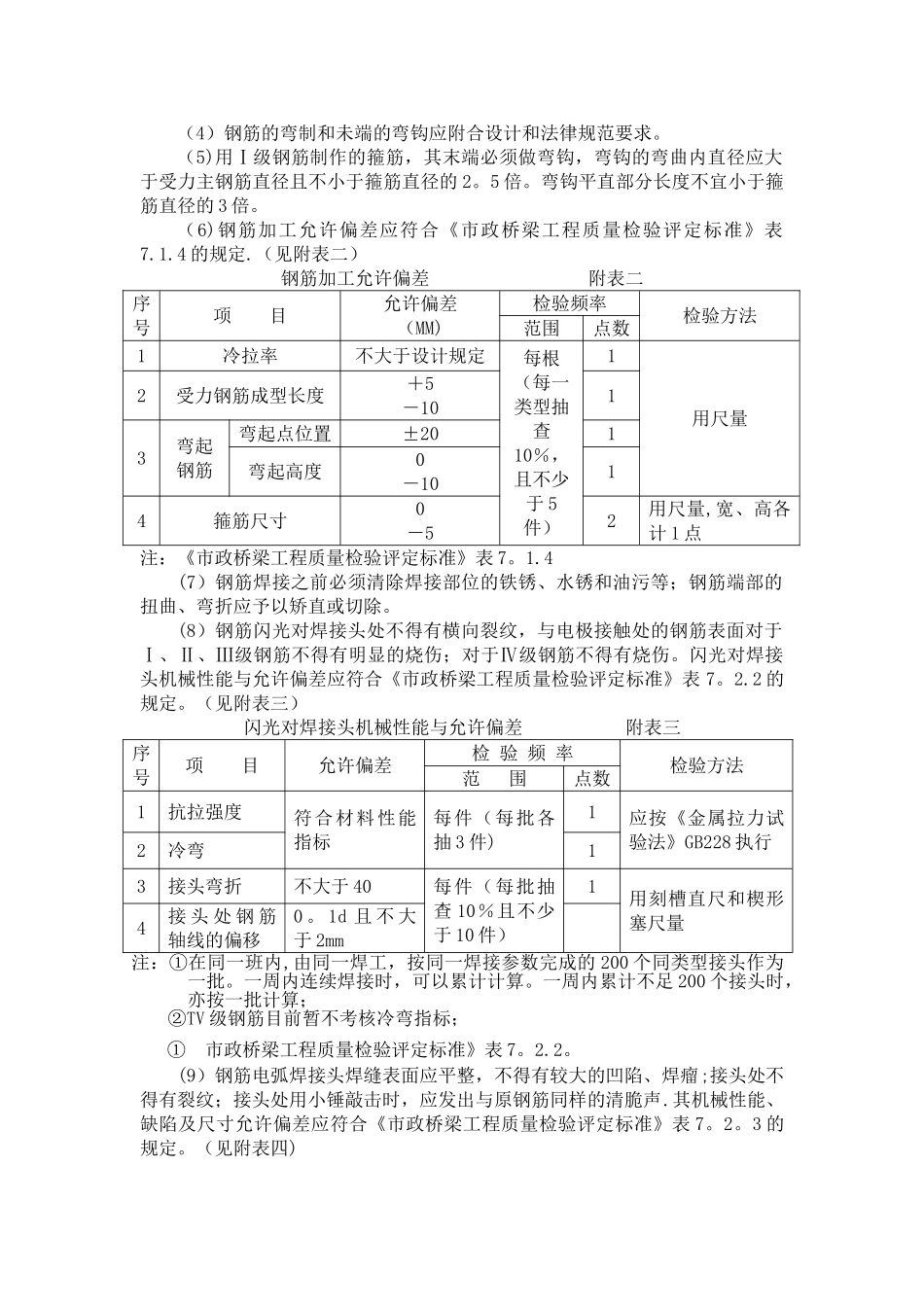

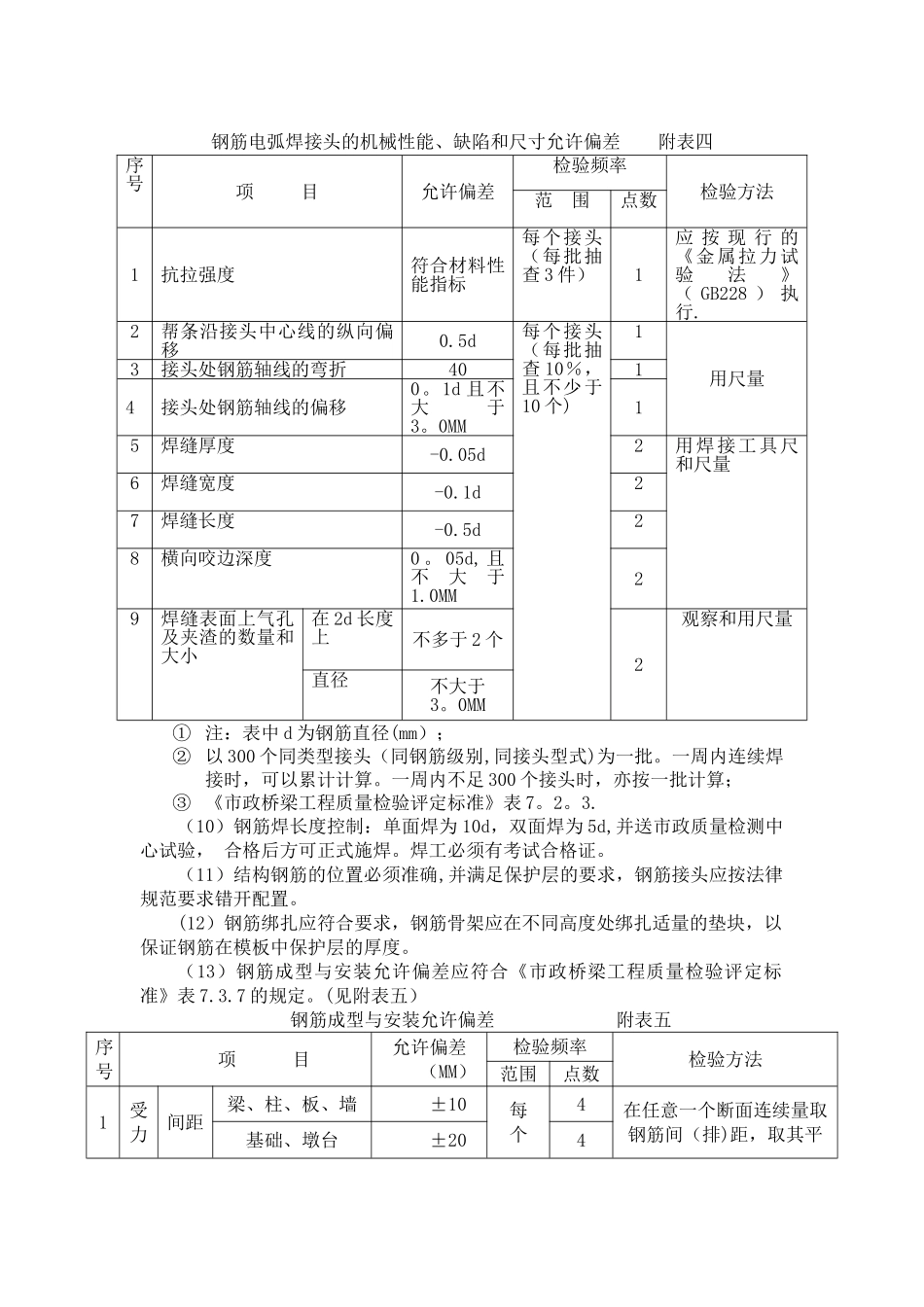

箱涵及圆管涵工程施工监理控制要点1、箱(管)涵放线定位(1)首先对箱(管)涵的轴线控制点和水准点进行复核;(2)各控制桩都应编号、编制汇总表,标注坐标数据,桩上应分别涂上各色油漆,做到醒目、牢固,并应定期进行复核。2、基坑开挖施工中应注意:(1)基坑可以使用机械和人工配套整修。基底高程严格按箱(管)涵设计标高控制,均应避开超挖,已超挖或松动部位,应将松动部分清除。挖出的土方不得堆放在基坑边沿,应堆放在距地面坑边 1 米以外,堆土高度不超过 1.5 米.机械挖土时保留 200~300mm 土厚用人工开挖,以防止基坑扰动。(2)基坑开挖过程中必须加强排水,不能受水浸泡。(3)基坑开挖并处理完毕,施工单位自检合格后,报专业监理工程师复核,经监理复验合格后方可进入下道工序施工。(4)基坑开挖允许偏差应符合《市政桥梁工程质量检验评定标准》表3.15 规定(见附表一)基坑开挖允许偏差 附表一序号项 目允许偏差(MM)检验频率检 验 方 法范围点数1坑底高程土方±30每座5用水准仪测量石方±10052轴线位移502用经纬仪测量,纵横向各计 1 点3基坑尺寸不小于规定4用尺量,每边各计 1 点注:《市政桥梁工程质量检验评定标准》表 3。1。53、土方回填(1)箱(管)涵完成后,箱(管)涵砼强度达到设计强度的 70%时,方可进行回填土.(2)沟槽回填前,必须将槽底杂物清理洁净,回填土从不含有机物、冻土、大于 50mm 的砖石等硬块.回填土的含水量、按土类和压实工具控制在最佳含水量±2%,,其配比度符合设计要求,分层填筑和夯实,密实度应达到设计要求。(3)施工单位应对每层回填土按规定进行检验,并有完整的自检资料,自检合格后方可继续回填,监理工程师应对回填压实度进行抽检.4、钢筋成型与安装(1)钢筋应具有质保书及出厂检验资料,材料到达现场后,应按规定批量经监理见证取样送检,检验合格后方可投入使用.(2)钢筋必须按不同规格、等级、牌号、钢种及生产厂家分批验收、分别堆存,不得混杂,且应立牌以资识别。钢筋宜堆置在仓库内,露天堆置时,应垫高并加遮盖。(3)钢筋表面应洁净,使用前应将表面油渍、漆皮、污垢、鳞锈等清除洁净;钢筋下料、弯制应进行调直;采纳冷拉法调直时,Ⅰ级钢筋的冷拉率不大于 2%、Ⅱ、Ⅲ级钢筋不宜大于 1%。(4)钢筋的弯制和未端的弯钩应附合设计和法律规范要求。(5)用Ⅰ级钢筋制作的箍筋,其末端必须做弯钩,弯钩的弯曲内直径应大于受力主钢筋直径且不小于箍筋直径的 2。5 倍。弯钩...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

箱涵及圆管涵施工监理控制要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
