电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

建筑工程质量控制点

建筑工程质量控制点_第1页
1/36
建筑工程质量控制点_第2页
2/36
建筑工程质量控制点_第3页
3/36

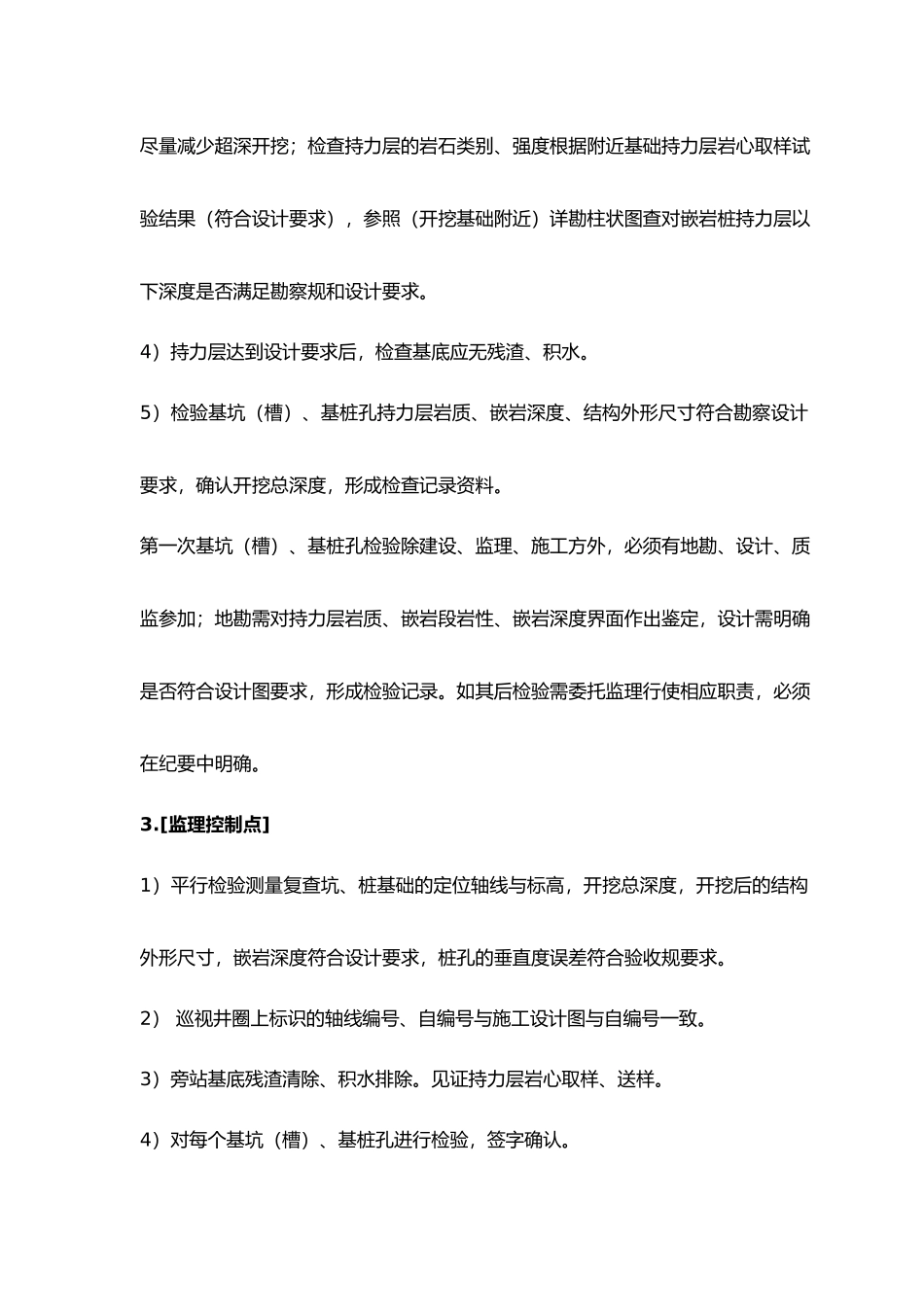

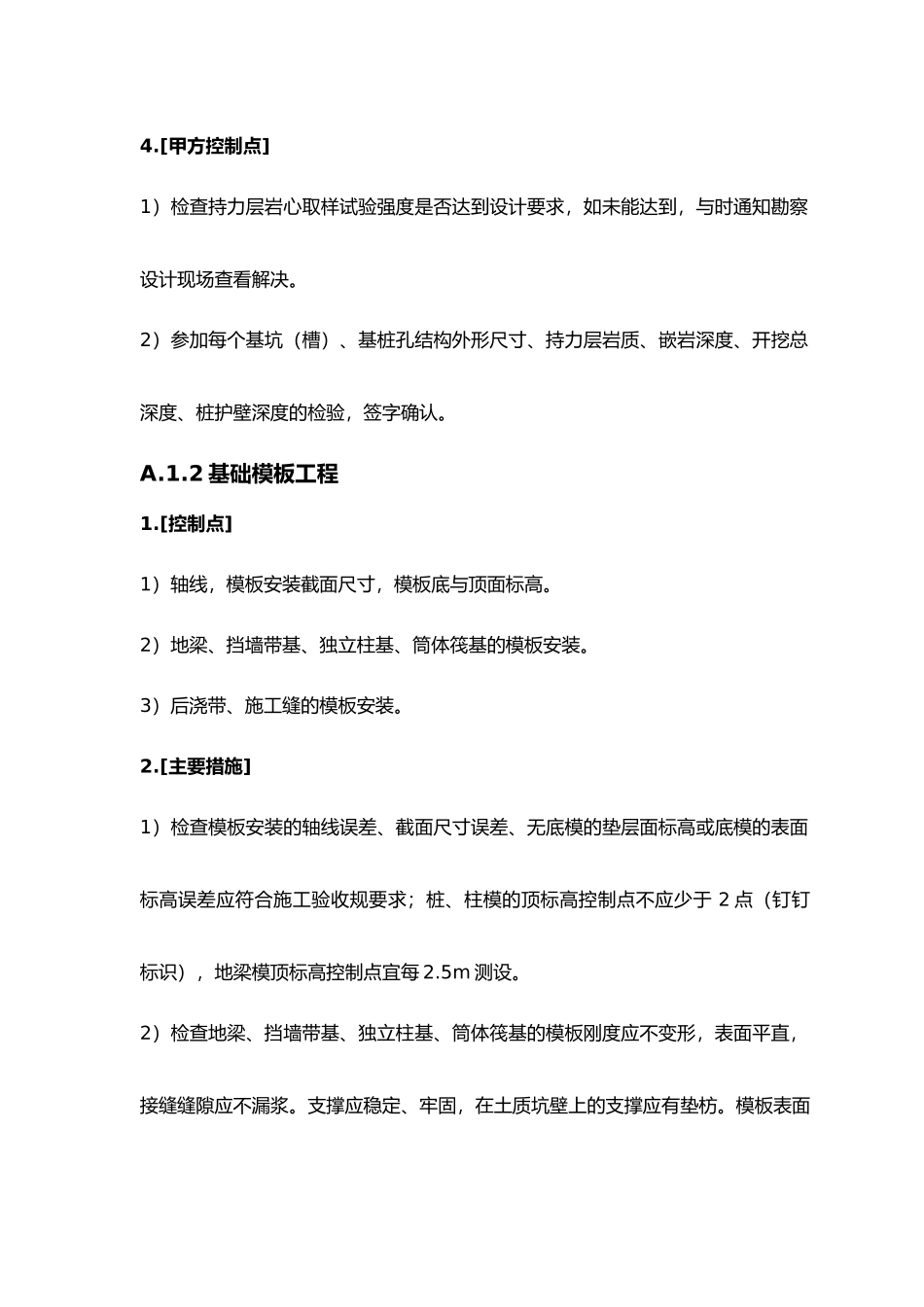

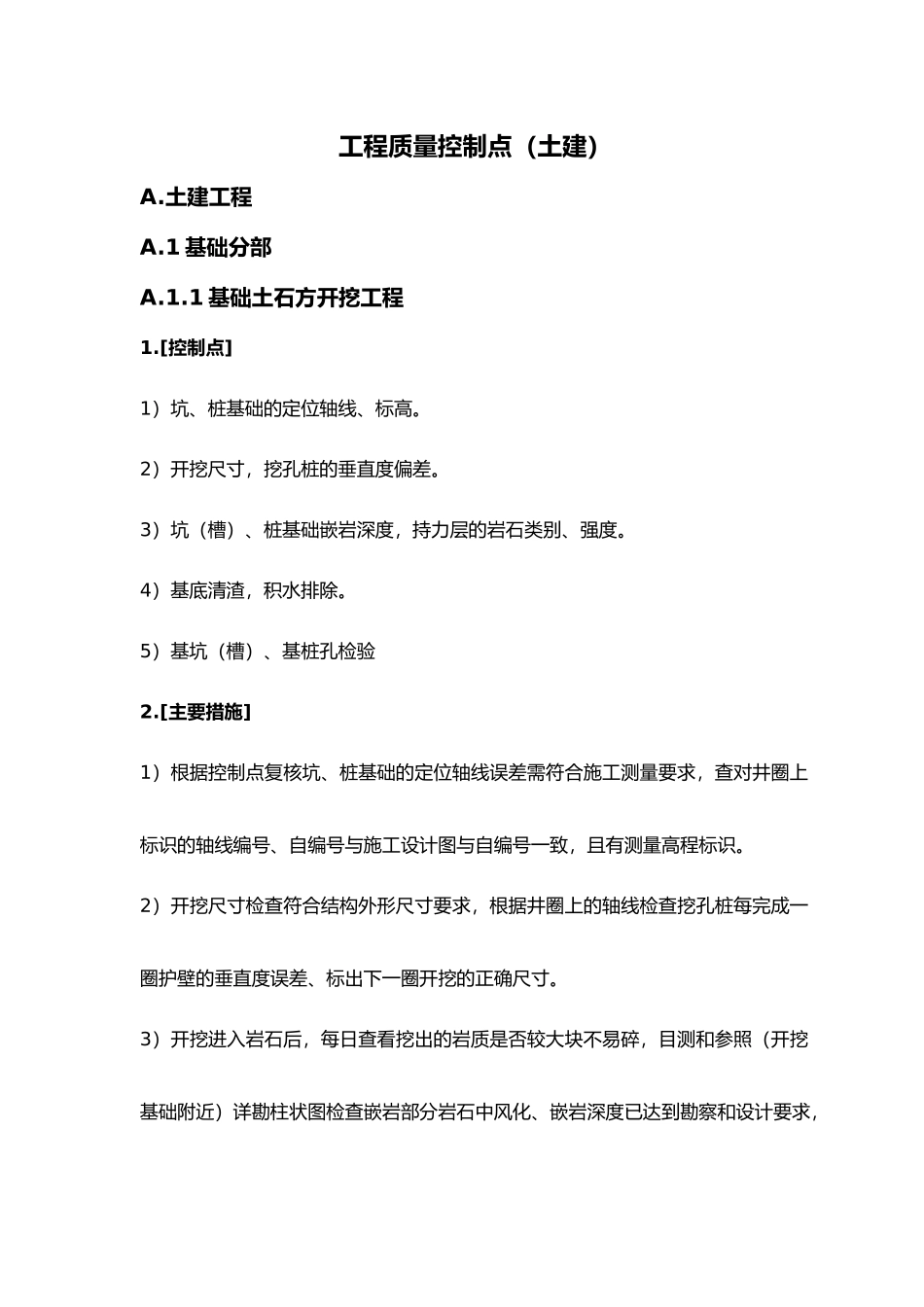

工程质量控制点(土建)A.土建工程A.1 基础分部A.1.1 基础土石方开挖工程1.[控制点]1)坑、桩基础的定位轴线、标高。2)开挖尺寸,挖孔桩的垂直度偏差。3)坑(槽)、桩基础嵌岩深度,持力层的岩石类别、强度。4)基底清渣,积水排除。5)基坑(槽)、基桩孔检验2.[主要措施]1)根据控制点复核坑、桩基础的定位轴线误差需符合施工测量要求,查对井圈上标识的轴线编号、自编号与施工设计图与自编号一致,且有测量高程标识。2)开挖尺寸检查符合结构外形尺寸要求,根据井圈上的轴线检查挖孔桩每完成一圈护壁的垂直度误差、标出下一圈开挖的正确尺寸。3)开挖进入岩石后,每日查看挖出的岩质是否较大块不易碎,目测和参照(开挖基础附近)详勘柱状图检查嵌岩部分岩石中风化、嵌岩深度已达到勘察和设计要求,尽量减少超深开挖;检查持力层的岩石类别、强度根据附近基础持力层岩心取样试验结果(符合设计要求),参照(开挖基础附近)详勘柱状图查对嵌岩桩持力层以下深度是否满足勘察规和设计要求。4)持力层达到设计要求后,检查基底应无残渣、积水。5)检验基坑(槽)、基桩孔持力层岩质、嵌岩深度、结构外形尺寸符合勘察设计要求,确认开挖总深度,形成检查记录资料。第一次基坑(槽)、基桩孔检验除建设、监理、施工方外,必须有地勘、设计、质监参加;地勘需对持力层岩质、嵌岩段岩性、嵌岩深度界面作出鉴定,设计需明确是否符合设计图要求,形成检验记录。如其后检验需委托监理行使相应职责,必须在纪要中明确。3.[监理控制点]1)平行检验测量复查坑、桩基础的定位轴线与标高,开挖总深度,开挖后的结构外形尺寸,嵌岩深度符合设计要求,桩孔的垂直度误差符合验收规要求。2) 巡视井圈上标识的轴线编号、自编号与施工设计图与自编号一致。3)旁站基底残渣清除、积水排除。见证持力层岩心取样、送样。4)对每个基坑(槽)、基桩孔进行检验,签字确认。4.[甲方控制点]1)检查持力层岩心取样试验强度是否达到设计要求,如未能达到,与时通知勘察设计现场查看解决。2)参加每个基坑(槽)、基桩孔结构外形尺寸、持力层岩质、嵌岩深度、开挖总深度、桩护壁深度的检验,签字确认。A.1.2 基础模板工程1.[控制点]1)轴线,模板安装截面尺寸,模板底与顶面标高。2)地梁、挡墙带基、独立柱基、筒体筏基的模板安装。3)后浇带、施工缝的模板安装。2.[主要措施]1)检查模板安装的轴线误差、截面尺寸误差、无底模的垫层面标高或底模的表面标高误差应符合施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑工程质量控制点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
