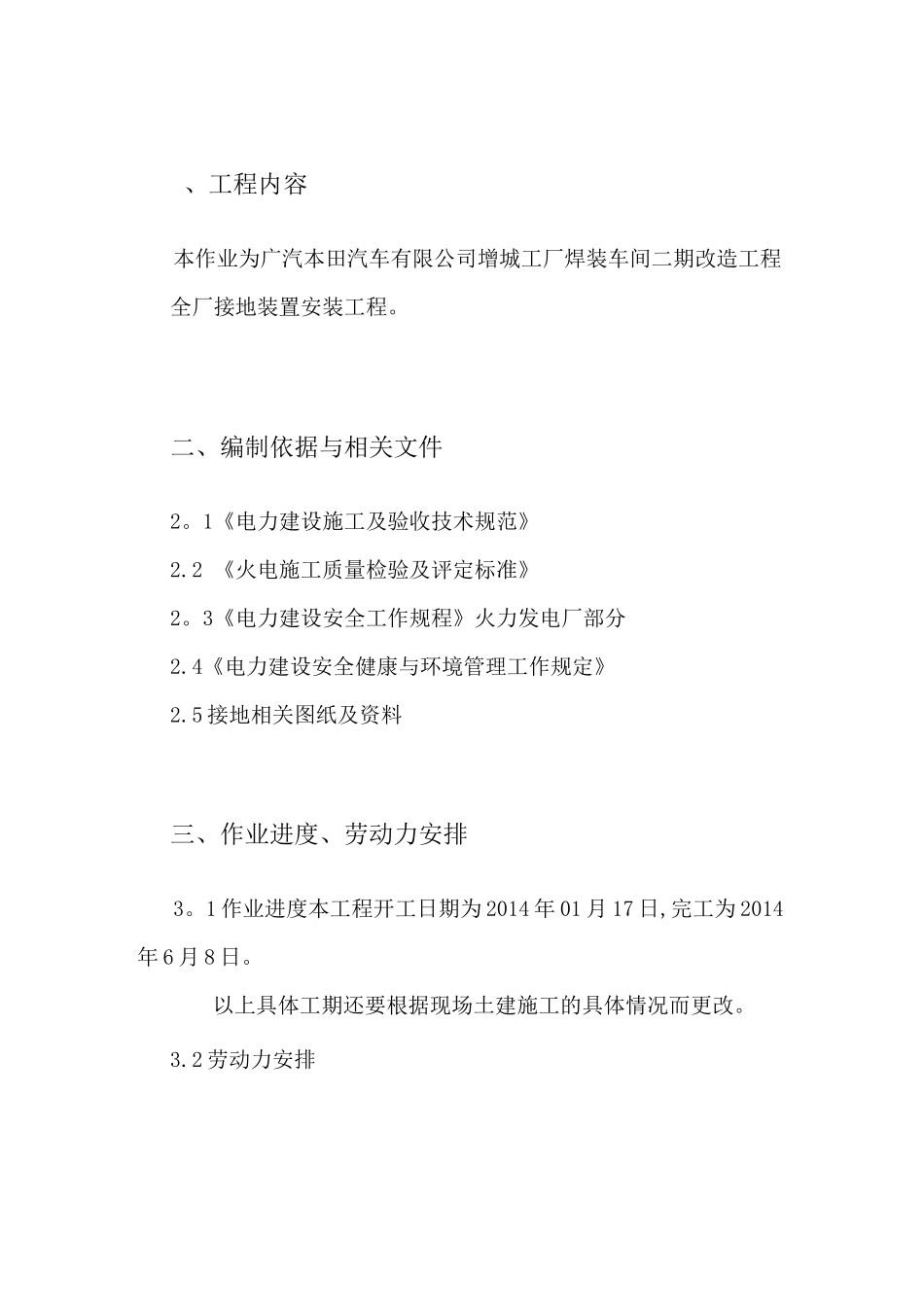

一、工程内容 2二、编制依据与相关文件 2三、作业进度、劳动力安排 2四、作业的准备工作及条件 3五、施工方法、步骤及作业程序 4六、作业的质量要求 6七、作业的环境要求 9八、作业的安全要求 11、工程内容本作业为广汽本田汽车有限公司增城工厂焊装车间二期改造工程全厂接地装置安装工程
二、编制依据与相关文件2
1《电力建设施工及验收技术规范》2
2 《火电施工质量检验及评定标准》2
3《电力建设安全工作规程》火力发电厂部分2
4《电力建设安全健康与环境管理工作规定》2
5 接地相关图纸及资料三、作业进度、劳动力安排3
1 作业进度本工程开工日期为 2014 年 01 月 17 日,完工为 2014年 6 月 8 日
以上具体工期还要根据现场土建施工的具体情况而更改

2 劳动力安排班长、技术员、安全员、质检员各 1 人,焊工—-1 人,电工1 人,力工—-1 人
3 作业机械、工具、仪器、仪表的要求:无齿锯1 台角向砂轮2把台钻1 台电工工具4套卷尺4 把大锤2把手锤3 把板车(8T)1台四、作业的准备工作及条件4
1 作业人员的资质要求:4
1 所有施工人员必须经过三级安全考试并合格
2 所有施工人员必须经过体检合格方可施工作业
3 特殊工种必须持证上岗
4 作业组长要有安装过主厂房防雷接地的经验,工作认真负责,并能组织好本组人员完成所承担的作业任务
5 组员要有一定的电气安装经验,听从指挥,积极肯干
2 作业机械、工具、仪器、仪表要求:4
冲击钻等电动工具性能稳定,能满足现场使用4
2 仪器、仪表等要经校验合格,并在有效期内使用
3 作业技术交底的安排4
1 图纸交底:就所到的图纸对施工人员进行讲解,各部分接地的位置及要求,安装方法及注意事项,使作业人员能看懂图纸
2 现场交底:按照施工图
