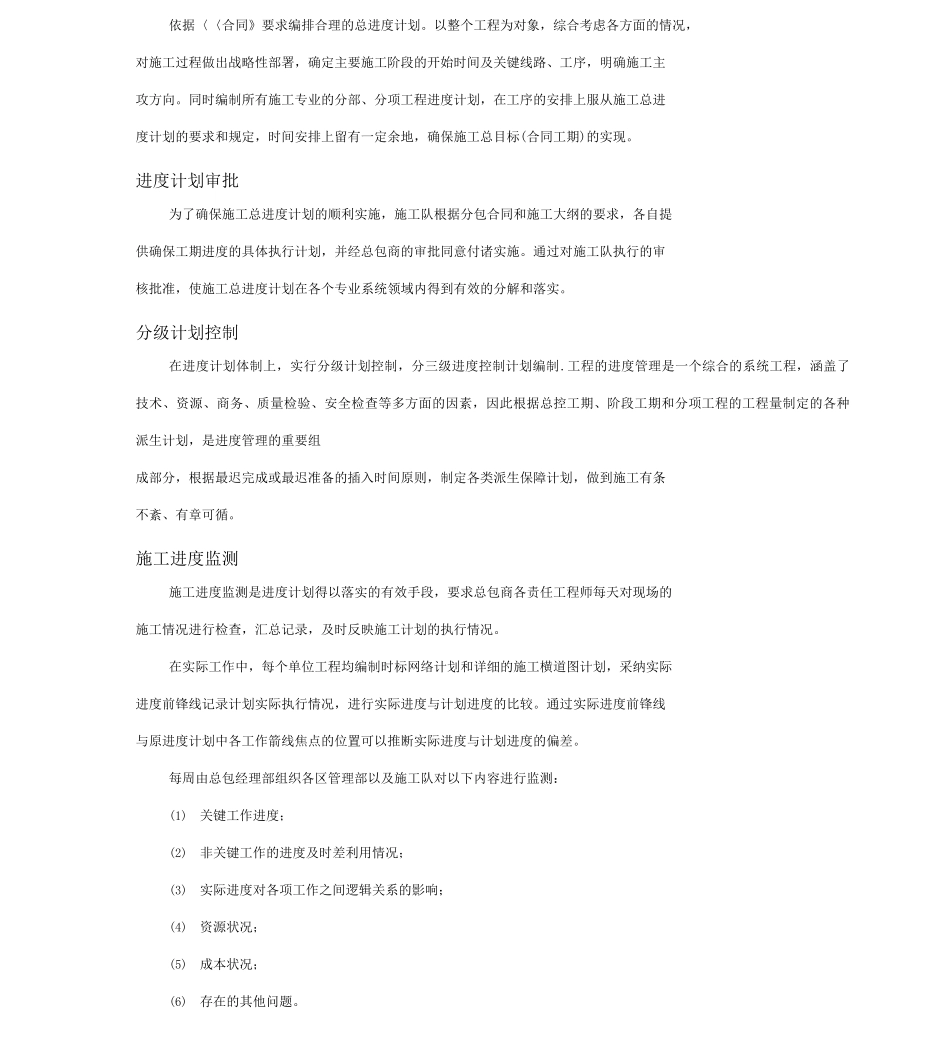

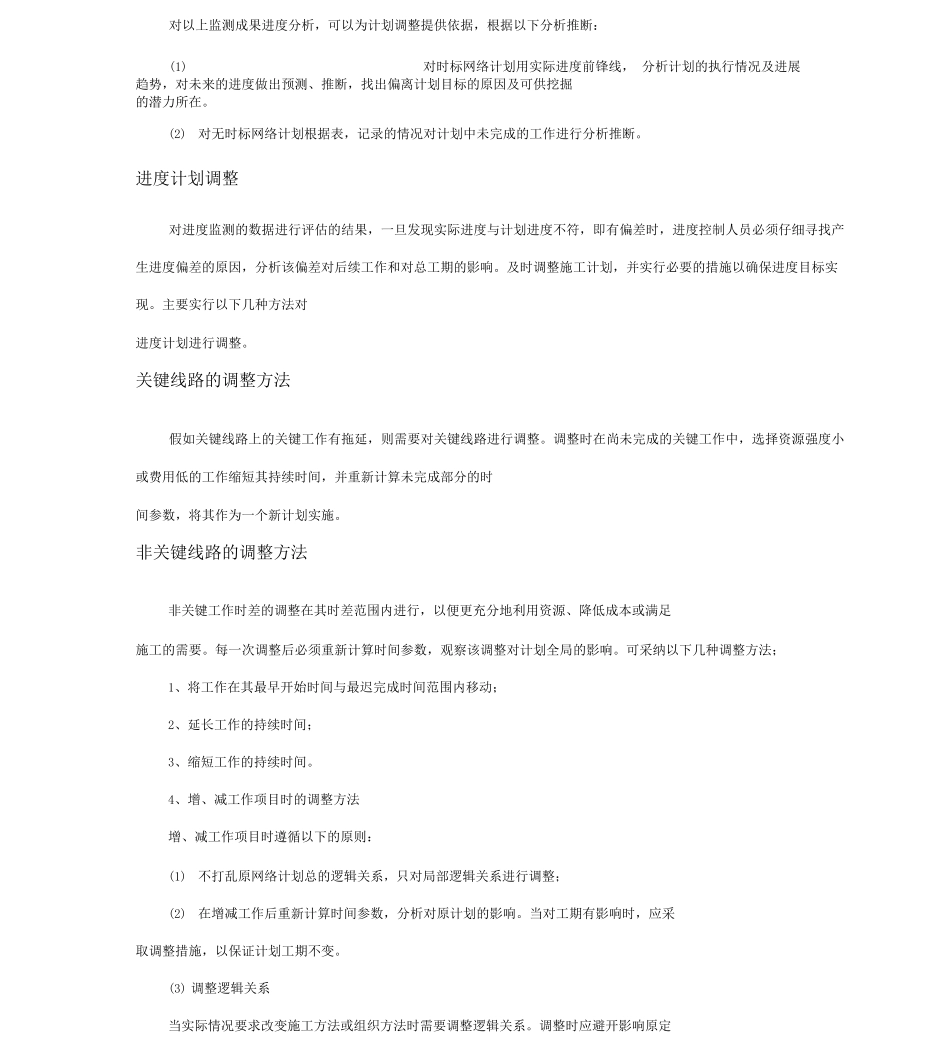

依据〈〈合同》要求编排合理的总进度计划。以整个工程为对象,综合考虑各方面的情况,对施工过程做出战略性部署,确定主要施工阶段的开始时间及关键线路、工序,明确施工主攻方向。同时编制所有施工专业的分部、分项工程进度计划,在工序的安排上服从施工总进度计划的要求和规定,时间安排上留有一定余地,确保施工总目标(合同工期)的实现。进度计划审批为了确保施工总进度计划的顺利实施,施工队根据分包合同和施工大纲的要求,各自提供确保工期进度的具体执行计划,并经总包商的审批同意付诸实施。通过对施工队执行的审核批准,使施工总进度计划在各个专业系统领域内得到有效的分解和落实。分级计划控制在进度计划体制上,实行分级计划控制,分三级进度控制计划编制.工程的进度管理是一个综合的系统工程,涵盖了技术、资源、商务、质量检验、安全检查等多方面的因素,因此根据总控工期、阶段工期和分项工程的工程量制定的各种派生计划,是进度管理的重要组成部分,根据最迟完成或最迟准备的插入时间原则,制定各类派生保障计划,做到施工有条不紊、有章可循。施工进度监测施工进度监测是进度计划得以落实的有效手段,要求总包商各责任工程师每天对现场的施工情况进行检查,汇总记录,及时反映施工计划的执行情况。在实际工作中,每个单位工程均编制时标网络计划和详细的施工横道图计划,采纳实际进度前锋线记录计划实际执行情况,进行实际进度与计划进度的比较。通过实际进度前锋线与原进度计划中各工作箭线焦点的位置可以推断实际进度与计划进度的偏差。每周由总包经理部组织各区管理部以及施工队对以下内容进行监测:(1)关键工作进度;(2)非关键工作的进度及时差利用情况;(3)实际进度对各项工作之间逻辑关系的影响;(4)资源状况;(5)成本状况;(6)存在的其他问题。对以上监测成果进度分析,可以为计划调整提供依据,根据以下分析推断:(1)对时标网络计划用实际进度前锋线, 分析计划的执行情况及进展趋势,对未来的进度做出预测、推断,找出偏离计划目标的原因及可供挖掘的潜力所在。(2)对无时标网络计划根据表,记录的情况对计划中未完成的工作进行分析推断。进度计划调整对进度监测的数据进行评估的结果,一旦发现实际进度与计划进度不符,即有偏差时,进度控制人员必须仔细寻找产生进度偏差的原因,分析该偏差对后续工作和对总工期的影响。及时调整施工计划,并实行必要的措施以确保进度目标实现。主要实行以下几种方法对进度计划进行调整...
