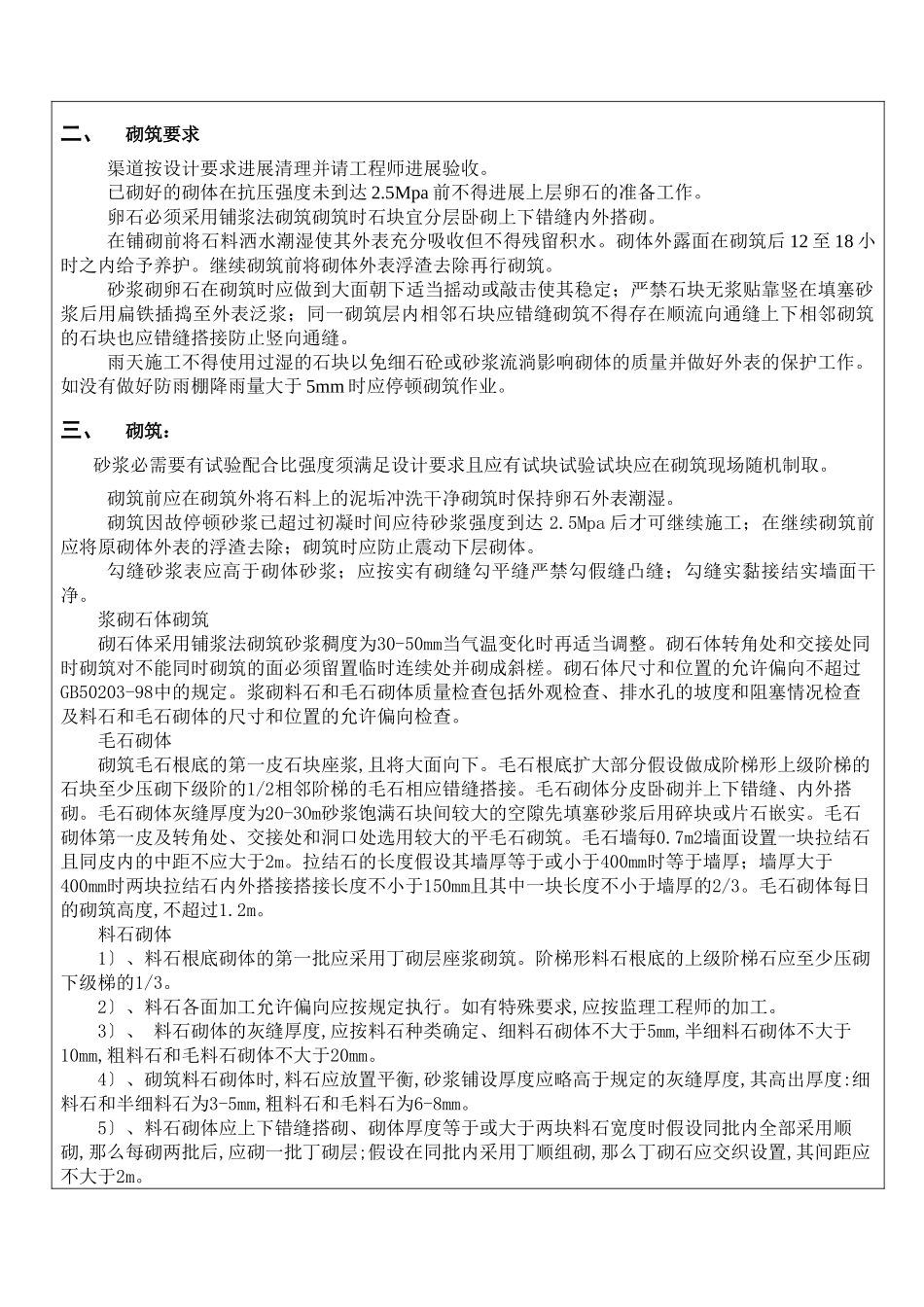

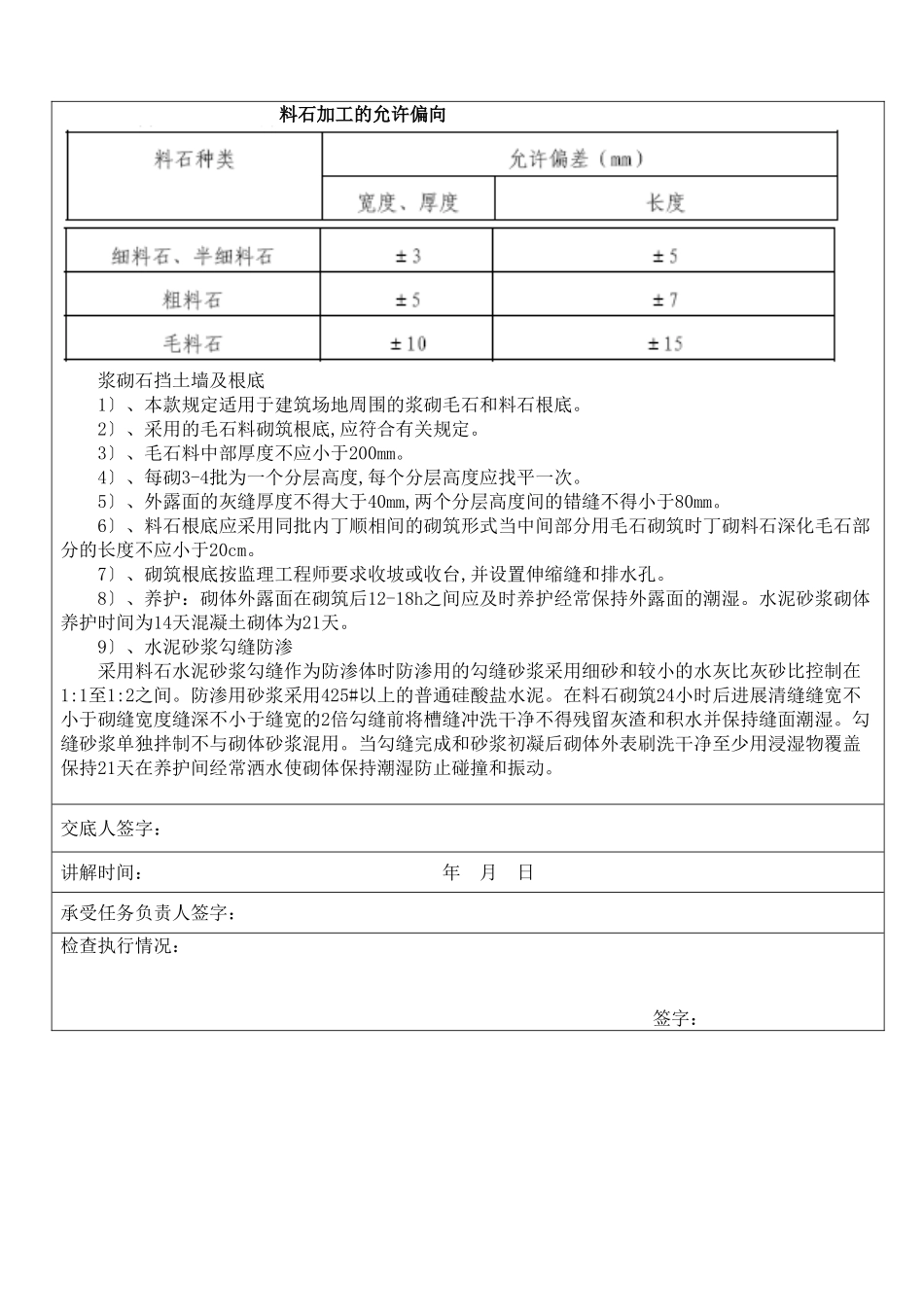

砌筑工程施工技术交底卡工程名称:填写:年月日分部分项名称:砌筑工程技术交底任务单编或施工部位:砌筑工程贯穿于工程的每个分项包括沟渠、挡土墙、桥梁、提灌站、路肩故施工工艺极为重要。一、材料要求一)、石料砌石体的石料材质应坚实新颖无风化剥落层或裂纹石材外表无污垢、水锈等杂质用于外表的石材应色泽均匀。石料的物理力学指标应符合设计要求。砌筑用毛石及料石外形规格为:毛石应呈块状中部厚度不应小于15cm规格小于要求的毛石只能用于塞缝但其用量不得超过该处砌体重量的10。用于浆砌石坝体的粗料石应棱角清楚、各面平整其长度应大于50cm块高大于25cm长厚比不大于3砌面高差小于5mm。砌石应经过试验石料容重大于25KN/m3湿抗压强度大于100Mpa。砂浆和小骨料混凝土采用的砂料要求粒径为0.15-5mm细度模数为2.5-3.0砌筑毛石砂浆的砂其粒径不大于5mm;砌筑料石砂浆的砂粒径不大于2.5mm。小骨料混凝土采用二级配砾石粒径为5-20mm及20-40mm。水泥品种和标到达技术要求受潮结块的水泥制止使用。水应到达技术要求质量对水质有疑心时进展砂浆强度验证。二)、胶结材料胶凝材料的配合比必须满足施工图纸规定的强度和施工和易性要求通过试验确定配合比。拌制胶凝材料严格按试验确定的配料单进展配料严禁擅自更改配料的称量允许误差为:水泥±2;砂、砾石±3;水、外加剂±1。胶凝材料拌和过程中应保持粗、细骨料含水率的稳定性根据骨料含水量的变化情况随时调整用水量以保证水灰比的准确性。胶凝材料拌和时间:机械拌和不少于2-3min不采用人工拌和。部分少量的人工拌和料至少干拌三遍再湿拌至色泽均匀方可使用。胶凝材料的允许间歇时间应通过试验确定。在运输或贮存生离析、析水的砂浆砌筑前应重新拌和已初凝的胶凝材料不得使用。定检查砂浆材料和小骨料混凝土的配合比。定在拌和机出料时间的各取一个试样测定其湿容重其前后差值每立方米不得大于35kg。定进展水泥砂浆抗压强度检查和小骨料混凝土的抗压强度检查。三)、水泥应符合及部颁的规定其水泥标应不低于32.5。四)、水拌和用的水要求符合规定。水泥砂浆的沉入度应控制在4~6cm混凝土的坍落度应为5~8cm。二、砌筑要求渠道按设计要求进展清理并请工程师进展验收。已砌好的砌体在抗压强度未到达2.5Mpa前不得进展上层卵石的准备工作。卵石必须采用铺浆法砌筑砌筑时石块宜分层卧砌上下错缝内外搭砌。在铺砌前将石料洒水潮湿使其外表充分吸收但不得残留积水。砌体外露面在砌筑后12至18小时之内给予养护。继续砌筑前将砌体外表浮渣去除再行砌筑。砂浆砌卵石在砌筑时应做到大面朝下适当摇动或敲击使其稳定;严禁石块无浆贴靠竖在填塞砂浆后用扁铁插捣至外表泛浆;同一砌筑层内相邻石块应错缝砌筑不得存在顺流向通缝上下相邻砌筑的石块也应错缝搭接防止竖向通缝。雨天施工不得使用过湿的石块以免细石砼或砂浆流淌影响砌体的质量并做好外表的保护工作。如没有做好防雨棚降雨量大于5mm时应停顿砌筑作业。三、砌筑:砂浆必需要有试验配合比强度须满足设计要求且应有试块试验试块应在砌筑现场随机制取。砌筑前应在砌筑外将石料上的泥垢冲洗干净砌筑时保持卵石外表潮湿。砌筑因故停顿砂浆已超过初凝时间应待砂浆强度到达2.5Mpa后才可继续施工;在继续砌筑前应将原砌体外表的浮渣去除;砌筑时应防止震动下层砌体。勾缝砂浆表应高于砌体砂浆;应按实有砌缝勾平缝严禁勾假缝凸缝;勾缝实黏接结实墙面干净。浆砌石体砌筑砌石体采用铺浆法砌筑砂浆稠度为30-50mm当气温变化时再适当调整。砌石体转角处和交接处同时砌筑对不能同时砌筑的面必须留置临时连续处并砌成斜槎。砌石体尺寸和位置的允许偏向不超过GB50203-98中的规定。浆砌料石和毛石砌体质量检查包括外观检查、排水孔的坡度和阻塞情况检查及料石和毛石砌体的尺寸和位置的允许偏向检查。毛石砌体砌筑毛石根底的第一皮石块座浆,且将大面向下。毛石根底扩大部分假设做成阶梯形上级阶梯的石块至少压砌下级阶的1/2相邻阶梯的毛石相应错缝搭接。毛石砌体分皮卧砌并上下错缝、内外搭砌。毛石砌体灰缝厚度为20-3Om砂浆饱满石块间较大的空隙先填塞砂浆后用碎块或片石嵌实。毛石砌体第一皮及转角处、交...
