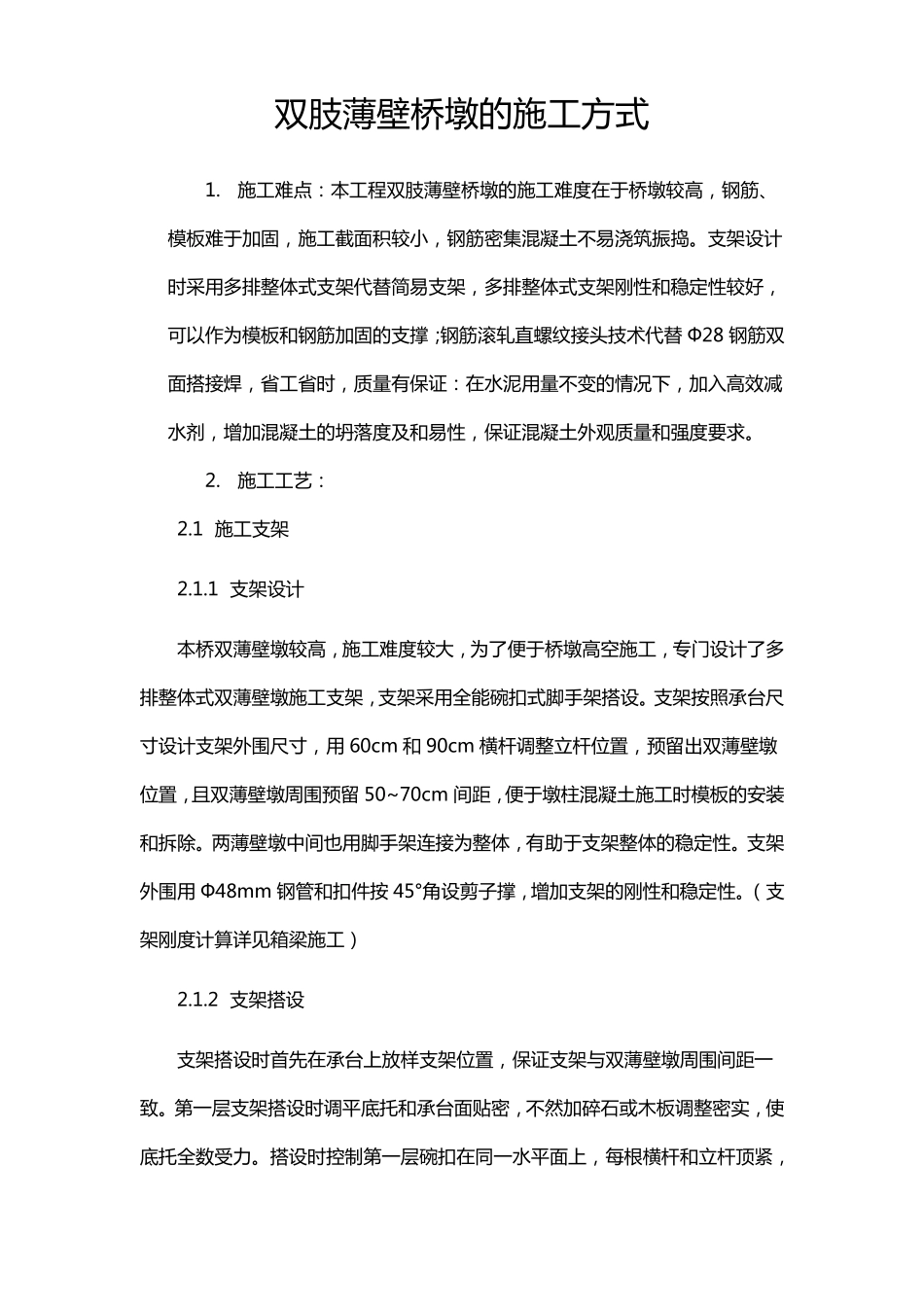

双肢薄壁桥墩的施工方式1
施工难点:本工程双肢薄壁桥墩的施工难度在于桥墩较高,钢筋、模板难于加固,施工截面积较小,钢筋密集混凝土不易浇筑振捣
支架设计时采用多排整体式支架代替简易支架,多排整体式支架刚性和稳定性较好,可以作为模板和钢筋加固的支撑;钢筋滚轧直螺纹接头技术代替Ф28钢筋双面搭接焊,省工省时,质量有保证:在水泥用量不变的情况下,加入高效减水剂,增加混凝土的坍落度及和易性,保证混凝土外观质量和强度要求
施工工艺:2
1施工支架2
1支架设计本桥双薄壁墩较高,施工难度较大,为了便于桥墩高空施工,专门设计了多排整体式双薄壁墩施工支架,支架采用全能碗扣式脚手架搭设
支架按照承台尺寸设计支架外围尺寸,用60cm和90cm横杆调整立杆位置,预留出双薄壁墩位置,且双薄壁墩周围预留50~70cm间距,便于墩柱混凝土施工时模板的安装和拆除
两薄壁墩中间也用脚手架连接为整体,有助于支架整体的稳定性
支架外围用Ф48mm钢管和扣件按45°角设剪子撑,增加支架的刚性和稳定性
(支架刚度计算详见箱梁施工)2

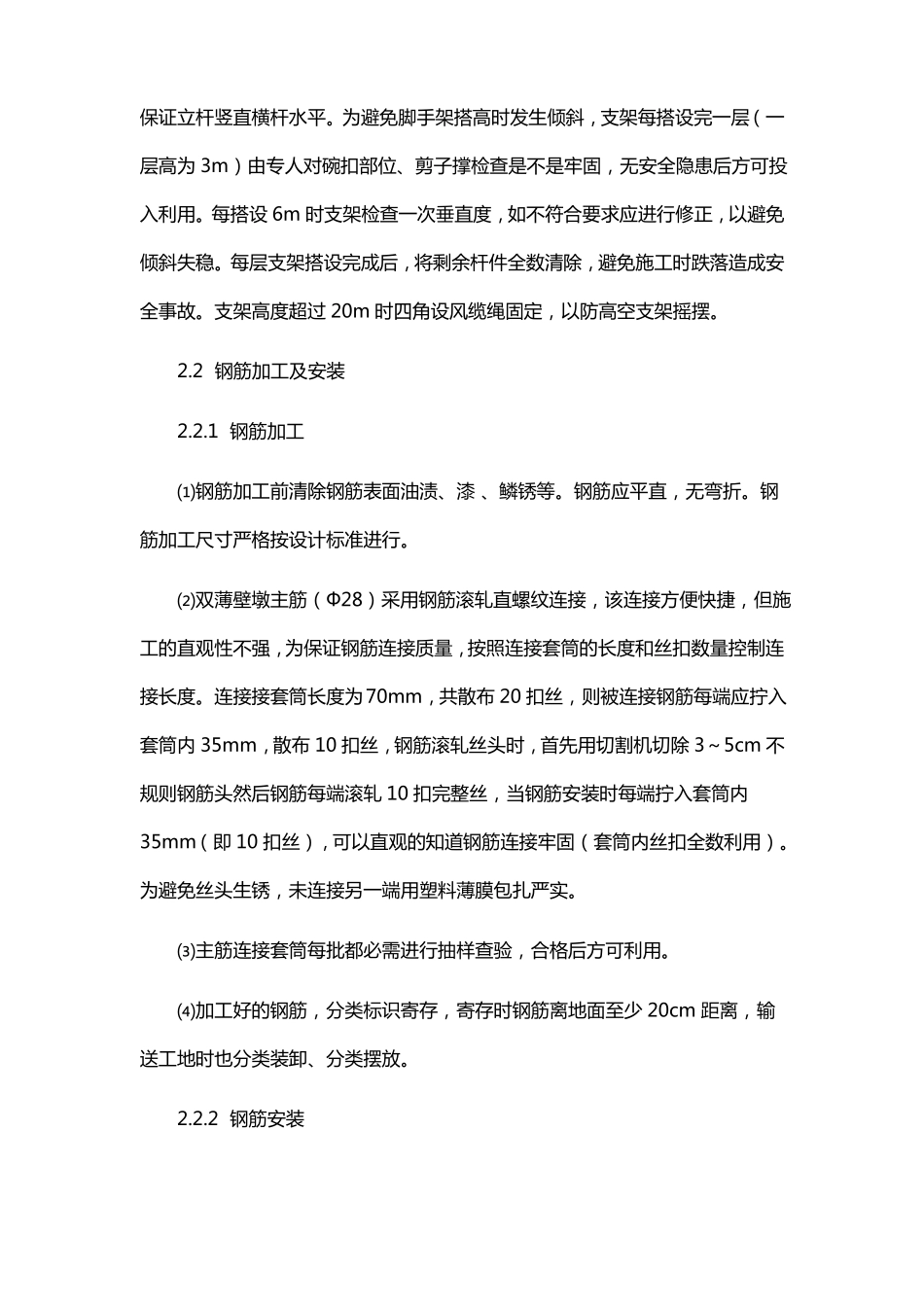

2支架搭设支架搭设时首先在承台上放样支架位置,保证支架与双薄壁墩周围间距一致
第一层支架搭设时调平底托和承台面贴密,不然加碎石或木板调整密实,使底托全数受力
搭设时控制第一层碗扣在同一水平面上,每根横杆和立杆顶紧,保证立杆竖直横杆水平
为避免脚手架搭高时发生倾斜,支架每搭设完一层(一层高为3m)由专人对碗扣部位、剪子撑检查是不是牢固,无安全隐患后方可投入利用
每搭设6m时支架检查一次垂直度,如不符合要求应进行修正,以避免倾斜失稳
每层支架搭设完成后,将剩余杆件全数清除,避免施工时跌落造成安全事故
支架高度超过20m时四角设风缆绳固定,以防高空支架摇摆

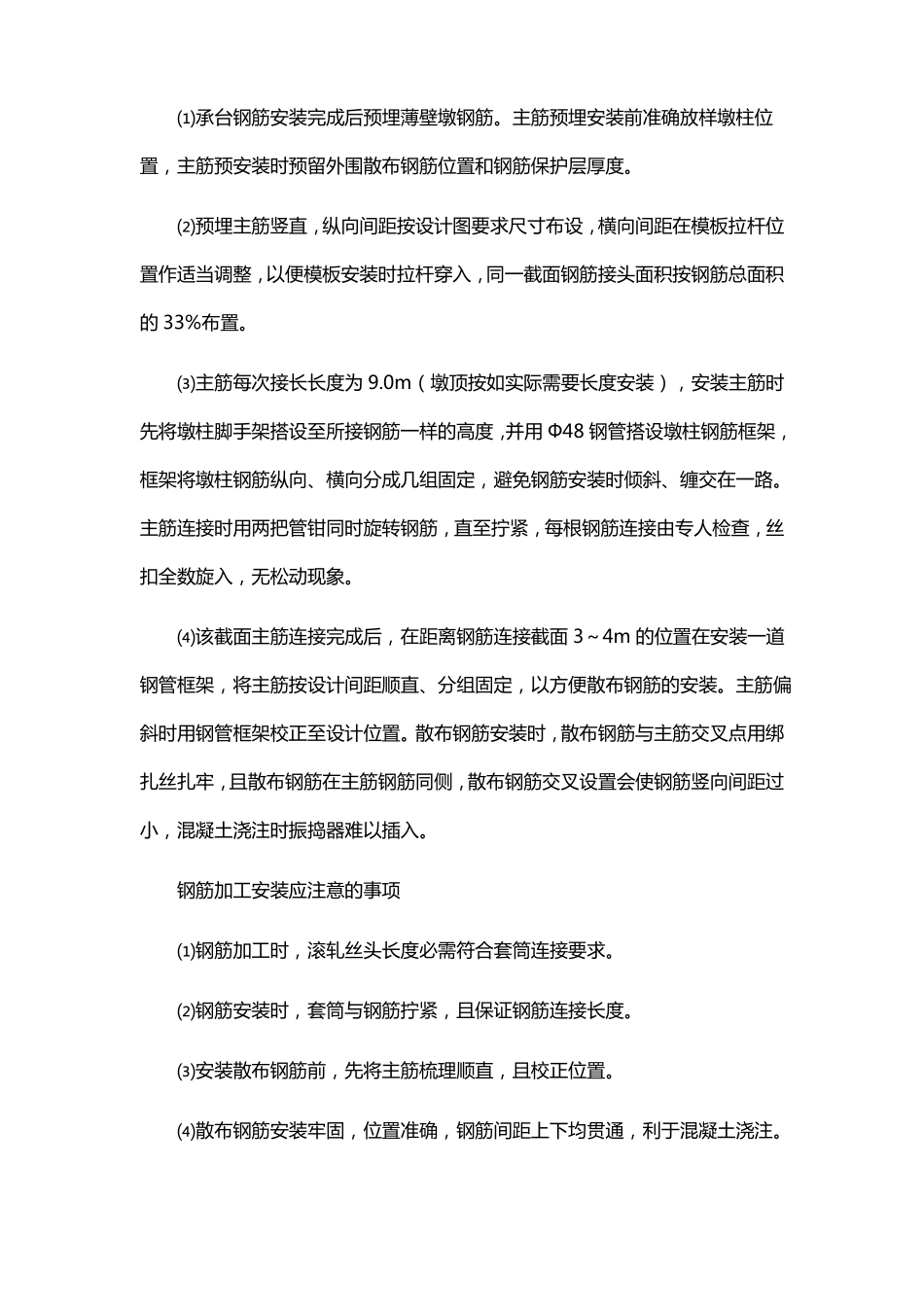

2钢筋加工及安装2
1钢筋加工⑴钢筋加工前清除钢筋表面油渍、漆、鳞锈等
钢筋应平直,无弯折
钢筋加工尺寸严格按设计标
