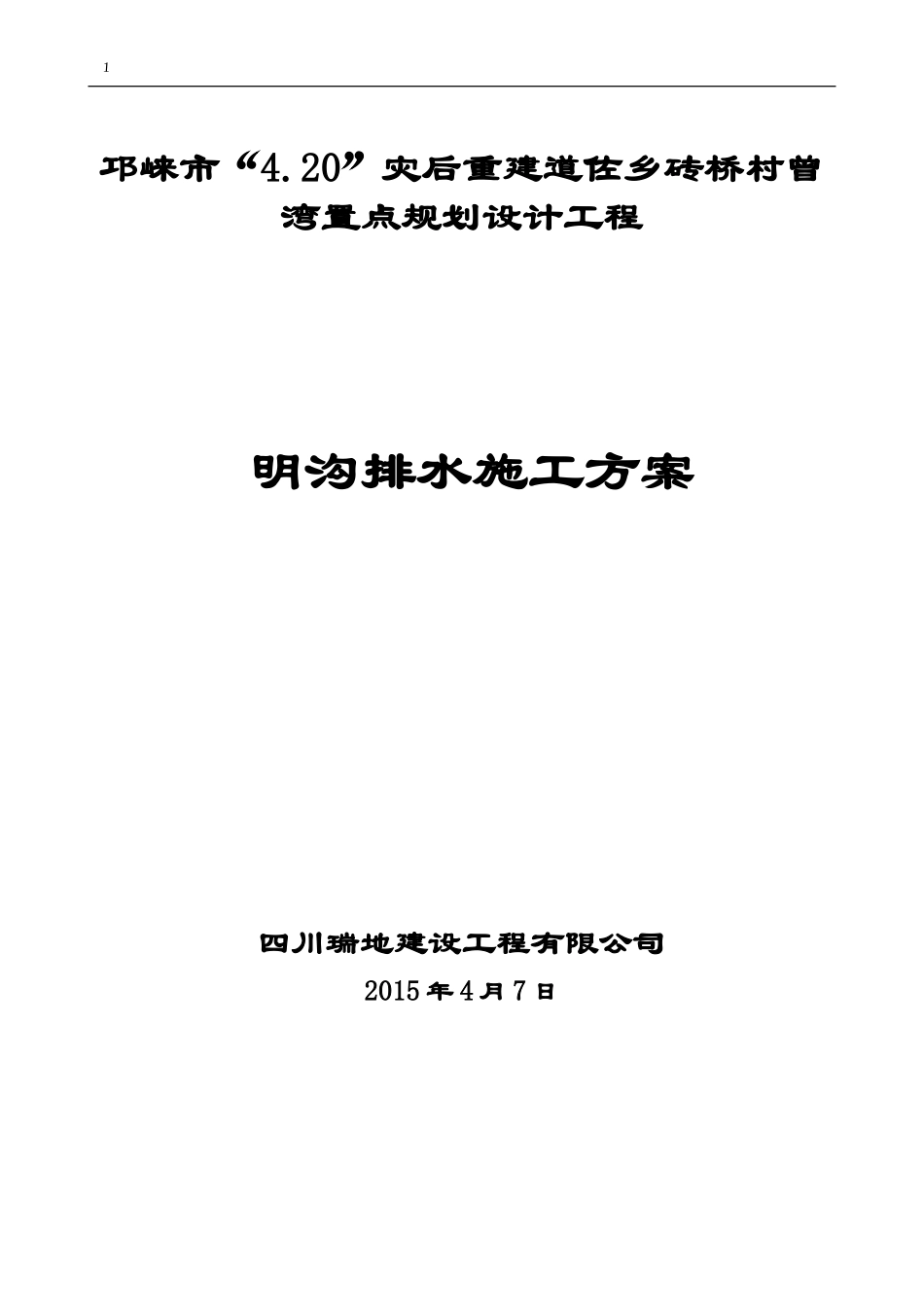

1邛崃市“4.20”灾后重建道佐乡砖桥村曾湾置点规划设计工程明沟排水施工方案四川瑞地建设工程有限公司2015年4月7日2第一章工程概况本工程为邛崃市“4.20”灾后重建道佐乡砖桥村曾湾安置点工程,总建筑面积约5346.75㎡,建筑设计使用年限为50年,抗震设防烈度7度,抗震设防类别为丙类,建筑结构安全等级为二级。结构形式为砖混结构。第二章基坑特点本工程设计:基坑为条形基础,基底标高-1.5m。根据地质报告及现场情况,经项目部反复研究,制订了以下施工方案:1.由西向东倒退式开挖。2.分三次清运基坑内淤泥及土方。第三章人员组织及协调管理一、基坑开挖负责人明沟排水施工由项目经理直接负责,合理配备人员、机械,确保各项工作的顺利进行。施工员做好测量放线,控制好边坡的稳定,由专职安全员卢生权组织人员及时检查安全情况、边坡稳定情况,由专业技术人员全天候跟踪监测,并及时汇报监测结果。二、专人指挥明沟排水施工由项目工程师付志忠负责现场指挥。三、现场协调现场协调由施工员肖镇昆负责,主要协调排水沟、集水坑开挖和其他施工任务。23第四章土方开挖施工方案一、施工准备1主要机具:挖土机械两台WT-290挖机,一台WP220挖机,三辆自卸汽车。2一般机具有:1.5KW水泵、钢管、铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺、水准仪、经纬仪等。3作业条件:3.1根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。3.2建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。3.3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。3.4在机械施工无法作业的部位和修整边坡坡度、清理等,均应配备人工进行。二、操作工艺2.1工艺流程:确定开挖的顺序和坡度→分段开挖→安装无砂管并固定→下泵抽水342.2开挖方法:①采用挖土机开挖集水坑2*2m(长*宽)标高如图-1所示,一台PW220挖机开挖集水坑,一台PW290挖机将挖出土方倒运至基坑下部边缘,另一台PW290挖机在基坑上部将基坑内土方装车,由自卸汽车倒至指定土场。由现场施工员、测量员随时检测标高。②集水坑开挖完毕后,一台PW220挖机从基坑西北角处集水坑开始开挖排水沟,一台PW290挖机将所挖土方倒运至基坑下部边缘,另一台PW290挖机在基坑上部将基坑内土方装车,自卸车运至土场。在施工过程中施工员、测量员随时检测,控制标高。开挖过程中随时作成一定坡势,以利泄水并及时检查槽壁和边坡的状态。在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。③排水沟中每隔6米安装4米长无砂管一根,并用井字架固定,防止淤泥流砂回陷。④下泵抽水:每个集水坑及排水沟内所安放无砂管中各安放1.5KW水泵一台,同时抽水,积水抽出后分别排入基坑四周PVC排水管内,最后排入河流。⑤桩间土开挖:在现场施工员指挥下由一台PW220挖机西侧以倒退行驶的方45法进行进行开挖桩间土,开挖2.5m(如1-1剖面图),土方倒至一侧后由一台PW290挖机将所挖土方二次倒运至基坑底部坑边,最后由一台PW290挖机在基坑上部三次倒运上自卸汽车并运至土场。三成品保护3.1对定位标准桩、轴线引桩、标准水准点等,挖运土时不得撞碰。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。3.2施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。四应注意的质量问题4.l超挖:开挖集水坑、排水沟不得超过要求标高。4.2开挖后保护:开挖后尽量减少对坑边土的扰动。4.3施工顺序:应严格按施工方案规定的施工顺序进行施工。4.4开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。56五、安全措施5.1开挖:为保证施工的绝对安全,开挖时必须随时注意边坡情况,一旦发现异常情况,随时调整开挖措施,绝对保证边坡的稳定。5.2坑边设警示牌基坑防护栏搭设完毕...
